3-3.防水保护墙的砌筑技术交底11.docx

上传人:p** 文档编号:745950 上传时间:2024-02-26 格式:DOCX 页数:1 大小:16.84KB
下载 相关 举报
3-3.防水保护墙的砌筑技术交底11.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《3-3.防水保护墙的砌筑技术交底11.docx》由会员分享,可在线阅读,更多相关《3-3.防水保护墙的砌筑技术交底11.docx(1页珍藏版)》请在第壹文秘上搜索。

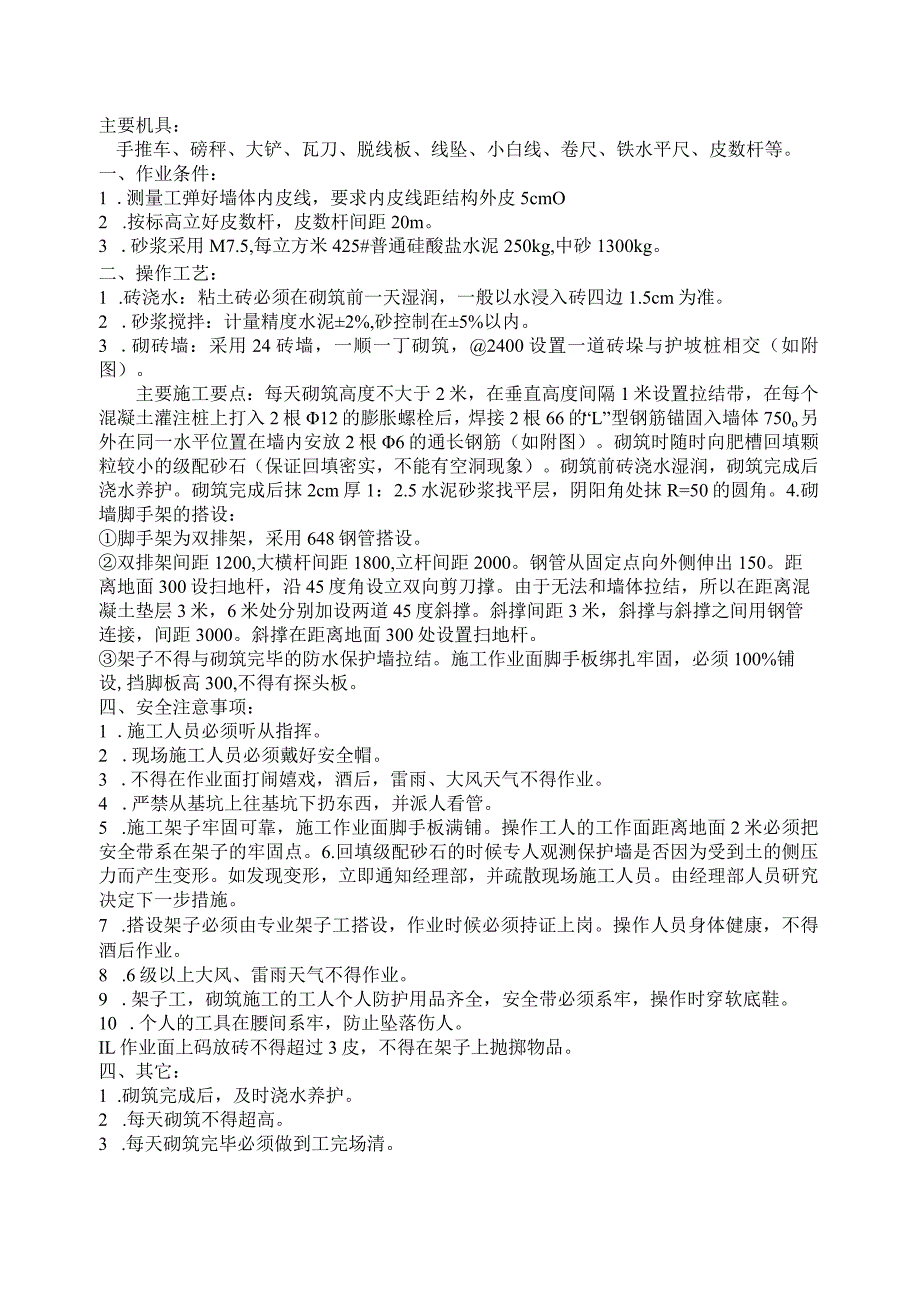

1、主要机具:手推车、磅秤、大铲、瓦刀、脱线板、线坠、小白线、卷尺、铁水平尺、皮数杆等。一、作业条件:1 .测量工弹好墙体内皮线,要求内皮线距结构外皮5cmO2 .按标高立好皮数杆,皮数杆间距20m。3 .砂浆采用M7.5,每立方米425#普通硅酸盐水泥250kg,中砂1300kg。二、操作工艺:1 .砖浇水:粘土砖必须在砌筑前一天湿润,一般以水浸入砖四边1.5cm为准。2 .砂浆搅拌:计量精度水泥2%,砂控制在5%以内。3 .砌砖墙:采用24砖墙,一顺一丁砌筑,2400设置一道砖垛与护坡桩相交(如附图)。主要施工要点:每天砌筑高度不大于2米,在垂直高度间隔1米设置拉结带,在每个混凝土灌注桩上打入

2、2根12的膨胀螺栓后,焊接2根66的“L”型钢筋锚固入墙体750o另外在同一水平位置在墙内安放2根6的通长钢筋(如附图)。砌筑时随时向肥槽回填颗粒较小的级配砂石(保证回填密实,不能有空洞现象)。砌筑前砖浇水湿润,砌筑完成后浇水养护。砌筑完成后抹2cm厚1:2.5水泥砂浆找平层,阴阳角处抹R=50的圆角。4.砌墙脚手架的搭设:脚手架为双排架,采用648钢管搭设。双排架间距1200,大横杆间距1800,立杆间距2000。钢管从固定点向外侧伸出150。距离地面300设扫地杆,沿45度角设立双向剪刀撑。由于无法和墙体拉结,所以在距离混凝土垫层3米,6米处分别加设两道45度斜撑。斜撑间距3米,斜撑与斜撑

3、之间用钢管连接,间距3000。斜撑在距离地面300处设置扫地杆。架子不得与砌筑完毕的防水保护墙拉结。施工作业面脚手板绑扎牢固,必须100%铺设,挡脚板高300,不得有探头板。四、安全注意事项:1 .施工人员必须听从指挥。2 .现场施工人员必须戴好安全帽。3 .不得在作业面打闹嬉戏,酒后,雷雨、大风天气不得作业。4 .严禁从基坑上往基坑下扔东西,并派人看管。5 .施工架子牢固可靠,施工作业面脚手板满铺。操作工人的工作面距离地面2米必须把安全带系在架子的牢固点。6.回填级配砂石的时候专人观测保护墙是否因为受到土的侧压力而产生变形。如发现变形,立即通知经理部,并疏散现场施工人员。由经理部人员研究决定下一步措施。7 .搭设架子必须由专业架子工搭设,作业时候必须持证上岗。操作人员身体健康,不得酒后作业。8 .6级以上大风、雷雨天气不得作业。9 .架子工,砌筑施工的工人个人防护用品齐全,安全带必须系牢,操作时穿软底鞋。10 .个人的工具在腰间系牢,防止坠落伤人。IL作业面上码放砖不得超过3皮,不得在架子上抛掷物品。四、其它:1 .砌筑完成后,及时浇水养护。2 .每天砌筑不得超高。3 .每天砌筑完毕必须做到工完场清。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
