基础底板砼浇筑.新doc.docx

上传人:p** 文档编号:746743 上传时间:2024-02-26 格式:DOCX 页数:5 大小:42.28KB
下载 相关 举报
基础底板砼浇筑.新doc.docx_第1页
第1页 / 共5页
基础底板砼浇筑.新doc.docx_第2页
第2页 / 共5页
基础底板砼浇筑.新doc.docx_第3页
第3页 / 共5页
基础底板砼浇筑.新doc.docx_第4页
第4页 / 共5页
基础底板砼浇筑.新doc.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《基础底板砼浇筑.新doc.docx》由会员分享,可在线阅读,更多相关《基础底板砼浇筑.新doc.docx(5页珍藏版)》请在第壹文秘上搜索。

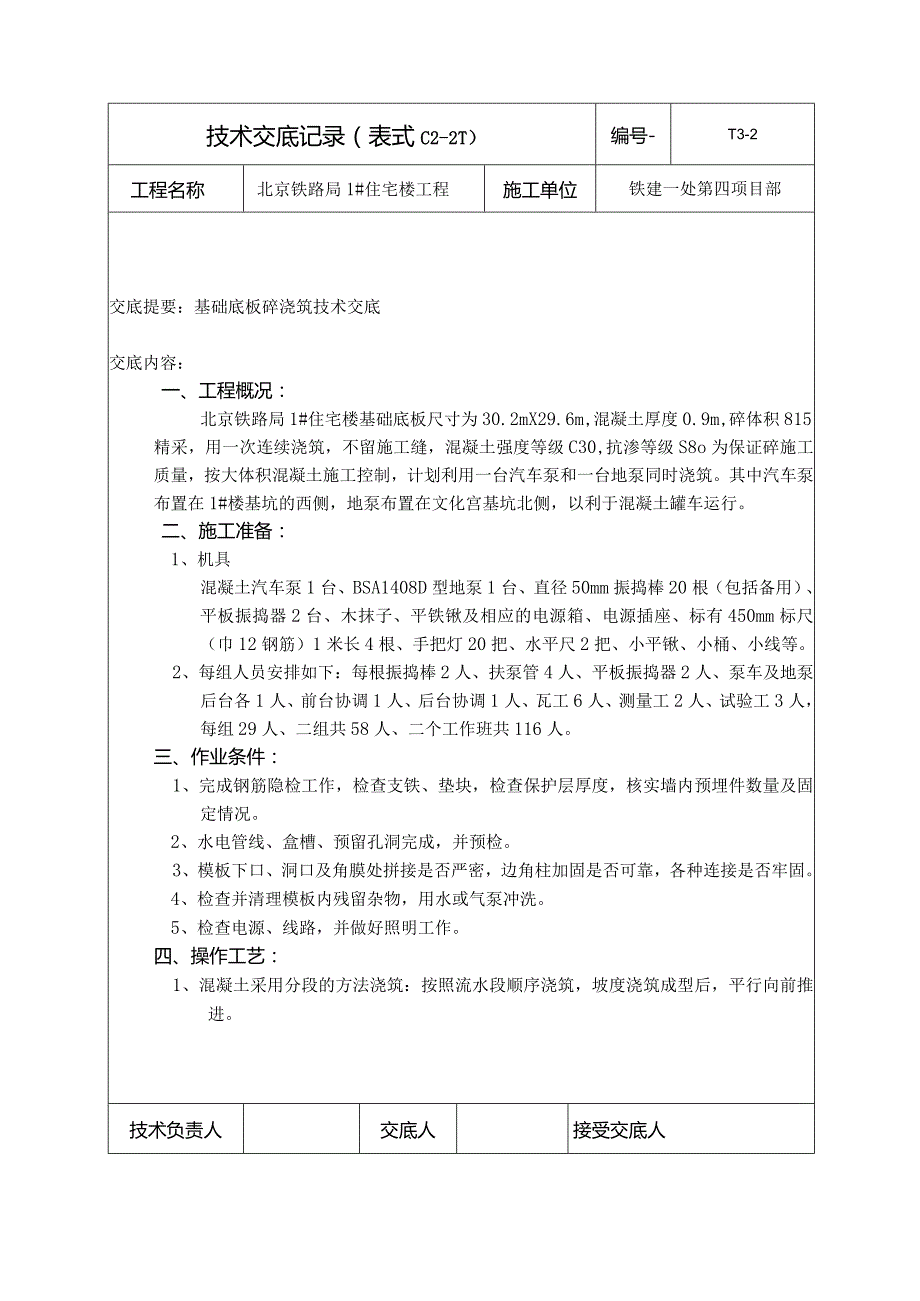

1、技术交底记录(表式C2-2T)编号-T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板碎浇筑技术交底交底内容:一、工程概况:北京铁路局1#住宅楼基础底板尺寸为30.2mX29.6m,混凝土厚度0.9m,碎体积815精采,用一次连续浇筑,不留施工缝,混凝土强度等级C30,抗渗等级S8o为保证碎施工质量,按大体积混凝土施工控制,计划利用一台汽车泵和一台地泵同时浇筑。其中汽车泵布置在1#楼基坑的西侧,地泵布置在文化宫基坑北侧,以利于混凝土罐车运行。二、施工准备:1、机具混凝土汽车泵1台、BSA1408D型地泵1台、直径50mm振捣棒20根(包括备用)、平板振捣器2台

2、、木抹子、平铁锹及相应的电源箱、电源插座、标有450mm标尺(巾12钢筋)1米长4根、手把灯20把、水平尺2把、小平锹、小桶、小线等。2、每组人员安排如下:每根振捣棒2人、扶泵管4人、平板振捣器2人、泵车及地泵后台各1人、前台协调1人、后台协调1人、瓦工6人、测量工2人、试验工3人,每组29人、二组共58人、二个工作班共116人。三、作业条件:1、完成钢筋隐检工作,检查支铁、垫块,检查保护层厚度,核实墙内预埋件数量及固定情况。2、水电管线、盒槽、预留孔洞完成,并预检。3、模板下口、洞口及角膜处拼接是否严密,边角柱加固是否可靠,各种连接是否牢固。4、检查并清理模板内残留杂物,用水或气泵冲洗。5、

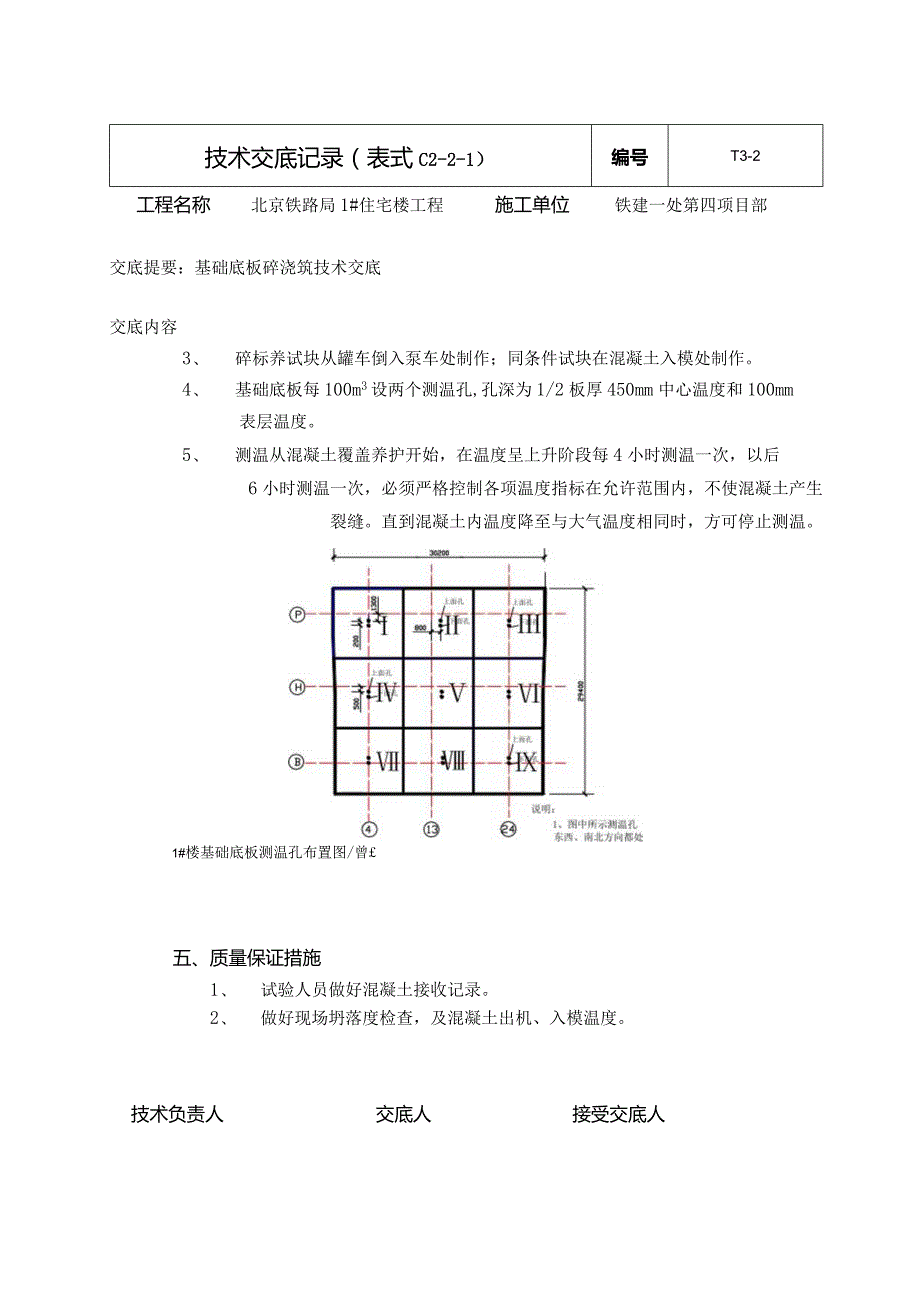

3、检查电源、线路,并做好照明工作。四、操作工艺:1、混凝土采用分段的方法浇筑:按照流水段顺序浇筑,坡度浇筑成型后,平行向前推进。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板碎浇筑技术交底交底内容:2、 布料:(1)泵车布料不能集中沿同一方向,要均匀布料。(2)布料坡度为1:6,并按此坡度向前推进,以降低混凝土温度,减小温度应力对大体积混凝土的影响。3、 振捣:(1)振动棒的移动间距为40Omnb振捣时间为2540s,且间隔20min后进行第二次复振。(2)振捣时做到快插慢拔,快插为防止将表面混凝

4、土振实而与下面一层混凝土发生分层,离析现象,慢拔为使混凝土能填满振动棒抽出时所造成的空洞。(3)混凝土表面用平板振捣器,在同一位置的振动时间为2540s,以混凝土面均匀出现浆液为准,移动时成排依次前进,前后位置和排与排之间相互搭接5cm,防止漏振。(4)注意混凝土的振捣时间,过短不易振实,过长会引起混凝土分层现象,要以混凝土表面不再显著下沉、不再出现气泡、表面泛出灰浆为准。(5)按基础底板测温孔布置图的位置在混凝土中插入直径为20mm的小钢管,底部封口,管上口高出混凝土表面IOmm左右。4、 找平(1)浇筑时按两层砖模和钢筋上的标高线拉白线控制标高,用刮杠找平后,用抹子抹平,在混凝土初凝前进行

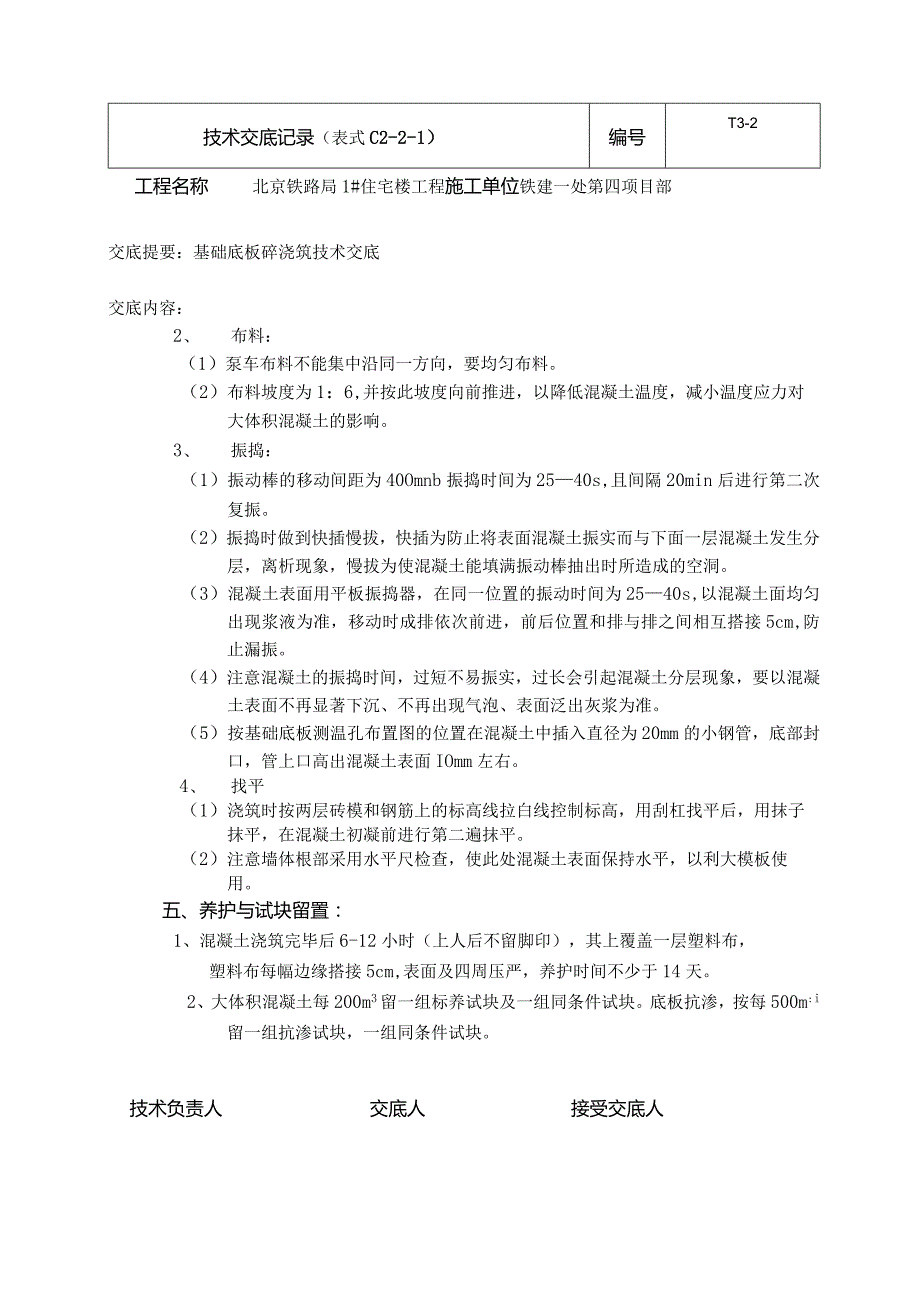

5、第二遍抹平。(2)注意墙体根部采用水平尺检查,使此处混凝土表面保持水平,以利大模板使用。五、养护与试块留置:1、混凝土浇筑完毕后6-12小时(上人后不留脚印),其上覆盖一层塑料布,塑料布每幅边缘搭接5cm,表面及四周压严,养护时间不少于14天。2、大体积混凝土每200m3留一组标养试块及一组同条件试块。底板抗渗,按每500m:i留一组抗渗试块,一组同条件试块。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板碎浇筑技术交底交底内容3、 碎标养试块从罐车倒入泵车处制作;同条件试块在混凝土入模处制作。4

6、、 基础底板每100m3设两个测温孔,孔深为1/2板厚450mm中心温度和100mm表层温度。5、 测温从混凝土覆盖养护开始,在温度呈上升阶段每4小时测温一次,以后6小时测温一次,必须严格控制各项温度指标在允许范围内,不使混凝土产生裂缝。直到混凝土内温度降至与大气温度相同时,方可停止测温。1#楼基础底板测温孔布置图/曾五、质量保证措施1、 试验人员做好混凝土接收记录。2、 做好现场坍落度检查,及混凝土出机、入模温度。技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板碎浇筑技术交底交底内容:3、 对混凝

7、土小票严格检查,对于不符合技术要求的不予接收。场协调人员安排好罐车间隔,以免等待时间过长,而影响混凝土的质量。4、 浇筑时,振捣顺序明确,特别是两施工段接触处不要漏振。5、 防止混凝土在浇筑过程中出现初凝、冷缝,采取以下措施:(1)根据混凝土的初凝时间,验算施工方法是否合理。(2)混凝土浇筑坡度明确,浇筑及振捣顺序要有专人指挥。(3)劳动力准备充分,交接班和吃饭时间合理安排,防止浇筑停歇而出现施工缝。9、混凝土温度裂缝的防治:(1)用低热水泥:采用32.5矿渣硅酸盐水泥,掺加外加剂。(2)提高混凝土的密实度,调整级配,石子含泥量小于1%,砂的含泥量小于3%,并加强振捣。(3)混凝土一次浇筑,不

8、留施工缝。(4)掺加外加剂,使混凝土初凝时间达到10T2小时,推迟水化热的峰值期。(5)掺加膨胀剂,使混凝土补偿收缩,减少混凝土的温度应力。(6)加强施工中的温度控制:按1:6的坡度平行推进,保持下层混凝土被上层混凝土覆盖之前温度降至最低(保证初凝前浇上层的情况下),使水化热尽快散失。浇筑完毕后,保证养护时间14天以上,延缓降温时间和速度,充分发挥混凝土的应力松弛效应。加强测温和温度监测与管理,随时控制混凝土内的温度变化,内外温差控制在25以内,若有超温现象及时上报技术室,根据温差调整保温及养护措施,使混凝土的温度梯度和湿度不致过大,以有效控制有害裂缝的出现。1技术负责人交底人I接受交底人技术

9、交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板碎浇筑技术交底交底内容:六、成品保护措施1、底板混凝土浇筑完毕后,要做好保护,在混凝土强度未达到1.2MPa以上,严禁上人,避免将表面踏踩,高低不平。(具体上人时间由技术组根据同条件试块的抗压强度通知)。2、混凝土要及时用塑料布覆盖养护,防止混凝土表面干缩裂缝。3、浇筑混凝土时不得直接站在导墙模板上操做,防止影响模板加固质量。4、注意保护上部钢筋表面清洁,防止插筋上所包裹的塑料布脱落。七、安全技术措施1、施工人员必须戴安全帽。2、使用振捣器检查电源电压、漏电开关,移动时不能硬拉电线,且操作人员必须戴绝缘手套,穿绝缘鞋。3、出料口不得对人,扶出料口人员与司机密切配合,要有专人指挥、协调。4、夜间施工,现场周围大灯打开,并使用手把灯照明,不得擅自拉线,要由电工操作。5、上下坡道注意安全,穿防滑鞋。6、施工现场禁止吸烟,服从管理人员指挥。技术负责人交底人接受交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
