《墙体砼浇筑.docx》由会员分享,可在线阅读,更多相关《墙体砼浇筑.docx(6页珍藏版)》请在第壹文秘上搜索。

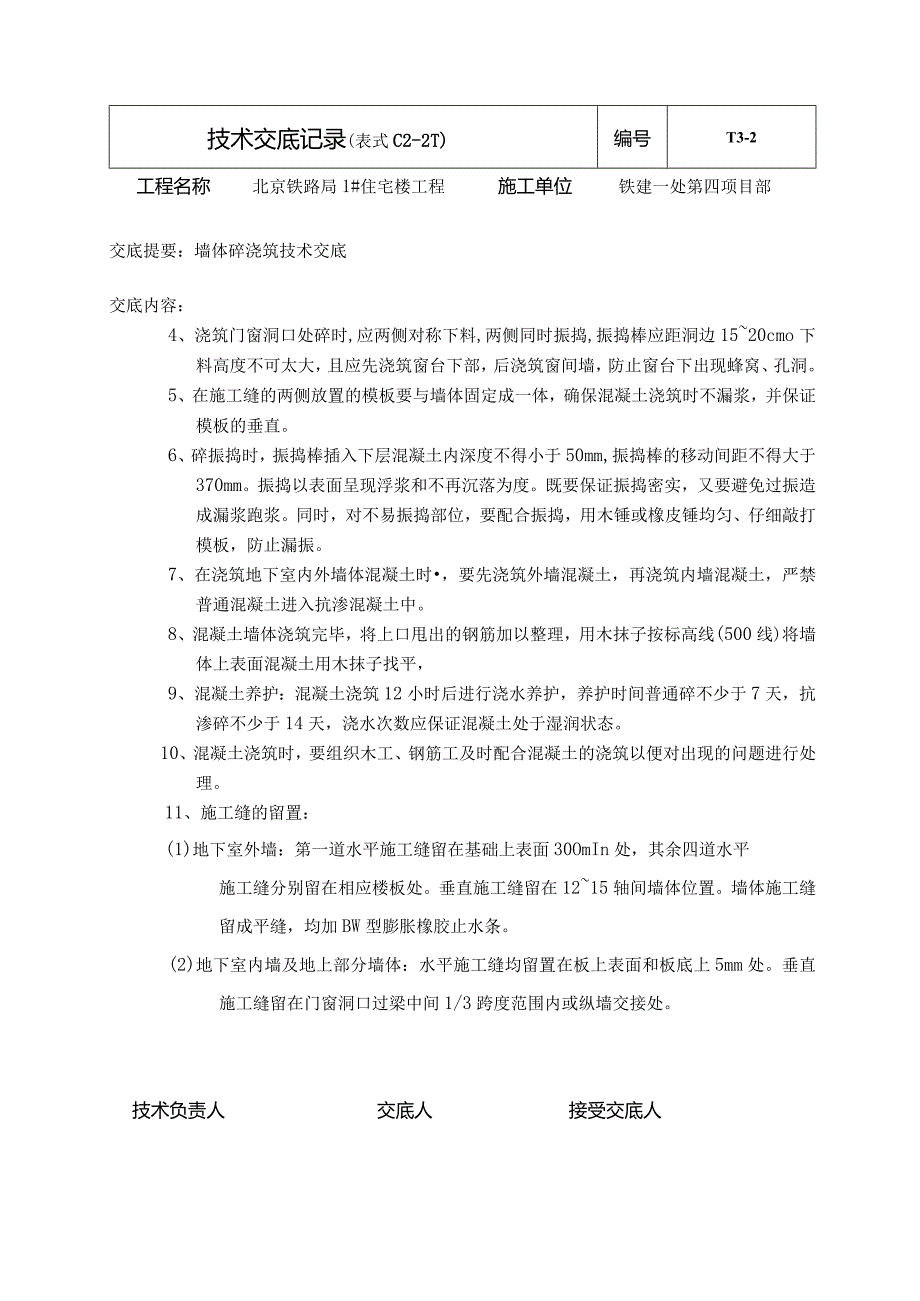

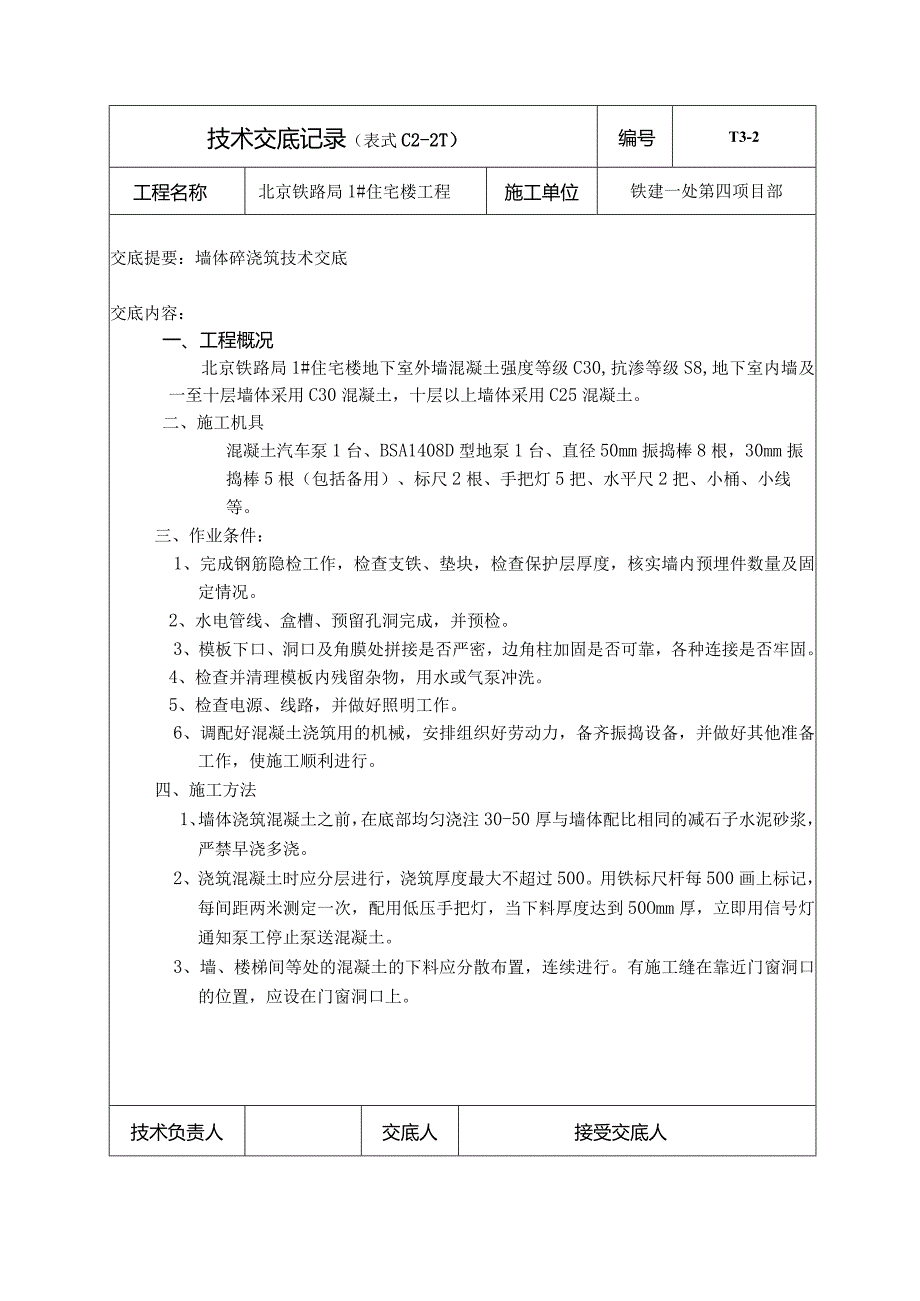

1、技术交底记录(表式C2-2T)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:墙体碎浇筑技术交底交底内容:一、工程概况北京铁路局1#住宅楼地下室外墙混凝土强度等级C30,抗渗等级S8,地下室内墙及一至十层墙体采用C30混凝土,十层以上墙体采用C25混凝土。二、施工机具混凝土汽车泵1台、BSA1408D型地泵1台、直径50mm振捣棒8根,30mm振捣棒5根(包括备用)、标尺2根、手把灯5把、水平尺2把、小桶、小线等。三、作业条件:1、完成钢筋隐检工作,检查支铁、垫块,检查保护层厚度,核实墙内预埋件数量及固定情况。2、水电管线、盒槽、预留孔洞完成,并预检。3、模板下
2、口、洞口及角膜处拼接是否严密,边角柱加固是否可靠,各种连接是否牢固。4、检查并清理模板内残留杂物,用水或气泵冲洗。5、检查电源、线路,并做好照明工作。6、调配好混凝土浇筑用的机械,安排组织好劳动力,备齐振捣设备,并做好其他准备工作,使施工顺利进行。四、施工方法1、墙体浇筑混凝土之前,在底部均匀浇注30-50厚与墙体配比相同的减石子水泥砂浆,严禁早浇多浇。2、浇筑混凝土时应分层进行,浇筑厚度最大不超过500。用铁标尺杆每500画上标记,每间距两米测定一次,配用低压手把灯,当下料厚度达到50Omm厚,立即用信号灯通知泵工停止泵送混凝土。3、墙、楼梯间等处的混凝土的下料应分散布置,连续进行。有施工缝

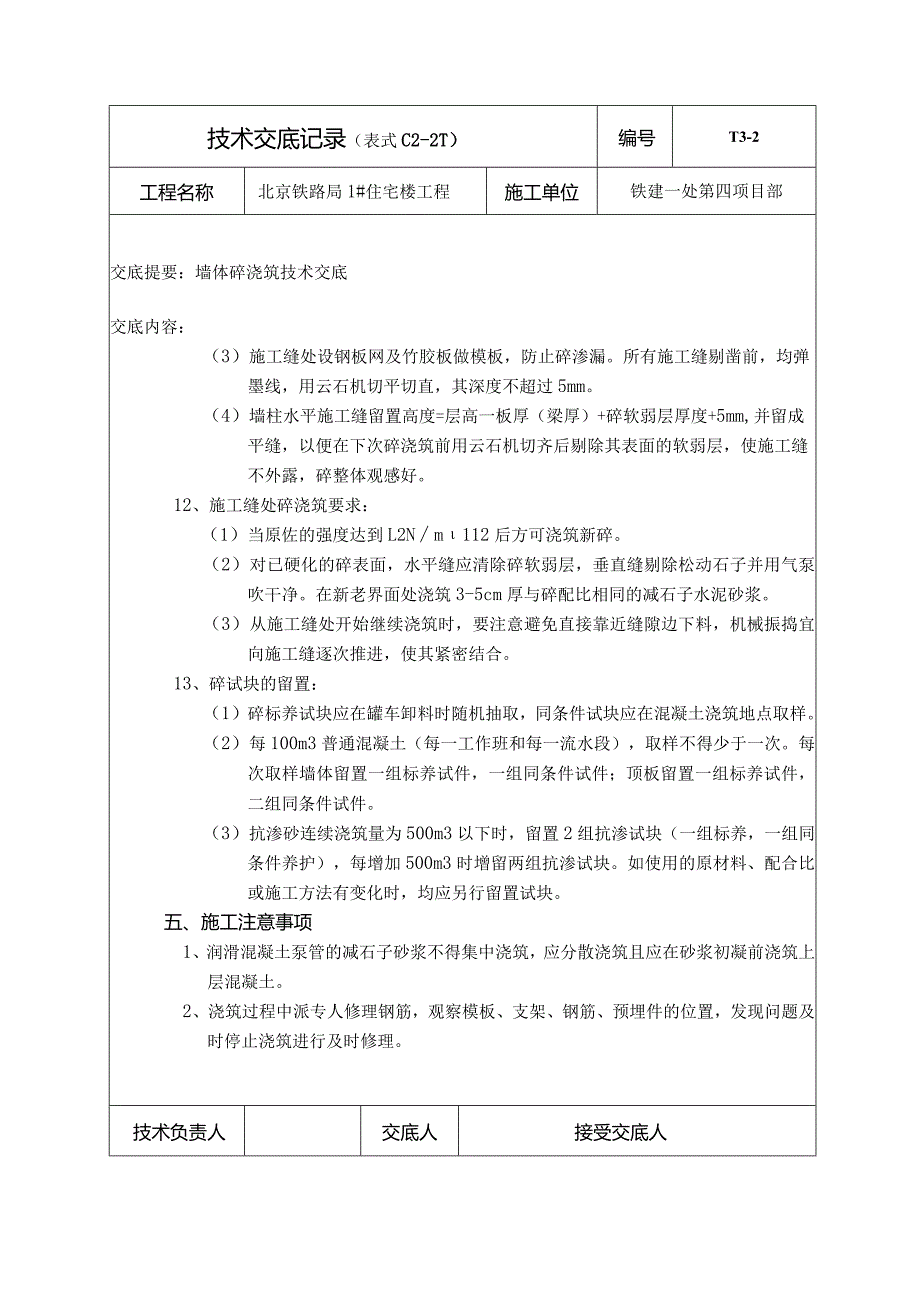

3、在靠近门窗洞口的位置,应设在门窗洞口上。技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:墙体碎浇筑技术交底交底内容:4、浇筑门窗洞口处碎时,应两侧对称下料,两侧同时振捣,振捣棒应距洞边1520cmo下料高度不可太大,且应先浇筑窗台下部,后浇筑窗间墙,防止窗台下出现蜂窝、孔洞。5、在施工缝的两侧放置的模板要与墙体固定成一体,确保混凝土浇筑时不漏浆,并保证模板的垂直。6、碎振捣时,振捣棒插入下层混凝土内深度不得小于50mm,振捣棒的移动间距不得大于370mm。振捣以表面呈现浮浆和不再沉落为度。既要保证振捣密实,
4、又要避免过振造成漏浆跑浆。同时,对不易振捣部位,要配合振捣,用木锤或橡皮锤均匀、仔细敲打模板,防止漏振。7、在浇筑地下室内外墙体混凝土时,要先浇筑外墙混凝土,再浇筑内墙混凝土,严禁普通混凝土进入抗渗混凝土中。8、混凝土墙体浇筑完毕,将上口甩出的钢筋加以整理,用木抹子按标高线(500线)将墙体上表面混凝土用木抹子找平,9、混凝土养护:混凝土浇筑12小时后进行浇水养护,养护时间普通碎不少于7天,抗渗碎不少于14天,浇水次数应保证混凝土处于湿润状态。10、混凝土浇筑时,要组织木工、钢筋工及时配合混凝土的浇筑以便对出现的问题进行处理。11、施工缝的留置:(1)地下室外墙:第一道水平施工缝留在基础上表面
5、30OmIn处,其余四道水平施工缝分别留在相应楼板处。垂直施工缝留在1215轴间墙体位置。墙体施工缝留成平缝,均加BW型膨胀橡胶止水条。(2)地下室内墙及地上部分墙体:水平施工缝均留置在板上表面和板底上5mm处。垂直施工缝留在门窗洞口过梁中间1/3跨度范围内或纵墙交接处。技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:墙体碎浇筑技术交底交底内容:(3)施工缝处设钢板网及竹胶板做模板,防止碎渗漏。所有施工缝剔凿前,均弹墨线,用云石机切平切直,其深度不超过5mm。(4)墙柱水平施工缝留置高度=层高一板厚(梁厚)
6、+碎软弱层厚度+5mm,并留成平缝,以便在下次碎浇筑前用云石机切齐后剔除其表面的软弱层,使施工缝不外露,碎整体观感好。12、施工缝处碎浇筑要求:(1)当原佐的强度达到L2Nm112后方可浇筑新碎。(2)对已硬化的碎表面,水平缝应清除碎软弱层,垂直缝剔除松动石子并用气泵吹干净。在新老界面处浇筑3-5cm厚与碎配比相同的减石子水泥砂浆。(3)从施工缝处开始继续浇筑时,要注意避免直接靠近缝隙边下料,机械振捣宜向施工缝逐次推进,使其紧密结合。13、碎试块的留置:(1)碎标养试块应在罐车卸料时随机抽取,同条件试块应在混凝土浇筑地点取样。(2)每100m3普通混凝土(每一工作班和每一流水段),取样不得少于
7、一次。每次取样墙体留置一组标养试件,一组同条件试件;顶板留置一组标养试件,二组同条件试件。(3)抗渗砂连续浇筑量为500m3以下时,留置2组抗渗试块(一组标养,一组同条件养护),每增加500m3时增留两组抗渗试块。如使用的原材料、配合比或施工方法有变化时,均应另行留置试块。五、施工注意事项1、润滑混凝土泵管的减石子砂浆不得集中浇筑,应分散浇筑且应在砂浆初凝前浇筑上层混凝土。2、浇筑过程中派专人修理钢筋,观察模板、支架、钢筋、预埋件的位置,发现问题及时停止浇筑进行及时修理。技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提
8、要:墙体碎浇筑技术交底交底内容:3、所用机具等不得乱扔乱砸,以防伤人。4、混凝土浇筑时,不得集中下料或冲砸钢筋骨架,应安浇筑顺序均匀下料。六、质量验收标准佐工程严格按北京市结构长城杯检查标准施工,质量标准如下:项次项目允许偏差值(nun)检查方法1轴线位置基础10尺量墙、梁52标高5水准仪、尺量3截面尺寸基础5尺量墙、梁24垂直度5经纬仪、吊线5表面平整度32m靠尺楔型、塞尺6角、线顺直3线尺七、成品保护措施1、加强钢筋保护意识,防止钢筋不受油污、锈蚀,降低混凝土握裹力。2、混凝土浇筑后,在混凝土强度达到设计强度前严禁上人或拆除模板。3、墙体拆模后,要及时对门窗洞口做木护角进行保护。八、安全施
9、工措施1、每次浇筑混凝土前,检查各种施工机具性能是否完好,做到不漏电。2、浇筑混凝土需塔吊配合施工时,施工人员要佩戴好安全帽,并注意吊斗碰伤人。3、在使用混凝土振捣器时,操作人员必须穿绝缘鞋,戴绝缘手套。4、使用混凝土浇筑时,严禁施工人员站在泵管前端,以防混凝土泵喷浆伤人。技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:墙体碎浇筑技术交底交底内容:5、混凝土布料杆一定支设在混凝土结构上,且固定牢固。6、由于浇筑混凝土需连续不间断进行,因此,必须合理安排施工人员的交接时间,让施工人员有适当的休息时间,以免疲劳作业出现危险。7、夜间施工时,要保证施工照明。8、在装拆泵管时,必须由专业人员操作,其他人员不得随意拆除。9、混凝土地泵使用前及使用过程中,必须有专人定时检查连接件及卡具有无松动现象。技术负责人交底人接受交底人
