燃气工程接收作业指导书.docx

上传人:p** 文档编号:746827 上传时间:2024-02-26 格式:DOCX 页数:5 大小:21.48KB
下载 相关 举报
燃气工程接收作业指导书.docx_第1页
第1页 / 共5页
燃气工程接收作业指导书.docx_第2页
第2页 / 共5页
燃气工程接收作业指导书.docx_第3页
第3页 / 共5页
燃气工程接收作业指导书.docx_第4页
第4页 / 共5页
燃气工程接收作业指导书.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《燃气工程接收作业指导书.docx》由会员分享,可在线阅读,更多相关《燃气工程接收作业指导书.docx(5页珍藏版)》请在第壹文秘上搜索。

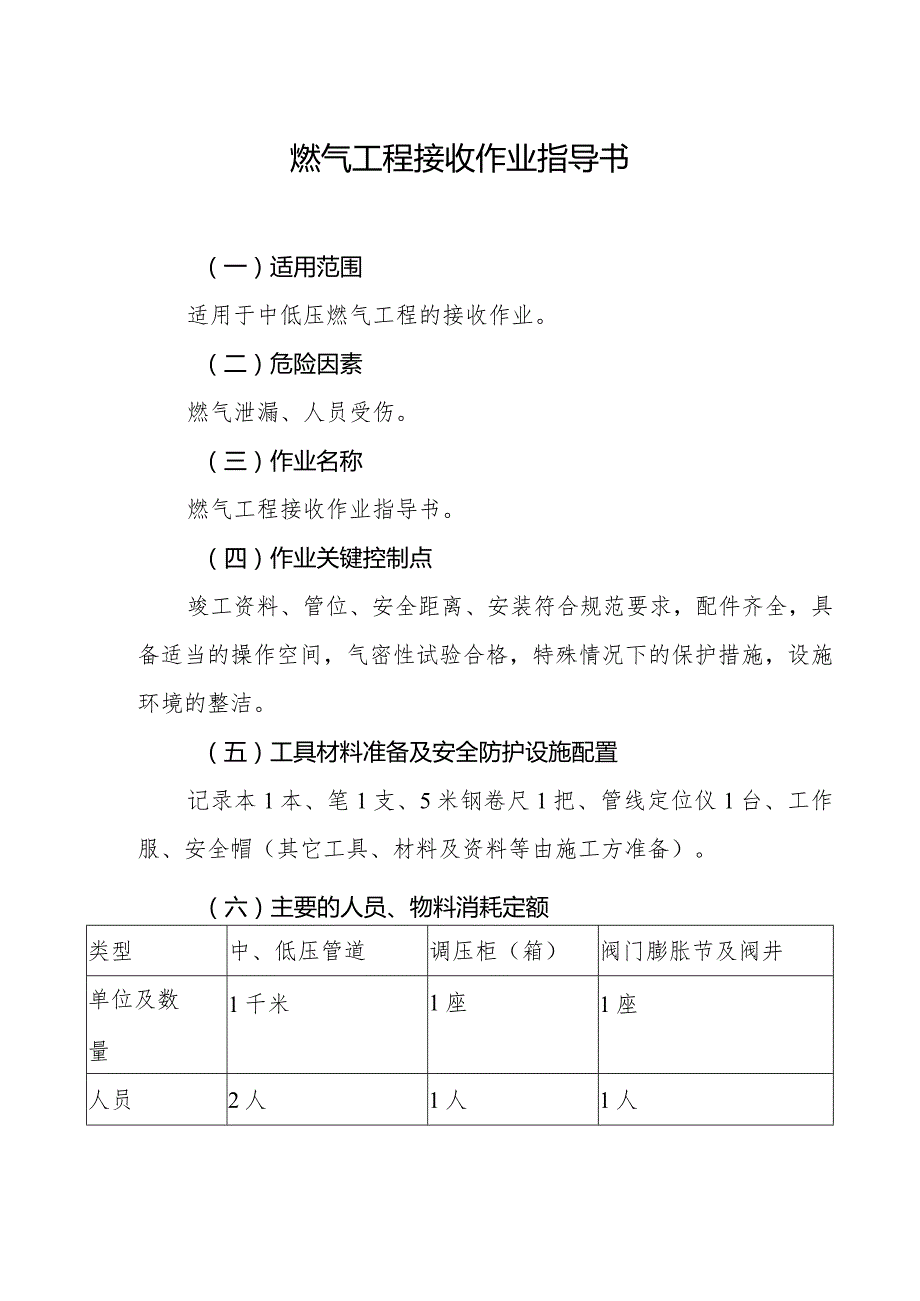

1、燃气工程接收作业指导书(一)适用范围适用于中低压燃气工程的接收作业。(二)危险因素燃气泄漏、人员受伤。(三)作业名称燃气工程接收作业指导书。(四)作业关键控制点竣工资料、管位、安全距离、安装符合规范要求,配件齐全,具备适当的操作空间,气密性试验合格,特殊情况下的保护措施,设施环境的整洁。(五)工具材料准备及安全防护设施配置记录本1本、笔1支、5米钢卷尺1把、管线定位仪1台、工作服、安全帽(其它工具、材料及资料等由施工方准备)。(六)主要的人员、物料消耗定额类型中、低压管道调压柜(箱)阀门膨胀节及阀井单位及数量1千米1座1座人员2人1人1人工作时间60分钟30分钟15分钟物料消耗记录本1本/年,

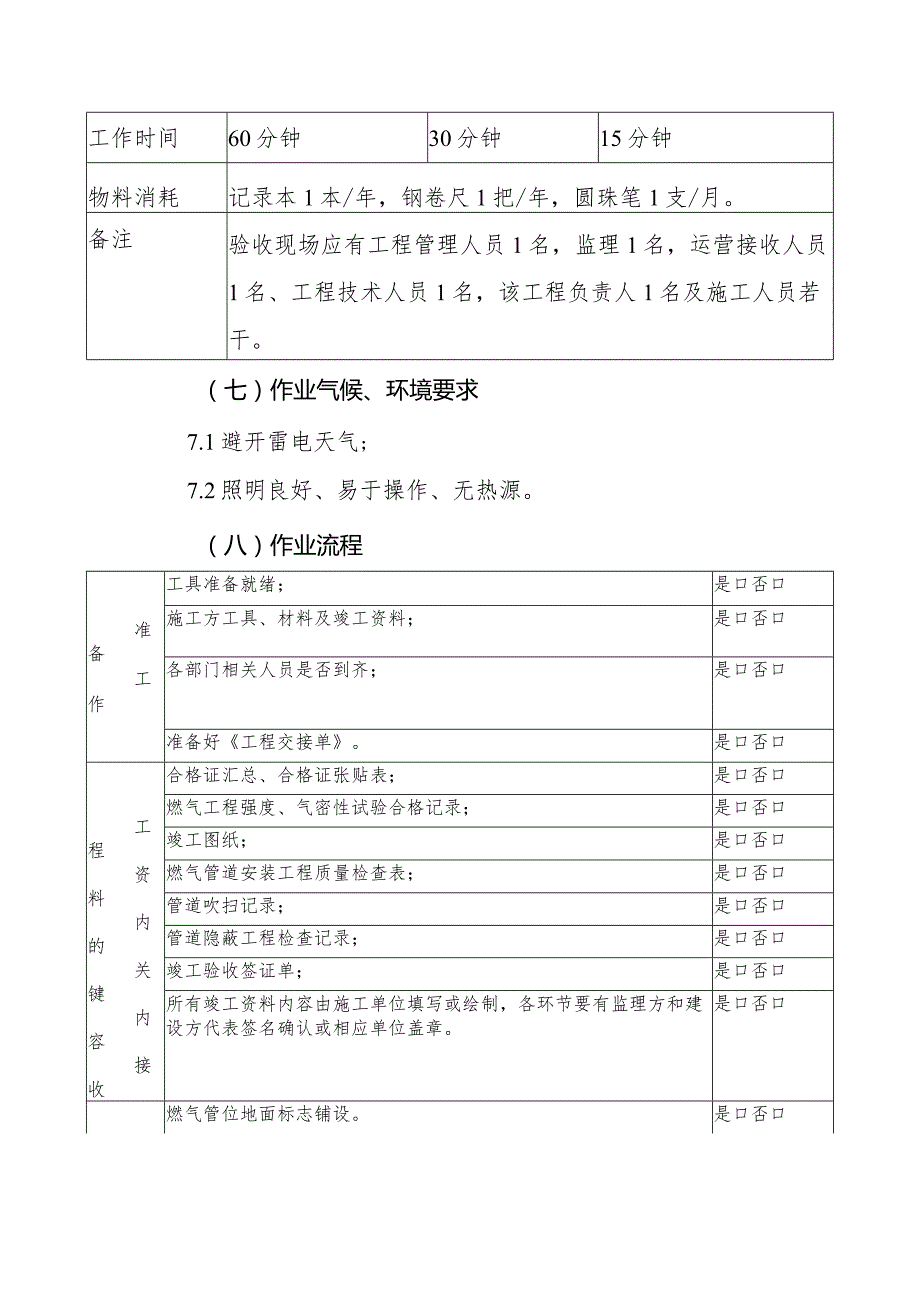

2、钢卷尺1把/年,圆珠笔1支/月。备注验收现场应有工程管理人员1名,监理1名,运营接收人员1名、工程技术人员1名,该工程负责人1名及施工人员若干。(七)作业气候、环境要求7.1避开雷电天气;7.2照明良好、易于操作、无热源。(八)作业流程准备工作工具准备就绪;是口否口施工方工具、材料及竣工资料;是口否口各部门相关人员是否到齐;是口否口准备好工程交接单。是口否口工程资料内的关键内容接收合格证汇总、合格证张贴表;是口否口燃气工程强度、气密性试验合格记录;是口否口竣工图纸;是口否口燃气管道安装工程质量检查表;是口否口管道吹扫记录;是口否口管道隐蔽工程检查记录;是口否口竣工验收签证单;是口否口所有竣工资

3、料内容由施工单位填写或绘制,各环节要有监理方和建设方代表签名确认或相应单位盖章。是口否口燃气管位地面标志铺设。是口否口1、阀门井上口高度应适当高出正常地面l-2cm;2、阀门井内应用水泥砂浆进行粉刷,阀门井内应保持清洁;是口否口是口否口户外燃气管道设施接收3、多雨地区阀门井内需设置相应尺寸的集水井;4、阀井的内部应具备一定空间,以确保阀门的维护需求。是口否口是口否检查阀体是否清洁,主阀门及放散阀应处于关闭状态,阀杆应转动灵活;膨胀节表面干净,膨胀节连杆螺栓应松开,并保持一定的可调节距离。是口否口穿越井体的管道应加装套管,套管应超出墙体,并加装填料;是口否口竣工图纸的标注尺寸齐全,现场检测复核与

4、实际相吻合;是口否口竣工图纸标注的安全距离应符合城镇燃气设计规范要求;是口否口1、调压柜(箱)安装必须牢固,其零部件齐全;2、仪表、设施保护完好,安装放散和切断装置;3、放散管应引至室外,调压柜内地面平整且高于室外。是口否口是口否口是口否口工福户工程接收燃气表设置在非燃结构的单独房间内,也可与调压器同室布置,涡轮式和罗茨式燃气表可与调压装置合并安装在落地式调压柜内。戈否采用流量24m3h燃气表时,表前、表后应各设置一个球阀。是口否口严密性试验,将空气压力升至大于7000Pa观察30min后,无压降为合格。是口否口工程接收工程管理部门将竣工资料转运营管理部门一份;是口否口调压器说明书及相关资料的移交;是口否口验收合格调压柜(箱)钥匙移交;是口否口PE阀专用钥匙及钢制球阀扳手钥匙移交;是口否口填写工程交接单实施交接。是口否口(九)安全注意事项和应急措施9.1现场人员必须穿工作服,配戴安全帽及劳动防护用品;9.2进行气密性抽检时,要保障燃气管道及设施邻近无热源;9.3对气密性试验使用的连接件的质量进行检查;9.4确认所使用的仪表、器材都是合格的。(十)作业记录、总结10.1 填写燃气工程接收记录;10.2 工程接收人员审核存档。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
