地铁车站站管线改移总体方案.docx

上传人:p** 文档编号:746870 上传时间:2024-02-26 格式:DOCX 页数:4 大小:21.84KB
下载 相关 举报

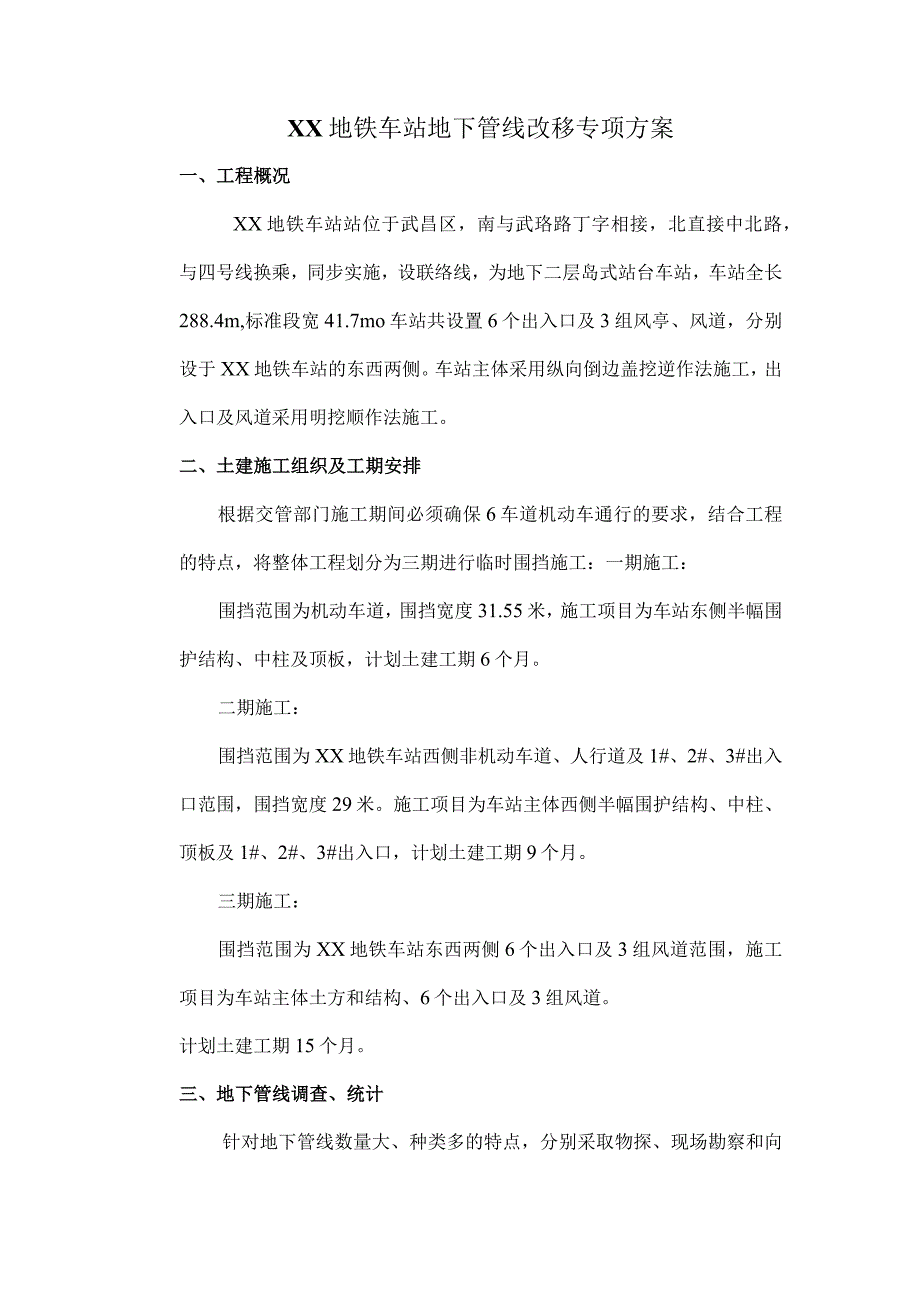

地铁车站站管线改移总体方案.docx_第1页
第1页 / 共4页
地铁车站站管线改移总体方案.docx_第2页
第2页 / 共4页
地铁车站站管线改移总体方案.docx_第3页
第3页 / 共4页
地铁车站站管线改移总体方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《地铁车站站管线改移总体方案.docx》由会员分享,可在线阅读,更多相关《地铁车站站管线改移总体方案.docx(4页珍藏版)》请在第壹文秘上搜索。

1、XX地铁车站地下管线改移专项方案一、工程概况XX地铁车站站位于武昌区,南与武珞路丁字相接,北直接中北路,与四号线换乘,同步实施,设联络线,为地下二层岛式站台车站,车站全长288.4m,标准段宽41.7mo车站共设置6个出入口及3组风亭、风道,分别设于XX地铁车站的东西两侧。车站主体采用纵向倒边盖挖逆作法施工,出入口及风道采用明挖顺作法施工。二、土建施工组织及工期安排根据交管部门施工期间必须确保6车道机动车通行的要求,结合工程的特点,将整体工程划分为三期进行临时围挡施工:一期施工:围挡范围为机动车道,围挡宽度31.55米,施工项目为车站东侧半幅围护结构、中柱及顶板,计划土建工期6个月。二期施工:

2、围挡范围为XX地铁车站西侧非机动车道、人行道及1#、2#、3#出入口范围,围挡宽度29米。施工项目为车站主体西侧半幅围护结构、中柱、顶板及1#、2#、3#出入口,计划土建工期9个月。三期施工:围挡范围为XX地铁车站东西两侧6个出入口及3组风道范围,施工项目为车站主体土方和结构、6个出入口及3组风道。计划土建工期15个月。三、地下管线调查、统计针对地下管线数量大、种类多的特点,分别采取物探、现场勘察和向产权单位核实的方式,对施工期间影响的管线进行详细调查,并根据各期围挡范围进行汇总。1、一期围挡范围内管线表1序号产权单位名称数量规格走向1水务集团自来水管100O南北2水务集团自来水管500东西3

3、电信公司电信600*100东西4电信公司电信东西5信息网络光通东西6水务局排水450南北7水务局排水6900-1200南北8水务局排水700东西2、二期围挡范围内管线表2序产权单位名称数量规格走向1水务集团自来水管500南北2水务集团自来水管400东西3电信公司电信500*720东西4电信公司电信400*300东西5信息网络光通I100*800南北6水务局排水450南北7水务局排水900南北8水务局排水1850*2100南北9水务局排水600南北10电力公司电力1000*800南北11水务局排水300东西3、三期围挡范围内管线序号产权单位名称数量规格走向备注1电力公司电力1000*800南北东

4、侧(2、3号风厅)2铁通铁通500*720南北东侧(2、3号风厅)3电信公司电信750*360南北东侧(2、3号风厅)4电信公司电信200*100东西东侧(银泰商业出口)5信息网络光通200*200南北东侧(4、5号出入口)6水务局排水300-400先南北后东西东侧(银泰商业出口、4号出入口)7水务集团自来水150南北东侧(银泰商业出入口)8水务集团自来水1000自来水管线的支管,东侧(1号风厅)9水务局排水700排水管线的支管东侧(2号风厅)三、管线改移施工组织及工期安排受XX地铁车站站交通疏解的限制,XX地铁车站站施工涉及的地下管线改移大部分不能一次改迁到位,需采取“施工前改出一一施工后回

5、迁”两次改移方案,因此结合土建施工分期将地下管线改移施工分为四阶段:(管线改移施工涉及产权单位较多,计划工期仅为参考)一阶段管线改移:在土建一期施工之前,此阶段需要将一期土建围挡范围内的所有管线(表1)改移出围挡范围,计划工期2个月。二阶段管线改移:在土建一期完成之后,此阶段需要将一期改出的管线(表1)回迁,将土建二期及三期围挡范围的管线(表2和表3)改移至一期范围内,计划工期6个月。三阶段管线改移:在土建二期施工完成后,此阶段需要将二期范围内改出的管线(表2)回迁,计划工期2个月。四阶段管线改移:在土建三期施工完成后,此阶段需要将三期范围内的改出的管线(表3)回迁,计划工期2个月。四、管线改移对土建施工工期的影响1、XX地铁车站站地下管线改移施工贯穿于整个土建施工过程中,因此地下管线改移施工将成为决定制约XX地铁车站站施工总工期的决定性因素。2、管线改移施工均由各产权单位负责实施,上述计划工期仅为参考,实际工期可能有出入。3、土建三期施工和管线改移前三阶段需要互相提供作业面,管线改移的工期与土建有效施工工期在总工期里应分开考虑。五、目前需要解决的问题1、尽快协调排水管线单位进场施工。2、尽快协调天桥坡道拆除事宜。3、现对自来水管线改移细部施工方案尽快完善。4、需要协调各管线产权单位进一步细化2、3、4阶段管线改移方案。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
