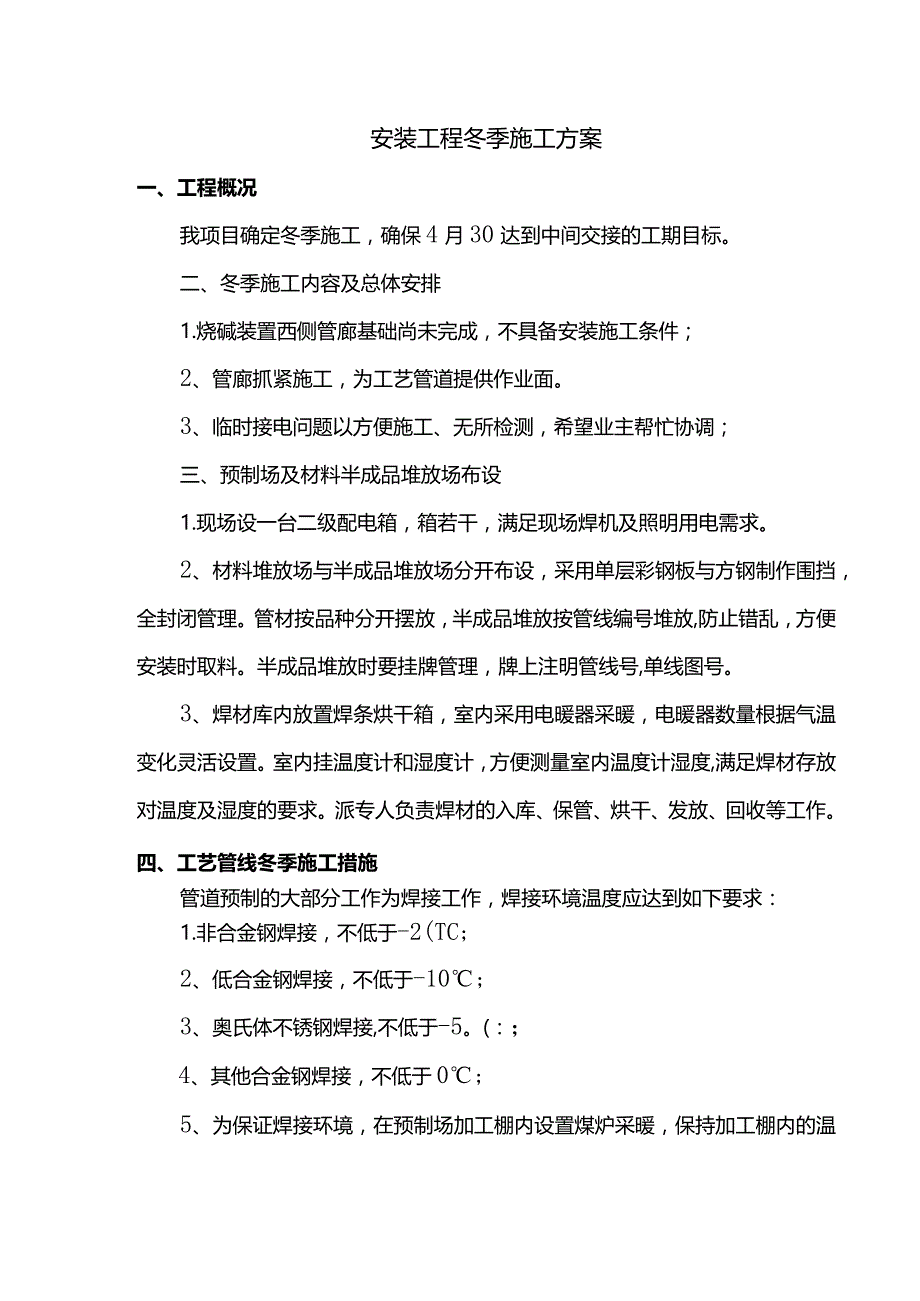

1、安装工程冬季施工方案一、工程概况我项目确定冬季施工,确保4月30达到中间交接的工期目标。二、冬季施工内容及总体安排1.烧碱装置西侧管廊基础尚未完成,不具备安装施工条件;2、管廊抓紧施工,为工艺管道提供作业面。3、临时接电问题以方便施工、无所检测,希望业主帮忙协调;三、预制场及材料半成品堆放场布设1.现场设一台二级配电箱,箱若干,满足现场焊机及照明用电需求。2、材料堆放场与半成品堆放场分开布设,采用单层彩钢板与方钢制作围挡,全封闭管理。管材按品种分开摆放,半成品堆放按管线编号堆放,防止错乱,方便安装时取料。半成品堆放时要挂牌管理,牌上注明管线号,单线图号。3、焊材库内放置焊条烘干箱,室内采用电暖

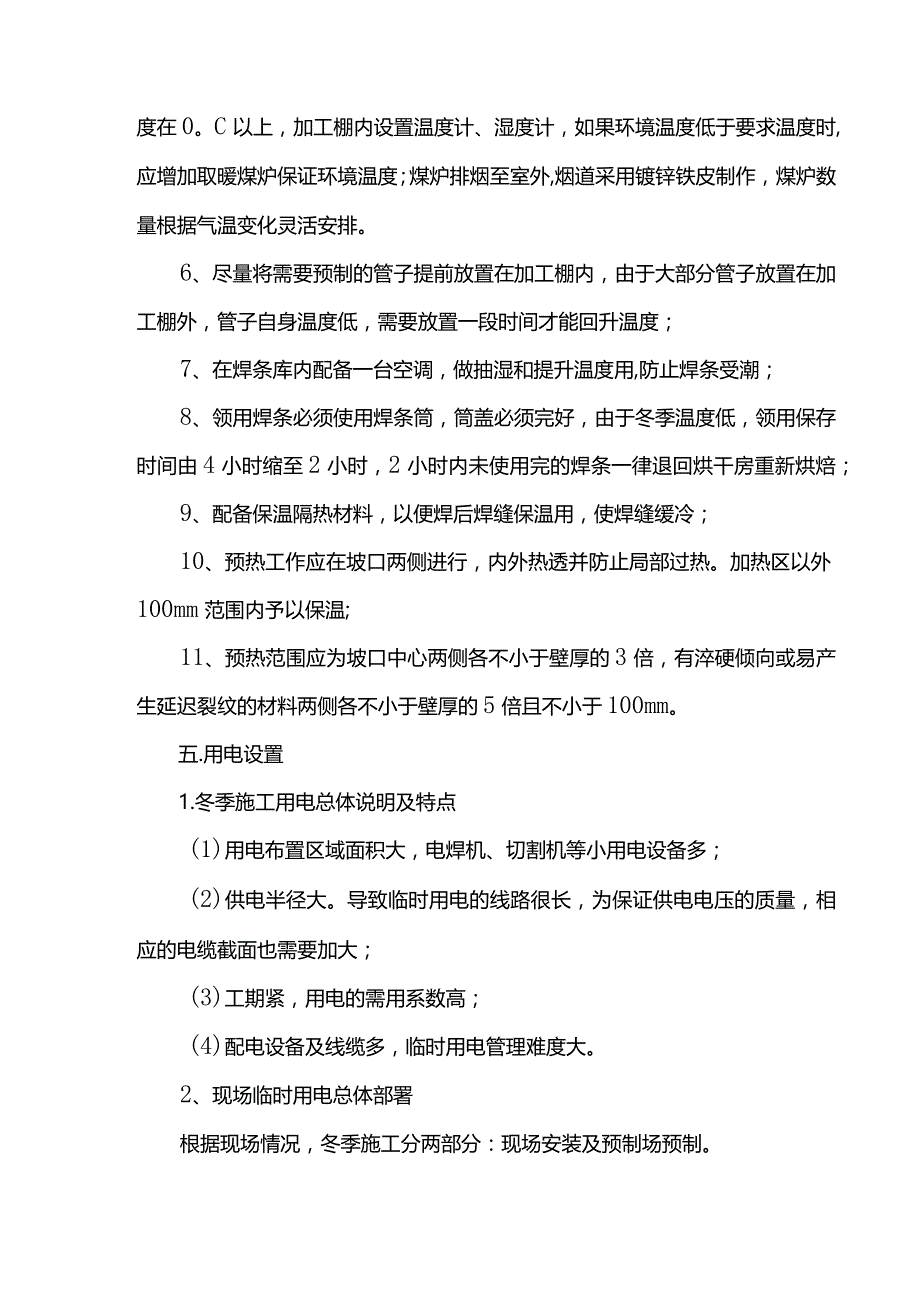

2、器采暖,电暖器数量根据气温变化灵活设置。室内挂温度计和湿度计,方便测量室内温度计湿度,满足焊材存放对温度及湿度的要求。派专人负责焊材的入库、保管、烘干、发放、回收等工作。四、工艺管线冬季施工措施管道预制的大部分工作为焊接工作,焊接环境温度应达到如下要求:1.非合金钢焊接,不低于-2(TC;2、低合金钢焊接,不低于-10;3、奥氏体不锈钢焊接,不低于-5。(:;4、其他合金钢焊接,不低于0;5、为保证焊接环境,在预制场加工棚内设置煤炉采暖,保持加工棚内的温度在0。C以上,加工棚内设置温度计、湿度计,如果环境温度低于要求温度时,应增加取暖煤炉保证环境温度;煤炉排烟至室外,烟道采用镀锌铁皮制作,煤炉
3、数量根据气温变化灵活安排。6、尽量将需要预制的管子提前放置在加工棚内,由于大部分管子放置在加工棚外,管子自身温度低,需要放置一段时间才能回升温度;7、在焊条库内配备一台空调,做抽湿和提升温度用,防止焊条受潮;8、领用焊条必须使用焊条筒,筒盖必须完好,由于冬季温度低,领用保存时间由4小时缩至2小时,2小时内未使用完的焊条一律退回烘干房重新烘焙;9、配备保温隔热材料,以便焊后焊缝保温用,使焊缝缓冷;10、预热工作应在坡口两侧进行,内外热透并防止局部过热。加热区以外100mm范围内予以保温;11、预热范围应为坡口中心两侧各不小于壁厚的3倍,有淬硬倾向或易产生延迟裂纹的材料两侧各不小于壁厚的5倍且不小

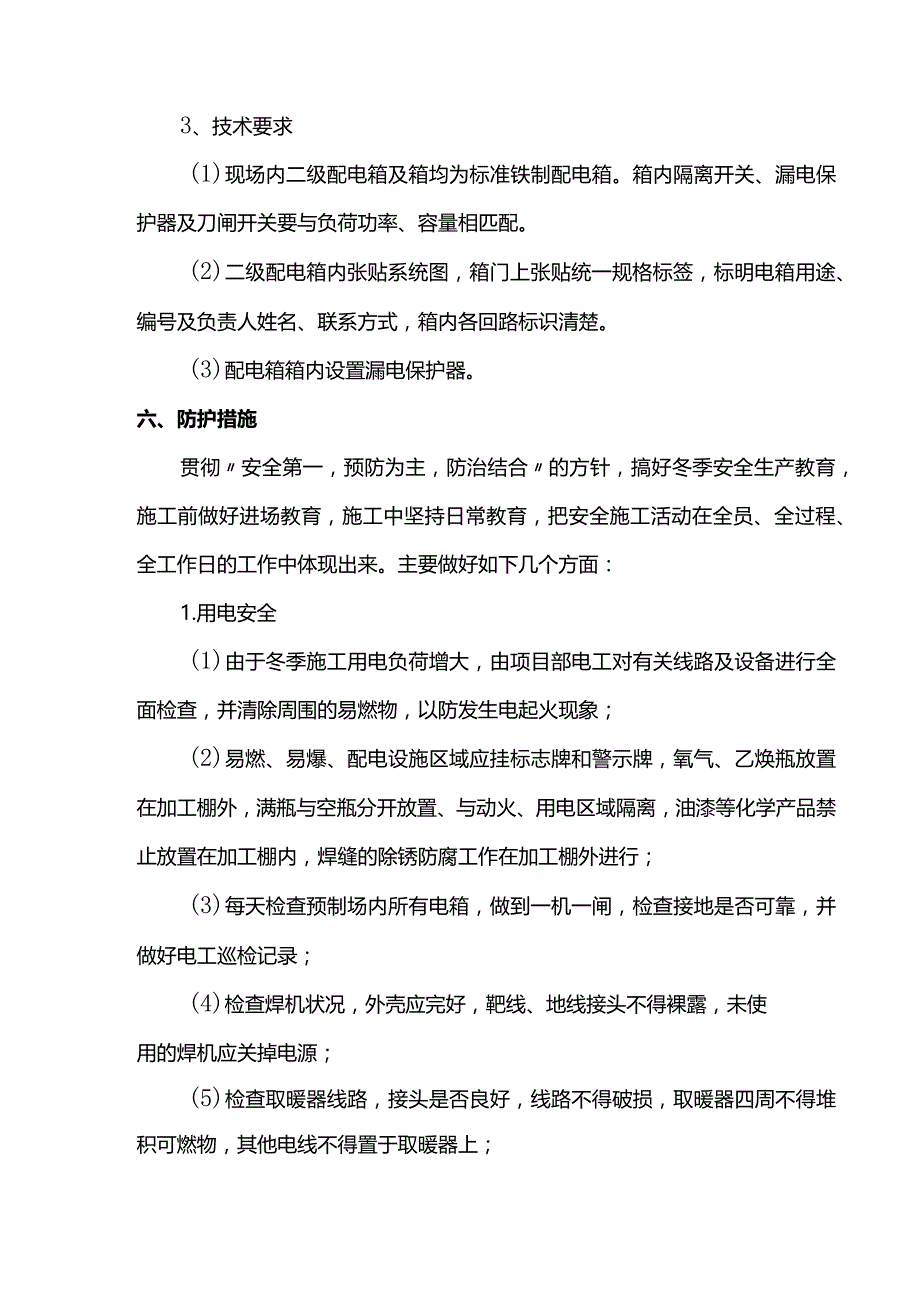

4、于100mm。五.用电设置1.冬季施工用电总体说明及特点(1)用电布置区域面积大,电焊机、切割机等小用电设备多;(2)供电半径大。导致临时用电的线路很长,为保证供电电压的质量,相应的电缆截面也需要加大;(3)工期紧,用电的需用系数高;(4)配电设备及线缆多,临时用电管理难度大。2、现场临时用电总体部署根据现场情况,冬季施工分两部分:现场安装及预制场预制。3、技术要求(1)现场内二级配电箱及箱均为标准铁制配电箱。箱内隔离开关、漏电保护器及刀闸开关要与负荷功率、容量相匹配。(2)二级配电箱内张贴系统图,箱门上张贴统一规格标签,标明电箱用途、编号及负责人姓名、联系方式,箱内各回路标识清楚。(3)配电
5、箱箱内设置漏电保护器。六、防护措施贯彻安全第一,预防为主,防治结合的方针,搞好冬季安全生产教育,施工前做好进场教育,施工中坚持日常教育,把安全施工活动在全员、全过程、全工作日的工作中体现出来。主要做好如下几个方面:1.用电安全(1)由于冬季施工用电负荷增大,由项目部电工对有关线路及设备进行全面检查,并清除周围的易燃物,以防发生电起火现象;(2)易燃、易爆、配电设施区域应挂标志牌和警示牌,氧气、乙焕瓶放置在加工棚外,满瓶与空瓶分开放置、与动火、用电区域隔离,油漆等化学产品禁止放置在加工棚内,焊缝的除锈防腐工作在加工棚外进行;(3)每天检查预制场内所有电箱,做到一机一闸,检查接地是否可靠,并做好电
6、工巡检记录;(4)检查焊机状况,外壳应完好,靶线、地线接头不得裸露,未使用的焊机应关掉电源;(5)检查取暖器线路,接头是否良好,线路不得破损,取暖器四周不得堆积可燃物,其他电线不得置于取暖器上;(6)检查角磨机、切割机外壳完整,线路接头应完好无损,开关、控制档位清晰可靠。2、冰雪天气引起的冻伤、摔伤(1)霜冻、雨、雪后人员将预制场内的积雪清理干净,防止因湿滑造成的摔伤;(2)冬季施工前,施工人员应在安全员的下,准备充足的防寒服、棉安全帽等御寒用品,以防冬季施工时发生人员冻伤事故。3、焊接造成的灼伤、火灾(1)所有焊工必须持双证上岗,即由质量部门颁发的焊接项目证书和安全部门颁发的安全操作证书,严
7、禁其他人员动用焊机;(2)焊接作业时,周围如有可燃物必须先清理干净,防止焊接时的飞溅引燃四周的可燃物;(3)焊工应戴好面罩,加工棚内设置足够照明灯具,保持照明良好,防止突然性强光造成视力损害;(4)焊接前应检查接线柱是否牢固,线路有无破损,氮弧焊时应检查氯气带有无泄漏。4、切割、打磨作业(1)角磨机、切割机使用前应检查外壳是否完整,破旧受损的机械应停止使用;(2)使用角磨机时应戴好面罩,防止飞轮脱落伤害面部,防止打磨时产生的飞溅物损害眼睛;(3)使用角磨机、切割机时应戴好手套,防止因机械老化漏电造成的伤害;(4)使用切割机时,应注意周围人员、物品,防止飞出的火星伤害人员或点燃物品。5、加工棚内
8、的通风由于加工棚内进行焊接、切割作业,加工棚内气体混杂氮气、焊条盖面产生的保护气体、金属燃烧产生的气体、氧气乙快燃烧产生的二氧化碳和部分一氧化碳,会对加工棚内人员身体造成伤害,严重时会导致窒息,所以在加工棚围墙上安装1台通风机,工作时间保持运转,保证通风良好。6、设备防护措施(1)露天设备(有保护要求),需搭设防护棚或盖专门的小间,当有防冻要求时,防护棚或小间内均应有取暖设备;(2)下雨、雪天使用电动工具和电焊必须采取可靠且有效地防触电措施,使用合格的绝缘手套、绝缘鞋;(3)对各电气设备应加强巡视、防尘、防冻、防挂冰、防放电伤人;(4)对取暖器进行全数检查;(5)对消防器材应进行全面检查,对消
9、防设施应做好保温防冻措施。7、消防措施(1)动火点配备灭火器,灭火器外观无破损,压力表指针应指示绿色带区域,当指针指示红色区域时,将灭火器更换;(2)加工棚内设置水源,在加工棚内放置2个2m3水桶,盛水用作消防用水;(3)预制场内的办公室、焊条烘干房、小物件仓库内配备灭火器,加强防火工作,人员离开时,所有的用电设备全部关闭。8、强化劳务管理现场预制工作的工种主要有三种:焊工、管工、力工,主要操作机械设备为焊机、切割机、角磨机,应按操作机械不同对作业人员分工种进行交底,并履行签字手续。细化劳务管理,对每个工人建立档案,实行一人一档制,工人进场教育、劳动合同、安全协议、安全交底和履行的签字手续做到
10、齐全,用档案袋封存,直至工人离开施工现场。八.冬季施工及职责1.冬施领导:负责总体策划冬施方案;落实冬施资金需求;协调解决冬施所需资源进场;督促其余各小组完成冬施工作。2、工艺管道施工小组:负责冬施工艺管道施工技术支持及质量控制工作;负责管道施工冬施期间现场协调工作;负责管道施工冬施期间相关各方信息沟通联络工作。3、管道吊装施工小组:负责冬施管道吊装施工技术支持及质量控制工作,负责管道施工冬施期间相关各方信息沟通联络工作。4、现场临电管理小组:负责冬施期间现场临时用电方案策划;负责临电安全技术交底、培训;临电设施检查及管理。5、安全检查监督小组:负责制定冬施安全奖惩制度并监督落实;负责现场施工
11、安全检查监督;负责冬施期间日常安全巡查工作。6、物资保障小组:负责冬施所需物资采购、进场、验收、入库、保管、出库等工作。九.安全保证措施(一)临时用电措施:1.施工现场的临时用电严格按施工现场临时用电安全技术规范设置。2、配电室要做到五防一通,门向外开,配有安全防护用具和干粉灭器等消防器材,安全警示牌。3、供电系统按三相五线制设置。架空导线采用BLV型铜芯塑料线截面积16mm2,架设应装设横担和绝缘子,离地面4m,电源线绝缘良好,无老化,破损和漏电。4、照明线路单独设置,线路应用绝缘子固定,电源线采用单相芯橡皮软电缆,灯具的金属外壳应接零保护。5、施工用电要用标准总配电箱、分配电箱、开关箱,并
12、配备干粉灭火机。6、总配电箱、分配电箱和开关箱应设置漏电保护器,应灵敏可靠,漏电保护器的额定漏电工作电流要与工作容量相匹配。电箱进出线从箱体底面进,并有套管分路成束,电箱内的工作零线与保护零线应分别接在各自专用的接线端子板上,金属外壳作接零保护,开关和设备实行一机一闸一保险。7、工地配备十名专职建筑电工驻现场管理施工用电。8、认真做好安全技术交底及使用前验收签证手续。(二)施工现场防火、防爆、防雷安全措施:1.施工现场防火工作必须逐级实行防火责任制,指定专人负责,保证防火安全措施有效地贯彻执行。2、工地领导应加强对全体职工特别是新职工和民工的防火教育,制订防火制度和公约。3、工地各级领导应定期
13、检查工棚的防火安全工作,发现火险漏洞,必须及时彻底解决。4、工地应普遍地建立义务消防队。义务消防队应建立必要的值班汇报、学习训练等制度。5、要求在办公室、仓库、宿舍安置一定数量的灭火机,在配电室设置干粉式灭火机,并按规定时间更换药物,以免药物失效,由负责安全保卫的同志专门负责。6、工棚内的高度一般不要低于2.5米,工棚的门、窗要向外开。7、燃着的火炉要有看管,人员离去或睡觉时,要将炉门封好。8、加强明火作业管理,电气焊、切割机作业场地半径10米范围内严禁放置易燃易爆物。9、加强对易燃易爆材料管理,油料、漆料等应以消防等级要求入库,仓库应设安全标志牌及消防器材。10、施工现场用电,应严格按照用电
14、安全管理规定,加强电源管理,以便防止电气火灾。(三)雨季施工措施:1、应随时注意作好防雨、防雷及防雨季情况安排施工。2、机电设备必须加防雨罩,以免因漏水而损坏设备,做好接地保护,以防漏电伤人,雨后应对电气设备进行检查。(四)文明施工措施1.建立健全的现场文明施工管理,由项目经理总负责,施工班组设兼职管理员。2、施工现场内对施工设备、材料堆放、场地道路进行统一合理的规划;做好泥浆的现场管理工作,浆液不得外溢,以免污染工地;污水须经沉淀滤清后才可排向市政管道;工地大门(出入口)设置洗车台,保证车辆外出不污染路面。各项文明施工工作按照相关严格执行。(五)工期保证措施1.根据总体控制计划,实行信息监控,及时调整部署,采取相应措施,确保每一阶段的计划如期实施;2、定期召开每周生产例会,加强与各单位协调工作,及时解决施工中存在的问题;3、严格控制各工序的施工质量,杜绝因质量问题而引起的返工;4、加强劳动力管理,及时劳动力进场,合理安排各班组的工作面;5、通过合理的施工,安排流水施工;6、及时编制材料的需用量计划及采购进场计划,保证材料及时进场;7、配备足够的机械设备;8、各工种安排专业熟练、操作证齐全的工人进行施工;9、施工前做好技术交底工作。
