044-砌体工程施工技术交底(1).docx

上传人:p** 文档编号:747415 上传时间:2024-02-26 格式:DOCX 页数:21 大小:589.43KB
下载 相关 举报
044-砌体工程施工技术交底(1).docx_第1页
第1页 / 共21页
044-砌体工程施工技术交底(1).docx_第2页
第2页 / 共21页
044-砌体工程施工技术交底(1).docx_第3页
第3页 / 共21页
044-砌体工程施工技术交底(1).docx_第4页
第4页 / 共21页
044-砌体工程施工技术交底(1).docx_第5页
第5页 / 共21页
044-砌体工程施工技术交底(1).docx_第6页
第6页 / 共21页
044-砌体工程施工技术交底(1).docx_第7页
第7页 / 共21页
044-砌体工程施工技术交底(1).docx_第8页
第8页 / 共21页
044-砌体工程施工技术交底(1).docx_第9页
第9页 / 共21页
044-砌体工程施工技术交底(1).docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《044-砌体工程施工技术交底(1).docx》由会员分享,可在线阅读,更多相关《044-砌体工程施工技术交底(1).docx(21页珍藏版)》请在第壹文秘上搜索。

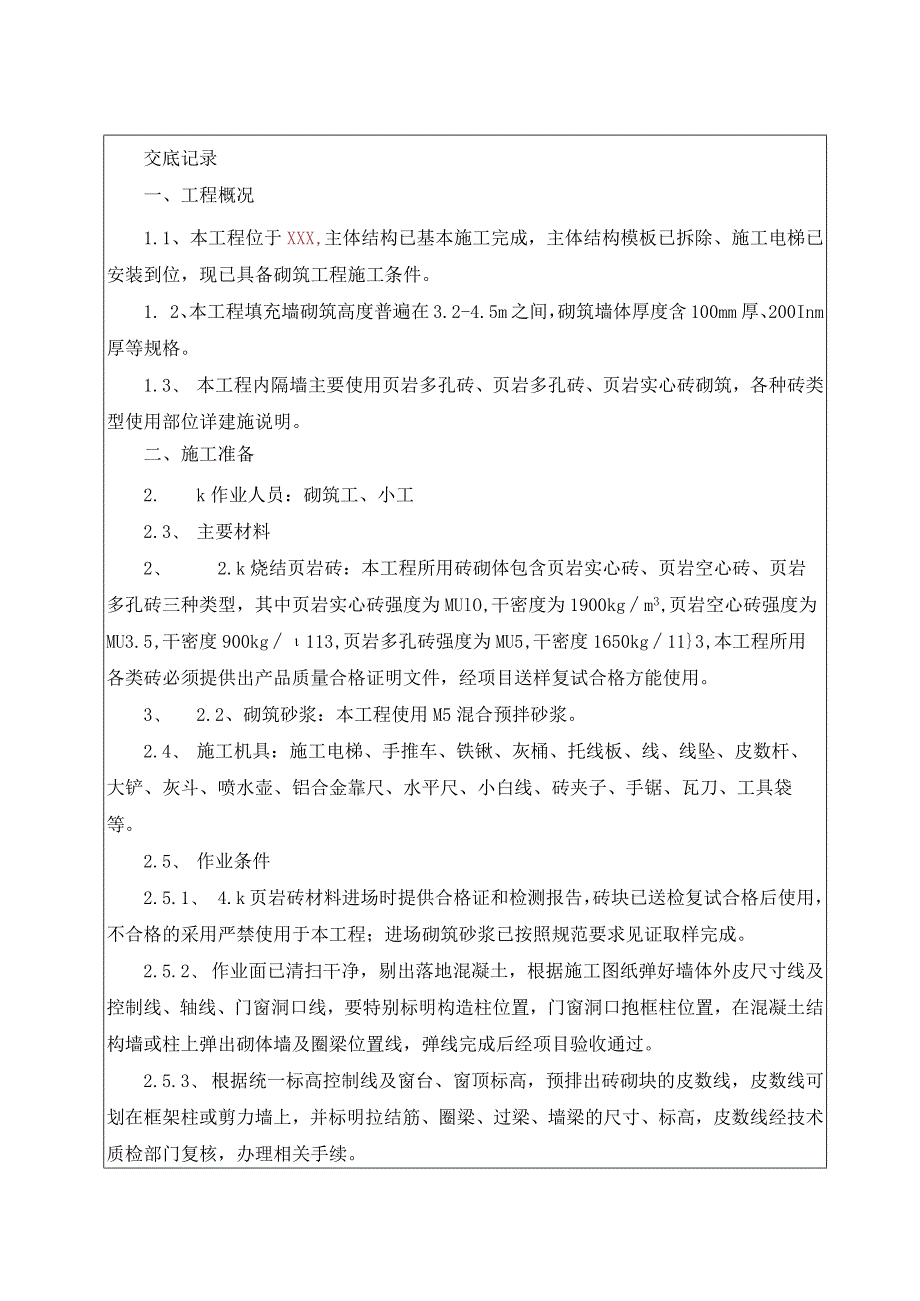

1、交底记录一、工程概况1.1、本工程位于XXX,主体结构已基本施工完成,主体结构模板已拆除、施工电梯已安装到位,现已具备砌筑工程施工条件。1. 2、本工程填充墙砌筑高度普遍在3.2-4.5m之间,砌筑墙体厚度含100mm厚、200Inm厚等规格。1.3、 本工程内隔墙主要使用页岩多孔砖、页岩多孔砖、页岩实心砖砌筑,各种砖类型使用部位详建施说明。二、施工准备2. k作业人员:砌筑工、小工2.3、 主要材料2、 2.k烧结页岩砖:本工程所用砖砌体包含页岩实心砖、页岩空心砖、页岩多孔砖三种类型,其中页岩实心砖强度为MUlO,干密度为1900kgm3,页岩空心砖强度为MU3.5,干密度900kg113,

2、页岩多孔砖强度为MU5,干密度1650kg113,本工程所用各类砖必须提供出产品质量合格证明文件,经项目送样复试合格方能使用。3、 2.2、砌筑砂浆:本工程使用M5混合预拌砂浆。2.4、 施工机具:施工电梯、手推车、铁锹、灰桶、托线板、线、线坠、皮数杆、大铲、灰斗、喷水壶、铝合金靠尺、水平尺、小白线、砖夹子、手锯、瓦刀、工具袋等。2.5、 作业条件2.5.1、 4.k页岩砖材料进场时提供合格证和检测报告,砖块已送检复试合格后使用,不合格的采用严禁使用于本工程;进场砌筑砂浆已按照规范要求见证取样完成。2.5.2、 作业面已清扫干净,剔出落地混凝土,根据施工图纸弹好墙体外皮尺寸线及控制线、轴线、门

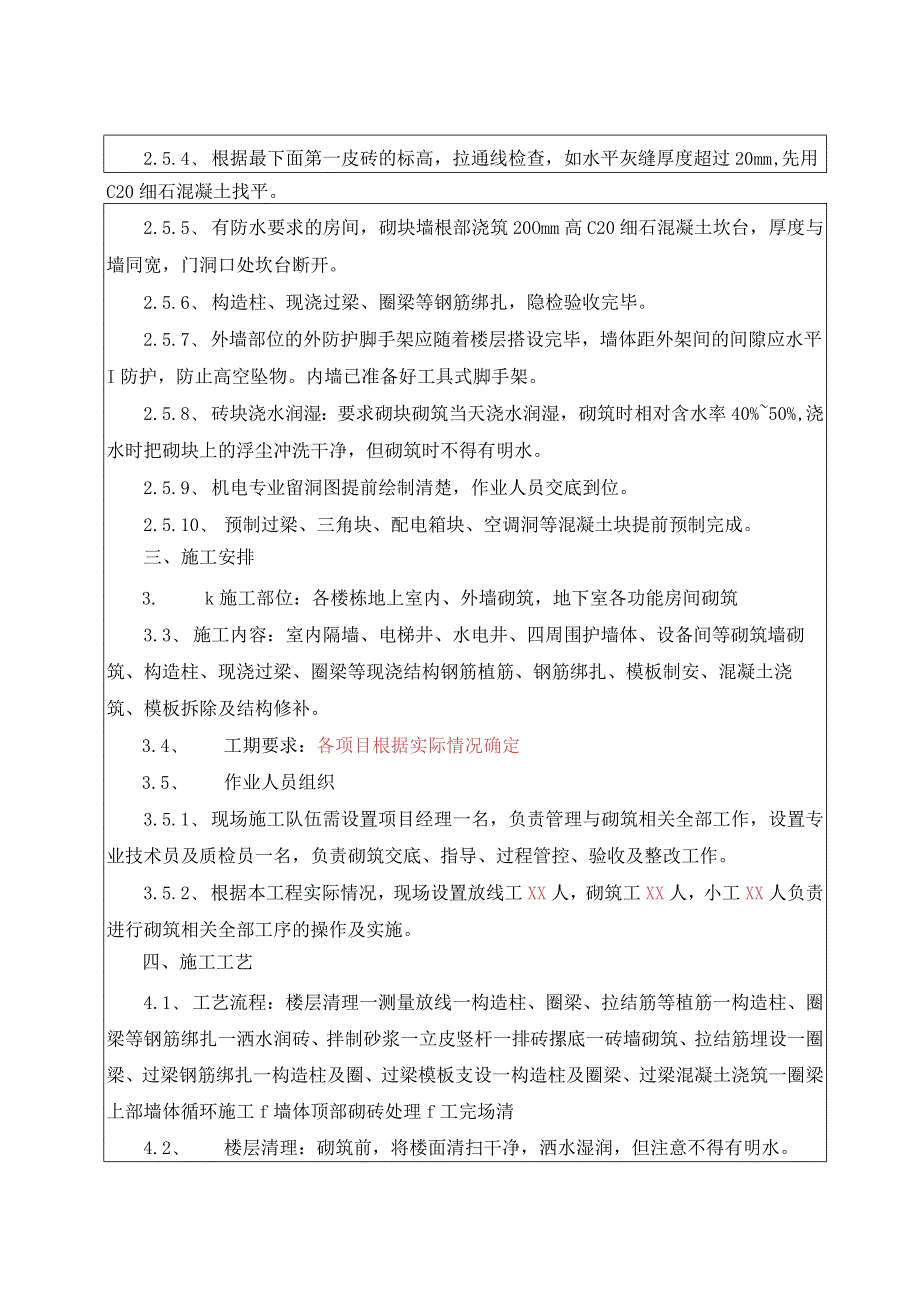

3、窗洞口线,要特别标明构造柱位置,门窗洞口抱框柱位置,在混凝土结构墙或柱上弹出砌体墙及圈梁位置线,弹线完成后经项目验收通过。2.5.3、 根据统一标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在框架柱或剪力墙上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。2.5.4、 根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C20细石混凝土找平。2.5.5、 有防水要求的房间,砌块墙根部浇筑20Omm高C20细石混凝土坎台,厚度与墙同宽,门洞口处坎台断开。2.5.6、 构造柱、现浇过梁、圈梁等钢筋绑扎,隐检验收完毕。2.5.7、

4、 外墙部位的外防护脚手架应随着楼层搭设完毕,墙体距外架间的间隙应水平I防护,防止高空坠物。内墙已准备好工具式脚手架。2.5.8、 砖块浇水润湿:要求砌块砌筑当天浇水润湿,砌筑时相对含水率40%50%,浇水时把砌块上的浮尘冲洗干净,但砌筑时不得有明水。2.5.9、 机电专业留洞图提前绘制清楚,作业人员交底到位。2.5.10、 预制过梁、三角块、配电箱块、空调洞等混凝土块提前预制完成。三、施工安排3. k施工部位:各楼栋地上室内、外墙砌筑,地下室各功能房间砌筑3.3、 施工内容:室内隔墙、电梯井、水电井、四周围护墙体、设备间等砌筑墙砌筑、构造柱、现浇过梁、圈梁等现浇结构钢筋植筋、钢筋绑扎、模板制安

5、、混凝土浇筑、模板拆除及结构修补。3.4、 工期要求:各项目根据实际情况确定3.5、 作业人员组织3.5.1、 现场施工队伍需设置项目经理一名,负责管理与砌筑相关全部工作,设置专业技术员及质检员一名,负责砌筑交底、指导、过程管控、验收及整改工作。3.5.2、 根据本工程实际情况,现场设置放线工XX人,砌筑工XX人,小工XX人负责进行砌筑相关全部工序的操作及实施。四、施工工艺4.1、 工艺流程:楼层清理一测量放线一构造柱、圈梁、拉结筋等植筋一构造柱、圈梁等钢筋绑扎一洒水润砖、拌制砂浆一立皮竖杆一排砖摞底一砖墙砌筑、拉结筋埋设一圈梁、过梁钢筋绑扎一构造柱及圈、过梁模板支设一构造柱及圈梁、过梁混凝土

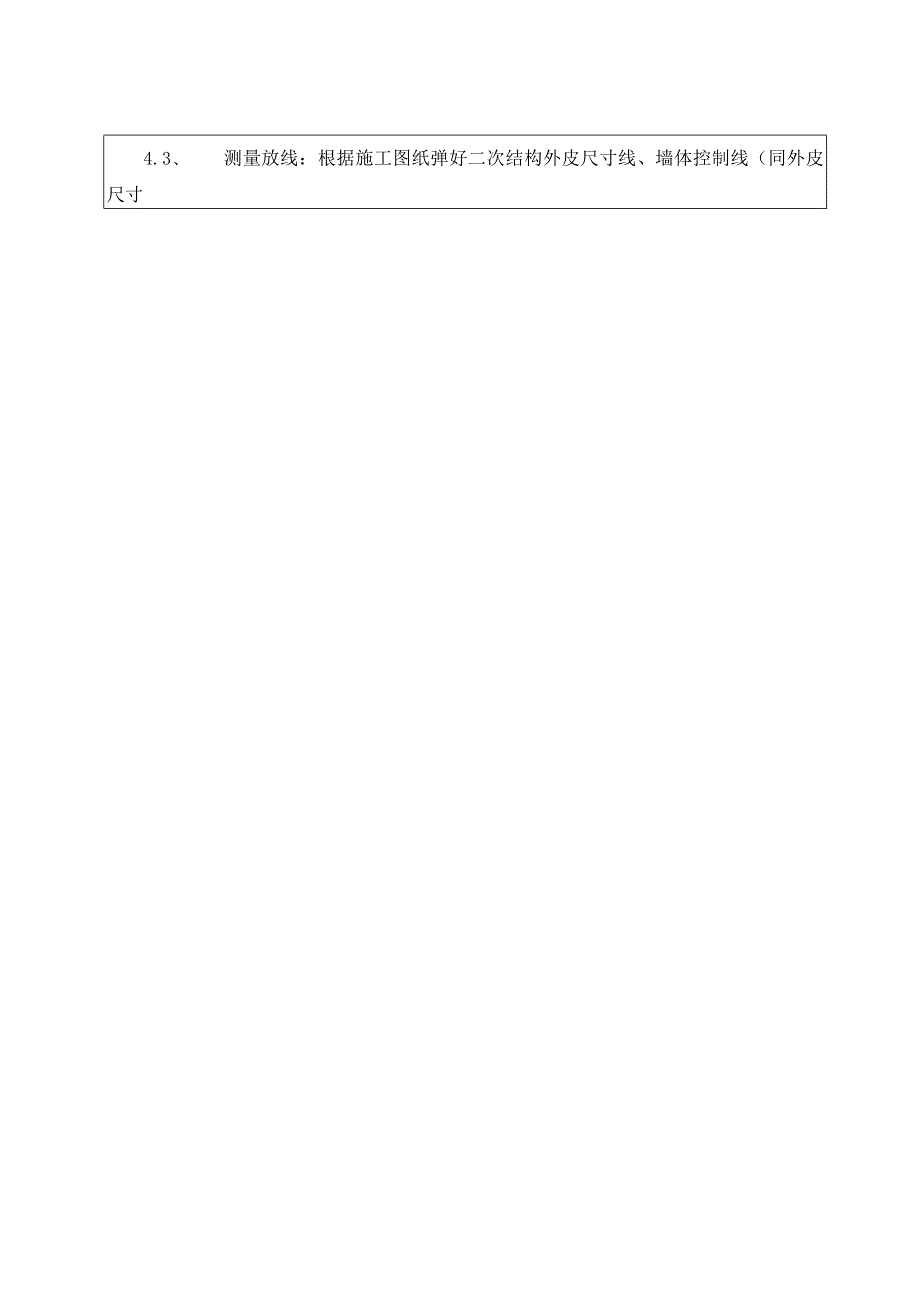

6、浇筑一圈梁上部墙体循环施工f墙体顶部砌砖处理f工完场清4.2、 楼层清理:砌筑前,将楼面清扫干净,洒水湿润,但注意不得有明水。4.3、 测量放线:根据施工图纸弹好二次结构外皮尺寸线、墙体控制线(同外皮尺寸间距300mm)、门窗洞口线、标明构造柱、圈梁、抱框柱在混凝土结构上的生根位置,放线完成后必须经项目部测量验线复核无误之后方可进行下一步施工。4.4、 植筋:构造柱、圈梁、现浇过梁及墙体拉墙筋位置图及配筋详设计图纸,构造柱施工应先砌墙后用C25混凝土灌实。构造柱、圈梁、拉结筋钢筋与主体结构间植筋锚固植入深度等参数详植筋技术交底,植筋固化完成之前不得扰动钢筋,钢筋绑扎及反坎浇筑前必须经拉拔试验合

7、格之后方可进行下一道工序。4.5、 钢筋绑扎:植筋拉拔试验完成后,依据构造柱、圈梁等配筋图进行钢筋绑扎,箍筋间距、拉筋间距等必须同设计图纸相符,箍筋及拉筋同主筋部位必须满绑,不得出现跳绑、漏绑现象。4.6、 洒水润砖、采购砂浆:砌筑前必须将砖块洒水湿润,严禁干砖上墙,本工程均使用M5混合砂浆,根据成都市要求,现场使用预拌砂浆,各队伍必须提前一天上报次日砂浆用量至项目部,次日分批卸至砂浆池内,当日砂浆必须当天用完,禁止使用隔夜砂浆。4.7、 反坎浇筑、底部实心砖砌筑:厨房、卫生间以及室外部位与外墙交接处等潮湿房间的填充墙底部浇筑C20混凝土浇筑碎反坎,高度为20OnInb反坎浇筑前必须将接触面凿

8、毛处理,反坎支模使用梁夹子,其它部位底部须先砌三皮页岩实心砖。度及灰缝大小。4.9、填充墙砌筑:4.9.1墙体砌筑:(1)排砖:根据弹好的控制线,认真核对尺寸,首先将墙体编号,根据每堵墙体实际情况绘制排砖图,确定其长度是否符合排砖模数,如不符合模数时,重新排布,直至找到合理的排布方式,确定排砖方式后打印排砖图粘贴于砌体墙一侧的结构柱或剪力墙上,现以文化中心Q1-Q4为例:2100QlQ22800(2)盘角:砌筑前先盘角,每次盘角不超过五层。新盘的大角,及时进行吊、靠,如有偏差及时修整。盘角时仔细对照皮数杆的砖层和标高,控制好灰缝大小,使灰缝均匀一致。大角盘好后再复查一次,平整度和垂直度符合要求

9、后,再挂线砌墙。(3)挂线:长墙几个人使用一根通线,中间设几个支线点。小线要拉紧,每层砌块都采用外手挂线,照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础,同时要求在皮数杆之间拉准线,依准线逐块砌筑,其中第一块按墙身边线砌筑,底部用三皮页岩实心砖砌20OnInl高同宽的墙,砌筑时随砌随吊随靠,保证墙体垂直平整。(5)错缝搭接:上下皮竖向灰缝相互错开1/2砌块长,不应小于1/3砌块长。(6)灰缝要求:灰缝应横平竖直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度为8un12mm,砌筑完成后使用PVC管件对灰缝进行勾缝处理。(7)砌筑顺序:砌筑时从转角或定位处开始向一侧进行,内外墙同时砌筑,纵横交错搭接,砌

10、筑时砌块要放平,砌筑一定要“上跟线,下跟棱,左右相邻要对平二随砌随将舌头灰刮尽。(8)拉结筋埋设:填充墙每50Omln设24)6水平拉结筋,拉结筋伸入砌筑墙体内长度不应小于70OnInb拉结筋绑扎时应错开200InIn截断,需要搭接时搭接长度为40Omnb搭接时绑扎扣为3个,拉结筋中心距墙边的尺寸为20m.(9)马牙槎留置:墙体砌筑至构造柱或抱框部位应留置马牙槎,马牙槎从每层柱脚开始,先退后进,马牙槎宽度为60mm,高度同砖块高,如下图所示。(IO)留槎:砌体的转角和纵横墙交界处要同时砌筑,如砌筑中断需要留槎,中断处必须留斜槎,槎子长度不应小于墙体高度的2/3,槎子必须平直、通顺,分段位置在变

11、形缝或门窗洞口角处。4.9.2、 门窗洞口施工:根据设置图纸要求,门洞口两侧应根据门洞尺寸大小设置构造柱或抱框,当门窗洞口宽度不小于1.2m时门洞口两侧设置混凝土边框,200/100厚墙体边框尺寸为200/10OmmXloOmm,配筋为4/212,箍筋为6200;当门洞口宽度不小于1.8m时,门洞口两侧设置构造柱,具体做法如下图所示:混凝土边框(200/100墙边框宽度为200/10Omm)构造柱4.9.3、 过梁:门窗洞顶位置、大于30OnIm的洞口顶部(小于30Omm洞口放置两根8钢筋,钢筋伸出洞口两端各25Omnl)设置钢筋混凝土过梁,过梁配筋根据过梁跨度及墙厚选择,如下图所示,配筋按表

12、中选择(注:HPB300钢筋末端应做180度弯钩),过梁配筋如下表所示:IOmm厚填充墙:过梁净跨截面尺寸(bXh)上部钢筋下部钢筋箍筋L-600mm墙厚X12Omm/2866L=800mm墙厚X12Omm/2876L=100Omm墙厚X12Omm/21086L=1200mm墙厚X12Omm/21096L=1500m墙厚X18Omnl28212126L=1800m墙厚X18Omnl28212146L=21OOmm墙厚X180mm28214156L=2400mm墙厚X240Inm28214176L=2700mm墙厚X24OnInl28212+114186L=3000三墙厚X30OninI2821

13、2206L=3300三墙厚X30OninI210314216200mm厚填充墙过梁净跨截面尺寸(bh)上部钢筋下部钢筋箍筋L=800mm墙厚X12Omm/2876L=1000mm墙厚X12OnInl/21086L=1200mm墙厚X12Omm/21296L=1500mm墙厚X18Omm28212126L=1800mm墙厚X18Omm28212146L=2100mm墙厚X180mm28214156L=2400mm墙厚X24Omm28214176L=2700mm墙厚X24OnlnI28212+114186Lzz3000mm墙厚义30Omm28212+114206L=3300mm墙厚义30Omm21

14、02i0j14+1O16216L-3600mm墙厚X30Omm210316236,E度,Zz方ZzZ力t67三1.I撇I鼓+500i-iuo4.9.4、 圈梁:圈梁需连续地设置在同一水平面上,并形成封闭状;圈梁设置除图中注明以外还应遵循以下要求:墙高大于4米的中部(或门洞顶部)设置与柱构件连接且沿墙全长贯通的混凝土圈梁,当墙体高度大于6m时,圈梁按照2m一道进行设置,圈梁断面为墙厚X20Omnb配筋为412,箍筋为6150。4.9.5、 窗台压顶:窗洞口立模顶部需设置混凝土压顶,压顶厚度为80mm,压顶每边伸入混凝土构造柱/边框250mm,压顶内纵向钢筋为2。6,压顶拉钩为a200,压顶同窗口两侧混凝土构造柱/边框一同浇筑,如下图所示:4.9.6、 顶部斜砌砖:填充墙砌筑到梁底或板底时,需预留约20Onlm高度间隙,预留间隙采用M5混合砂浆填补密实,免烧砖按45度60度斜角逐个挤紧,砌筑时候应从两端向中间砌筑,墙体端部及中部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
