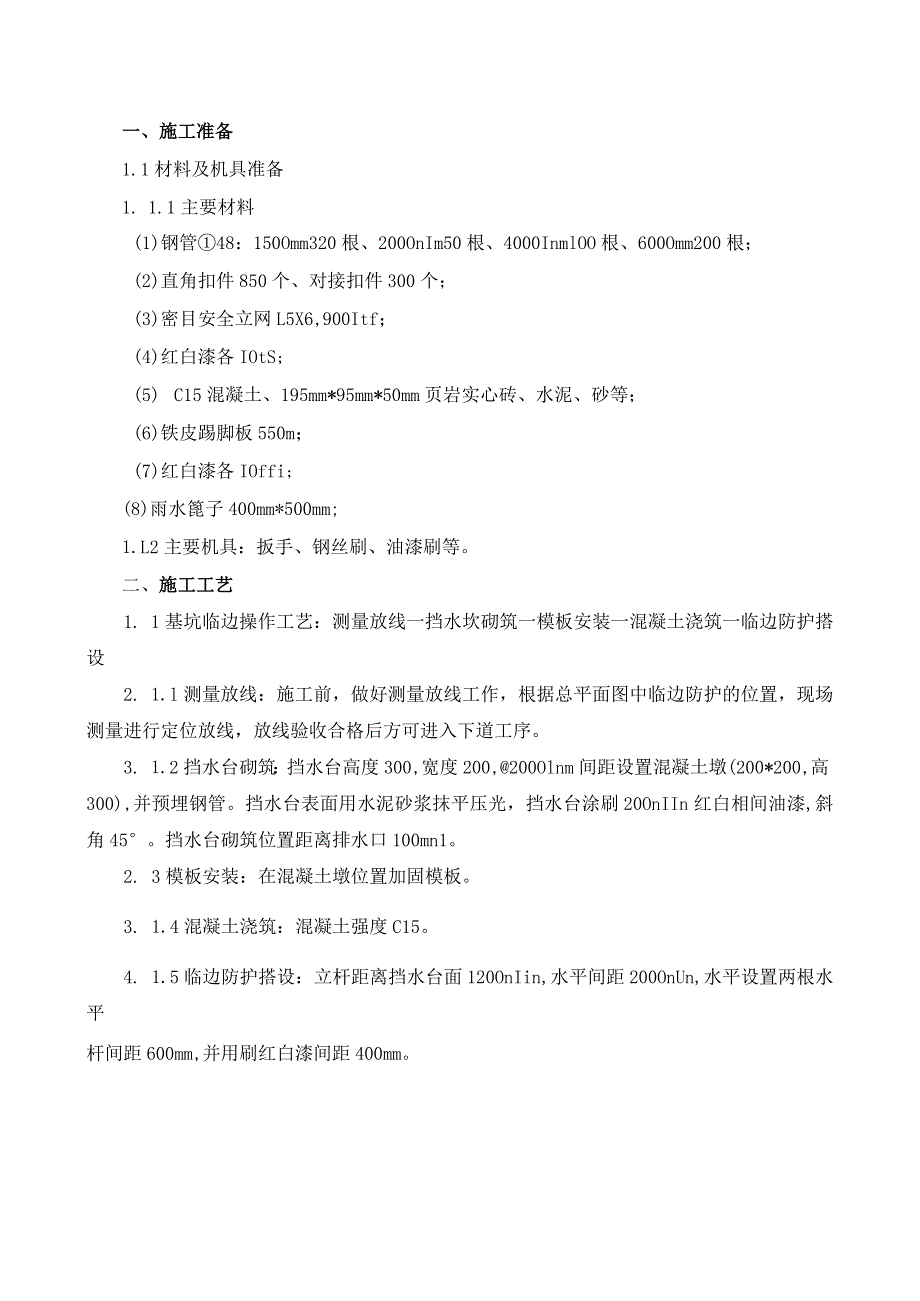

1、一、施工准备1.1材料及机具准备1. 1.1主要材料(1)钢管48:150Omm320根、200OnIm50根、4000InmlOO根、600Omm200根;(2)直角扣件850个、对接扣件300个;(3)密目安全立网L5X6,900Itf;(4)红白漆各IOtS;(5) C15混凝土、195mm*95mm*50mm页岩实心砖、水泥、砂等;(6)铁皮踢脚板550m;(7)红白漆各IOffi;(8)雨水篦子400mm*500mm;1.L2主要机具:扳手、钢丝刷、油漆刷等。二、施工工艺1. 1基坑临边操作工艺:测量放线一挡水坎砌筑一模板安装一混凝土浇筑一临边防护搭设2. 1.l测量放线:施工前,做

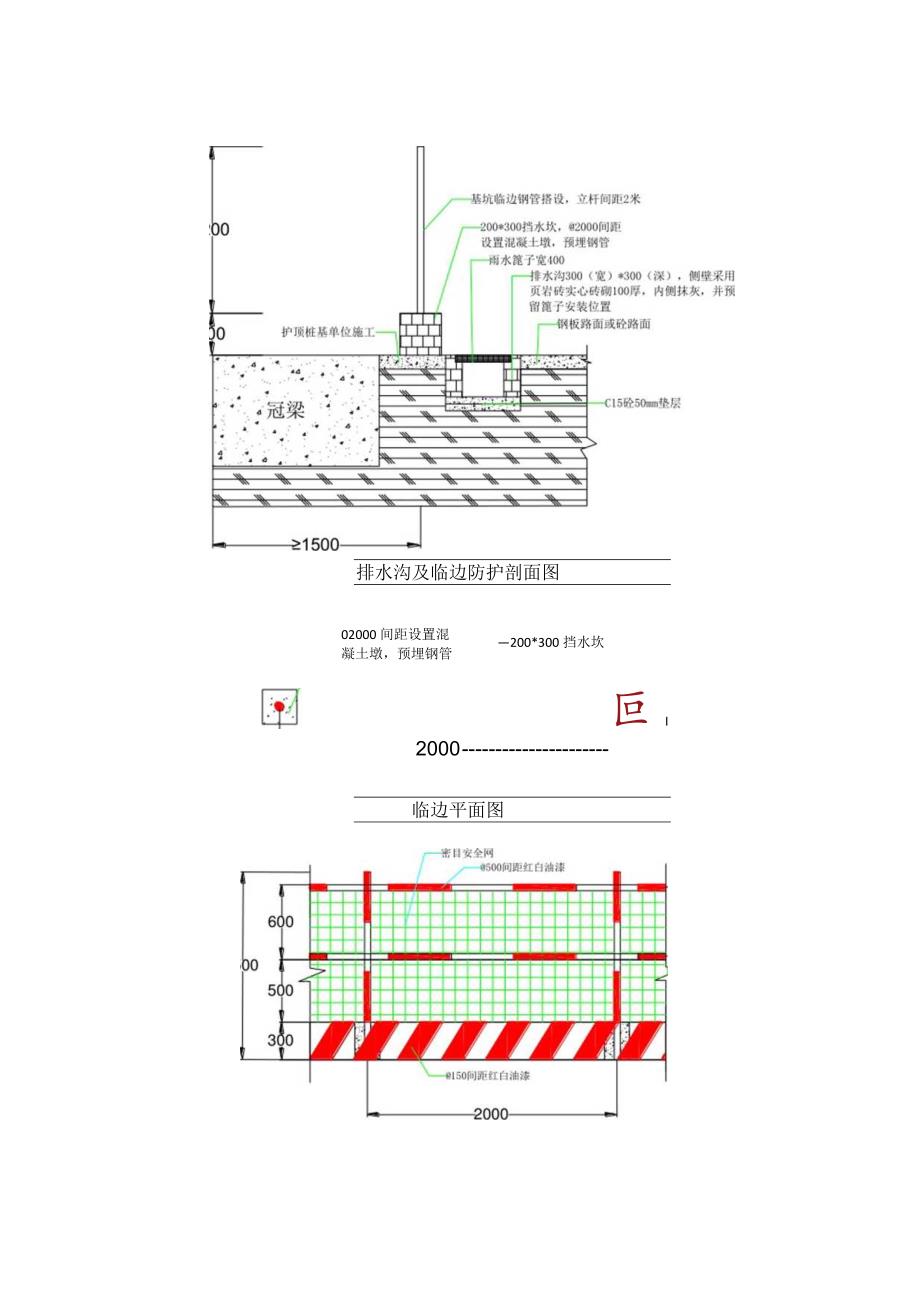

2、好测量放线工作,根据总平面图中临边防护的位置,现场测量进行定位放线,放线验收合格后方可进入下道工序。3. 1.2挡水台砌筑:挡水台高度300,宽度200,200Olnm间距设置混凝土墩(200*200,高300),并预埋钢管。挡水台表面用水泥砂浆抹平压光,挡水台涂刷20OnIIn红白相间油漆,斜角45。挡水台砌筑位置距离排水口100mn1。2. 3模板安装:在混凝土墩位置加固模板。3. 1.4混凝土浇筑:混凝土强度C15。4. 1.5临边防护搭设:立杆距离挡水台面120OnIin,水平间距200OnUn,水平设置两根水平杆间距600mm,并用刷红白漆间距400mm。排水沟及临边防护剖面图020

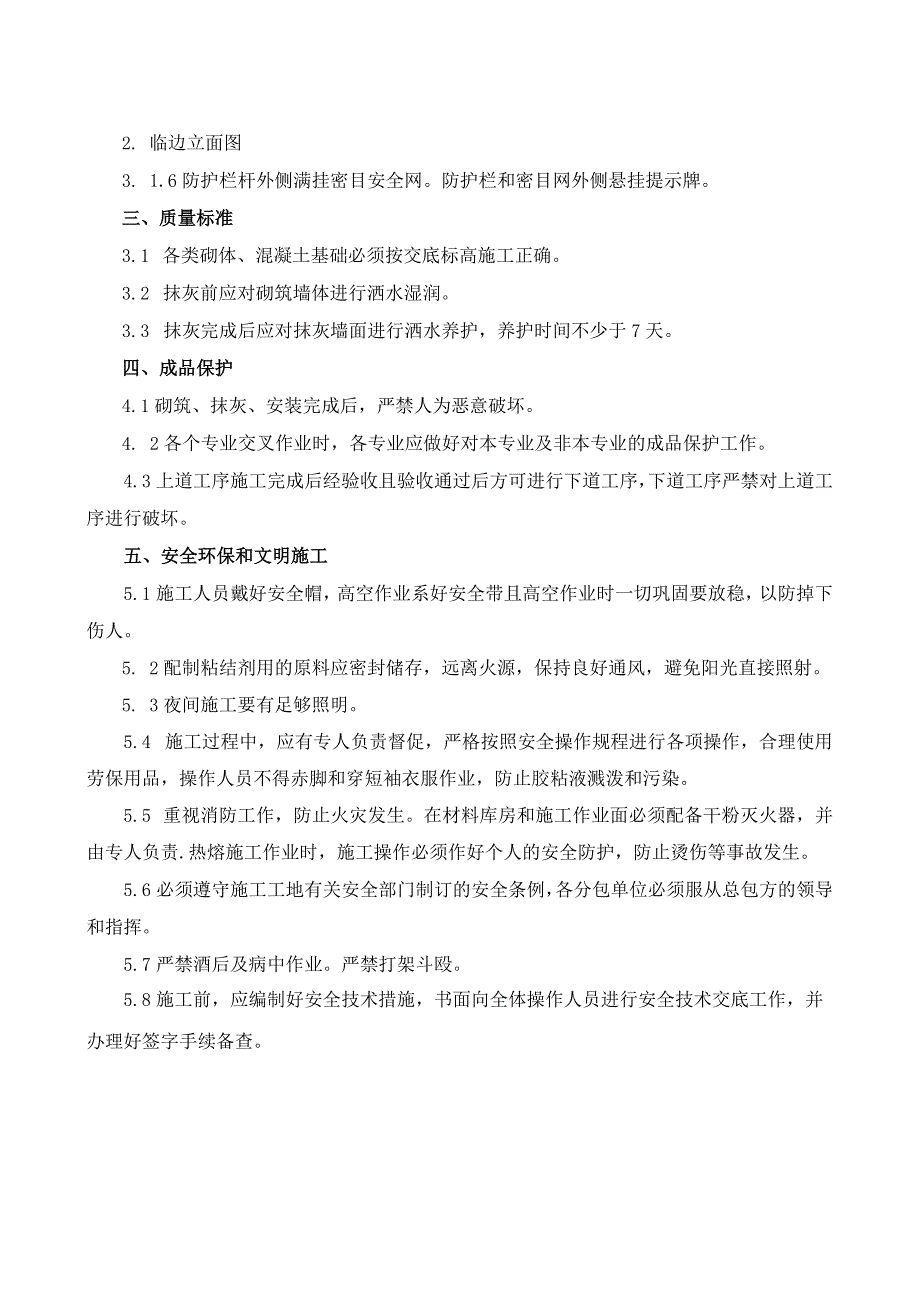

3、00间距设置混 凝土墩,预埋钢管200*300挡水坎叵I2000临边平面图2. 临边立面图3. 1.6防护栏杆外侧满挂密目安全网。防护栏和密目网外侧悬挂提示牌。三、质量标准3.1 各类砌体、混凝土基础必须按交底标高施工正确。3.2 抹灰前应对砌筑墙体进行洒水湿润。3.3 抹灰完成后应对抹灰墙面进行洒水养护,养护时间不少于7天。四、成品保护4.1砌筑、抹灰、安装完成后,严禁人为恶意破坏。4. 2各个专业交叉作业时,各专业应做好对本专业及非本专业的成品保护工作。4.3上道工序施工完成后经验收且验收通过后方可进行下道工序,下道工序严禁对上道工序进行破坏。五、安全环保和文明施工5.1施工人员戴好安全帽

4、,高空作业系好安全带且高空作业时一切巩固要放稳,以防掉下伤人。5. 2配制粘结剂用的原料应密封储存,远离火源,保持良好通风,避免阳光直接照射。5. 3夜间施工要有足够照明。5.4 施工过程中,应有专人负责督促,严格按照安全操作规程进行各项操作,合理使用劳保用品,操作人员不得赤脚和穿短袖衣服作业,防止胶粘液溅泼和污染。5.5 重视消防工作,防止火灾发生。在材料库房和施工作业面必须配备干粉灭火器,并由专人负责.热熔施工作业时,施工操作必须作好个人的安全防护,防止烫伤等事故发生。5.6必须遵守施工工地有关安全部门制订的安全条例,各分包单位必须服从总包方的领导和指挥。5.7严禁酒后及病中作业。严禁打架斗殴。5.8施工前,应编制好安全技术措施,书面向全体操作人员进行安全技术交底工作,并办理好签字手续备查。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
