《043-内墙涂料施工技术交底.docx》由会员分享,可在线阅读,更多相关《043-内墙涂料施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

1、交底记录一、工程榻况逸都小区一槌秀中心项目位于昆明市官渡区巫家坝官渡409号路与春城路交叉口西北侧,本项目包括1-1#、1-2#、2#、3#四栋主楼。其中3#楼为商品住宅楼,地上33层,地下4层,结构高度为99.85m。3#楼内墙涂料采用无机涂料。二、施工准备2.1 人员准备:3#楼内墙涂料施工人数为20人;2.2 材料准备:无机涂料;2.3 工具准备:抹子、刮杠、平铲等抹灰工工具,毛刷、钢丝刷、托线板、靠尺板、水桶、金属水平尺、捋角器、软水管、手推车、喷枪;2.4 施工条件(1)内墙抹灰完成14天干燥后,抹灰墙体经过验收合格;(2)砖墙及混凝土墙面清理干净无灰尘、污垢;(3)水暖、空调、通风

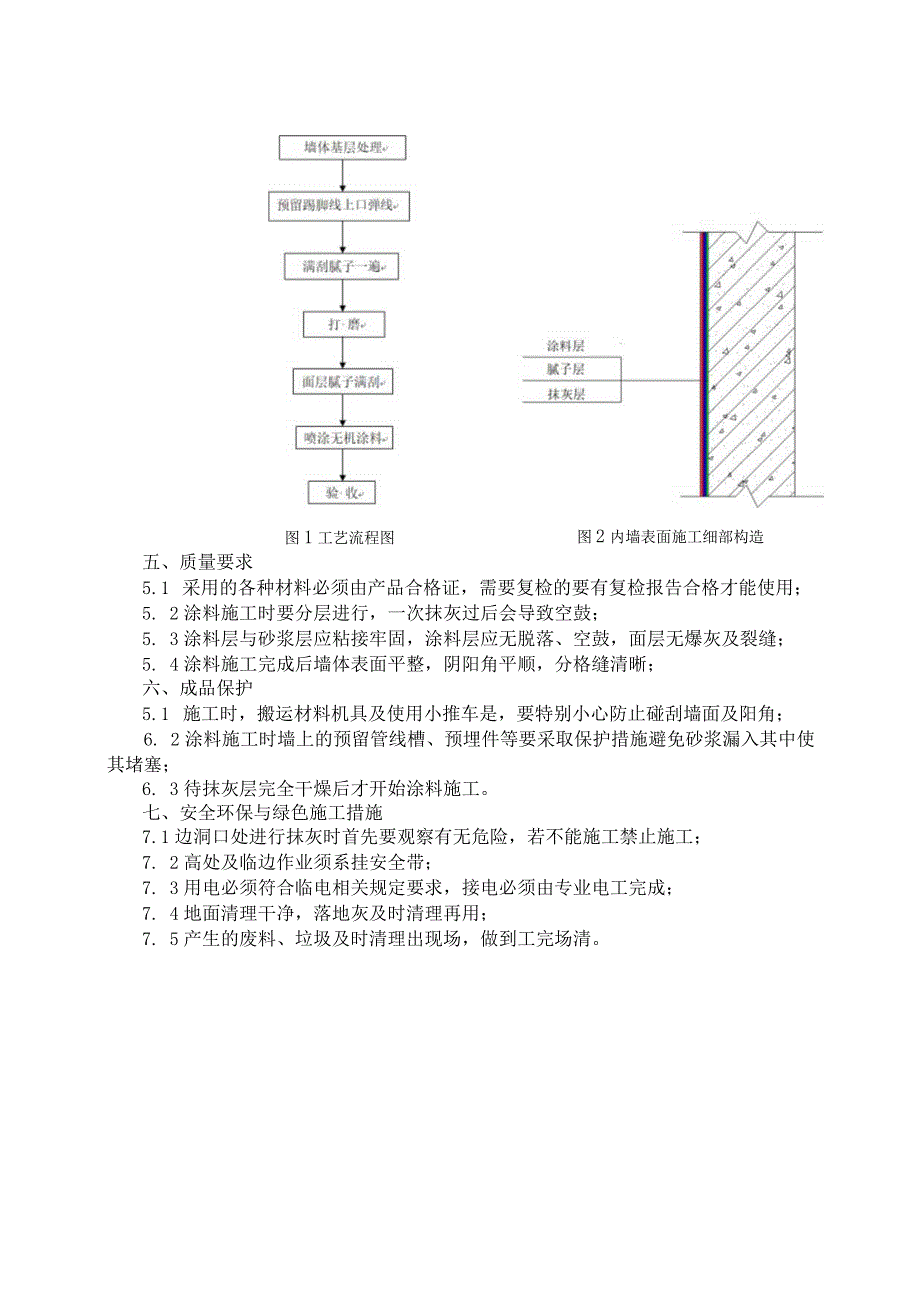

2、、设备安装等预留的孔洞已封堵完成。三、施工安排1.1 本项工程施工部位为3#楼电梯机房、楼梯间、物管用房;1.2 施工内容为完成3#楼电梯机房、楼梯间、物管用房涂料施工;四、施工工艺1.3 工艺流程如图1所示;4. 2施工要点(1)基层清理:将墙面上多余的抹灰砂浆清理干净,墙面上无油污、干净整洁;(2)刮腻子之前预留墙面踢脚线上口位置线;(3)第一遍刮腻子的厚度控制在23mm,水平向施工。待第一遍腻子完全干燥后再打磨平整,刮第二遍腻子厚度控制在22.5mm,竖向施工;(4)待腻子完全干燥后,在墙面上喷涂一层无机涂料。图1工艺流程图图2内墙表面施工细部构造五、质量要求5.1 采用的各种材料必须由
3、产品合格证,需要复检的要有复检报告合格才能使用;5. 2涂料施工时要分层进行,一次抹灰过后会导致空鼓;5. 3涂料层与砂浆层应粘接牢固,涂料层应无脱落、空鼓,面层无爆灰及裂缝;5. 4涂料施工完成后墙体表面平整,阴阳角平顺,分格缝清晰;六、成品保护5.1 施工时,搬运材料机具及使用小推车是,要特别小心防止碰刮墙面及阳角;6. 2涂料施工时墙上的预留管线槽、预埋件等要采取保护措施避免砂浆漏入其中使其堵塞;6. 3待抹灰层完全干燥后才开始涂料施工。七、安全环保与绿色施工措施7.1边洞口处进行抹灰时首先要观察有无危险,若不能施工禁止施工;7. 2高处及临边作业须系挂安全带;7. 3用电必须符合临电相关规定要求,接电必须由专业电工完成;7. 4地面清理干净,落地灰及时清理再用;7. 5产生的废料、垃圾及时清理出现场,做到工完场清。交底审核人交底人土建工程师质检员交底时间作业队接受交底人班组长质检员接受交底时间
