072-工程实体标准化技术交底(主体).docx

上传人:p** 文档编号:747455 上传时间:2024-02-26 格式:DOCX 页数:16 大小:1,002.79KB
下载 相关 举报
072-工程实体标准化技术交底(主体).docx_第1页
第1页 / 共16页
072-工程实体标准化技术交底(主体).docx_第2页
第2页 / 共16页
072-工程实体标准化技术交底(主体).docx_第3页
第3页 / 共16页
072-工程实体标准化技术交底(主体).docx_第4页
第4页 / 共16页
072-工程实体标准化技术交底(主体).docx_第5页
第5页 / 共16页
072-工程实体标准化技术交底(主体).docx_第6页
第6页 / 共16页
072-工程实体标准化技术交底(主体).docx_第7页
第7页 / 共16页
072-工程实体标准化技术交底(主体).docx_第8页
第8页 / 共16页
072-工程实体标准化技术交底(主体).docx_第9页
第9页 / 共16页
072-工程实体标准化技术交底(主体).docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《072-工程实体标准化技术交底(主体).docx》由会员分享,可在线阅读,更多相关《072-工程实体标准化技术交底(主体).docx(16页珍藏版)》请在第壹文秘上搜索。

1、为减少质量通病和隐患的发生,推进工程实体质量标准的提升,现要求各分部分项工程按此交底进行施工:1、钢筋工程为便于控制墙体钢筋的位移和间距,墙体钢筋绑扎时宜设置定位措施钢筋。墙体定位措施筋分为墙体竖向梯子筋、墙体水平梯子筋、双F卡等。1.l墙体竖向钢筋定位梯子筋D竖向梯子筋替代原墙体钢筋,采用比墙筋高一规格的钢筋制作。2)竖向定位梯子筋间距1.2m-1.5m,且一面墙不宜少于两道;竖向梯子筋起步筋距地30-50mm。3)每个竖向梯子筋上、中、下各设-道顶模筋,顶模筋的长度为墙享减2mm,顶模筋端头需磨平并刷防锈漆,长度不小于IOnlm。4)立筋排距根据墙身钢筋保护层厚度计算,b=墙厚墙体两侧水平

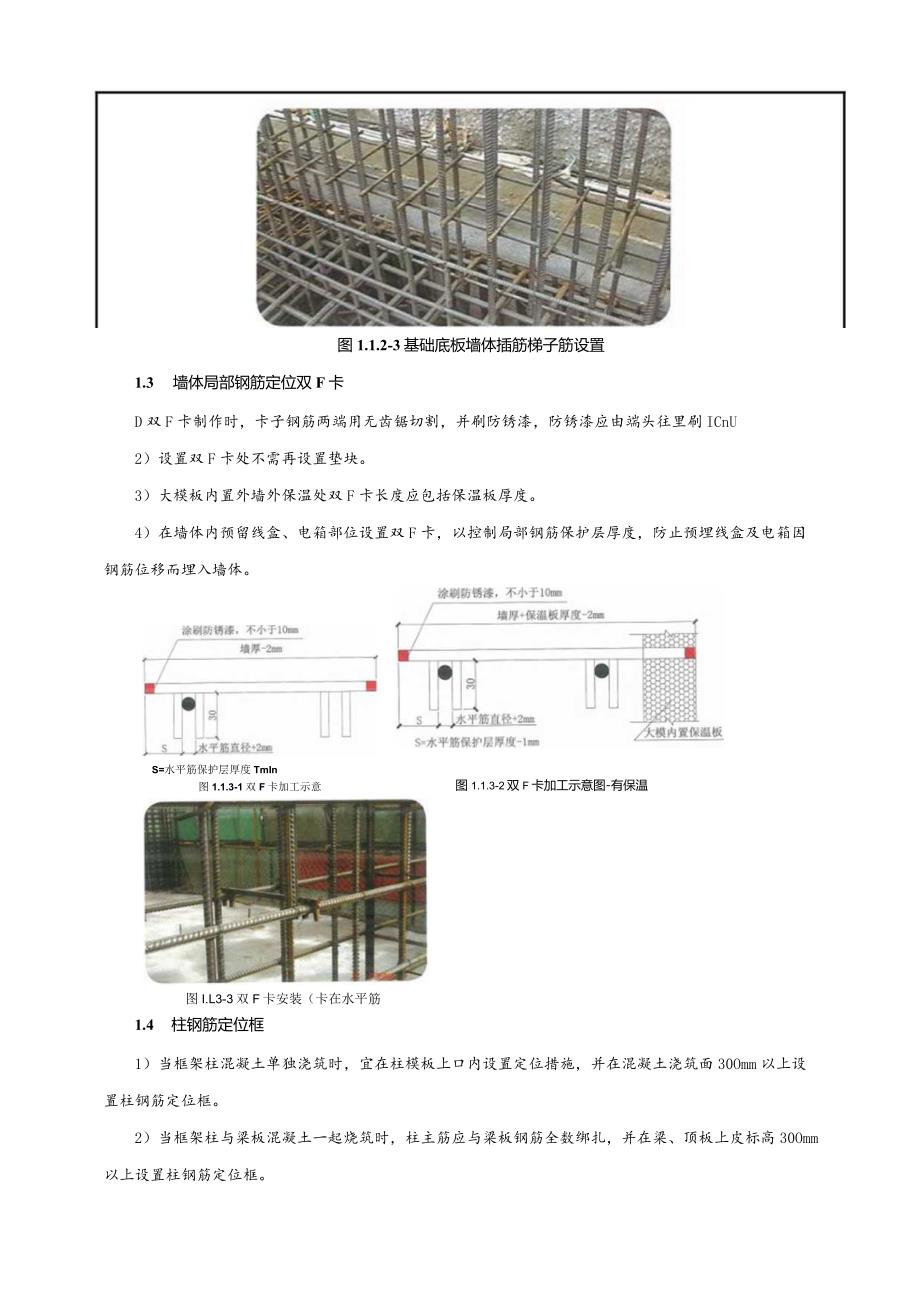

2、筋直径两则保护层厚度。iB图LLl-I竖向梯子筋加工示意图图1.L1-2梯子筋顶模撑端部刷防锈漆图1.1.2-2墙体梯干筋设酉1.2墙体水平钢筋定位梯子筋1)水平梯子筋单独设置,不占用原墙筋位置。2)水平梯子筋宜安装在顶板标高以上100mm位置,加强对墙体钢筋定位控制。3)水平梯子筋周转使用,其钢筋宜采用比墙体水平筋大一规格的钢筋制作。4)水平梯子筋宜专墙专用。川用11川I:.1 二二:|二7Tb三w-RuBtf-m8i-swrs图】.1.2-1水平样子筋加工示意图图1.1.2-3基础底板墙体插筋梯子筋设置1.3 墙体局部钢筋定位双F卡D双F卡制作时,卡子钢筋两端用无齿锯切割,并刷防锈漆,防锈

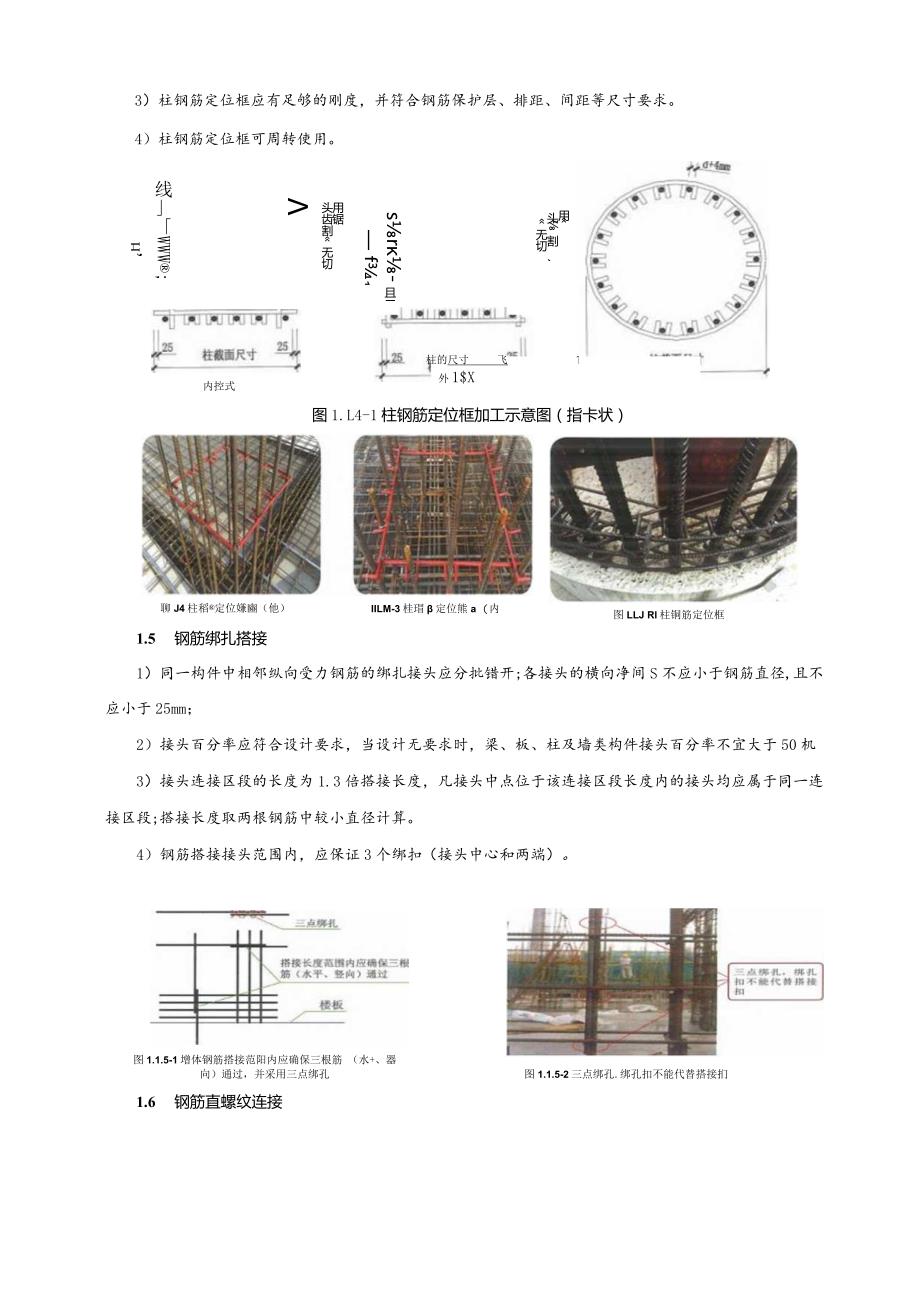

3、漆应由端头往里刷ICnU2)设置双F卡处不需再设置垫块。3)大模板内置外墙外保温处双F卡长度应包括保温板厚度。4)在墙体内预留线盒、电箱部位设置双F卡,以控制局部钢筋保护层厚度,防止预埋线盒及电箱因钢筋位移而埋入墙体。S=水平筋保护层厚度TmIn图1.1.3-1双F卡加工示意图图1.1.3-2双F卡加工示意图-有保温图I.L3-3双F卡安装(卡在水平筋上)1.4 柱钢筋定位框1)当框架柱混凝土单独浇筑时,宜在柱模板上口内设置定位措施,并在混凝土浇筑面30Omm以上设置柱钢筋定位框。2)当框架柱与梁板混凝土一起烧筑时,柱主筋应与梁板钢筋全数绑扎,并在梁、顶板上皮标高30Omm以上设置柱钢筋定位框

4、。3)柱钢筋定位框应有足够的刚度,并符合钢筋保护层、排距、间距等尺寸要求。4)柱钢筋定位框可周转使用。H线WWW;- :二用锯头齿割 无切:内控式sr-且二 f1柱的尺寸飞T_外1$X用头割 、无切图1.L4-1柱钢筋定位框加工示意图(指卡状)聊J4柱稻定位嫌豳(他)IILM-3桂瑁定位熊a (内的)图LLJ Rl柱铜筋定位框1.5 钢筋绑扎搭接1)同一构件中相邻纵向受力钢筋的绑扎接头应分批错开;各接头的横向净间S不应小于钢筋直径,且不应小于25mm;2)接头百分率应符合设计要求,当设计无要求时,梁、板、柱及墙类构件接头百分率不宜大于50机3)接头连接区段的长度为1.3倍搭接长度,凡接头中点位

5、于该连接区段长度内的接头均应属于同一连接区段;搭接长度取两根钢筋中较小直径计算。4)钢筋搭接接头范围内,应保证3个绑扣(接头中心和两端)。图1.1.5-1增体钢筋搭接范阳内应确保三根筋 (水+、器向)通过,并采用三点绑孔图1.1.5-2三点绑孔.绑孔扣不能代替搭接扪1.6 钢筋直螺纹连接1)直螺纹接头钢筋加工前,应采用无齿锯对钢筋端部进行切割,以保证端头加工平整,无扭曲、无毛剌;丝头加工时应使用水性润滑液不得使用油性润滑液。2)加工完的直螺纹钢筋丝头应用专用工具进行检查,丝头尺寸应采用专用直螺纹量规检查,通规能顺利旋人并达到要求的拧入长度,止规旋人不得超过3Po抽检数量10%,检验合格率不应小

6、于95%。检查合格后按规格及使用部位分类码放,丝头用塑料帽盖好,加以保护。3)钢筋连接时,钢筋的规格与连接套筒规格应一致,并保证钢筋和连接套筒丝扣干净、完好无损;单边外露完整有效丝扣长度不宜超过2P。4)对已检查的接头宜采用“红、黄、蓝三色漆标识。劳务分包单位质检员应对接头质量逐个自检,检查数量100%,合格的以蓝点标记;施工单位项目质检员应对自检合格的丝头进行抽查,抽检数量30%合格的以黄点标记;监理单位应对施工单位自检合格的接头质量进行检查验收,并抽取10%的接头进行拧紧扭矩校核,合格的以红点标记Sll .1.6-3式螺纹检查-环止规图1.1.6-4直螺统检查-环止规环通规图1.L6-5直

7、螺纹检查-环通规图L1.66直螺纹检查-环通规图1.1.67直螺纹检查一丝头卡板示意图图L L6-8直螺纹检查-丝头卡板图L1.6-9单边外露丝扣不大于2P图1.1.6-10拧紧的接头做标记1.7 钢筋成品保护1)墙、柱竖向钢筋在浇筑混凝土前套好塑料管保护或用彩条布、塑料薄膜包裹严密,并且在混凝土浇筑时,及时用布或棉丝沾水将被污染的钢筋擦拭干净。2)顶板混凝土浇筑前,搭设操作通道,做好成品钢筋保护。图LL7-3板面钢筋成品保护措施图1.1.7-2墙柱钢筋防污染措施(覆盖薄膜)图LL7-4板面钢筋成品保护措施2、模板工程2.1顶板梁后浇带独立支撑1)为避免后浇带模板拆除后,两侧梁板形成悬挑结构,

8、改变梁板原有设计受力状态,而造成后浇带两侧梁板下扰、结构开裂,后浇带模板及支撑应独立设置,不得先拆后顶。2)顶板梁后浇带根据两侧混凝土浇筑时间,分为同步支撑施工后挠带和异步施工支撑后挠带。3)顶板后浇带施工缝宜采用梳子形模板,以控制钢筋保护层和钢筋位置,防止因钢筋踩踏或浇筑振捣,而钢筋位移和保护层过大。图121-1后浇带独立支撑(两侧同时施工)图121-2后浇带独立支撑(两侧同时施工)2.2门窗洞口模板图1.2.1T后浇带独立支撑(两侧不同时施工)1)门窗洞口宜采用定型洞口模板,保证门、窗洞口的位置及尺寸准确,模板可拼装、易拆除,刚度好、支撑牢、不变形、不移位。2)门窗洞口模板侧面加贴海绵条防

9、止漏浆,浇筑混凝土时从窗两侧同时挠筑,避免窗模偏位。3)窗洞口模板下要设排气孔,防止混凝土挠筑不到位,并避免混凝土表面产生气泡。4)洞口模板宜采用专用定位筋定位固定,窗洞口四面均需设置定位筋,且避免与主筋焊接。业定位筋2.3 楼板预留洞口定型模板楼板内放线洞、泵管洞及出料口等预留洞口宜采用定型模板,周转使用;其洞口模板宜采用倒四棱台形,上大下小,以便后期封堵。图124-1楼板预留洞口模板示意图图1.2.4-2放线洞定型模板安装2.4 墙体层间接茬1)老墙墙顶应弹线切割剔凿,或采取其他措施,如在墙顶模板内侧钉设木条,以保证接茬平整顺直;支模前在老墙墙顶侧边粘贴海绵条,防止漏浆;2)上部墙体模板夹

10、老墙不宜小于IOCrn,并使用下层墙体顶部螺杆孔穿对拉螺栓进行根部加固,防止漏浆;3)当墙体模板采用软模体系时,宜采用预埋螺栓球的工艺设置进行加固,预埋螺栓球间距同穿墙螺栓间距,预埋位置距墙顶25CnUffll.2.7-1下插L型定位加固措施图127-2下插L型定位加固措施2.5 楼板降板D降板处模板安装应有防止降板侧模被踩踏措施和防止角部变形措施,同时侧模表面应光滑平整,便于拆模,以防粘模;2)降板模板防踩踏措施宜采用工字形或几”字形马凳,直接放置在降板侧模下侧,每侧不少于2个,宜防止在端部25Omm处;3)防止角部变形措施宜采用角部设置三角板或角部斜撑,形成三角形稳定支撑;4)阵板模板宜采

11、用定型模板,周转使用;周转使用前清理干净,并涂刷脱模剂,以便于拆模;5)阵板处混凝土挠筑成型应保证降板截面尺寸,并密实、平整、顶直,不能出现模板压槽凹痕。3、混凝土工程3.1 混凝土浇筑D浇筑竖向尺寸较大的结构物时,应分层浇筑,分层浇筑厚度应有控制措施。2)为防止上部墙柱模板支设底部不平,隙过大,造成温凝土浇筑时烂根,在顶板(或基础底板)混凝土浇筑后,要加强顶板在墙柱根部20Omm范围内的混凝土二次压面,用木抹子将墙柱根部拉线找平压光,墙体两边及柱四周高度保持一致。图1.3.1-1用标尺杆控制混凝土分房厚度图1.3.1-2振捣棒上做标记,控制振捣深度2)对于混凝土浇筑面,尤其是平面结构,宜边浇

12、筑成型边采用塑料薄膜覆盖保湿,塑料薄膜应紧贴混凝土裸露表面,塑料薄膜内应保持有凝结水;3)当混凝土表面不便浇水或用塑料布时,宜涂刷养护剂;5)混凝土浇水养护的次数应根据天气情况确定,以保持混凝土处于湿润状态为次数控制原贝人1 )在施工缝处继续浇筑混凝土时,己浇筑的混凝土抗压强度不应小于1.2MPa2 )施工应剔除软弱层及松动石子、松动混凝土,包括木条等杂物,露出密实混凝土。3)施工缝处碎渣等应清理干净,外露钢筋插铁所沾灰浆油污应清刷干净,接茬处理应到位,接缝平实。4)施工缝可根据不同部位分为水平和竖向施工缝,浇筑混凝土墙应该区别对待。图L3.4-1墙柱水平施工就处理大样图图L3.4-3墙柱水平

13、施工缝处理大样图图13.4-2墙柱水平施工缝处理图L3.4-4墙柱水平施工缝处理大样图图134-5梁施工缝处理图1.346竖向施工缝效果图图1.3.4-11板施工缝凿毛处理示例图3 .4梁柱不等强节点混凝土浇筑1)柱、墙棍凝土设计强度比梁、板混凝土设计强度高一个等级时,柱、墙位置梁、板高度范围内的混凝土经设计单位同意,可采用与梁、板混凝土设计强度等级相同的混凝土进行浇筑;2)柱、墙根凝土设计强度比梁、板混凝土设计强度高两个等级及以上时,应在交界区域采取分隔措施;分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于500mm;3)宜先挠筑高强度等级混凝土,后浇筑低强度等级混凝土。图13

14、5-1分隔网做法示意图图1.3.5-2柱混凝土分隔做法图L3.5-3柱混凝土分隔做法图135-5分隔效果图3.6外墙螺杆孔封墙外墙螺杆孔是外崎渗漏的重要控制部位,故应加强螺栓孔封堵质量的控制。D在结构施工阶段外墙穿墙螺杆宜设置为内高外低,可有效防止从外墙螺栓孔位置向室内渗漏;2)外墙螺杆孔封堵可采用微膨胀水泥砂浆封堵或采用硬质发泡胶封堵;3)螺栓孔封堵时,应剔除孔口周围PVC管,并把孔眼周围的灰浆等杂物清理干净;技术交底记录表 C2-1图1.3.6-1外墙螺栓孔封堵样板图图1.3.62使用模具涂刷防水涂料工程名称昆明恒大阳光半岛小区项目首期(一标段)主体及配套建设工程交底日期2019年3月15日施工单位中铁建设集团有限公司分项工程名称交底提要工程实体质量标准化指导手册交底编号交底内容:4)外墙外侧螺杆孔外侧可涂刷涂抹防水,减小渗漏隐患。交底审核人交底人专业工长质检员交底时间架子队接受交底人班组长质检员接受交底时间操作人员签字:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
