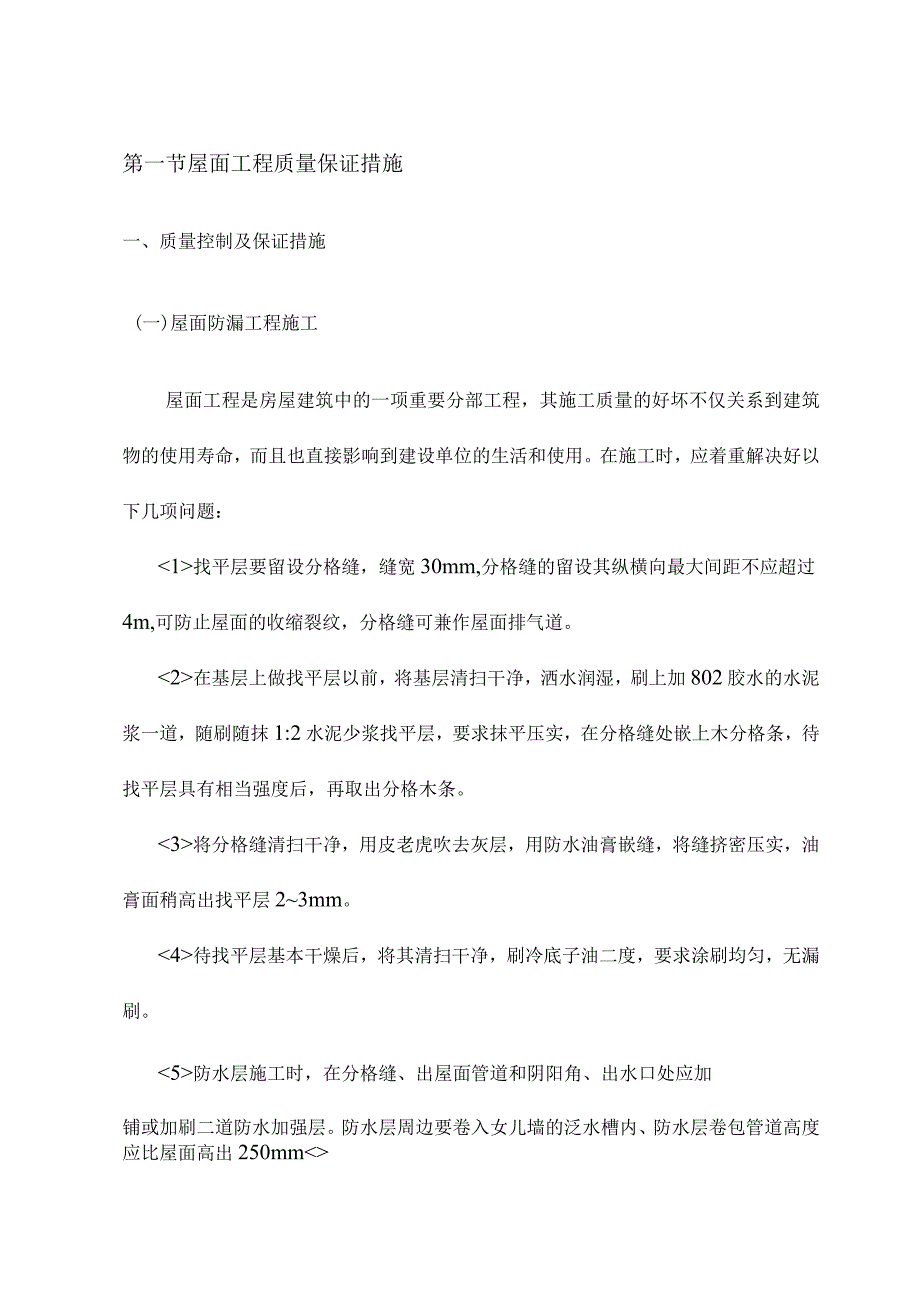

1、第一节屋面工程质量保证措施一、质量控制及保证措施(一)屋面防漏工程施工屋面工程是房屋建筑中的一项重要分部工程,其施工质量的好坏不仅关系到建筑物的使用寿命,而且也直接影响到建设单位的生活和使用。在施工时,应着重解决好以下几项问题:找平层要留设分格缝,缝宽30mm,分格缝的留设其纵横向最大间距不应超过4m,可防止屋面的收缩裂纹,分格缝可兼作屋面排气道。在基层上做找平层以前,将基层清扫干净,洒水润湿,刷上加802胶水的水泥浆一道,随刷随抹1:2水泥少浆找平层,要求抹平压实,在分格缝处嵌上木分格条,待找平层具有相当强度后,再取出分格木条。将分格缝清扫干净,用皮老虎吹去灰层,用防水油膏嵌缝,将缝挤密压实

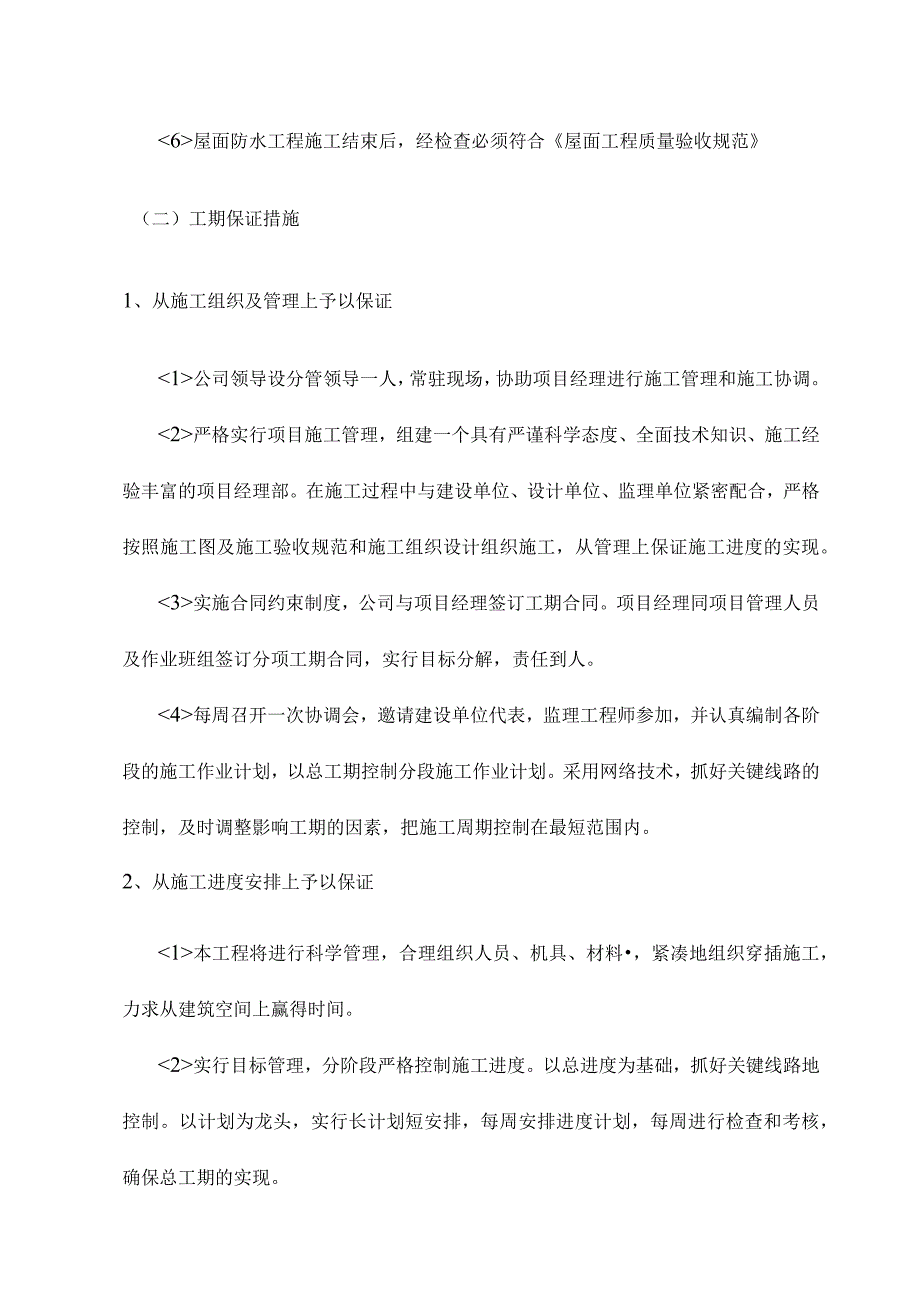

2、,油膏面稍高出找平层23mm。待找平层基本干燥后,将其清扫干净,刷冷底子油二度,要求涂刷均匀,无漏刷。防水层施工时,在分格缝、出屋面管道和阴阳角、出水口处应加铺或加刷二道防水加强层。防水层周边要卷入女儿墙的泛水槽内、防水层卷包管道高度应比屋面高出250mm屋面防水工程施工结束后,经检查必须符合屋面工程质量验收规范(二)工期保证措施1、从施工组织及管理上予以保证公司领导设分管领导一人,常驻现场,协助项目经理进行施工管理和施工协调。严格实行项目施工管理,组建一个具有严谨科学态度、全面技术知识、施工经验丰富的项目经理部。在施工过程中与建设单位、设计单位、监理单位紧密配合,严格按照施工图及施工验收规范
3、和施工组织设计组织施工,从管理上保证施工进度的实现。实施合同约束制度,公司与项目经理签订工期合同。项目经理同项目管理人员及作业班组签订分项工期合同,实行目标分解,责任到人。每周召开一次协调会,邀请建设单位代表,监理工程师参加,并认真编制各阶段的施工作业计划,以总工期控制分段施工作业计划。采用网络技术,抓好关键线路的控制,及时调整影响工期的因素,把施工周期控制在最短范围内。2、从施工进度安排上予以保证本工程将进行科学管理,合理组织人员、机具、材料,紧凑地组织穿插施工,力求从建筑空间上赢得时间。实行目标管理,分阶段严格控制施工进度。以总进度为基础,抓好关键线路地控制。以计划为龙头,实行长计划短安排

4、,每周安排进度计划,每周进行检查和考核,确保总工期的实现。在施工过程中制定周密的周计划、月计划和季度计划,一旦出现工期延误或延误迹象,立即合理调整短期计划,确保总进度计划的如期完成。3、材料供应上予以保证事前编制材料需用计划,要求及时准确。对大宗材料(水泥、砂、石等)应签订供货合同,落实货源,按计划及时进场。根据施工进度安排,及时制定、核实每月材料需用计划,以满足材料的组织、加工的时间间隙,保证能按期进场使用。把好材料入场关,所有材料必须持证(出厂合格、检验试验报告、厂家生产资质证),在外观检查合格后,随机抽取试样进行质量检验,合格方可用于工程。为满足工期,周转材料按计划及时组织进场,分规格堆
5、码,以满足施工生产的需要。对特殊材料、短缺材料应及早组织,可在公司范围内进行调剂。4、劳动力组织计划由于本工程工期较紧,对劳动力实施动态管理,针对各施工阶段的需用情况,投入足够的劳动力,以保证施工的正常进行。劳动力计划表如下:选择本公司技术好、作风硬的青年班组,充分发挥自有职工的生产积极性。对班组实行计件工资制,并将工期考核纳入计件单价中,其所占单价比例为15%,从而提高班组的工期意识,使其能自觉主动地完成各自承担的工作。开展劳动竞赛,比质量、比进度、比安全和文明施工,奖优罚劣,调动参赛职工的积极性。二、屋面工程质量实施方案(一)施工准备(一)、现场材料准备(1)保温材料:保温材料(40厚挤塑
6、板)必须具备合格证、质量检验报告。(2)找坡材料:水泥陶粒混凝土,所使用的材料必须符合要求,且必须具备材料出厂合格证。(3)防水材料:其质量是保证防水成功的关键所在,对防水材料一定严格把关,所使用的材料必须符合要求,进场时具备材料出厂合格证、检测报告、使用说明书,材料分批进入现场后,及时报验,按规定进行现场抽查复试,待复试合格且完成材料报验后方可使用。(4)面层材料:C20混凝土,内配中6150单层双向钢筋网。(二)机具准备(1)混凝土地泵、小型平板振动器、平锹、手推车、木杠、铁抹子、木抹子、苕帚、搅拌器。(2)热熔工具(SBS卷材):喷枪、喷灯及配套燃料汽油、煤气。(3)消防器材:干粉灭火器
7、、砂袋、水等。(一)施工要点各道工序的基底必须清理干净,不得有任何杂物,基层符合要求、经验收后进行下道工序。屋顶楼层与电梯间墙体相接处的阴角、穿屋面管道根部抹成八字角,所有阳角抹成圆角。雨水口管道根部做凹槽。1、屋面找坡层要求屋面结构施工完毕,并办理完验收手续。找坡材料必须严格按配比搅拌均匀后摊铺,拉线贴饼保证屋面坡度,最薄处不得小于30mm。2、屋面防水层:(1)检查防水基层,应达到验收规范的要求,办好隐检报验手续。防水基层表面必须干燥,含水率小于9%,简易测试方法:用Im见方的卷材铺在平坦的找平层表面,4h后揭开检查卷材和被覆盖的找平层表面:找平层上均无水印才可进行防水施工。(2)找平层必
8、须压光平整,不得积水。管道根部,墙根部要符合设计要求及施工规范规定。找平层要留置分格缝。(3)屋面防水层铺贴、涂刷要与基层粘结牢固,搭接宽度、搭接方向符合要求。3、屋面保温层:(1)屋面清理干净,保持干燥、穿屋顶的管道根部,用细石碎填塞密实,作好转角处理,将管道根部固定,雨水口等处堵严,防止杂物落入。(2)施工前屋面表面应平整,无蜂窝、麻面、鼓包、剥落、裂缝等现象,模板板缝用砂轮打磨,局部不平应抹成顺坡。(3)块状保温材料要错缝铺设。4、细部节点做法:泛水的处理;坡屋面檐沟、防水收口、出屋面管道、烟风道根部及防水处理。(三)施工方法(一)工艺流程上人屋面:不上人屋面注意事项:在屋面找坡施工前必
9、须对屋面起坡高度以及最后完成面标高进行计算,并核查是否与屋面管井洞口、设备基础高度矛盾。(一)施工步骤1、基层清理基层清理前屋面水落口及女儿墙伸缩缝应处理完毕,涂膜防水层的基层应满足相关要求:基层必须坚实、平整、清洁、干燥,如有漏水处,应进行堵漏修补,表面不得有大于0.3mm的裂缝,施工前应将其表面的泥土、灰尘、浮浆、油污等清除干净,突出的浆块要铲除是:凹陷处、麻孔等应用砂浆批嵌补平。2、1.5厚JS防水层三道(1)编制标准:根据国标屋面工程技术规范GB50207-1994国标屋面工程质量验收规范GB50207-2002.国标地下工程防水技术规范GB502082001、国标地下防水工程质量验收
10、规范GB50208-2002涂膜防水层技术执行。主材聚合物水泥防水涂料(JS)符合JC/T8942001标准。(2)JS复合防水涂料的技术性能项目要求固体含量(液料:粉料=10:7)才65%干燥时间表干N4h不粘手实干8h无粘着拉伸强度(20。C)1.5MPa断裂伸长率(20C)150%低温柔性r=5mm-10无裂纹不透水性压力,0.3MPa时间,30in不渗漏粘结强度干燥基面1.0潮湿基面21.0(3)本工程选用的聚合物水泥基防水涂料(JS)。材料进场须提供合格证,并应现场抽样送检,检测合格后方可用于施工。施工前按第前条进行基层清理。(4)工具准备:铁铲或铁锹、扫帚、辐筒刷、刮板、搅拌器、刷
11、子。(5)注意收听天气预报,不得将施工安排在雨日。(6)施工工艺流程:配置JS复合防水涂料一基层清理(含打底)一涂刷底涂一第一道涂膜f第二道涂膜一第三道涂膜打底:根据现场情况,若有干燥且吸水的基面,则应进行打底处理。即用10:7:14(液料:粉料:水)比例配制打底料。用滚刷均匀滚涂,至不漏白底为准。滚涂中应不时搅拌,以防沉淀。若有新浇筑的潮湿混凝土基面则不要打底处理。刮涂JS涂料:设计要求涂膜厚度1.5mm,则需刮涂三度I型JS涂料或二度11型JS涂料。配料:采用液料:粉料=1:2(I型)或液料:粉料=1:1(11型)的配合比进行现场配制。用电动搅拌器搅拌均匀直至料中不含团粒。搅拌后的防水涂料
12、须在2小时内全部用完。一般立面料应少加或不加水。平面料则应适量加水,以确保涂膜面平整。刮涂施工:刮涂工法与聚氨脂类涂料一致,先结点,再复杂,再平面,顺序施工。二层间隔时间为8小时,以涂膜面不粘手为准。涂层应平整无汽泡。L5mm厚涂膜需刮涂三度I型JS涂料或二度11型JS涂料。(7)技术要求涂膜防水层应根据防水涂料的品种分遍分层涂布,不得一次涂成。应在先涂布的涂层干燥或固化成膜后,方可涂布后一遍涂料。涂膜防水层的施工顺序应按“先高后低,先远后近”的原则进行,同一屋面上先涂布阴阳角的排水较集中的水落口、天沟、檐口、天窗下等节点部位,再进行大面积涂布。各遍涂层之间的涂布方向应相互垂直。涂层间每遍涂布
13、的退槎和接槎应控制在50100mm。涂膜收头应用防水涂料多遍涂刷密实或用密封材料封严。水落口杯与基层交接部位应作密封处理,水落口周围直径500mm范围内的坡度不应小于5%,并用防水涂料或密封材料涂封,涂封厚度不应小于2mm;涂膜防水层伸入水落口杯内不应小于50mmo女儿墙压顶应做防水处理,涂膜防水层应涂过女儿墙压顶。防水层不得有裂纹、脱皮、流淌、鼓泡、脱落、开裂、孔洞、收头不严和胎体增强材料裸露、皱折、翘边等缺陷。JS涂膜不可在5以下施工,也不可在雨中施工。成膜前(施工后12小时内)不能受雨水浇淋。其它工序应在涂膜完成两天后进行,以防损坏未充分固化的防水层。(8)质量验收:涂膜防水层不应有堆积
14、、裂纹、翘边、鼓泡、分层现象,涂层平均厚度达到设计要求的L5mm,在实际测量(针刺法)中,允许有30%的测点厚度不低于设计要求的85%o本工程须做蓄水试验,观察24小时,室内以无渗漏为合格。(四)陶粒混凝土找坡层施工屋面结构板预留洞口先凿毛,做成倒八字形,用同楼层混凝土强度等级相同的吊模堵洞,混凝土浇捣密实。将屋面上各类设备基础的棱角(阳角)和各类方形设备基础的棱角做成圆弧角(R=50mm),并磨平。(2)根据水落口位置及设计坡度绘制屋面找坡平面图,将图示屋面排水分水线及找坡层分格缝位置线测放在屋面板上。在分水线上做出最低和最高处的厚度标志墩,其间拉线加密标志墩,标志墩用C20细石混凝土堆成,
15、双向间距1.5m。(3)提前对陶粒进行闷透根据试验室提供的施工配合比,每次拌制2袋水泥。准确计量所需的陶粒、水、砂用量,随拌制,随运输,随铺平,随找坡,用大杠刮平,木抹子拍实,搓平。原则上采用原浆收光。原浆不足时可加铺1层1:2水泥砂浆,混凝土表面做二次抹压成活。陶粒混凝土找坡成型后及时覆盖塑料薄膜进行保湿养护,养护时间27d(4)为控制陶粒找坡层含水率,分格缝兼作排气槽,排气管留在分格缝的十字交叉点。找坡层的分格缝设在板端部,从女儿墙根部起按柱距4m双向设置20mm宽凹槽。用沥青砂浆填密实,刮平。(五)RS水泥砂浆20厚找平层施工(1)水泥砂浆所用材料:水泥:强度等级采用32.5级普通硅酸盐水泥;砂:采用中砂,含泥量不大于3%,不含有机杂质,级配良好。水泥砂浆体积比:1:3(2)找平层施工时应将基层表面清理干净,并进行浇水湿润,以利于基层与找平层的结合。(3)在抹找平层的同时,凡基层与突出屋面结构的连接处、转角处,均应做成半径
