幼儿园维修改造项目砌筑工程施工方案及技术措施.docx

上传人:p** 文档编号:748093 上传时间:2024-02-26 格式:DOCX 页数:7 大小:35.72KB
下载 相关 举报
幼儿园维修改造项目砌筑工程施工方案及技术措施.docx_第1页
第1页 / 共7页
幼儿园维修改造项目砌筑工程施工方案及技术措施.docx_第2页
第2页 / 共7页
幼儿园维修改造项目砌筑工程施工方案及技术措施.docx_第3页
第3页 / 共7页
幼儿园维修改造项目砌筑工程施工方案及技术措施.docx_第4页
第4页 / 共7页
幼儿园维修改造项目砌筑工程施工方案及技术措施.docx_第5页
第5页 / 共7页
幼儿园维修改造项目砌筑工程施工方案及技术措施.docx_第6页
第6页 / 共7页
幼儿园维修改造项目砌筑工程施工方案及技术措施.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《幼儿园维修改造项目砌筑工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《幼儿园维修改造项目砌筑工程施工方案及技术措施.docx(7页珍藏版)》请在第壹文秘上搜索。

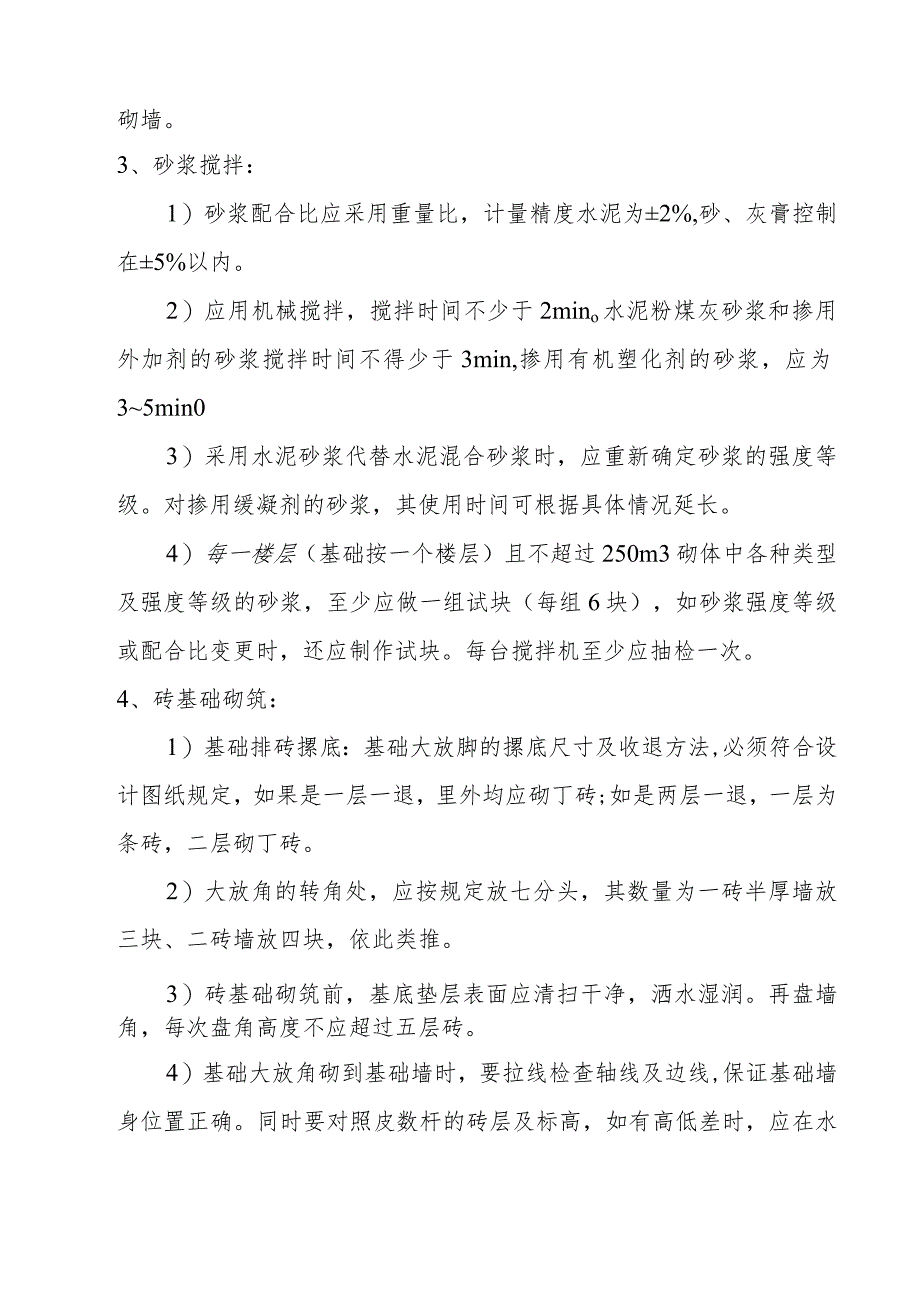

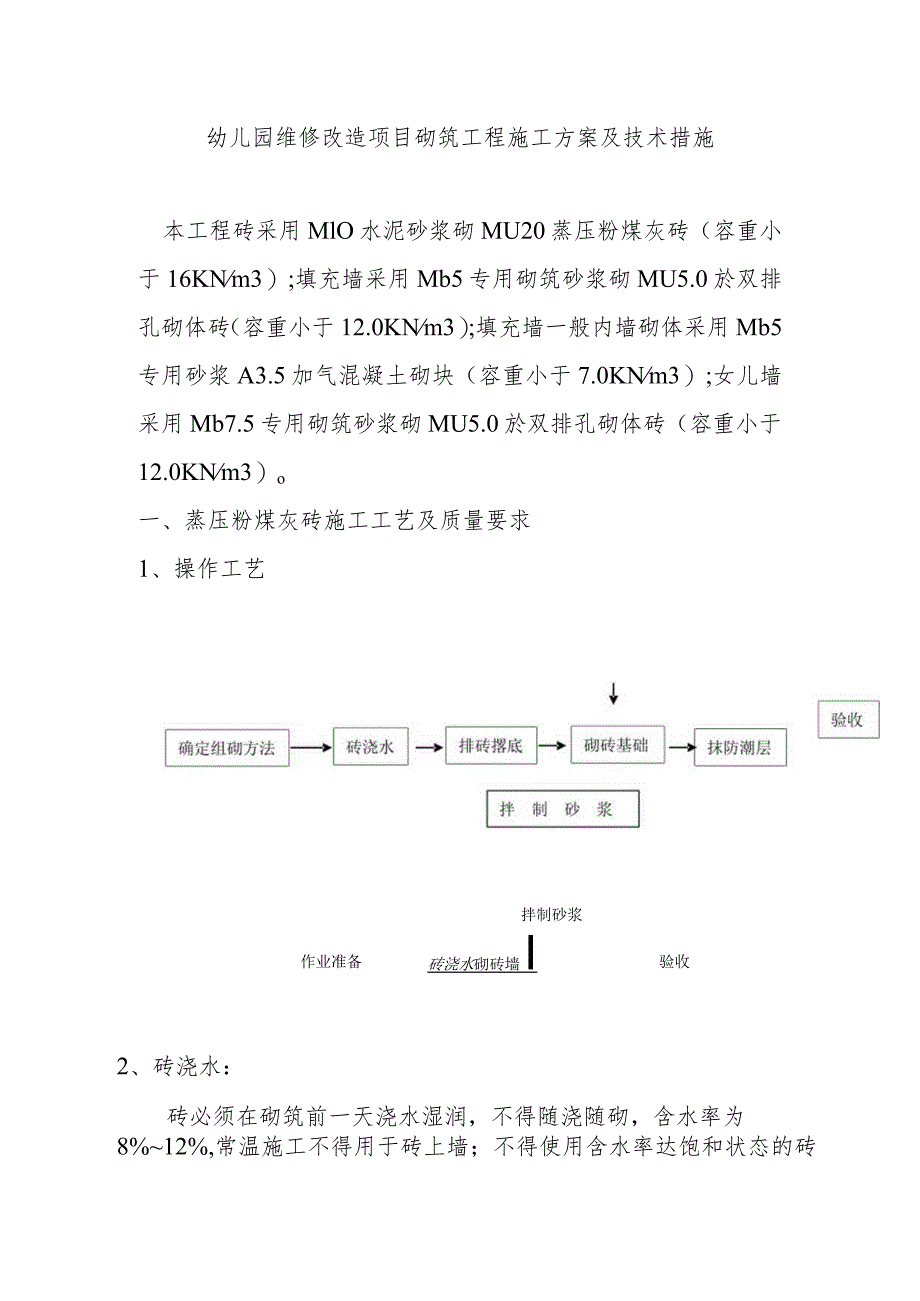

1、幼儿园维修改造项目砌筑工程施工方案及技术措施本工程砖采用MlO水泥砂浆砌MU20蒸压粉煤灰砖(容重小于16KNm3);填充墙采用Mb5专用砌筑砂浆砌MU5.0於双排孔砌体砖(容重小于12.0KNm3);填充墙一般内墙砌体采用Mb5专用砂浆A3.5加气混凝土砌块(容重小于7.0KNm3);女儿墙采用Mb7.5专用砌筑砂浆砌MU5.0於双排孔砌体砖(容重小于12.0KNm3)o一、蒸压粉煤灰砖施工工艺及质量要求1、操作工艺拌制砂浆作业准备砖浇水砌砖墙I验收2、砖浇水:砖必须在砌筑前一天浇水湿润,不得随浇随砌,含水率为8%12%,常温施工不得用于砖上墙;不得使用含水率达饱和状态的砖砌墙。3、砂浆搅拌

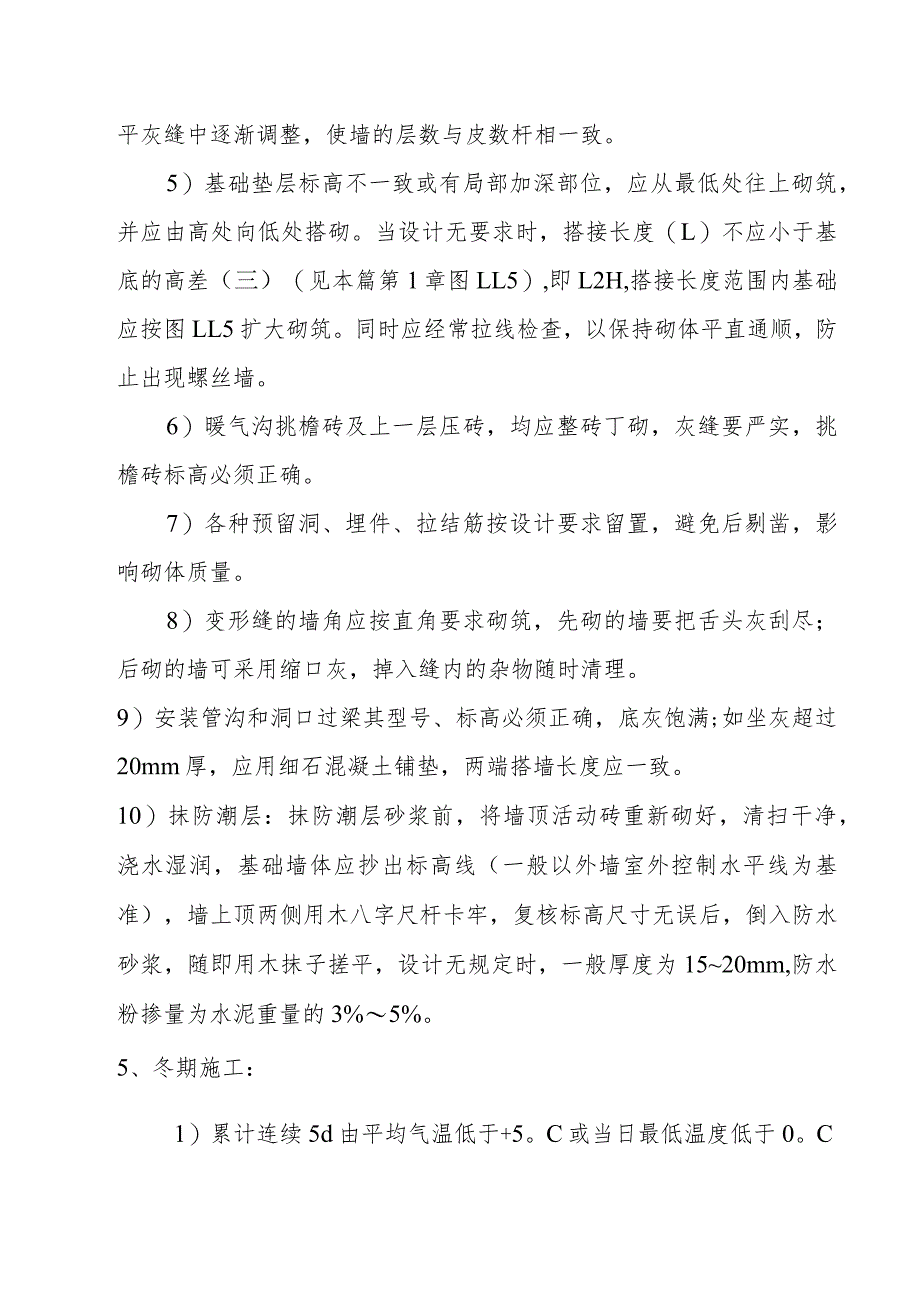

2、:1)砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在5%以内。2)应用机械搅拌,搅拌时间不少于2mino水泥粉煤灰砂浆和掺用外加剂的砂浆搅拌时间不得少于3min,掺用有机塑化剂的砂浆,应为35min03)采用水泥砂浆代替水泥混合砂浆时,应重新确定砂浆的强度等级。对掺用缓凝剂的砂浆,其使用时间可根据具体情况延长。4)每一楼层(基础按一个楼层)且不超过250m3砌体中各种类型及强度等级的砂浆,至少应做一组试块(每组6块),如砂浆强度等级或配合比变更时,还应制作试块。每台搅拌机至少应抽检一次。4、砖基础砌筑:1)基础排砖摞底:基础大放脚的摞底尺寸及收退方法,必须符合设计图纸规定,如果是一

3、层一退,里外均应砌丁砖;如是两层一退,一层为条砖,二层砌丁砖。2)大放角的转角处,应按规定放七分头,其数量为一砖半厚墙放三块、二砖墙放四块,依此类推。3)砖基础砌筑前,基底垫层表面应清扫干净,洒水湿润。再盘墙角,每次盘角高度不应超过五层砖。4)基础大放角砌到基础墙时,要拉线检查轴线及边线,保证基础墙身位置正确。同时要对照皮数杆的砖层及标高,如有高低差时,应在水平灰缝中逐渐调整,使墙的层数与皮数杆相一致。5)基础垫层标高不一致或有局部加深部位,应从最低处往上砌筑,并应由高处向低处搭砌。当设计无要求时,搭接长度(L)不应小于基底的高差(三)(见本篇第1章图LL5),即L2H,搭接长度范围内基础应按

4、图LL5扩大砌筑。同时应经常拉线检查,以保持砌体平直通顺,防止出现螺丝墙。6)暖气沟挑檐砖及上一层压砖,均应整砖丁砌,灰缝要严实,挑檐砖标高必须正确。7)各种预留洞、埋件、拉结筋按设计要求留置,避免后剔凿,影响砌体质量。8)变形缝的墙角应按直角要求砌筑,先砌的墙要把舌头灰刮尽;后砌的墙可采用缩口灰,掉入缝内的杂物随时清理。9)安装管沟和洞口过梁其型号、标高必须正确,底灰饱满;如坐灰超过20mm厚,应用细石混凝土铺垫,两端搭墙长度应一致。10)抹防潮层:抹防潮层砂浆前,将墙顶活动砖重新砌好,清扫干净,浇水湿润,基础墙体应抄出标高线(一般以外墙室外控制水平线为基准),墙上顶两侧用木八字尺杆卡牢,复

5、核标高尺寸无误后,倒入防水砂浆,随即用木抹子搓平,设计无规定时,一般厚度为1520mm,防水粉掺量为水泥重量的3%5%。5、冬期施工:1)累计连续5d由平均气温低于+5。C或当日最低温度低于0。C时即进入冬期施工,应采取冬期施工措施。2)冬期使用的砖,要求在砌筑前清除冰霜。水泥宜用普通硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用。砂中不得含有大于IOmm的冻块。3)材料加热时,水加热不超过8(TC,砂加热不超过4(C,应采用两步投料法,即先拌合水泥和砂,再加水拌合。4)正温施工时,砖可适当浇水,负温施工可不浇水,但应增大砂浆稠度。6、质量标准1、主控项目:1)砖的品种、强度等级必须符合设计

6、要求。2)砂浆品种及强度应符合设计要求。砌筑砂浆的验收批,同一类型、强度等级的砂浆试块应不少于3组;同一验收批砂浆试块抗压强度平均值必须大于或等于设计强度等级所对应的立方体抗压强度;同一验收批砂浆试块抗压强度的最小一组平均值必须大于或等于设计强度等级所对应的立方体抗压强度的O.75倍。当同一验收批少于3组试块,每组试块抗压强度的平均值均必须大于或等于设计强度等级所对应的立方体抗压强度。3)砌体砂浆必须密实饱满,水平灰缝的砂浆饱满度不小于80%o4)预埋拉筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮砖。5)构造柱位置正确,马牙槎先退后进,上下顺直;残留砂浆清理干净。6)砖

7、砌体的转角处和交接处为同时砌筑;临时间断处无直槎,留置的斜槎水平投影长度大于或等于高度的2/3。7)砖砌体的位置及垂直度允许偏差见表5.1。砖砌体的位置及垂直度允许偏差表项次项目允许偏差(mm)检验方法1轴线位置偏移10用经纬仪、拉线和尺量检查垂每层5用2m托线板检查2直全高10m10用经纬仪、吊线度10m20和尺量检查2、一般项目:1)砌体上下错缝,砖柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间(处)无大于50Omm的通缝(通缝指上下二皮砖搭接长度小于25mm)o2)砖砌体接槎处灰浆应密实,缝、砖平直。3)预埋拉筋的数量、长度均符合设计要求和施工规范的规定,留置间距偏差不超过一皮砖。

8、4)构造柱位置准确,马牙槎先退后进,每个马牙槎的高度不超过30OnInb上下顺直;残留砂浆清理干净。5)清水墙组砌正确,竖缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观。3、允许偏差项目序号项目允许偏差(mm)检验方法1基础和墙砌体顶面标高15用水准仪和尺量检查2表面平整度清水墙、柱5用2m靠尺和楔形塞尺检查混水墙、柱83门窗口高、宽(后塞口)5用尺检查4外墙上下窗口偏移20以底层窗口为准,用经纬仪或吊线检查5水平灰缝平直度清水墙7拉IOm线的尺量检查混水墙106清水墙游丁走缝20吊线和尺量检查,以每层第一皮砖为准(7)质量控制1)原材料必须计量准确,搅拌时间要达到规定的要求,砂浆试块应有专人负责制作与养护。2)立皮数杆要保持标高一致,盘角时灰缝要掌握均匀,砌砖时准线要拉紧,防止一层线松,一层线紧。3)构造柱砖墙应砌成大马牙槎,设置好拉结筋,从柱脚开始两侧都应先退后进,构造柱内的落地灰、砖渣杂物必须清理干净,防止混凝土内夹渣。1.7

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
