模板施工新doc.docx

上传人:p** 文档编号:748842 上传时间:2024-02-26 格式:DOCX 页数:12 大小:190.10KB
下载 相关 举报
模板施工新doc.docx_第1页
第1页 / 共12页
模板施工新doc.docx_第2页
第2页 / 共12页
模板施工新doc.docx_第3页
第3页 / 共12页
模板施工新doc.docx_第4页
第4页 / 共12页
模板施工新doc.docx_第5页
第5页 / 共12页
模板施工新doc.docx_第6页
第6页 / 共12页
模板施工新doc.docx_第7页
第7页 / 共12页
模板施工新doc.docx_第8页
第8页 / 共12页
模板施工新doc.docx_第9页
第9页 / 共12页
模板施工新doc.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《模板施工新doc.docx》由会员分享,可在线阅读,更多相关《模板施工新doc.docx(12页珍藏版)》请在第壹文秘上搜索。

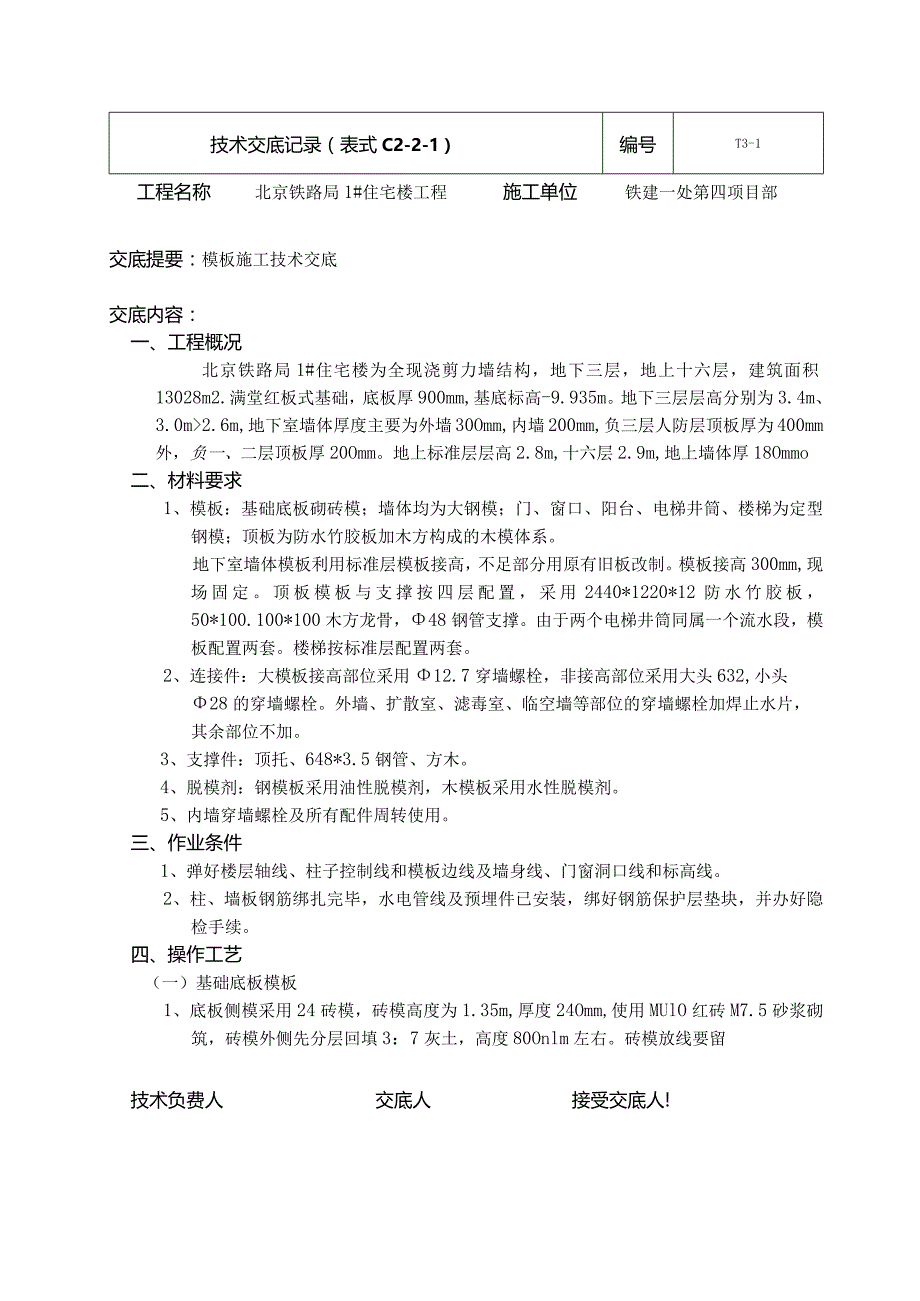

1、技术交底记录(表式C2-2-1)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:模板施工技术交底交底内容:一、工程概况北京铁路局1#住宅楼为全现浇剪力墙结构,地下三层,地上十六层,建筑面积13028m2.满堂红板式基础,底板厚900mm,基底标高-9.935m。地下三层层高分别为3.4m、3.0m2.6m,地下室墙体厚度主要为外墙30Omm,内墙200mm,负三层人防层顶板厚为400mm外,负一、二层顶板厚20Omm。地上标准层层高2.8m,十六层2.9m,地上墙体厚18Ommo二、材料要求1、模板:基础底板砌砖模;墙体均为大钢模;门、窗口、阳台、电梯井筒、楼梯

2、为定型钢模;顶板为防水竹胶板加木方构成的木模体系。地下室墙体模板利用标准层模板接高,不足部分用原有旧板改制。模板接高300mm,现场固定。顶板模板与支撑按四层配置,采用2440*1220*12防水竹胶板,50*100.100*100木方龙骨,48钢管支撑。由于两个电梯井筒同属一个流水段,模板配置两套。楼梯按标准层配置两套。2、连接件:大模板接高部位采用12.7穿墙螺栓,非接高部位采用大头632,小头28的穿墙螺栓。外墙、扩散室、滤毒室、临空墙等部位的穿墙螺栓加焊止水片,其余部位不加。3、支撑件:顶托、648*3.5钢管、方木。4、脱模剂:钢模板采用油性脱模剂,木模板采用水性脱模剂。5、内墙穿墙

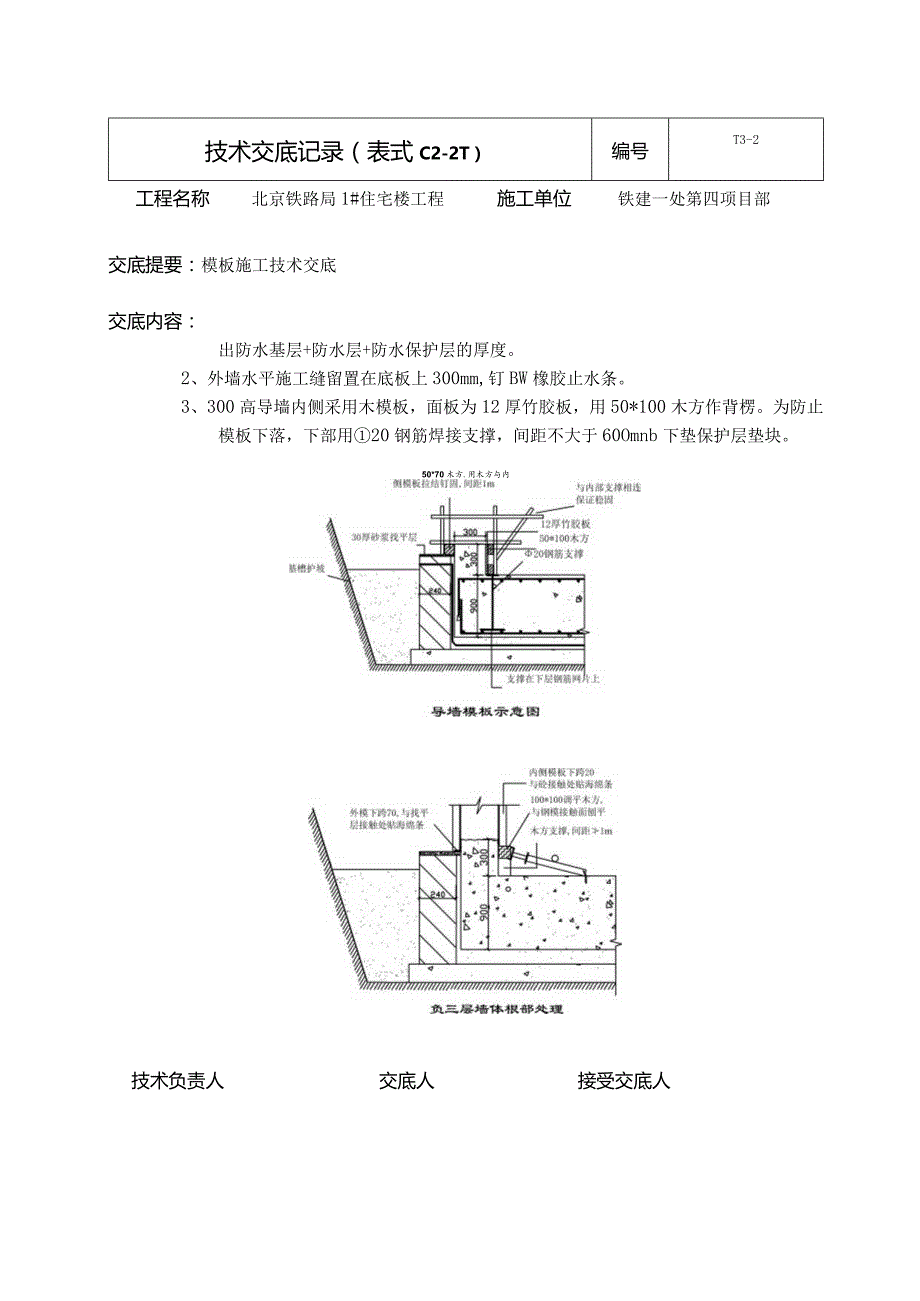

3、螺栓及所有配件周转使用。三、作业条件1、弹好楼层轴线、柱子控制线和模板边线及墙身线、门窗洞口线和标高线。2、柱、墙板钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办好隐检手续。四、操作工艺(一)基础底板模板1、底板侧模采用24砖模,砖模高度为1.35m,厚度24Omm,使用MUlO红砖M7.5砂浆砌筑,砖模外侧先分层回填3:7灰土,高度80Onlm左右。砖模放线要留技术负费人交底人接受交底人!技术交底记录(表式C2-2T)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:模板施工技术交底交底内容:出防水基层+防水层+防水保护层的厚度。2、外墙水平施工

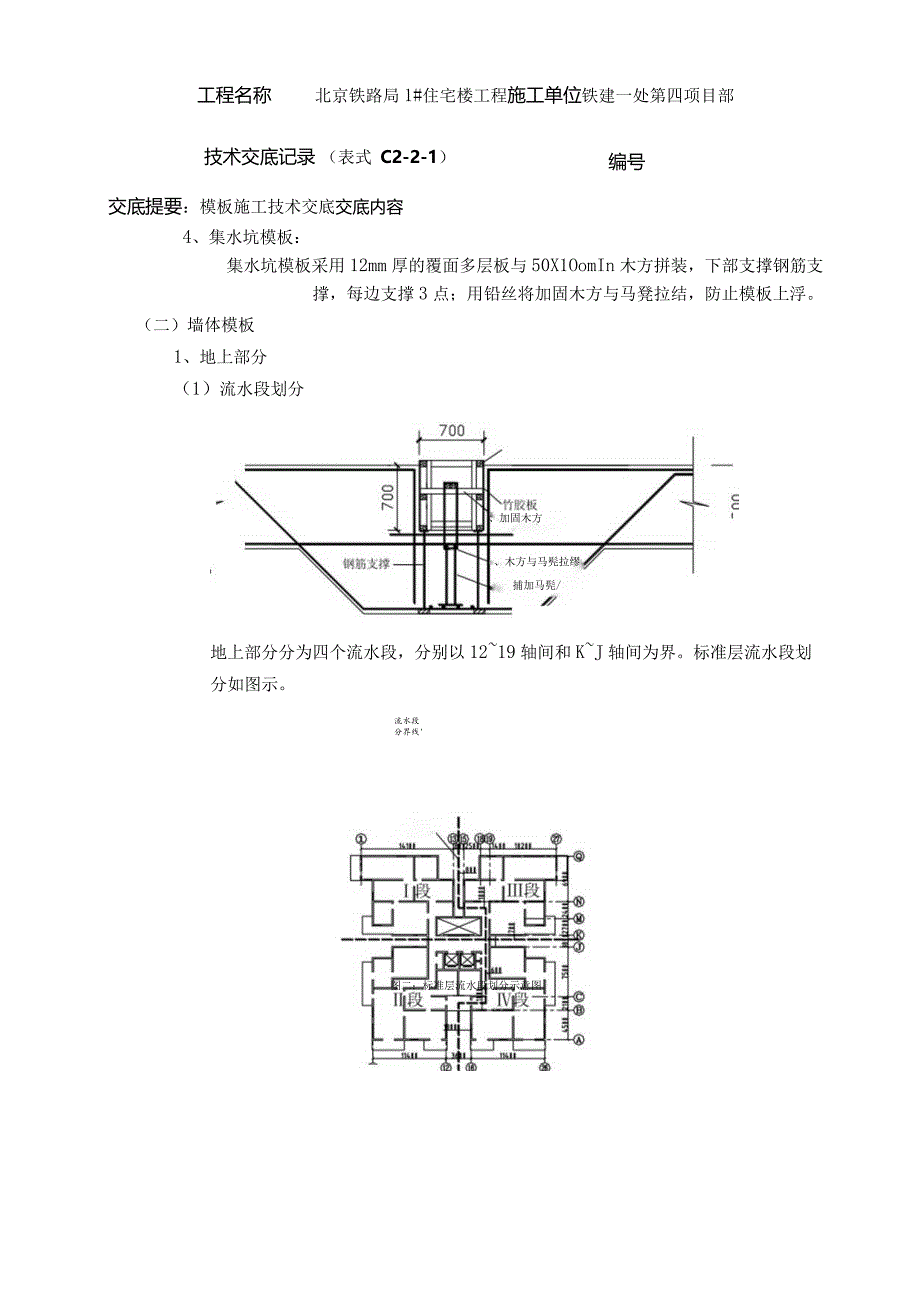

4、缝留置在底板上300mm,钉BW橡胶止水条。3、300高导墙内侧采用木模板,面板为12厚竹胶板,用50*100木方作背楞。为防止模板下落,下部用20钢筋焊接支撑,间距不大于60Omnb下垫保护层垫块。50*70木方.用木方与内技术负责人交底人接受交底人技术交底记录 (表式 C2-2-1)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:模板施工技术交底交底内容4、集水坑模板:、加固木方、木方与马髡拉缪 捕加马髡/集水坑模板采用12mm厚的覆面多层板与50X1OomIn木方拼装,下部支撑钢筋支撑,每边支撑3点;用铅丝将加固木方与马凳拉结,防止模板上浮。(二)墙体模板1、地上

5、部分(1)流水段划分地上部分分为四个流水段,分别以1219轴间和KJ轴间为界。标准层流水段划分如图示。流水段分界线图二:标准层流水段划分示意图技术交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:模板施工技术交底交底内容:(2)采用定型大钢模板,由专业厂家设计和制作。模板数量按两个流水段配制,该体系模板分内模、外模和角模。为了观感,地上内墙体的水平施工缝隐蔽在楼板向上处,内模高二层高-板厚+50,取2700mm;外模下跨50mm,外模高度二层高+50,取2850mm,阳台外模板按内模配置。面板采用6mm原平板,主肋采用8#槽钢,大背楞采

6、用10#槽钢,并纵向设置三道。自带支撑系统。内外墙模板纵向相应设置三排穿墙螺栓,横向间距不大于1200o吊钩采用直径20圆钢,模板上口处配置有供现场自行安装使用的三角平台挑架。(3)地上墙体钢筋绑扎时设置梯子筋,按“三短一长”焊顶模筋,顶模筋比墙厚小2m11o(4)采有工具式穿墙螺栓,地下室使用的应加焊止水片。止水片用100*100*5钢板焊制。(5)钢模板使用油性脱模剂(机油和柴油4:6混合),木模板采用水性脱模剂。模板拆除后立即清理干净,刷一遍脱模剂,并用拖布擦掉流坠部分,待模板使用前再用干净的棉纱从上到下擦拭一遍,以免污染钢筋和影响混凝土外观。(6)地上部分外墙模板支撑在外挂架上。外挂架

7、墙体模板支撑示意技术交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:模板施工技术交底交底内容:2、地下部分:(1)地下室划分为两个流水段,主要利用地上部分模板,并进行接高处理,不足部分另行配制。接高模板在厂家直接完成运至现场,要保证模板接茬部位不产生错台现象,接高部位模板采用中12.7mm对拉螺栓。地下室墙体施工完成后将接高部分拆下。(2)基槽开挖时预留基础操作面80OnInb不能满足大模板施工要求。地下室外墙施工时将外墙模板钢支架拆除,利用钢管支撑。为保证支撑稳固,在底板施工时应预埋钢筋地锚。外侧支撑在回填土层上时应加垫脚手板。(3

8、)外墙、扩散室、滤毒室、临空墙等墙体用止水螺栓,如下图:(三)顶板模板K顶板模板面板采用12mm厚的防水竹胶合板,次龙骨用50100mm白松木方,间距20Omnb主龙骨用IOoXlOomm的木方,除人防层间距90Omm外,技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:模板施工技术交底交底内容:其它层间距均为120Onm1。为满足板面平整度的要求,全部木方用压刨将接触板面的一侧刨平。2、转角处加木方,模板与墙体间粘贴海绵条。海绵条粘在竹胶板侧面,并低于板面2mm。如下图:3、竖向支撑采用碗扣式脚手架,立杆

9、间距除人防层为900mm外其它层为1200mm,上面设可调顶托,水平杆为三步,立杆下支垫120见方的竹夹板,并保证上下层立杆在一条垂线上。(四)楼梯模板楼梯间墙体模板一律按外墙模板考虑,避免在上下衔接时墙体错位和渗浆等情况的发生。楼梯梯段模板采用定型钢模板,上下固定整体吊装,底模仍采用竹胶板和木方支设,配合快拆头支撑。支撑与地面内交角不应小于楼梯坡度,顺楼梯方向水平拉杆不少于两道。为了使楼梯踏步达到清水碎的要求,减少湿作业,而且又便于成品防护采用如下措施:住宅楼楼梯踏步的阳角埋设巾10钢筋而成为永久护角。碎浇筑完成后再对踏面进行二次抹面压光即可。楼梯模板支撑及护角作法见下图:技术负责人交底人接

10、受交底人技术交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:模板施工技术交底交底内容:(五)阳台模板阳台底板模板同楼板,栏板模板采用定型钢模板,内侧栏板采用斜接口,便于拆模。在距阳台板边缘40un处焊巾10半圆钢筋,滴水线一次成型。(六)门窗洞口模板门、窗洞口使用定型工具式模板。在绑扎墙体钢筋时在洞口两侧设置顶模棍,间距不大于500mm。墙体模板按整体配置,将门窗洞模板夹在内部。因此必须在检查确认门洞口模板固定牢靠后方可合墙体内模板。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号工程名称北京铁路局1#住宅楼工程施工单位

11、铁建一处第四项目部交底提要:模板施工技术交底交底内容:(七)电梯井筒模板采用定型筒模。施工中应认真调整中心调节机构,在保证筒模本身几何尺寸准确的前提下才能保证结构尺寸准确。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:模板施工技术交底交底内容:(八)阴阳角模板:采用定型角模,便于支拆和有利于大模板的多次利用。角模应定期检校,保证几何尺寸准确。(九)屋面装饰斜梁屋面装饰斜梁截面尺寸为250*604,平衡梁截面尺寸为350*1200,采用木模板体系。装饰梁模板系统主要控制模板的稳定性。在楼板施工时预埋钢筋地

12、锚,支撑立杆适当加密,间距90OnIn1。(十)模板拆除I、模板拆除时,结构混凝土强度应符合设计要求或规范规定。2、侧模板拆除时,以混凝土强度不小于L2Mpa,并能保证其表面及棱角不因拆模而受损坏。3、拆模顺序为后支先拆,先支后拆,先拆非承重模板,后拆承重模板。4、拆模时不要用力过猛过急,拆下来的木料要及时运走、整理,大模板配件集中堆放在指定地点,以防丢失。五、质保证措施1、模板及支架必须具有足够的强度、刚度和稳定性。2、接缝不应漏浆,模板与混凝土接触面清理干净并涂隔离剂,严禁脱模剂沾污钢筋与混凝土接槎处。3、严格按“长城杯”检查标准验收模板,实测允许偏差如表所示。项次项目允许偏差值(mm)检

13、查方法1、轴线位移基础4尺量柱、墙、梁22、标高+2水准仪或拉线尺量3、截面尺寸基础+4尺量墙14、相邻两板表面高低差1直尺、尺量5、每层垂直度22m托线板6、表面平整度12m靠尺、楔型塞尺技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:模板施工技术交底交底内容:4、模板工程质量的优劣直接关系到碎的外观质量,因此在选择了合理的模板体系后,在施工中要重视整体与局部质量的同时控制。5、钢模进场后要严格检查其板面的平整垂直,检查合格后用砂轮机将表面的浮锈和毛刺打磨掉。6、板工程重点控制刚度、垂直度、平整度,特别

14、注意外围模板、电梯井模板、楼梯间等处模板轴线位置正确性,阴阳角模牢固性,拼缝严密性。7、支模时,要拉通线,保持模板整体的横平竖直。8、墙体外侧模板支完后要严格检查其平整度,发现问题及时调整。9、为保证木模板的拼缝严密,认真挑选竹胶板及支撑龙骨,脚手架支撑到位。10、钢模板由于使用了的油性脱模剂,表面易吸附尘土,在合模前必须用干净的棉丝擦拭干净,既保证不污染钢筋,又保证碎的观感质量。11、水电预留洞口位置应准确,支撑牢固。由于水暖专业的洞口比较集中,可留成通长洞口,洞口外侧按要求附加钢筋。六、成品保护措施1、模板进场应整洁,放置合理,吊运时防止碰撞。2、模板涂刷脱模剂应在地面堆放场进行,严禁污染钢筋。3、拆除时按程序进行,禁止使用大锤敲击,防止碎墙面及门口等处出现裂纹、掉角现象。七、安全技术措施1、模板应按施工现场平面布置图堆放,存放地必须平整。2、大模板按70-80度自稳角放置,支撑架必须牢固。相邻模板间设不小于60Cm的人行通道。3、支模时如需中途停歇,应将支撑、搭头、柱头板钉牢;拆模间歇时应将己活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。4、高空作业要搭设脚手架或操作台,上下要用梯子,不许站立在墙上工作,不准站在梁底摸上行走,操作人员严禁穿硬底鞋及有跟鞋作业。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T3-2工程名称北京铁路局1#住

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
