《北延B导洞洞门破除脚手架搭设技术交底.docx》由会员分享,可在线阅读,更多相关《北延B导洞洞门破除脚手架搭设技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。
1、技术交底记录表C2T工程名称北京地铁16号线工程苏州街站交底日期2018年5月25日施工单位中铁十四局集团有限公司北京地铁16号线工程土建施工11合同段项目经理部分项工程名称北延B导洞交底提要北延B导洞洞门破除脚手架搭设交底内容:一、施工准备1、材料准备:A42钢管,扳手、卡扣、跳板等;2、劳保用品:安全网、安全带、安全帽、手套等;3、工区管理人员对施工人员进行技术交底及安全技术交底,严格按照交底施工。二、脚手架施工方法:1、在北延横通道仰拱坚硬基面上搭设脚手架,脚手架高度约4.5m,脚手架上面护栏高度1.2m。搭设具体要求:(1)扫地杆距离平台面高度不大于20cm;(2)脚手架搭设用A42的

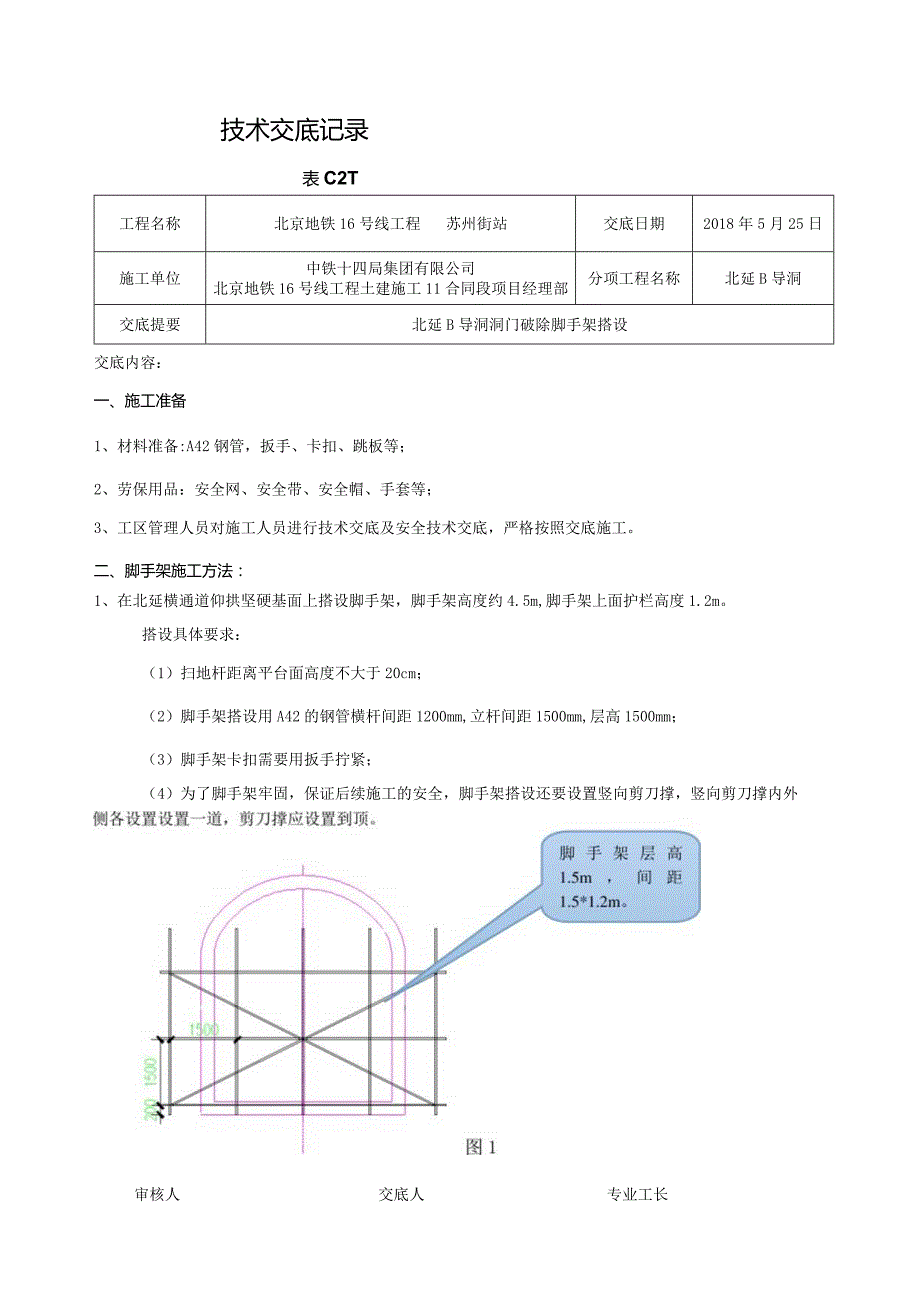

2、钢管横杆间距1200mm,立杆间距1500mm,层高1500mm;(3)脚手架卡扣需要用扳手拧紧;(4)为了脚手架牢固,保证后续施工的安全,脚手架搭设还要设置竖向剪刀撑,竖向剪刀撑内外审核人交底人专业工长1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号工程名称北京地铁16号线工程苏州街站交底日期2018年5月25日施工单位中铁十四局集团有限公司北京地铁16号线工程土建施工11合同段项目经理部分项工程名称北延B导洞交底提要北延B导洞洞门破除脚手架搭设交底内容:(5)脚手架设置3道抛撑
3、,抛撑顶在仰拱初支格栅上,并用钢管与脚手架连增加稳定性;(6)脚手架侧面应绑扎爬梯,供人上下;(7)脚手架操作平台应用跳板满铺、跳板用铁丝与脚手架绑扎牢固,严禁出现探头板;(8)防护栏需悬挂防护网,栏杆底部加设踢脚板。(9)防护栏在设置高度为L2m,0.6m高度处设置拦腰杆,护栏三面均需设置,护栏下设置0.2m踢脚板。2、脚手架具体搭设如图1和图2所示。T包地层KI11,1L卜kb/图27IIItt审核人交底人专业工长1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录工程名称北京地铁16号线工程苏
4、州街站交底日期2018年5月25日施工单位中铁十四局集团有限公司北京地铁16号线工程土建施工11合同段项目经理部分项工程名称北延B导洞表C2-1交底提要北延B导洞洞门破除脚手架搭设交底内容:三、注意事项1、搭设脚手架必须将卡扣拧紧,横向架子管必须保证水平,纵向架子管必须保证竖直,脚手架搭设容许误差如表1所示;2、搭设脚手架属于高空作业,务必保证系牢安全带,高挂低用;3、脚手架上层护栏必须悬挂安全网;4、脚手架搭设过程中,下方严禁站人,搭设脚手架用的工具应装在工具包中,防止坠落伤人。表1脚手架搭设允许误差项目技术要求允许误差脚手架尺寸纵距1500mm+30mm步距1200mm+20mm层高150
5、0mm20mm纵向水平杆高差一根杆的两端/20mm同跨内两根纵向水平杆/IOmm剪刀撑斜杆与地面倾角/45o-60o/脚手板外伸长度对接/每块板外伸长度介于130-150m外伸长度之和W300mm搭接/每块板外伸长度210OnInl搭接长度220OnIm审核人交底人专业工长1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2T编号工程名称北京地铁16号线工程苏州街站交底日期2018年5月25日施工单位中铁十四局集团有限公司北京地铁16号线工程土建施工11合同段项目经理部分项工程名称北延B导洞交底提要北延B导洞洞门破除脚手架搭设针对性交底内容:1、搭设脚手架必须按照交底进行,尺寸符合要求;2、搭设脚手架与破除作业属于高空作业,施工人员必须戴好防护用品,系好安全带,高挂低用等;3、电焊作业时,必须持证上岗,开具动火证明,设看火人,配备合格的灭火器;4、脚手架必须设置剪刀撑,上层护栏必须悬挂安全网;5、脚手板必须满铺并绑扎牢固;6、脚手架必须按要求设置抛撑。接收交底人:审核人交底人专业工长1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
