冬季施工技术措施.docx

上传人:p** 文档编号:748947 上传时间:2024-02-26 格式:DOCX 页数:5 大小:28.16KB
下载 相关 举报
冬季施工技术措施.docx_第1页
第1页 / 共5页
冬季施工技术措施.docx_第2页
第2页 / 共5页
冬季施工技术措施.docx_第3页
第3页 / 共5页
冬季施工技术措施.docx_第4页
第4页 / 共5页
冬季施工技术措施.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬季施工技术措施.docx》由会员分享,可在线阅读,更多相关《冬季施工技术措施.docx(5页珍藏版)》请在第壹文秘上搜索。

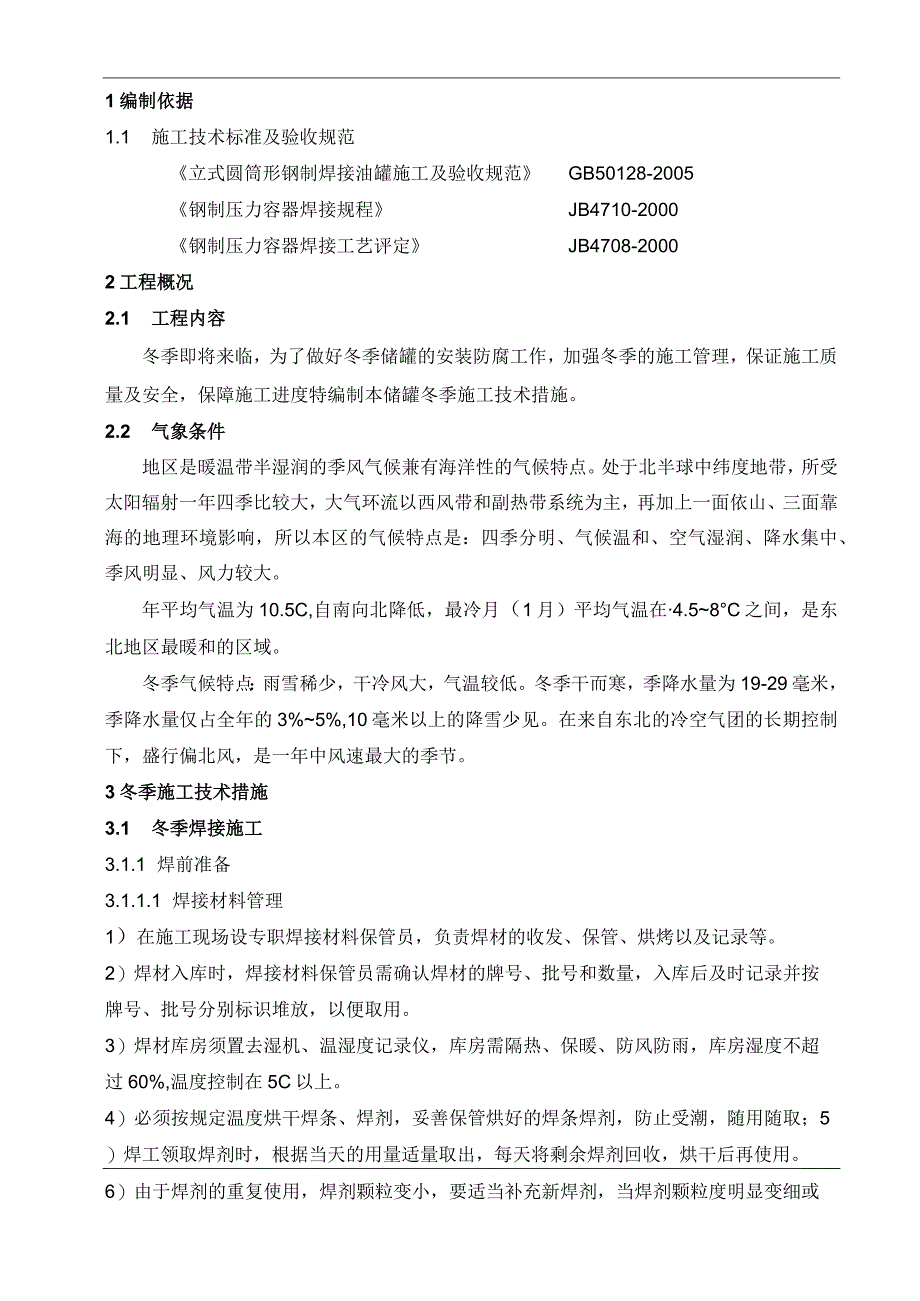

1、1编制依据1.1 施工技术标准及验收规范立式圆筒形钢制焊接油罐施工及验收规范GB50128-2005钢制压力容器焊接规程JB4710-2000钢制压力容器焊接工艺评定JB4708-20002工程概况2.1 工程内容冬季即将来临,为了做好冬季储罐的安装防腐工作,加强冬季的施工管理,保证施工质量及安全,保障施工进度特编制本储罐冬季施工技术措施。2.2 气象条件地区是暖温带半湿润的季风气候兼有海洋性的气候特点。处于北半球中纬度地带,所受太阳辐射一年四季比较大,大气环流以西风带和副热带系统为主,再加上一面依山、三面靠海的地理环境影响,所以本区的气候特点是:四季分明、气候温和、空气湿润、降水集中、季风明

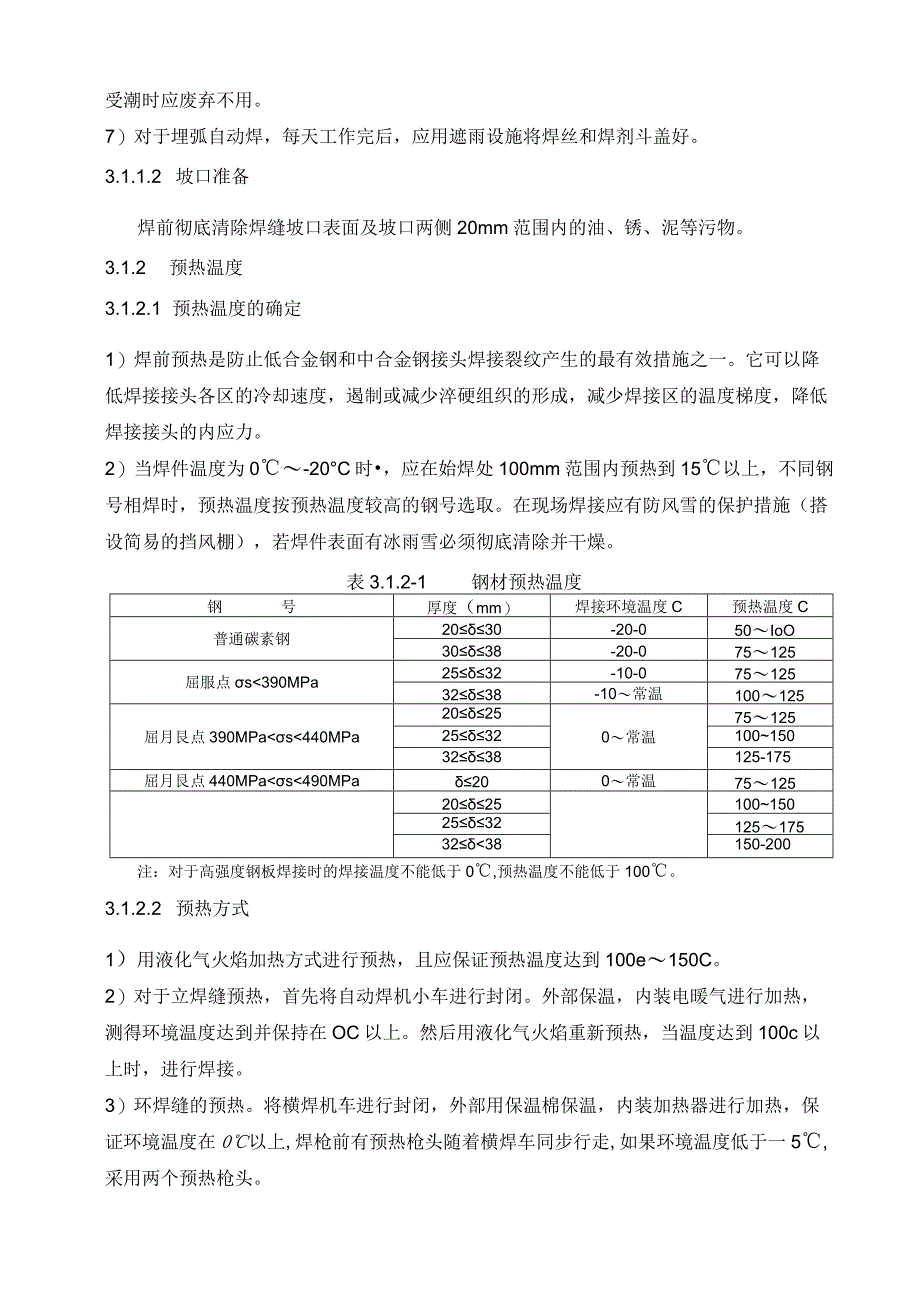

2、显、风力较大。年平均气温为10.5C,自南向北降低,最冷月(1月)平均气温在4.58C之间,是东北地区最暖和的区域。冬季气候特点:雨雪稀少,干冷风大,气温较低。冬季干而寒,季降水量为19-29毫米,季降水量仅占全年的3%5%,10毫米以上的降雪少见。在来自东北的冷空气团的长期控制下,盛行偏北风,是一年中风速最大的季节。3冬季施工技术措施3.1 冬季焊接施工3.1.1 焊前准备3.1.1.1 焊接材料管理1)在施工现场设专职焊接材料保管员,负责焊材的收发、保管、烘烤以及记录等。2)焊材入库时,焊接材料保管员需确认焊材的牌号、批号和数量,入库后及时记录并按牌号、批号分别标识堆放,以便取用。3)焊材

3、库房须置去湿机、温湿度记录仪,库房需隔热、保暖、防风防雨,库房湿度不超过60%,温度控制在5C以上。4)必须按规定温度烘干焊条、焊剂,妥善保管烘好的焊条焊剂,防止受潮,随用随取;5)焊工领取焊剂时,根据当天的用量适量取出,每天将剩余焊剂回收,烘干后再使用。6)由于焊剂的重复使用,焊剂颗粒变小,要适当补充新焊剂,当焊剂颗粒度明显变细或受潮时应废弃不用。7)对于埋弧自动焊,每天工作完后,应用遮雨设施将焊丝和焊剂斗盖好。3.1.1.2 坡口准备焊前彻底清除焊缝坡口表面及坡口两侧20mm范围内的油、锈、泥等污物。3.1.2 预热温度3.1.2.1 预热温度的确定1)焊前预热是防止低合金钢和中合金钢接头

4、焊接裂纹产生的最有效措施之一。它可以降低焊接接头各区的冷却速度,遏制或减少淬硬组织的形成,减少焊接区的温度梯度,降低焊接接头的内应力。2)当焊件温度为0-20C时,应在始焊处100mm范围内预热到15以上,不同钢号相焊时,预热温度按预热温度较高的钢号选取。在现场焊接应有防风雪的保护措施(搭设简易的挡风棚),若焊件表面有冰雨雪必须彻底清除并干燥。表3.1.2-1钢材预热温度钢号厚度(mm)焊接环境温度C预热温度C普通碳素钢2030-20-050IoO3038-20-075125屈服点s390MPa2532-10-0751253238-10常温100125屈月艮点390MPas440MPa2025

5、0常温7512525321001503238125-175屈月艮点440MPas490MPa200常温75125202510015025321251753238150-200注:对于高强度钢板焊接时的焊接温度不能低于0,预热温度不能低于100。3.1.2.2 预热方式1)用液化气火焰加热方式进行预热,且应保证预热温度达到100e150C。2)对于立焊缝预热,首先将自动焊机小车进行封闭。外部保温,内装电暖气进行加热,测得环境温度达到并保持在OC以上。然后用液化气火焰重新预热,当温度达到100c以上时,进行焊接。3)环焊缝的预热。将横焊机车进行封闭,外部用保温棉保温,内装加热器进行加热,保证环境温

6、度在0以上,焊枪前有预热枪头随着横焊车同步行走,如果环境温度低于一5,采用两个预热枪头。3.1.3 焊后保温缓冷3.1.3.1 立焊缝焊接将立焊机全封闭防护,内部装有加热器保证环境温度,且焊后小车停留在焊缝处直至焊缝完全冷却为止。3.1.3.2 横焊采用横焊车加保温毡缓冷的防护措施。横焊车全封闭,罐壁内侧焊道利用罐内侧脚手架人为粘贴保温毡条进行保温缓冷,对于罐外侧焊道采用横焊车后跟随焊道保温车,进行外部保温毡的粘贴工作;每个横焊机需准备数条耐火保温毡条,且保温毡用磁铁固定。3.1.4 其他焊接工艺要点3.1.4.1 合理安排施工,充分利用有利天气,及时掌握气候变化,尽可能避免寒流等恶劣气候。3

7、.1.4.2 环缝先焊侧坡口角度,可适当减小至40。,埋弧焊可适当增大焊接线能量。3.1.4.3 在低温条件下焊接,为了防止延迟裂纹的产生,在罐体沉降试压后,对重要焊缝适当增加UT、MT无损检测。3.2 防腐施工作业3.2.1 防腐施工相对湿度不宜大于80%;3.2.2 冬季天气干燥,油漆易挥发防腐厂内严禁吸烟;3.2.3 冬季施工环境温度不宜低于3。3.3 吊装作业3.3.1 施工机械及交通用车应在水箱及油箱中加入防冻剂,施工区域内的积雪、冰应及时清除,做好防冻、防滑工作。3.3.2 吊车支腿时下部必须铺垫道木,防止因冬层地面熔化造成支腿下陷。3.4 设备管理3.4.1 冬季施工过程中,施工

8、设备、特别是液压设备、燃油设备、液体冷却设备应采取相应的防止冷冻措施。在液体冷却的设备或机动车辆中要加防冻液,冷却设备在不用时要将冷却水放干,防止将设备冻坏。凡不使用防冻液的车辆、设备在停止使用后应及时将水排净,各种车辆应有可靠的防滑设施,挂设防滑链。3.4.2 焊机等电器设备必须要注意保存,使用完毕后尽量进行室内保存,必须进行室外保存的,要在设备外部加盖防风篷布。4冬季施工质量保证措施4.1 严格执行规范要求,严格按公司的施工程序进行施工。4.2 各项施工作业开始前,必须针对工程的具体情况,编制有针对性的技术措施和技术交底,并认真对施工班组进行交底。4.3 质量检查人员必须加强现场巡检,特别

9、是对焊接作业等对环境条件要求高的作业,要严格把关。5冬季施工安全措施5.1 项目部要及时了解降温预报,通知各施工队做好防冻准备;5.2 在雨雪及五级以上大风天气应停止高处作业和吊装作业。特出情况下不能停止上述作业时,必须有可靠的安全措施,并经主管技术负责人批准;5.3 构件与地面或其它物体冻结在一起时,应在化冻、松动后方可吊运;5.4 冬期雨雪后应及时清理道路及高处作业面上的积雪、积水、结冰,登高作业人员应穿防滑鞋,以防施工时人员滑倒及坠落;5.5 支在冻土上的脚手架或其它支撑件,应防止冻土融化而引起下沉或倒塌;5.6 采用锯末等作为防止土壤冻结的保温材料时,应将保温材料压紧或盖严,防止随风飞

10、扬或着火。采用电加热融解冻土时,其加热区域应设置警示牌,禁止行人及车辆通行;5.7 处于冬期施工阶段的工程,应采取必要的防冻、防滑措施,及时清理施工现场的道路、脚手架及跳板上的水、冰、雪;5.8 气焊用氧气、乙快等压力表在使用时应注意检查,以防冻结;5.9 配电盒、电闸箱应做好防雪、防冻措施;5.10 当施工生产必须是用煤炉或电炉时,应经主管领导批准,并设专人看火,切实做好防火、防触电、防煤气中毒措施;严禁生活取暖使用电炉或煤炉;5.11 各单位要组织人员清理库房及材料堆放场地边的杂物,不留任何火种;5.12 不得在施工现场用明火取暖,以免发生火灾;5.13 寒冷季节施工用的上下水、消防水管道

11、及其设施,均应采取隔热防冻措施;5.14 管道、阀门在水压试验时,应采取防冻措施,中央排水试压结束后必须将水排尽并用压缩空气吹干;5.15 施工机械、车辆等在寒冷处停放时,应将未加防冻剂的冷却水排尽;5.16 车辆在冻、滑的路面上行驶时,应减速慢行,必要时轮胎上应加防滑链;5.17 罐壁施工前应先清扫干净积雪、登高作业必须悬挂安全带;5.18 经常检查和维护防雨棚,杜决漏雨水、雪水,保持脚手架作业台干燥;5.19 加强用电线路和用电设备及保护接地的检查和维护,不允许带故障作业;5.20 脚手架底部支撑板不允许松动、下沉、架杆跳板有锈蚀、变形等现象必须及时加固和更换;5.21 雨雪后应及时清扫施

12、工道路、特别是人行道路,作业区域内不允许有淤泥。5.22 冬季防火5.22.1 冬季寒冷干燥,易发生火灾,入冬前由安全部门组织进行消防检查,并且设冬季防火组织机构,有专(兼)职防火员,落实责任,各消防点应配备足够合格的消防器材。5.22.2 任何办公室、操作间、厂房、休息室内严禁使用碘鸽灯及电炉取暖。5.22.3 严禁在施工现场作业点直接点明火燃烧取暖。5.22.4 施工用机械、车辆的油箱冻结时,严禁用火直接加热化冻,应采用蒸汽或热水等加热化冻。5.22.5 现场被冻结的物品需解冻时,应尽可能采用蒸汽化冻。周围有易燃物品,但必须用火烤时应经施工管理和安全部门同意,办理动火许可证,并采取相应的安全措施,有专人监护方可动火。6冬季施工机具和技措材料6.1冬季施工机具和技措材料一览表表6.1-1冬季施工机具和技措材料一览表序号名称规格单位数量备注1汽车防冻液kg5002镀锌铁丝8#kg3003电焊条J427kg2004塑料布kg1005铁锹把1006扫帚把1007氧气瓶2008乙焕瓶1009调和漆红色kg0.510去湿机台211电加热片片4012大烤把把2013液化气5Kg罐罐5015钢管DN25米150016钢管DN150米12017防火保温材料m220018温度计个2019红外测温议台120干粉灭火器个5021保温毡条50

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
