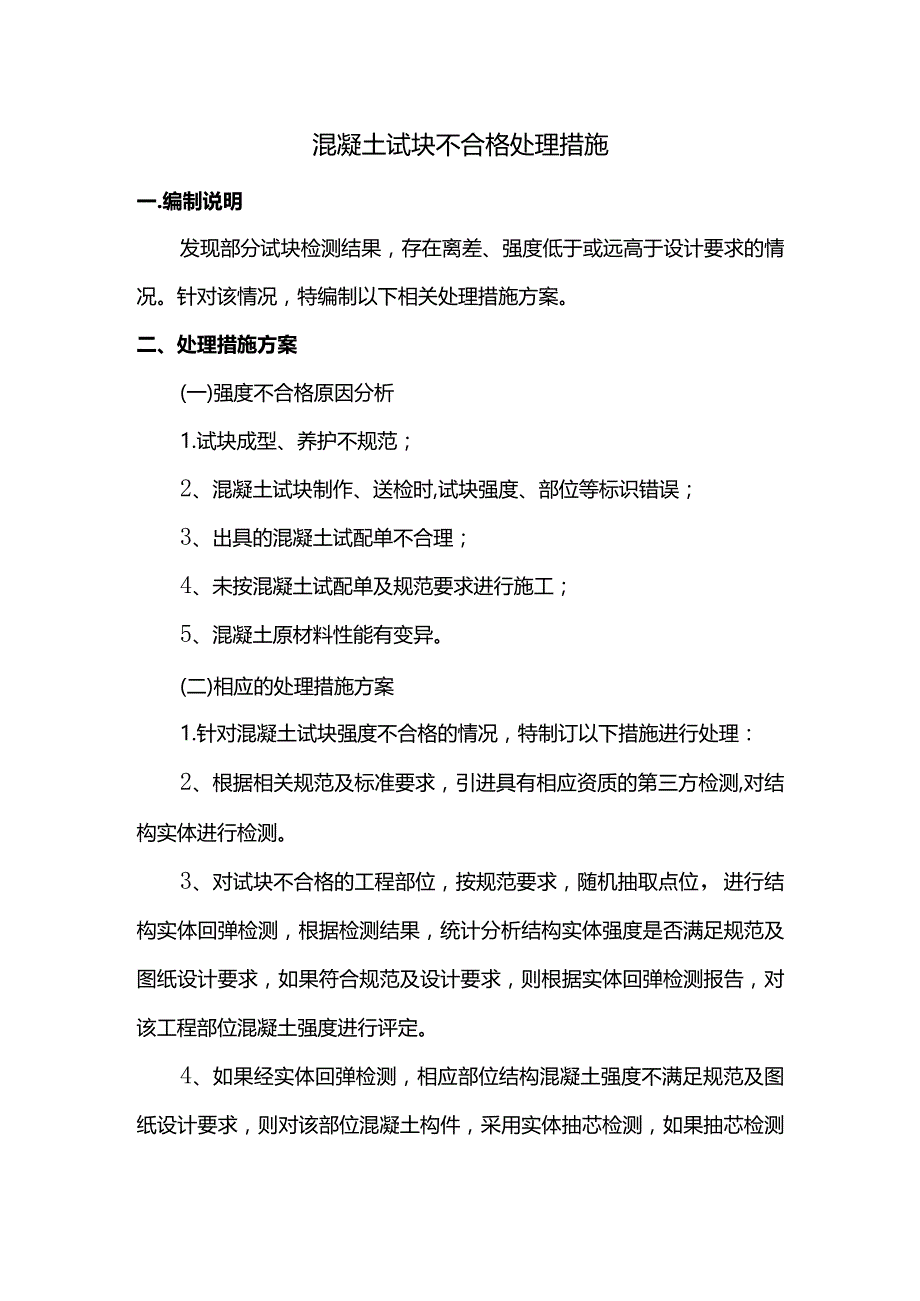

1、混凝土试块不合格处理措施一.编制说明发现部分试块检测结果,存在离差、强度低于或远高于设计要求的情况。针对该情况,特编制以下相关处理措施方案。二、处理措施方案(一)强度不合格原因分析1.试块成型、养护不规范;2、混凝土试块制作、送检时,试块强度、部位等标识错误;3、出具的混凝土试配单不合理;4、未按混凝土试配单及规范要求进行施工;5、混凝土原材料性能有变异。(二)相应的处理措施方案1.针对混凝土试块强度不合格的情况,特制订以下措施进行处理:2、根据相关规范及标准要求,引进具有相应资质的第三方检测,对结构实体进行检测。3、对试块不合格的工程部位,按规范要求,随机抽取点位,进行结构实体回弹检测,根据

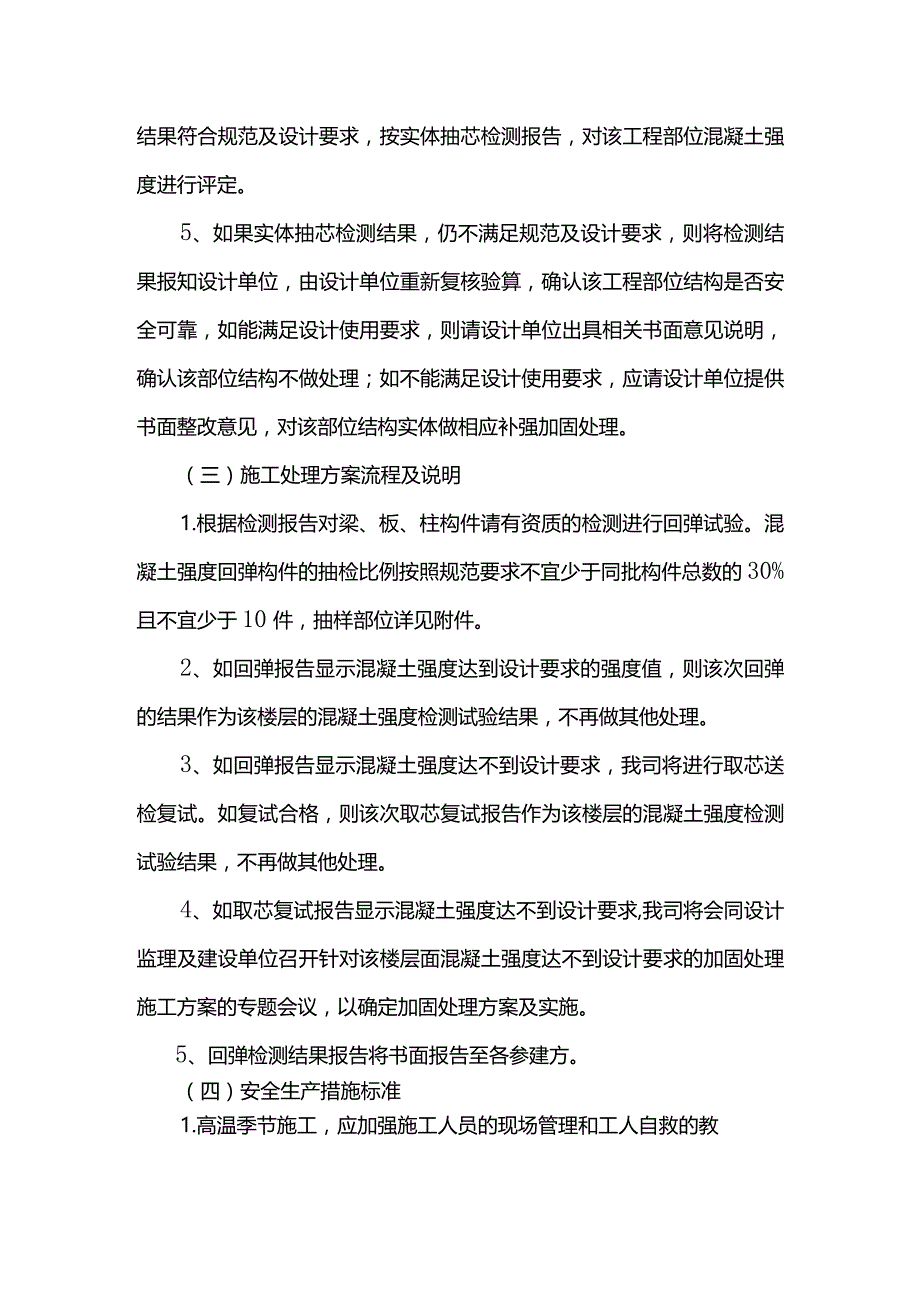

2、检测结果,统计分析结构实体强度是否满足规范及图纸设计要求,如果符合规范及设计要求,则根据实体回弹检测报告,对该工程部位混凝土强度进行评定。4、如果经实体回弹检测,相应部位结构混凝土强度不满足规范及图纸设计要求,则对该部位混凝土构件,采用实体抽芯检测,如果抽芯检测结果符合规范及设计要求,按实体抽芯检测报告,对该工程部位混凝土强度进行评定。5、如果实体抽芯检测结果,仍不满足规范及设计要求,则将检测结果报知设计单位,由设计单位重新复核验算,确认该工程部位结构是否安全可靠,如能满足设计使用要求,则请设计单位出具相关书面意见说明,确认该部位结构不做处理;如不能满足设计使用要求,应请设计单位提供书面整改意

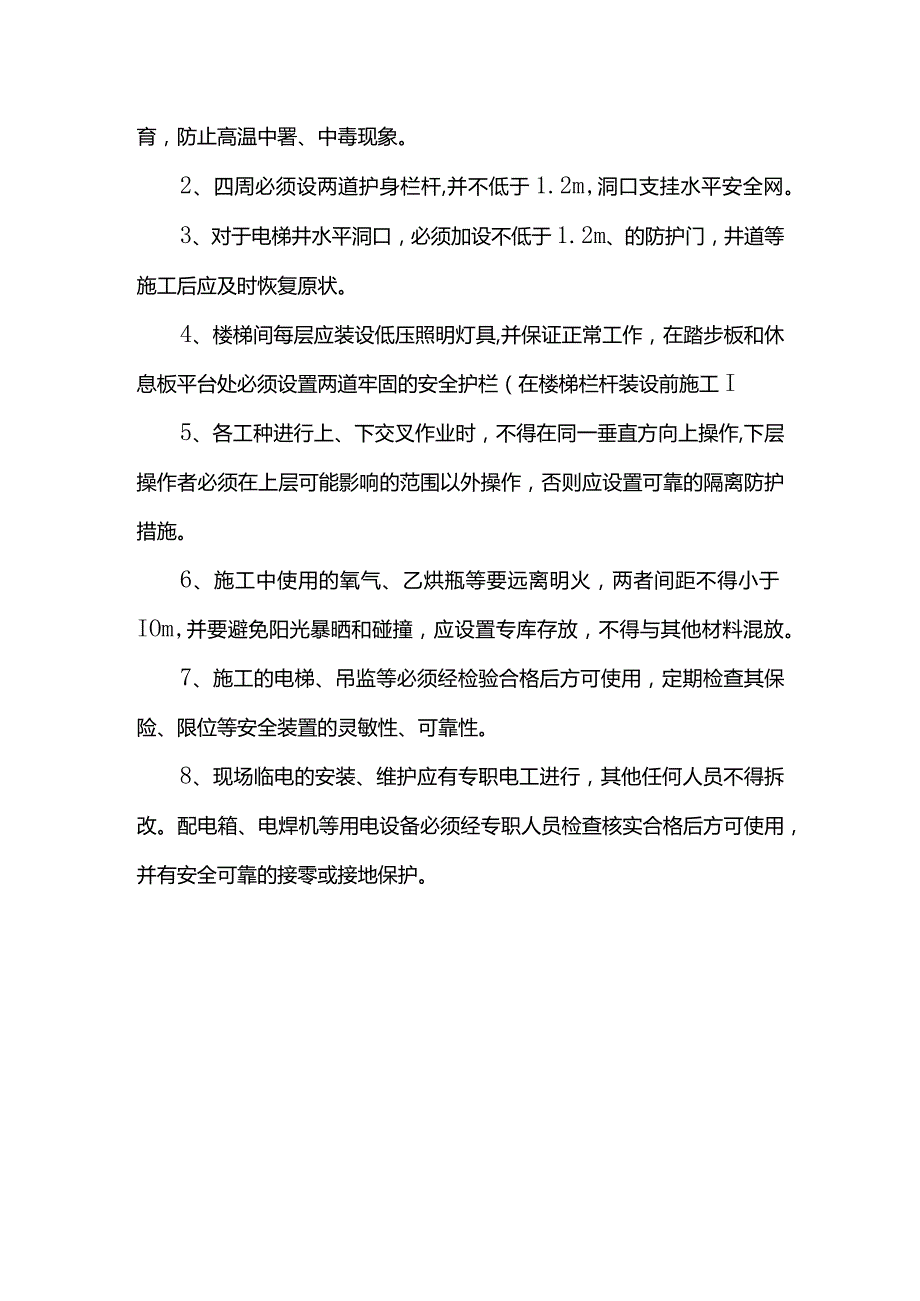

3、见,对该部位结构实体做相应补强加固处理。(三)施工处理方案流程及说明1.根据检测报告对梁、板、柱构件请有资质的检测进行回弹试验。混凝土强度回弹构件的抽检比例按照规范要求不宜少于同批构件总数的30%且不宜少于10件,抽样部位详见附件。2、如回弹报告显示混凝土强度达到设计要求的强度值,则该次回弹的结果作为该楼层的混凝土强度检测试验结果,不再做其他处理。3、如回弹报告显示混凝土强度达不到设计要求,我司将进行取芯送检复试。如复试合格,则该次取芯复试报告作为该楼层的混凝土强度检测试验结果,不再做其他处理。4、如取芯复试报告显示混凝土强度达不到设计要求,我司将会同设计监理及建设单位召开针对该楼层面混凝土强
4、度达不到设计要求的加固处理施工方案的专题会议,以确定加固处理方案及实施。5、回弹检测结果报告将书面报告至各参建方。(四)安全生产措施标准1.高温季节施工,应加强施工人员的现场管理和工人自救的教育,防止高温中署、中毒现象。2、四周必须设两道护身栏杆,并不低于1.2m,洞口支挂水平安全网。3、对于电梯井水平洞口,必须加设不低于1.2m、的防护门,井道等施工后应及时恢复原状。4、楼梯间每层应装设低压照明灯具,并保证正常工作,在踏步板和休息板平台处必须设置两道牢固的安全护栏(在楼梯栏杆装设前施工I5、各工种进行上、下交叉作业时,不得在同一垂直方向上操作,下层操作者必须在上层可能影响的范围以外操作,否则应设置可靠的隔离防护措施。6、施工中使用的氧气、乙烘瓶等要远离明火,两者间距不得小于IOm,并要避免阳光暴晒和碰撞,应设置专库存放,不得与其他材料混放。7、施工的电梯、吊监等必须经检验合格后方可使用,定期检查其保险、限位等安全装置的灵敏性、可靠性。8、现场临电的安装、维护应有专职电工进行,其他任何人员不得拆改。配电箱、电焊机等用电设备必须经专职人员检查核实合格后方可使用,并有安全可靠的接零或接地保护。
