灰土路基施工方法.docx

上传人:p** 文档编号:749216 上传时间:2024-02-26 格式:DOCX 页数:11 大小:46.23KB
下载 相关 举报
灰土路基施工方法.docx_第1页
第1页 / 共11页
灰土路基施工方法.docx_第2页
第2页 / 共11页
灰土路基施工方法.docx_第3页
第3页 / 共11页
灰土路基施工方法.docx_第4页
第4页 / 共11页
灰土路基施工方法.docx_第5页
第5页 / 共11页
灰土路基施工方法.docx_第6页
第6页 / 共11页
灰土路基施工方法.docx_第7页
第7页 / 共11页
灰土路基施工方法.docx_第8页
第8页 / 共11页
灰土路基施工方法.docx_第9页
第9页 / 共11页
灰土路基施工方法.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《灰土路基施工方法.docx》由会员分享,可在线阅读,更多相关《灰土路基施工方法.docx(11页珍藏版)》请在第壹文秘上搜索。

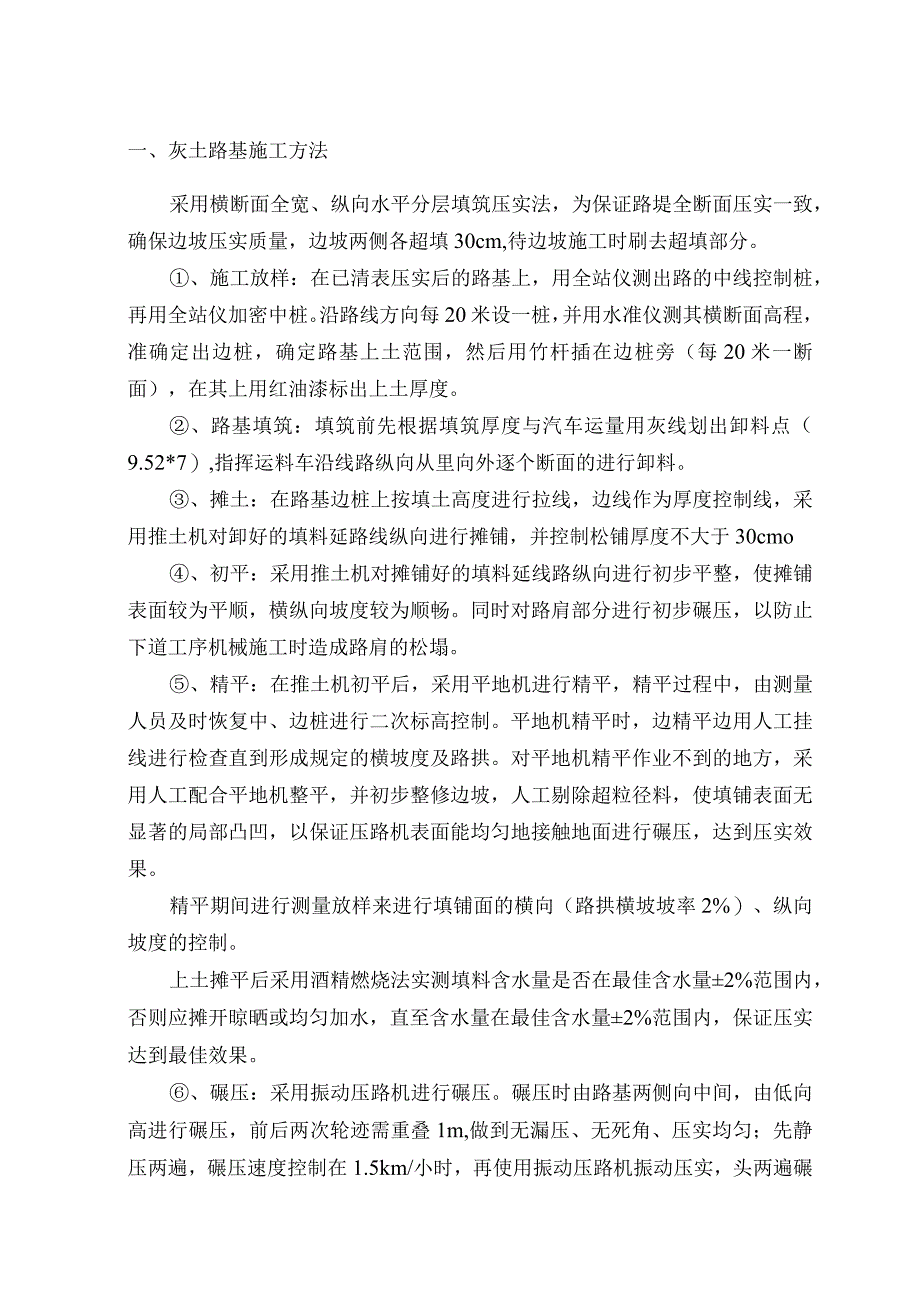

1、一、灰土路基施工方法采用横断面全宽、纵向水平分层填筑压实法,为保证路堤全断面压实一致,确保边坡压实质量,边坡两侧各超填30cm,待边坡施工时刷去超填部分。、施工放样:在已清表压实后的路基上,用全站仪测出路的中线控制桩,再用全站仪加密中桩。沿路线方向每20米设一桩,并用水准仪测其横断面高程,准确定出边桩,确定路基上土范围,然后用竹杆插在边桩旁(每20米一断面),在其上用红油漆标出上土厚度。、路基填筑:填筑前先根据填筑厚度与汽车运量用灰线划出卸料点(9.52*7),指挥运料车沿线路纵向从里向外逐个断面的进行卸料。、摊土:在路基边桩上按填土高度进行拉线,边线作为厚度控制线,采用推土机对卸好的填料延路

2、线纵向进行摊铺,并控制松铺厚度不大于30cmo、初平:采用推土机对摊铺好的填料延线路纵向进行初步平整,使摊铺表面较为平顺,横纵向坡度较为顺畅。同时对路肩部分进行初步碾压,以防止下道工序机械施工时造成路肩的松塌。、精平:在推土机初平后,采用平地机进行精平,精平过程中,由测量人员及时恢复中、边桩进行二次标高控制。平地机精平时,边精平边用人工挂线进行检查直到形成规定的横坡度及路拱。对平地机精平作业不到的地方,采用人工配合平地机整平,并初步整修边坡,人工剔除超粒径料,使填铺表面无显著的局部凸凹,以保证压路机表面能均匀地接触地面进行碾压,达到压实效果。精平期间进行测量放样来进行填铺面的横向(路拱横坡坡率

3、2%)、纵向坡度的控制。上土摊平后采用酒精燃烧法实测填料含水量是否在最佳含水量2%范围内,否则应摊开晾晒或均匀加水,直至含水量在最佳含水量2%范围内,保证压实达到最佳效果。、碾压:采用振动压路机进行碾压。碾压时由路基两侧向中间,由低向高进行碾压,前后两次轮迹需重叠1m,做到无漏压、无死角、压实均匀;先静压两遍,碾压速度控制在1.5km/小时,再使用振动压路机振动压实,头两遍碾压速度控制在1.5-1.7kmh,后几遍控制在22.5kmh,横向错轮0.4-0.5m,直至压实度合格为止,(其间每碾压一遍检测一次压实度,确定碾压遍数与压实度间的关系曲线)。碾压由两边向中间进行,形成23%的横坡,利于排

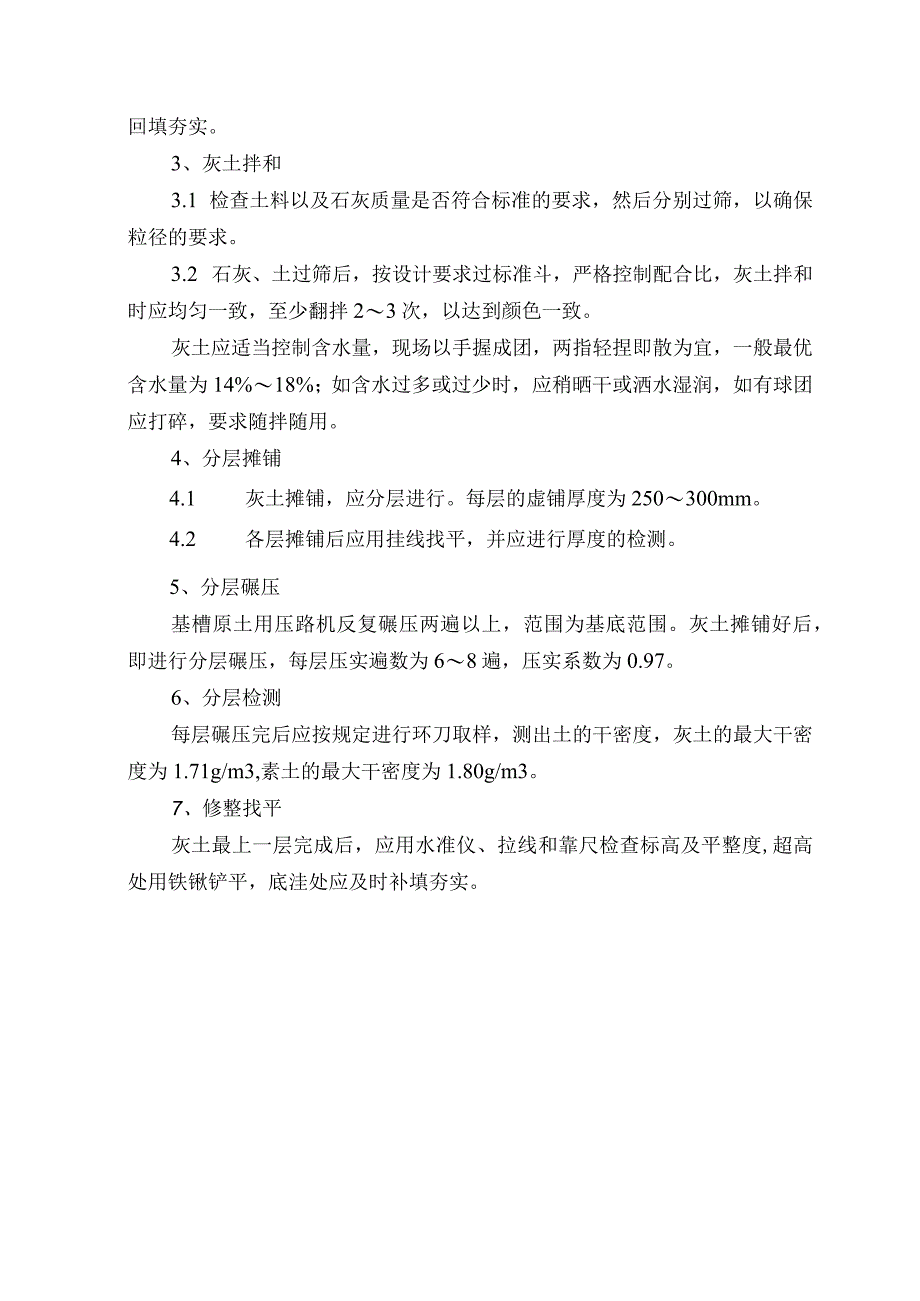

4、水。、压实度检测:当振动压路机碾压完第二遍以后,开始测其压实度(采用灌砂法检测),然后依次是碾压第三遍、第四遍,直到压实度数值满足设计要求为止,然后进行最后一遍的静压收光。二、回填灰土工程(一)灰土回填1、施工准备1、材料及机具1.1 土料采用就地挖出的粉质粘土不得采用块状粘土和沙质粘土不得含有松软杂质有机物并应过筛,其颗粒粒径不应大于15mmo1.2 石灰应采用新鲜的块灰,使用前l2d消解并过筛,其颗粒粒径不应大于15mm,不得夹有未熟化的生石灰块粒及其他杂质,也不得含有过多的水分。1.3 机械设备压路机、翻斗车汽车、平地机、铲车。1.4 其他用具铁锹、筛子(孔径5mm、15mm)、靠尺、小

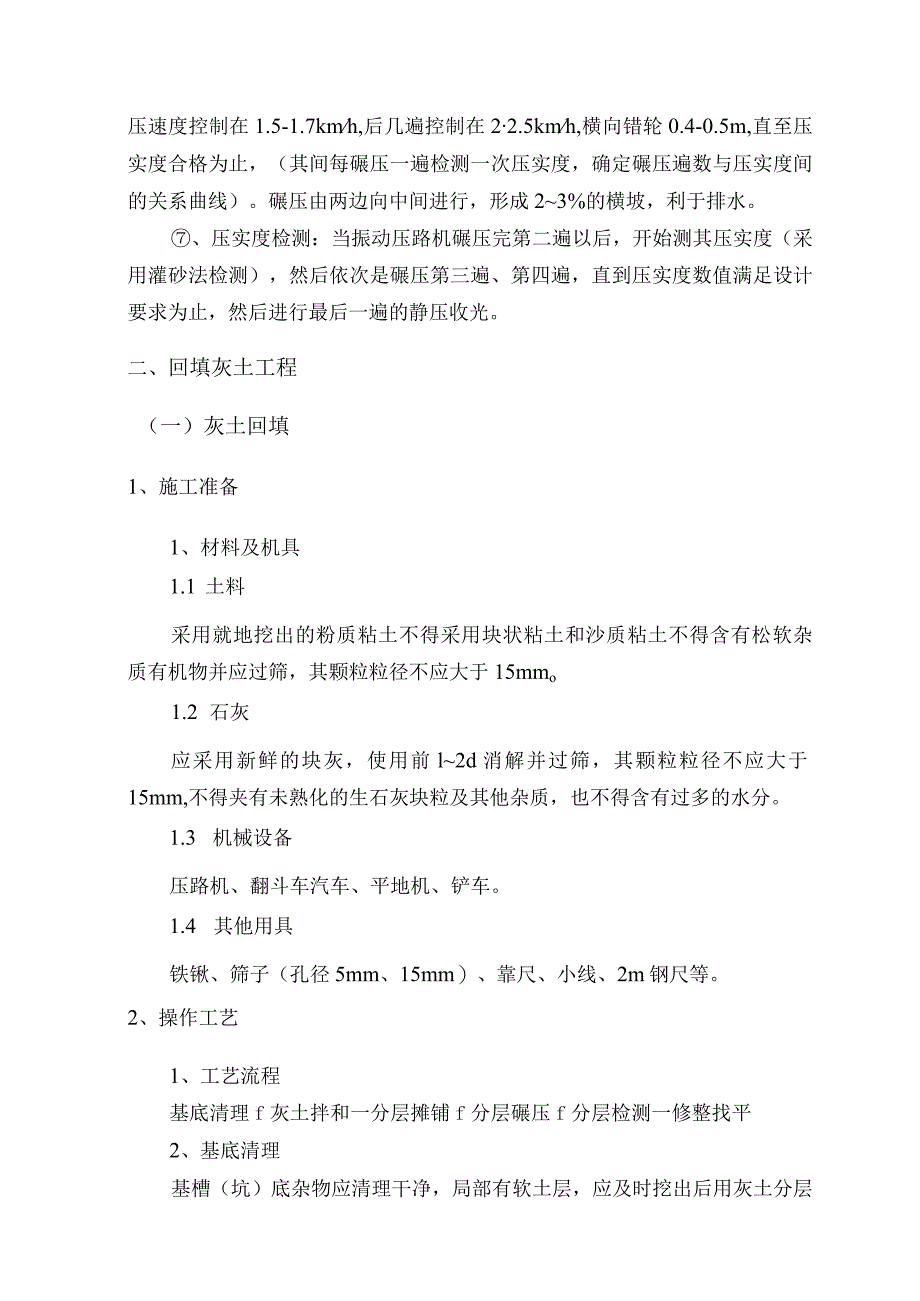

5、线、2m钢尺等。2、操作工艺1、工艺流程基底清理f灰土拌和一分层摊铺f分层碾压f分层检测一修整找平2、基底清理基槽(坑)底杂物应清理干净,局部有软土层,应及时挖出后用灰土分层回填夯实。3、灰土拌和3.1 检查土料以及石灰质量是否符合标准的要求,然后分别过筛,以确保粒径的要求。3.2 石灰、土过筛后,按设计要求过标准斗,严格控制配合比,灰土拌和时应均匀一致,至少翻拌23次,以达到颜色一致。灰土应适当控制含水量,现场以手握成团,两指轻捏即散为宜,一般最优含水量为14%18%;如含水过多或过少时,应稍晒干或洒水湿润,如有球团应打碎,要求随拌随用。4、分层摊铺4.1 灰土摊铺,应分层进行。每层的虚铺厚

6、度为250300mm。4.2 各层摊铺后应用挂线找平,并应进行厚度的检测。5、分层碾压基槽原土用压路机反复碾压两遍以上,范围为基底范围。灰土摊铺好后,即进行分层碾压,每层压实遍数为68遍,压实系数为0.97。6、分层检测每层碾压完后应按规定进行环刀取样,测出土的干密度,灰土的最大干密度为1.71g/m3,素土的最大干密度为1.80g/m3。7、修整找平灰土最上一层完成后,应用水准仪、拉线和靠尺检查标高及平整度,超高处用铁锹铲平,底洼处应及时补填夯实。3、质量控制与检验标准1、灰土应搅拌均匀且符合设计要求。2、施工过程中应检查分层铺设的厚度、碾压时加水量、碾压遍数、压实系数。3、素土灰土地基的质

7、量检验标准见下表素土灰土地基的质量检验标准项序检查项目允许偏差或允许值检查方法单位数量主控项目1配合比设计要求按拌和时的体积比2压实系数设计要求现场实测一般项目1石灰粒径mm5筛分法2土料有机质含量%5试验室焙烧法3土颗粒粒径mm15筛分法4含水量(与要求的最优含水量比较)%2烘干法5分层厚度的偏差(与设计要求比较)mm50水准仪(二)换填灰土垫层施工方案1、施工准备1、材料及主要机具(1)、:宜优先采用基坑中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。含水量应符合规定。(2)、石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有

8、过多的水分。(3)、主要机具;拌和机、打夯机、10吨振动式压路机、挖掘机、自卸汽车、机动翻斗车、手推车、铁锹、铁耙、人工夯、环刀、水准仪、塔尺、钢尺、等。2、劳动力准备(1)主要作业人员20人。2)、施工机具应由专人负责使用和维护,大、中型机械特殊机具需执证上岗,操作者须经培训后,执有效的合格证书可操作。主要作业人员需经过安全培训,接受施工技术交底。2、作业条件1、基坑(槽)在铺灰土前必须先行钎探验槽,并按设计和勘探部门的要求处理完地基,办完隐检手续。2、施工前应根据工程特点、设计压实系数,土料种类、施工条件等,合理确定土料含水量控制范围。铺灰土的厚度和夯打遍数等参数。重要的灰土填方其参数应通

9、过压实试验来确定。3、施工前,应作好水平高程的标志。如在基坑(槽)或管沟的边坡上每隔3m钉上灰土上平的木撅,在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制的标准木桩。3、操作工艺1、工艺流程检验土料和石灰粉的质量并过筛一灰土拌合一坑底清理一分层铺灰土一碾压、夯打密实一找平验收2、首先检查土料种类和质量以及石灰材料的质量是否符合标准的要求;然后分别过筛。如果是块灰闷制的熟石灰,要用610mm的筛子过筛,是生石灰粉可直接使用;土料要用1620mm筛子过筛,均应确保粒径的要求。3、灰土拌合:灰土的配合比为2:8。基础垫层灰土必须过标准斗,严格控制配合比。拌合时必须均匀一致,至少翻拌两次,拌合好

10、的灰土颜色应一致。4、灰土施工时,应适当控制含水量。工地检验方法是:用手将灰土紧握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾干或洒水润湿。5、基坑底或基土表面应清理干净。特别是坑边掉下的虚土,风吹入的树叶、木屑纸片、塑料袋等垃圾杂物。6、分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法选用,灰土最大虚铺厚度表项次夯具的种类重量(kg)虚铺厚度(mm)备注1轻型夯实工具200250蛙式打夯机、柴油打夯机2压路机机重610t200300双轮各层铺摊后均应用木耙找平,与坑边壁上的木撅或地坪上的标准木桩对应检查。7、夯打密实:夯打(压)的遍数应根据设计要求的干土质量密度或现场试验确定,一

11、般不少于三遍,压路机走过轮距不大于120mm。人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交叉。8、灰土分段施工时,不得在墙角、柱基及承重窗间墙下接槎,灰土施工时,上下相邻两层灰土的接缝间距不得小于500mm;接缝处的灰土应充分夯实,当灰土铺设标高不同时,应作成阶梯形,每阶宽不少于500mmo如图所示:50059 .按规范要求,灰土必须先做击实试验,灰土回填每层夯(压)实后,应根据规范规定进行环刀取样,测出灰土的质量密度,达到设计要求,压实系数不小于0.97,才能进行上一层灰土的铺摊。10 .找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰

12、土。11、雨、冬期施工(1)、基坑灰土回填应连续进行,尽快完成。施工中应防止地面水流入坑内,以免边坡塌方或基上遭到破坏。(2)、回填土时遇下雨应提前将回填好的上层和以后填土用塑料布覆盖,否则含水量过大无法回填而影响施工质量。(3)、雨天施工时,应采取防雨或排水措施。刚打完毕或尚未夯实的灰土,如遭雨淋浸泡,则应将积水及松软灰土除去,并重新补填新灰土夯实,受浸湿的灰土应在晾干后,再夯打密实。(4)、冬期打灰土的土料,不得含有冻土块,要做到随筛、随拌、随打、随盖,认真执行留、接搓和分层夯实的规定。在土壤松散时可允许洒盐水。气温在-IOC以下时,不宜施工。并且要有冬施方案。(三)质量验收灰土应逐层检查

13、,用环刀取样检验灰土的干密度,检验点数,对大面积每1000m2以上工程不应少于3点,灰土最小干密度(tm3):对粘土为1.45;粉质粘土1.50;粉土1.55o灰土夯实后,压实系数不小于0.97。(四)质量标准1、主控项目;2、灰土的体积比符合设计规定的要求;3、一般项目;4、灰土材料的质量:熟化石灰颗粒粒径不大于5mm,粘土(或粉质土、粉土)内不含有有机物质,颗粒粒径不小于15mm;5.表面平整度:8mm,用2m靠尺和楔形塞尺检查;6、标高:10mm,用水准仪检查;7、厚度:在个别地方不大于设计厚度的1/10,尺量检查。(五)成品保护1、施工时应注意妥善保护定位桩、轴线桩,防止碰撞位移,并应

14、经常复测。2、对基础、基础墙或地下防水层、保护层以及从基础墙伸出的各种管线,均应妥善保护,防止回填灰土时碰撞或损坏。3、夜间施工时,应合理安排施工顺序,要配备有足够的照明设施,防止铺填超厚或配合比错误。4、灰土地基打完后,应及时进行基础的施工和地坪面层的施工,否则应临时遮盖,防止日洒雨淋。(六)质量保证措施1、按要求测定干土的质量密度:灰土回填施工时,切记每层灰土夯实后都得测定干土的质量密度,符合要求后,才能铺摊上层的灰土。并且在试验报告中,注明土料种类、配合比、试验日期、层数(步数)、结论、试验人员签字等。2、预留、接槎要符合规定:灰土施工时严格执行留接槎的规定。当灰土基础标高不同时,应作成

15、阶梯形,上下层的灰土接槎距离不得小于500mmo接槎的槎子应垂直切齐。3、杜绝生石灰块熟化不良:没有认真过筛,颗粒过大,造成颗粒遇水熟化体积膨胀,会将上层垫层、基础拱裂。务必认真对待熟石灰的过筛要求。4、灰土配合比要准确:如果土料和熟石灰没有认真过标准斗,或将石灰粉花洒在土的表面,拌合也不均匀,均会造成灰土地基软硬不一致,干土质量密度也相差过大。应认真做好计量工作。5、雨、冬期不宜做灰土工程,否则应编好分项雨季、冬期施工方案;施工时严格执行施工方案中的技术措施,防止造成灰土水泡、冻胀等质量返工事故。6、掌握3-5天的天气预报,准备足够雨天覆盖物资,包括抽水设备、设施及施工人员的防雨工具。如遇雨天立即停工覆盖备好抽水设备,起动防汛应急预案,由专人负责防汛工作。7、发现问题及时处理,施工方案的落实实施主要由各主管施工员负责,严重的质量问题应及时报告项目部技术、质量科拿出切实可行方案进行解决,不得自作主张,敷衍了事,留下质量任何隐患。(七)质量记录

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
