土建工程预留预埋注意事项.docx

上传人:p** 文档编号:749234 上传时间:2024-02-26 格式:DOCX 页数:5 大小:225.14KB
下载 相关 举报
土建工程预留预埋注意事项.docx_第1页
第1页 / 共5页
土建工程预留预埋注意事项.docx_第2页
第2页 / 共5页
土建工程预留预埋注意事项.docx_第3页
第3页 / 共5页
土建工程预留预埋注意事项.docx_第4页
第4页 / 共5页
土建工程预留预埋注意事项.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《土建工程预留预埋注意事项.docx》由会员分享,可在线阅读,更多相关《土建工程预留预埋注意事项.docx(5页珍藏版)》请在第壹文秘上搜索。

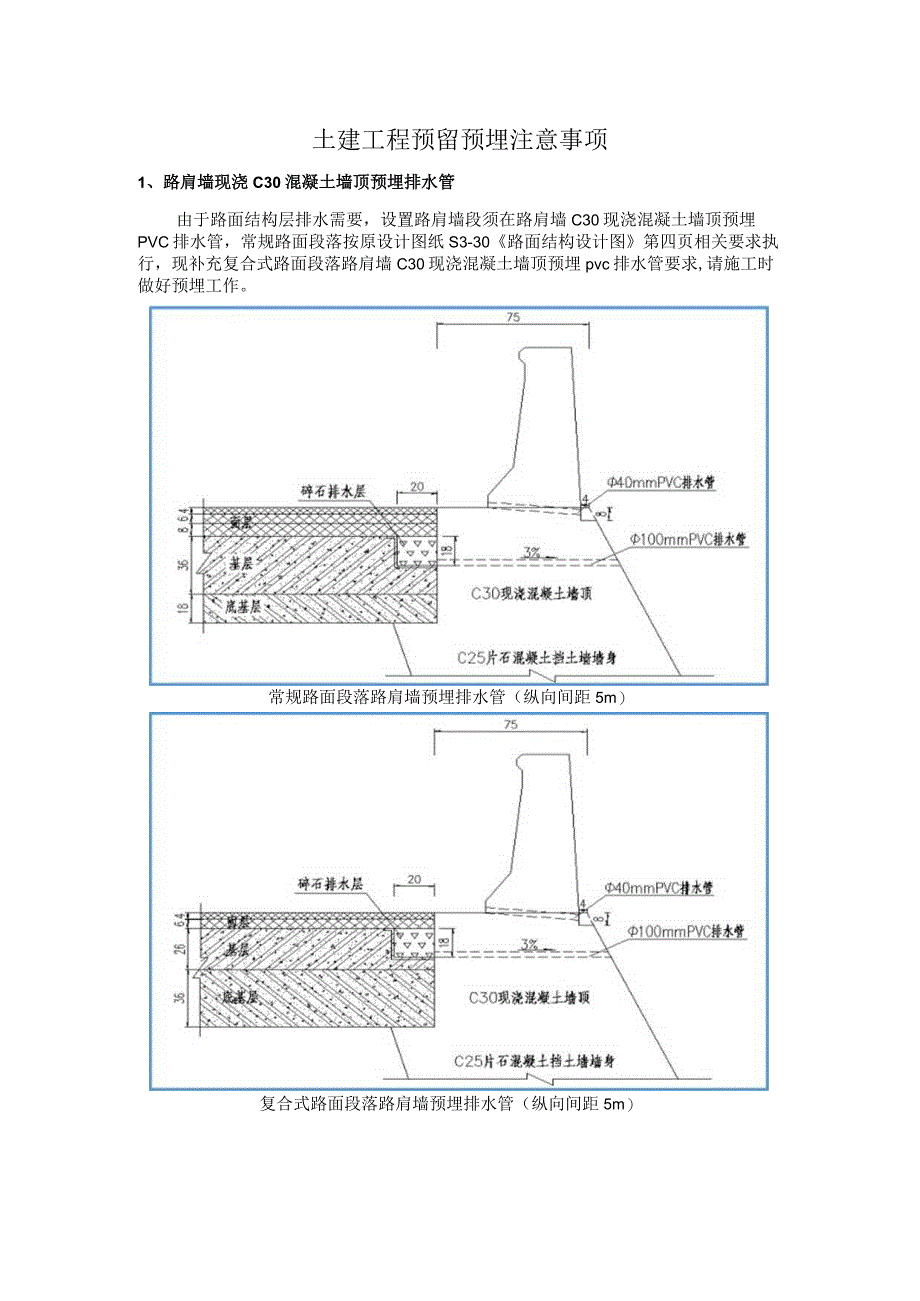

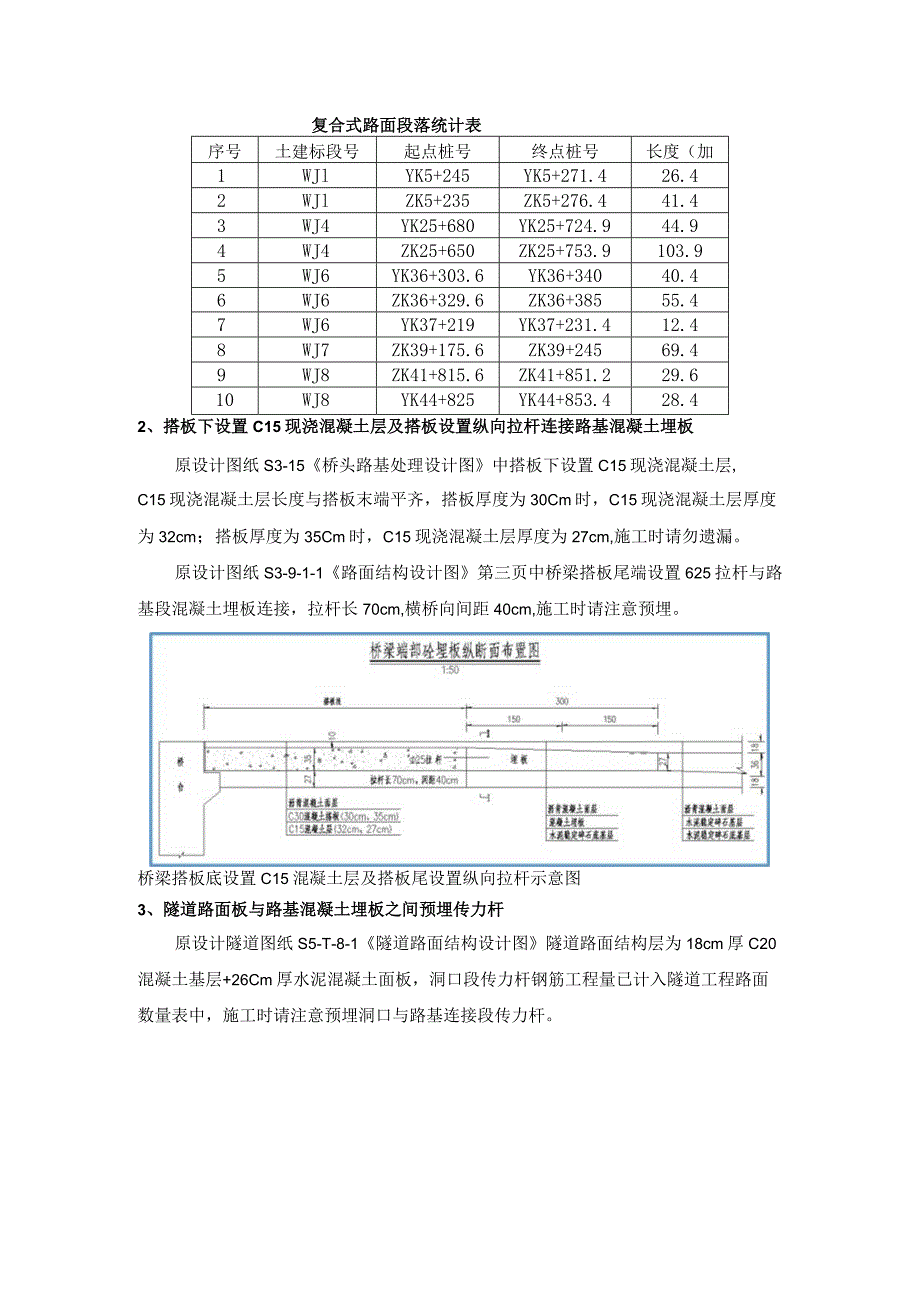

1、土建工程预留预埋注意事项1、路肩墙现浇C30混凝土墙顶预埋排水管由于路面结构层排水需要,设置路肩墙段须在路肩墙C30现浇混凝土墙顶预埋PVC排水管,常规路面段落按原设计图纸S3-30路面结构设计图第四页相关要求执行,现补充复合式路面段落路肩墙C30现浇混凝土墙顶预埋pvc排水管要求,请施工时做好预埋工作。常规路面段落路肩墙预埋排水管(纵向间距5m)复合式路面段落路肩墙预埋排水管(纵向间距5m)复合式路面段落统计表序号土建标段号起点桩号终点桩号长度(加1WJlYK5+245YK5+271.426.42WJlZK5+235ZK5+276.441.43WJ4YK25+680YK25+724.944.

2、94WJ4ZK25+650ZK25+753.9103.95WJ6YK36+303.6YK36+34040.46WJ6ZK36+329.6ZK36+38555.47WJ6YK37+219YK37+231.412.48WJ7ZK39+175.6ZK39+24569.49WJ8ZK41+815.6ZK41+851.229.610WJ8YK44+825YK44+853.428.42、搭板下设置C15现浇混凝土层及搭板设置纵向拉杆连接路基混凝土埋板原设计图纸S3-15桥头路基处理设计图中搭板下设置C15现浇混凝土层,C15现浇混凝土层长度与搭板末端平齐,搭板厚度为30Cm时,C15现浇混凝土层厚度为32

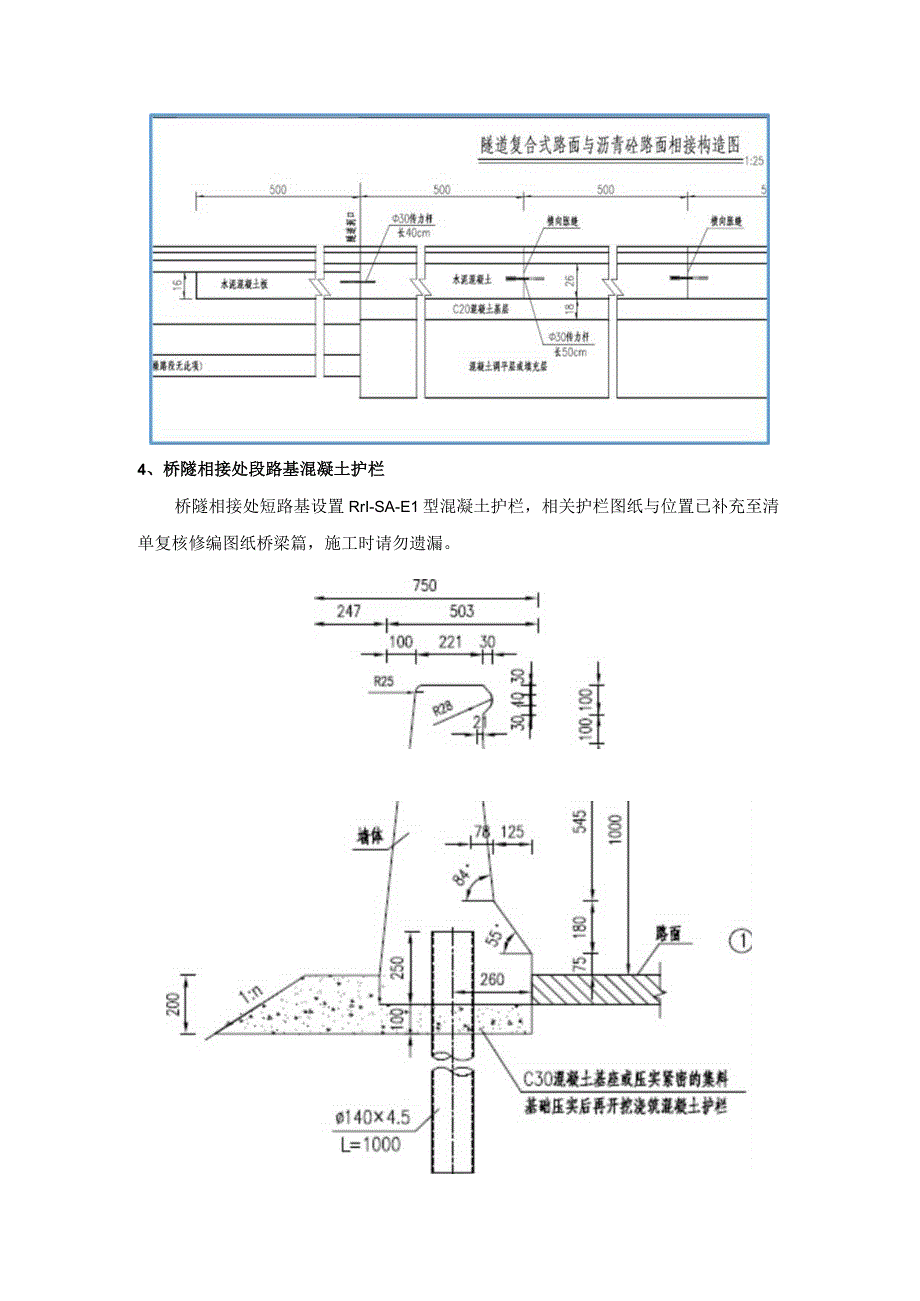

3、cm;搭板厚度为35Cm时,C15现浇混凝土层厚度为27cm,施工时请勿遗漏。原设计图纸S3-9-1-1路面结构设计图第三页中桥梁搭板尾端设置625拉杆与路基段混凝土埋板连接,拉杆长70cm,横桥向间距40cm,施工时请注意预埋。桥梁搭板底设置C15混凝土层及搭板尾设置纵向拉杆示意图3、隧道路面板与路基混凝土埋板之间预埋传力杆原设计隧道图纸S5-T-8-1隧道路面结构设计图隧道路面结构层为18cm厚C20混凝土基层+26Cm厚水泥混凝土面板,洞口段传力杆钢筋工程量已计入隧道工程路面数量表中,施工时请注意预埋洞口与路基连接段传力杆。4、桥隧相接处段路基混凝土护栏桥隧相接处短路基设置RrI-SA-E1型混凝土护栏,相关护栏图纸与位置已补充至清单复核修编图纸桥梁篇,施工时请勿遗漏。5、交安机电标志标牌基础预埋桥梁盖梁及护栏施工时应注意交安机电标志标牌基础预埋,相关图纸与位置已补充至清单复核修编图纸桥梁篇,施工时请勿遗漏。桥梁护栏施工时应注意声屏障基础预埋,相关图纸已补充至清单复核修编图纸,预埋位置根据绿化设计单位提供最终预埋位置为准,施工时请勿遗漏。隧道施工二衬时请注意交安机电预留预埋,相关图纸与位置原设计图纸隧道

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
