《回填土安全技术交底.docx》由会员分享,可在线阅读,更多相关《回填土安全技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。
1、技术交底记录(表式C2-2-1)编号T1-3工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基槽回填技术交底交底内容:一、概述北京铁路局1#住宅楼工程为现浇剪力墙结构,基槽部分南北方向长33.9m,东西方向长34.8m,基础底标高为TO.085m,回填土至T.2m,回填土方量约为3496m3,设计要求基槽全部用3:7灰土回填。基槽回填分两个阶段,第一阶段在基础砖模砌筑后回填;第二阶段在外墙防水完成并砌完保护墙后回填。二、主要机具蛙式打夯机、手推车、筛子(网眼分别为15mm、5mm).木耙、铁锹。三、作业条件1、回填前,应对基础、地下室外墙防水层及保护层等进行检查验收,并办好
2、隐检手续。混凝土强度应达到规定的要求,方可进行回填土施工。2、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数。3、施工前,应抄平作好水平标志。四、施工工艺1、工艺流程:I基坑清理I_I材料检验I-I分层铺土、耙平IT分层回填I_I夯打密实II环刀取样I2、基坑清理:填土前应将基坑底的垃圾杂物等清理干净:基槽回填,必须清理到基础底面标高,将松散土、砂浆、石子等清理干净。3、材料检验:检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇到回填土的含水率偏低,可采用预先洒水润湿等措施。(1)
3、由于施工场地狭小,不能储存原有挖土,故需外购土方进行回填。购土时技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T1-3工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基槽回填技术交底交底内容:应认真选土,含水率以手抓成团、落地散开为宜。(2)阴雨天气停止购土,由土建工长根据天气预报确定。如购进的土方未填完时下雨应进行覆盖。如淋湿,应进行晾晒或弃土。(3)石灰采用熟化透的消石灰粉,粒径不大于5mmo(4)拌土:严格按照3:7的比例进行拌土,即3车石灰加7车的土。灰土翻拌不少于两遍,拌好后的灰土颜色应均匀一致。(5)在槽边设置防护栏杆,槽口上部加斜杆通过墙体空调
4、管与外墙连接加固,上面满铺密目安全网,防止落物伤人,人工用铁锹将拌和好的回填士从栏杆孔通过溜槽送入坑内。坑内回填按东、南、西的顺序进行,用小车进行倒运。(6)由于1#楼住宅楼北侧与文化宫同期回填,所以住宅楼东北角和西北角回填土要留设台阶,每步台阶宽不小于0.5m。为防止雨水冲毁台阶部位填,土层之间每隔40Omm压一层塑料布,塑料布外伸部分将土层侧面全部覆盖。4、回填土应分层铺摊。每层铺土厚度为200250mn,每层铺摊后,随之用木耙耙平。5、回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。在东北与西北角台阶部位,辗返重迭不小于0.5m。技术负责人交底人接受交底人本表由施

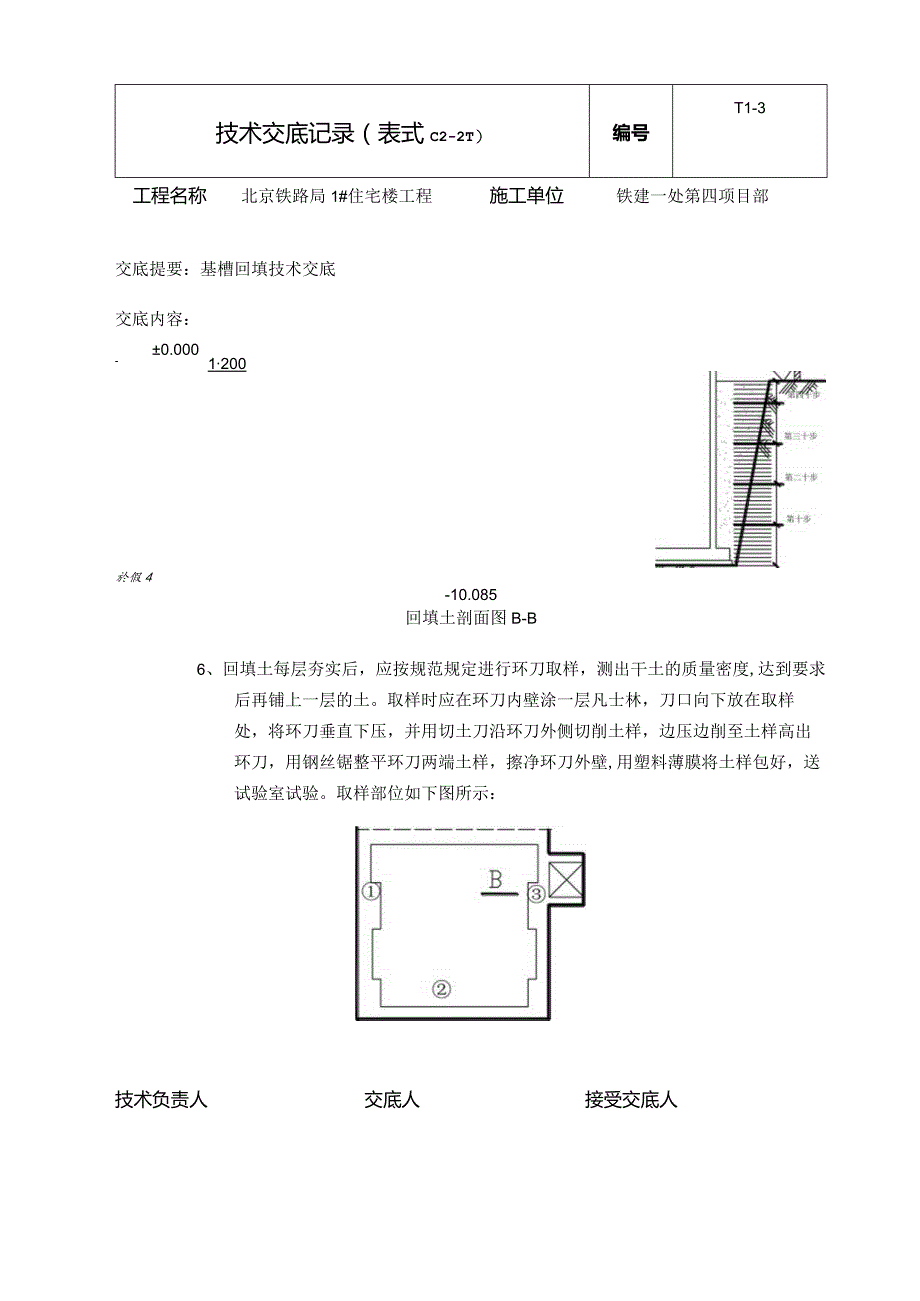

5、工单位填写,交底单位与接受交底单位各存一份。技术交底记录(表式C2-2T)编号T1-3工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基槽回填技术交底交底内容:0.000-1200於假4-10.085回填土剖面图B-B6、回填土每层夯实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后再铺上一层的土。取样时应在环刀内壁涂一层凡士林,刀口向下放在取样处,将环刀垂直下压,并用切土刀沿环刀外侧切削土样,边压边削至土样高出环刀,用钢丝锯整平环刀两端土样,擦净环刀外壁,用塑料薄膜将土样包好,送试验室试验。取样部位如下图所示:技术负责人交底人接受交底人技术交底记录(表式C2-
6、2-1)编号T1-3工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基槽回填技术交底交底内容:五、质量标准1、保证项目:(1)基底处理必须符合设计要求和施工规范的规定。(2)回填的土料,必须符合设计要求和施工规范的规定。(3)回填土必须按规定分层夯压密实。取样测定夯实后的干土质量密度,其合格率不应小于90%;不合格干土质量密度的最低值与设计值的差不应大于0.08gcm3,且不应集中,环刀法取样的方法及数量应符合规定。2、允许偏差项目回填土工程允许偏差项次项目允许偏差(mm)检验方法1标高0-50用水准仪或拉线尺量检查2表面平整度20用2米靠尺和楔形塞尺检查六、应注意的质量问
7、题1、未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,检验其密实度,符合设计要求才能铺摊上层土。试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。未达到设计要求的部位应有处理方法和复验结果。2、回填土下沉:因需铺土超过规定厚度或夯实不够遍数,甚至漏夯,槽底杂物或落土清理不干净,这些问题均应在施工中认真执行规范规定,发现后及时纠正。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T1-3工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基槽回填技术交底交底内容:3、回填土夯实不密实:应在夯实前对干土加以湿润。七、安全
8、技术措施1、基坑边设警示牌,非下土的空间用密目安全网遮盖,防止落物伤人。2、禁止随意拆动脚手架。3、蛙式打夯机行进方向与电源线方向相背离,防止触电,两个人同时操作,一人提电源线,一人扶机器。4、不得私接电源,电源线移动位置时应由电工负责。5、施工现场严禁吸烟、动火。6、尽量避免夜间施工。7、操作人员必须戴好安全帽。8、随时观察护壁情况,如有险情要及时撤离现场。9、基坑防护栏内严禁堆放任何施工用料。若上部脚手架提升时,应停止下面人员操作,待挂架固定并检查安全后,方可进行下面拆除。10、拆除前,检查上部挂架是否满铺脚手板,且脚手板与墙面应密封,为防止落物伤人,挂架上严禁放脚手管、扣件、短钢筋头等小料。11、下土部位,在上部要设车挡板。倒土时,要上下呼应,下部施工人员远离倒土区。技术负责人交底人接受交底人
