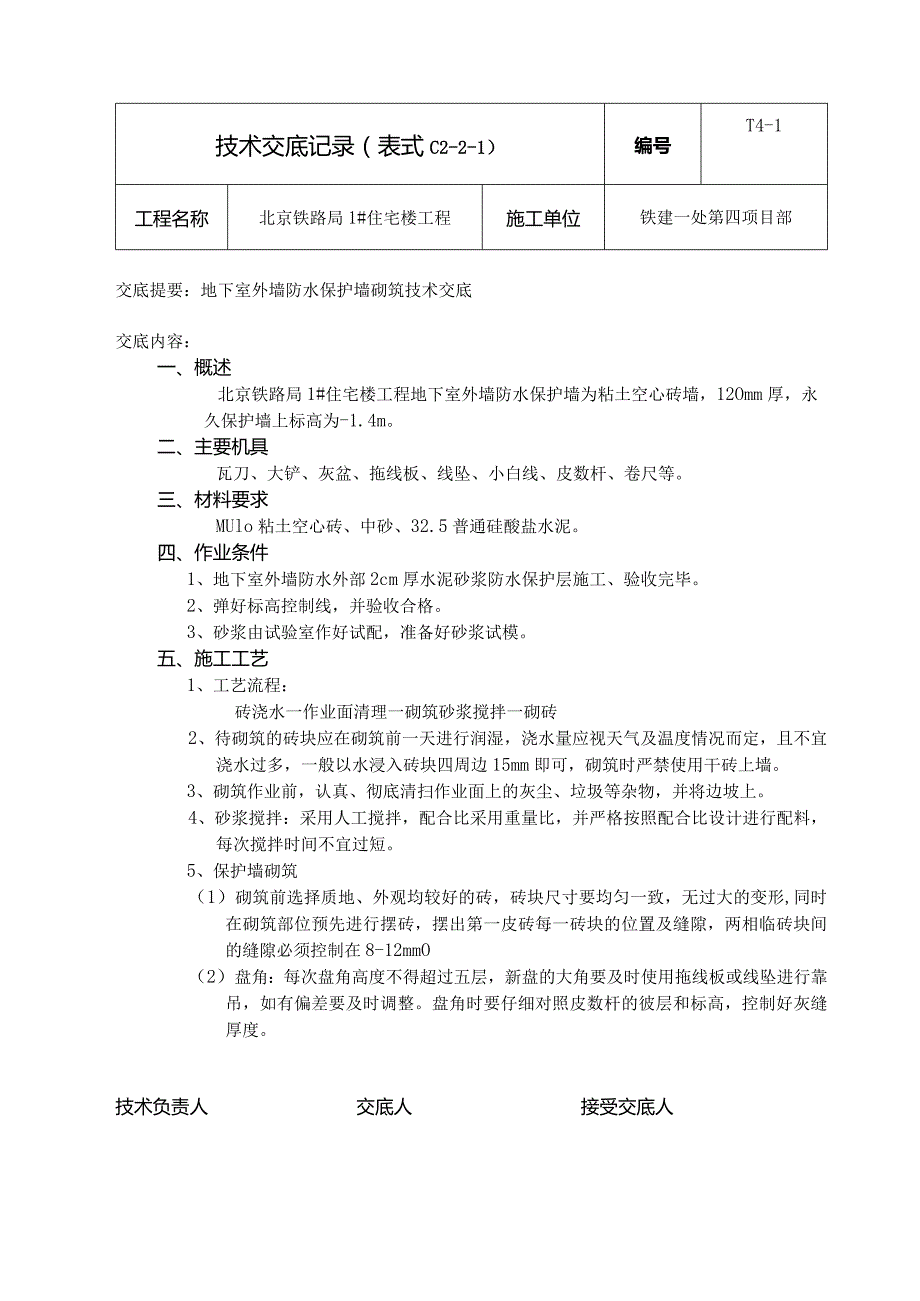

1、技术交底记录(表式C2-2-1)编号T4-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:地下室外墙防水保护墙砌筑技术交底交底内容:一、概述北京铁路局1#住宅楼工程地下室外墙防水保护墙为粘土空心砖墙,12Omm厚,永久保护墙上标高为-1.4m。二、主要机具瓦刀、大铲、灰盆、拖线板、线坠、小白线、皮数杆、卷尺等。三、材料要求MUlo粘土空心砖、中砂、32.5普通硅酸盐水泥。四、作业条件1、地下室外墙防水外部2cm厚水泥砂浆防水保护层施工、验收完毕。2、弹好标高控制线,并验收合格。3、砂浆由试验室作好试配,准备好砂浆试模。五、施工工艺1、工艺流程:砖浇水一作业面清理一砌筑砂浆

2、搅拌一砌砖2、待砌筑的砖块应在砌筑前一天进行润湿,浇水量应视天气及温度情况而定,且不宜浇水过多,一般以水浸入砖块四周边15mm即可,砌筑时严禁使用干砖上墙。3、砌筑作业前,认真、彻底清扫作业面上的灰尘、垃圾等杂物,并将边坡上。4、砂浆搅拌:采用人工搅拌,配合比采用重量比,并严格按照配合比设计进行配料,每次搅拌时间不宜过短。5、保护墙砌筑(1)砌筑前选择质地、外观均较好的砖,砖块尺寸要均匀一致,无过大的变形,同时在砌筑部位预先进行摆砖,摆出第一皮砖每一砖块的位置及缝隙,两相临砖块间的缝隙必须控制在8-12mmO(2)盘角:每次盘角高度不得超过五层,新盘的大角要及时使用拖线板或线坠进行靠吊,如有偏

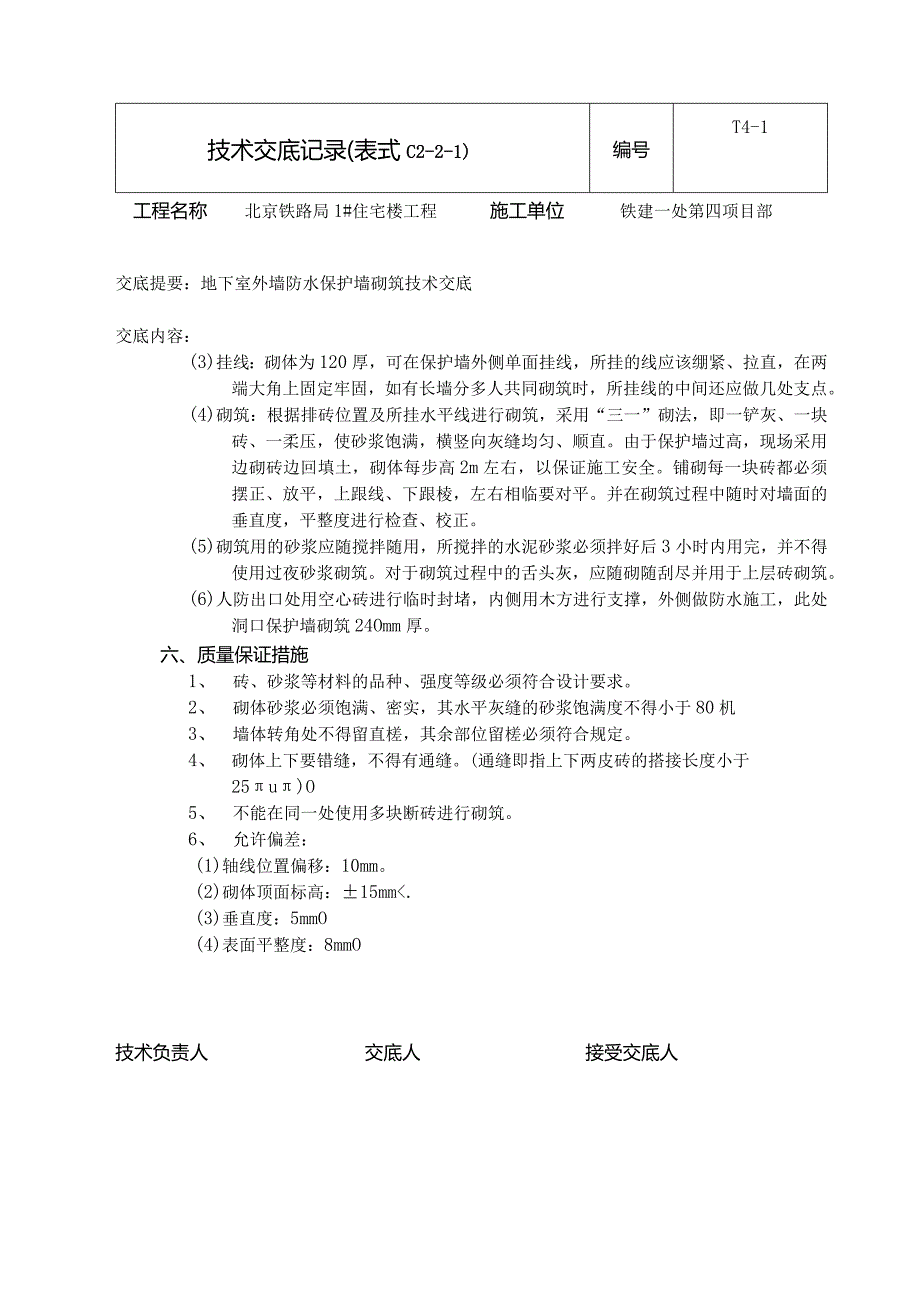

3、差要及时调整。盘角时要仔细对照皮数杆的彼层和标高,控制好灰缝厚度。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T4-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:地下室外墙防水保护墙砌筑技术交底交底内容:(3)挂线:砌体为120厚,可在保护墙外侧单面挂线,所挂的线应该绷紧、拉直,在两端大角上固定牢固,如有长墙分多人共同砌筑时,所挂线的中间还应做几处支点。(4)砌筑:根据排砖位置及所挂水平线进行砌筑,采用“三一”砌法,即一铲灰、一块砖、一柔压,使砂浆饱满,横竖向灰缝均匀、顺直。由于保护墙过高,现场采用边砌砖边回填土,砌体每步高2m左右,以保证施工安全。铺

4、砌每一块砖都必须摆正、放平,上跟线、下跟棱,左右相临要对平。并在砌筑过程中随时对墙面的垂直度,平整度进行检查、校正。(5)砌筑用的砂浆应随搅拌随用,所搅拌的水泥砂浆必须拌好后3小时内用完,并不得使用过夜砂浆砌筑。对于砌筑过程中的舌头灰,应随砌随刮尽并用于上层砖砌筑。(6)人防出口处用空心砖进行临时封堵,内侧用木方进行支撑,外侧做防水施工,此处洞口保护墙砌筑24Omm厚。六、质量保证措施1、 砖、砂浆等材料的品种、强度等级必须符合设计要求。2、 砌体砂浆必须饱满、密实,其水平灰缝的砂浆饱满度不得小于80机3、 墙体转角处不得留直槎,其余部位留槎必须符合规定。4、 砌体上下要错缝,不得有通缝。(通

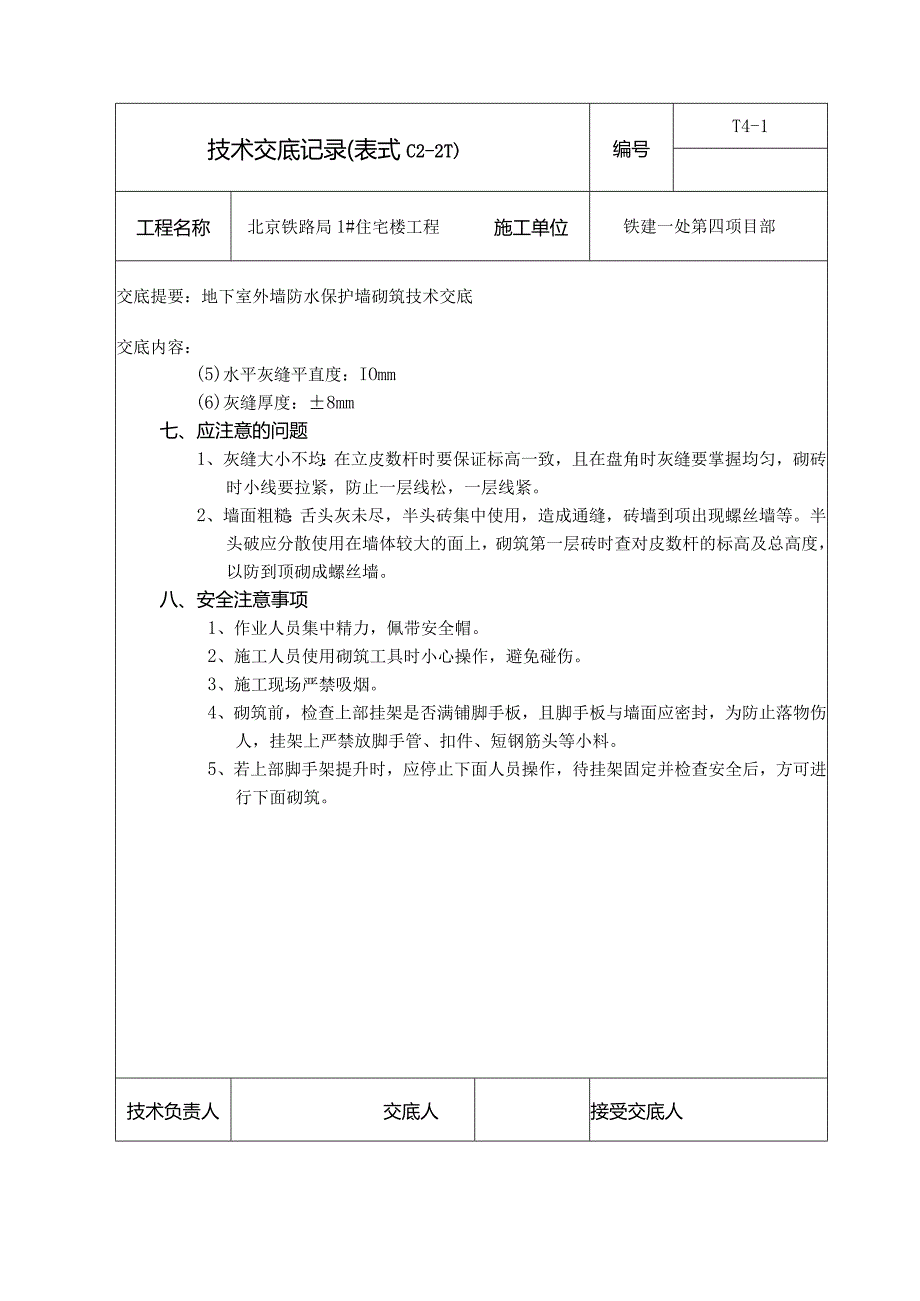

5、缝即指上下两皮砖的搭接长度小于25u)O5、 不能在同一处使用多块断砖进行砌筑。6、 允许偏差:(1)轴线位置偏移:10mm。(2)砌体顶面标高:15mm.(3)垂直度:5mmO(4)表面平整度:8mmO技术负责人交底人接受交底人技术交底记录(表式C2-2T)编号T4-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:地下室外墙防水保护墙砌筑技术交底交底内容:(5)水平灰缝平直度:IOmm(6)灰缝厚度:8mm七、应注意的问题1、灰缝大小不均:在立皮数杆时要保证标高一致,且在盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。2、墙面粗糙:舌头灰未尽,半头砖集中使用,造成通缝,砖墙到项出现螺丝墙等。半头破应分散使用在墙体较大的面上,砌筑第一层砖时查对皮数杆的标高及总高度,以防到顶砌成螺丝墙。八、安全注意事项1、作业人员集中精力,佩带安全帽。2、施工人员使用砌筑工具时小心操作,避免碰伤。3、施工现场严禁吸烟。4、砌筑前,检查上部挂架是否满铺脚手板,且脚手板与墙面应密封,为防止落物伤人,挂架上严禁放脚手管、扣件、短钢筋头等小料。5、若上部脚手架提升时,应停止下面人员操作,待挂架固定并检查安全后,方可进行下面砌筑。技术负责人交底人接受交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
