基础底板钢筋绑扎.新doc.docx

上传人:p** 文档编号:749421 上传时间:2024-02-26 格式:DOCX 页数:4 大小:21.96KB
下载 相关 举报
基础底板钢筋绑扎.新doc.docx_第1页
第1页 / 共4页
基础底板钢筋绑扎.新doc.docx_第2页
第2页 / 共4页
基础底板钢筋绑扎.新doc.docx_第3页
第3页 / 共4页
基础底板钢筋绑扎.新doc.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《基础底板钢筋绑扎.新doc.docx》由会员分享,可在线阅读,更多相关《基础底板钢筋绑扎.新doc.docx(4页珍藏版)》请在第壹文秘上搜索。

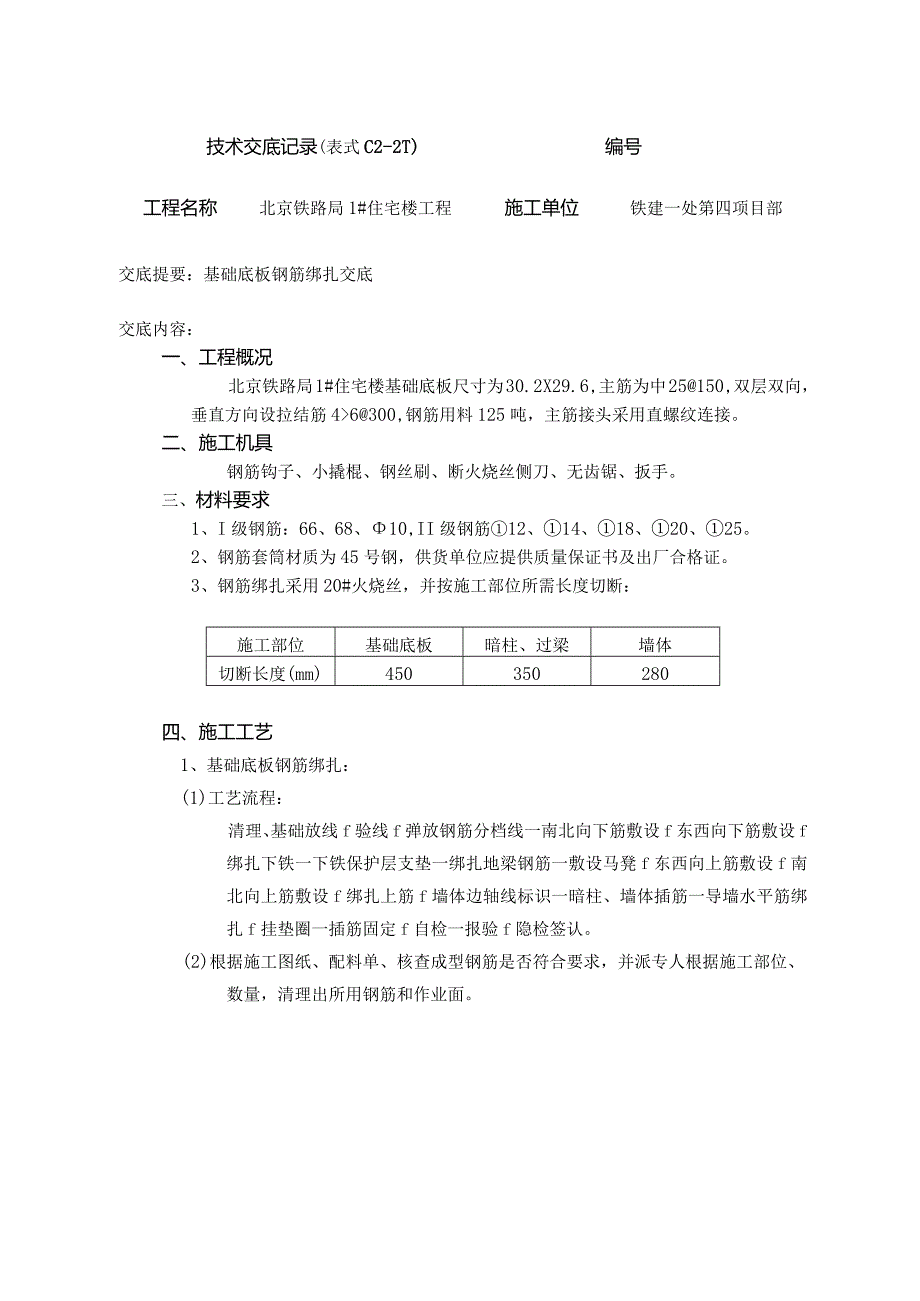

1、技术交底记录(表式C2-2T)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板钢筋绑扎交底交底内容:一、工程概况北京铁路局1#住宅楼基础底板尺寸为30.2X29.6,主筋为中25150,双层双向,垂直方向设拉结筋46300,钢筋用料125吨,主筋接头采用直螺纹连接。二、施工机具钢筋钩子、小撬棍、钢丝刷、断火烧丝侧刀、无齿锯、扳手。三、材料要求1、I级钢筋:66、68、10,II级钢筋12、14、18、20、25。2、钢筋套筒材质为45号钢,供货单位应提供质量保证书及出厂合格证。3、钢筋绑扎采用20#火烧丝,并按施工部位所需长度切断:施工部位基础底板暗柱、过梁墙体

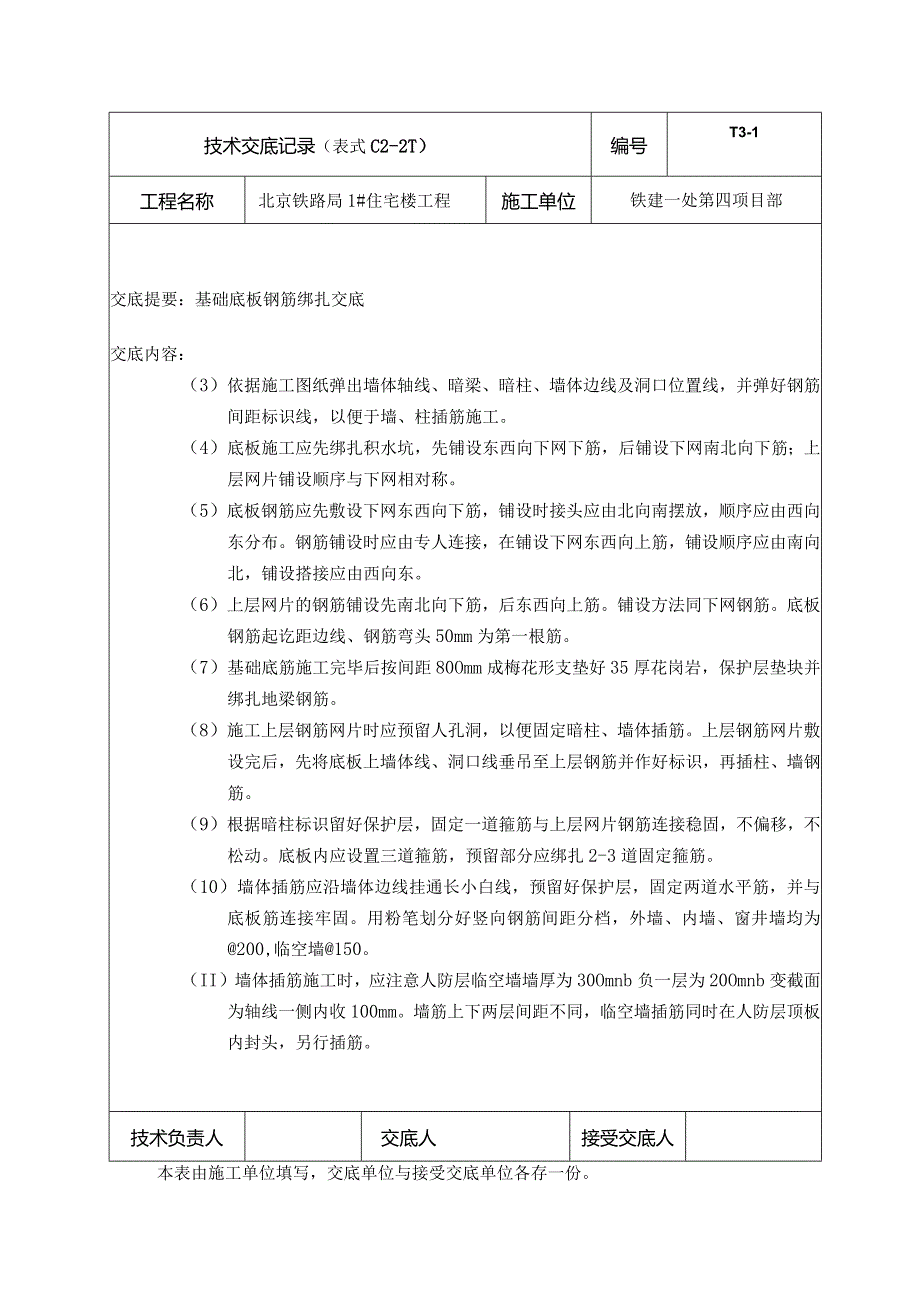

2、切断长度(mm)450350280四、施工工艺1、基础底板钢筋绑扎:(1)工艺流程:清理、基础放线f验线f弹放钢筋分档线一南北向下筋敷设f东西向下筋敷设f绑扎下铁一下铁保护层支垫一绑扎地梁钢筋一敷设马凳f东西向上筋敷设f南北向上筋敷设f绑扎上筋f墙体边轴线标识一暗柱、墙体插筋一导墙水平筋绑扎f挂垫圈一插筋固定f自检一报验f隐检签认。(2)根据施工图纸、配料单、核查成型钢筋是否符合要求,并派专人根据施工部位、数量,清理出所用钢筋和作业面。技术交底记录(表式C2-2T)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板钢筋绑扎交底交底内容:(3)依据施工图纸弹

3、出墙体轴线、暗梁、暗柱、墙体边线及洞口位置线,并弹好钢筋间距标识线,以便于墙、柱插筋施工。(4)底板施工应先绑扎积水坑,先铺设东西向下网下筋,后铺设下网南北向下筋;上层网片铺设顺序与下网相对称。(5)底板钢筋应先敷设下网东西向下筋,铺设时接头应由北向南摆放,顺序应由西向东分布。钢筋铺设时应由专人连接,在铺设下网东西向上筋,铺设顺序应由南向北,铺设搭接应由西向东。(6)上层网片的钢筋铺设先南北向下筋,后东西向上筋。铺设方法同下网钢筋。底板钢筋起讫距边线、钢筋弯头50mm为第一根筋。(7)基础底筋施工完毕后按间距80Omm成梅花形支垫好35厚花岗岩,保护层垫块并绑扎地梁钢筋。(8)施工上层钢筋网片

4、时应预留人孔洞,以便固定暗柱、墙体插筋。上层钢筋网片敷设完后,先将底板上墙体线、洞口线垂吊至上层钢筋并作好标识,再插柱、墙钢筋。(9)根据暗柱标识留好保护层,固定一道箍筋与上层网片钢筋连接稳固,不偏移,不松动。底板内应设置三道箍筋,预留部分应绑扎2-3道固定箍筋。(10)墙体插筋应沿墙体边线挂通长小白线,预留好保护层,固定两道水平筋,并与底板筋连接牢固。用粉笔划分好竖向钢筋间距分档,外墙、内墙、窗井墙均为200,临空墙150。(II)墙体插筋施工时,应注意人防层临空墙墙厚为30Omnb负一层为20Omnb变截面为轴线一侧内收100mm。墙筋上下两层间距不同,临空墙插筋同时在人防层顶板内封头,另

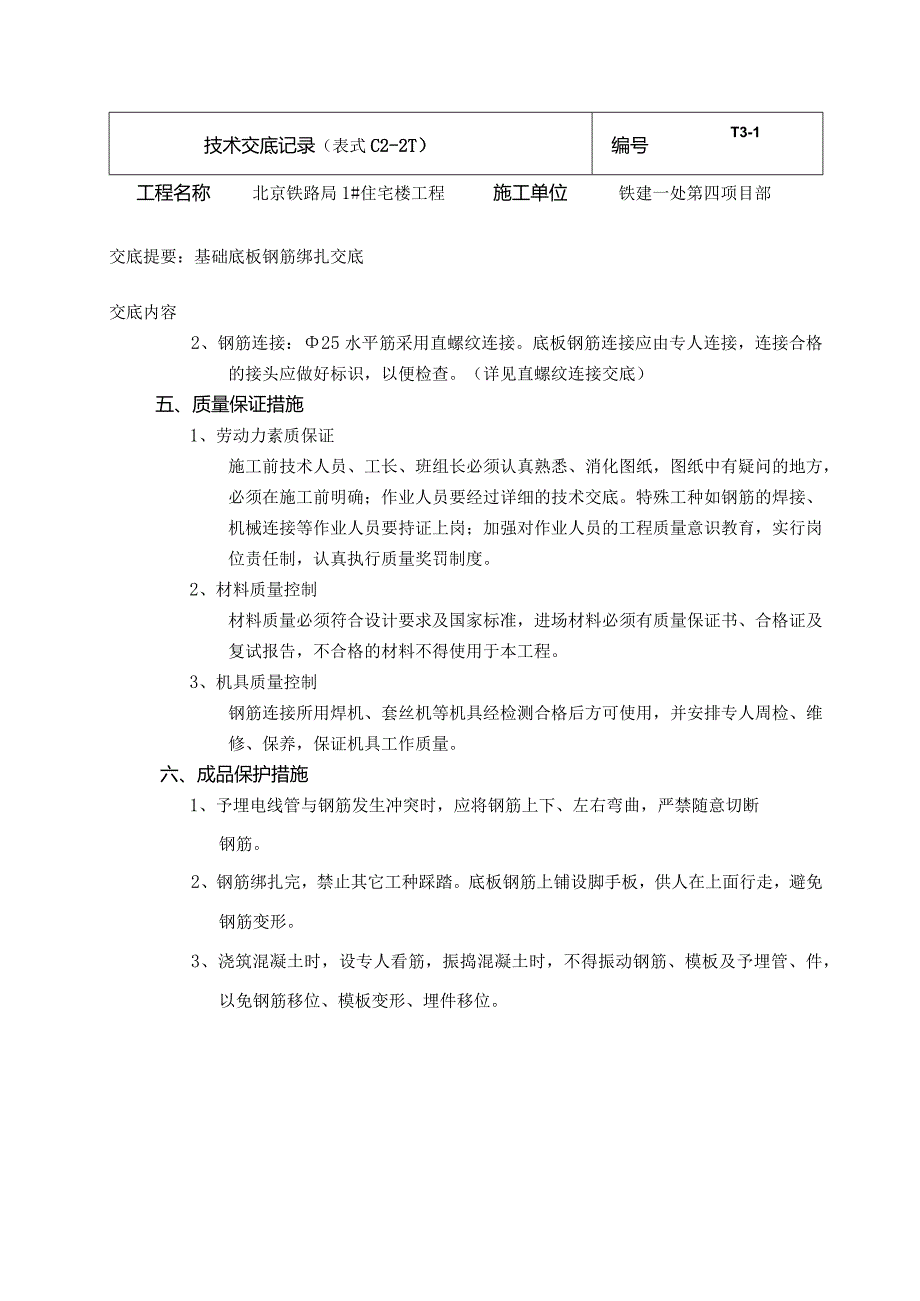

5、行插筋。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。技术交底记录(表式C2-2T)编号T3-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板钢筋绑扎交底交底内容2、钢筋连接:25水平筋采用直螺纹连接。底板钢筋连接应由专人连接,连接合格的接头应做好标识,以便检查。(详见直螺纹连接交底)五、质量保证措施1、劳动力素质保证施工前技术人员、工长、班组长必须认真熟悉、消化图纸,图纸中有疑问的地方,必须在施工前明确;作业人员要经过详细的技术交底。特殊工种如钢筋的焊接、机械连接等作业人员要持证上岗;加强对作业人员的工程质量意识教育,实行岗位责任

6、制,认真执行质量奖罚制度。2、材料质量控制材料质量必须符合设计要求及国家标准,进场材料必须有质量保证书、合格证及复试报告,不合格的材料不得使用于本工程。3、机具质量控制钢筋连接所用焊机、套丝机等机具经检测合格后方可使用,并安排专人周检、维修、保养,保证机具工作质量。六、成品保护措施1、予埋电线管与钢筋发生冲突时,应将钢筋上下、左右弯曲,严禁随意切断钢筋。2、钢筋绑扎完,禁止其它工种踩踏。底板钢筋上铺设脚手板,供人在上面行走,避免钢筋变形。3、浇筑混凝土时,设专人看筋,振捣混凝土时,不得振动钢筋、模板及予埋管、件,以免钢筋移位、模板变形、埋件移位。技术交底记录(表式C2-2T)编号T3-1工程名

7、称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:基础底板钢筋绑扎交底交底内容七、安全技术措施1、施工现场严禁吸烟。2、绑扎底板、墙体钢筋搭设的脚手架,必须经过安全员验收合格后方可使用;操作业人员必须认真戴好安全帽、系好安全带;底板上层筋未铺满之前,操作人员要在跳板上行走,以防坠落。3、现场搬运钢筋时,注意钢筋两端不要碰伤来往人员,放筋时统一口令一起放下。4、吊运底板上层筋时,每捆钢筋要先放在架子上,再逐根散开,不得将整捆筋直接放置在支撑筋上,防止荷载过大而导致支撑筋失稳。5、垂直运输钢筋时要注意长短分开,捆绑牢固,不得超载。6、箍筋及小件钢筋物品要装箱进行吊运。7、实行用火审批制度。当气压焊进行作业时,作业人员在作业前应检查周围作业环境,设专人看火,灭火器材齐备后,方可作业。8、氧气、乙快时,氧气瓶、乙块瓶与用火点之间距离大于IOm。9、安全员及时检查,及时制止违章作业,消除隐患。10、调配好劳动力,防止操作人员疲劳作业。严禁酒后操作,以防发生事故。11、夜间作业,作业面应有足够的照明。同时,灯光不得照向场外,影响铁道交通安全及居民休息。12、施工用马道采取必要的防滑措施。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
