外墙防水技术交底.新doc.docx

上传人:p** 文档编号:749495 上传时间:2024-02-26 格式:DOCX 页数:6 大小:104.17KB
下载 相关 举报
外墙防水技术交底.新doc.docx_第1页
第1页 / 共6页
外墙防水技术交底.新doc.docx_第2页
第2页 / 共6页
外墙防水技术交底.新doc.docx_第3页
第3页 / 共6页
外墙防水技术交底.新doc.docx_第4页
第4页 / 共6页
外墙防水技术交底.新doc.docx_第5页
第5页 / 共6页
外墙防水技术交底.新doc.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙防水技术交底.新doc.docx》由会员分享,可在线阅读,更多相关《外墙防水技术交底.新doc.docx(6页珍藏版)》请在第壹文秘上搜索。

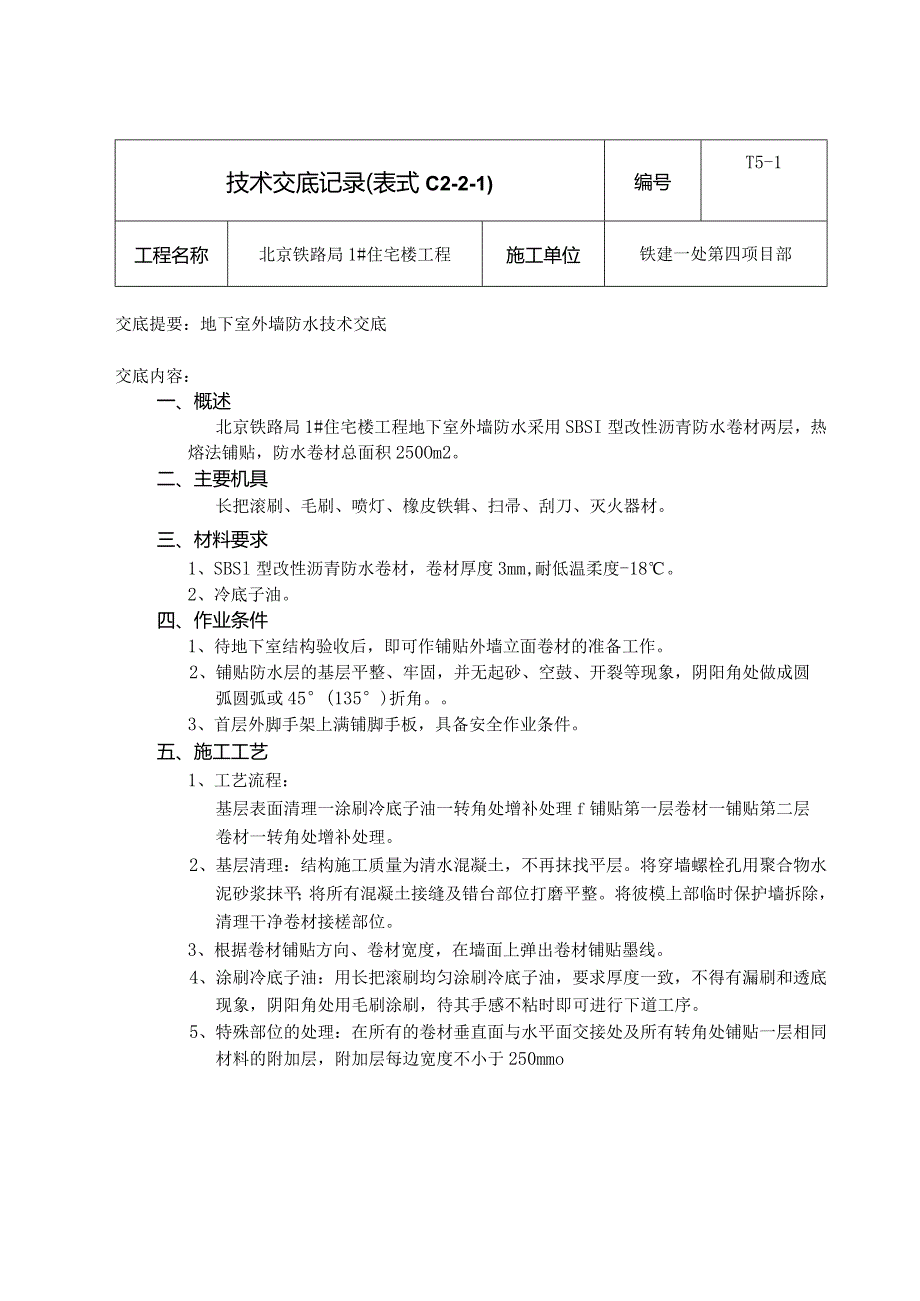

1、技术交底记录(表式C2-2-1)编号T5-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:地下室外墙防水技术交底交底内容:一、概述北京铁路局1#住宅楼工程地下室外墙防水采用SBSI型改性沥青防水卷材两层,热熔法铺贴,防水卷材总面积250Om2。二、主要机具长把滚刷、毛刷、喷灯、橡皮铁辑、扫帚、刮刀、灭火器材。三、材料要求1、SBSl型改性沥青防水卷材,卷材厚度3mm,耐低温柔度-18。2、冷底子油。四、作业条件1、待地下室结构验收后,即可作铺贴外墙立面卷材的准备工作。2、铺贴防水层的基层平整、牢固,并无起砂、空鼓、开裂等现象,阴阳角处做成圆弧圆弧或45(135)折角。3、

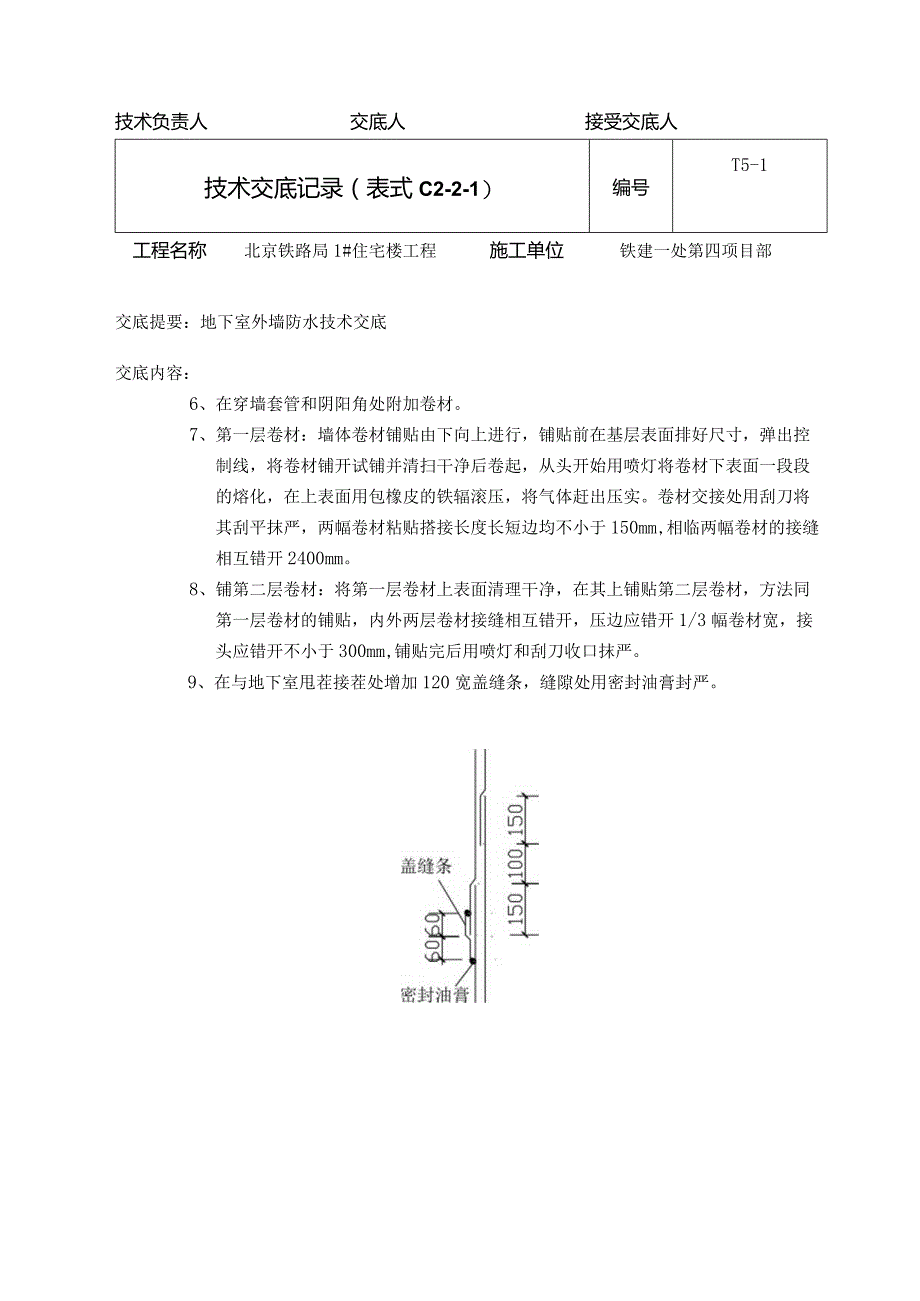

2、首层外脚手架上满铺脚手板,具备安全作业条件。五、施工工艺1、工艺流程:基层表面清理一涂刷冷底子油一转角处增补处理f铺贴第一层卷材一铺贴第二层卷材一转角处增补处理。2、基层清理:结构施工质量为清水混凝土,不再抹找平层。将穿墙螺栓孔用聚合物水泥砂浆抹平;将所有混凝土接缝及错台部位打磨平整。将彼模上部临时保护墙拆除,清理干净卷材接槎部位。3、根据卷材铺贴方向、卷材宽度,在墙面上弹出卷材铺贴墨线。4、涂刷冷底子油:用长把滚刷均匀涂刷冷底子油,要求厚度一致,不得有漏刷和透底现象,阴阳角处用毛刷涂刷,待其手感不粘时即可进行下道工序。5、特殊部位的处理:在所有的卷材垂直面与水平面交接处及所有转角处铺贴一层相

3、同材料的附加层,附加层每边宽度不小于250mmo技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T5-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:地下室外墙防水技术交底交底内容:6、在穿墙套管和阴阳角处附加卷材。7、第一层卷材:墙体卷材铺贴由下向上进行,铺贴前在基层表面排好尺寸,弹出控制线,将卷材铺开试铺并清扫干净后卷起,从头开始用喷灯将卷材下表面一段段的熔化,在上表面用包橡皮的铁辐滚压,将气体赶出压实。卷材交接处用刮刀将其刮平抹严,两幅卷材粘贴搭接长度长短边均不小于150mm,相临两幅卷材的接缝相互错开2400mm。8、铺第二层卷材:将第一层卷材上表面

4、清理干净,在其上铺贴第二层卷材,方法同第一层卷材的铺贴,内外两层卷材接缝相互错开,压边应错开1/3幅卷材宽,接头应错开不小于300mm,铺贴完后用喷灯和刮刀收口抹严。9、在与地下室甩茬接茬处增加120宽盖缝条,缝隙处用密封油膏封严。技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T5-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:地下室外墙防水技术交底交底内容:10、穿墙套管处施工方法:第一层卷材铺贴时将套管处盖住,整块卷材铺贴完成后,将套管处卷材刺破,与套管内壁粘贴紧密;第二层卷材施工同每第一层。待穿墙管安装后,做方形及长条形附加层。作法见下图:B/2穿

5、墙套管节点技术负责人交底人接受交底人技术交底记录(表式C2-2-1)编号T5-1工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:地下室外墙防水技术交底交底内容:12、砌筑120厚粘土空心砖墙保护层。13、在保护墙外侧用3:7灰土进行回填,每层厚度不超过250mm,用蛙式打夯机逐层夯实。具体要求详见回填土技术交底。六、应注意的问题1、基层应干燥、平整、牢固,不得有起砂现象。2、卷材铺贴时,展平、压实,卷材与基面和各层卷材之间必须粘结密实。3、内、外两层卷材不得垂直铺贴。4、已做好的卷材防水层,要及时采取措施,不得损伤碰坏。七、质量保证措施1、卷材必须复试合格后方可使用。2、施

6、工队伍必须具有防水施工资质,特殊操作人员必须持证上岗。3、专人检查转角处的附加层铺贴情况。4、冷底子油必须涂刷均匀,涂刷处及时修补。5、专人检查接缝位置和粘贴情况。八、安全技术措施1、施工现场严禁吸烟,作业人员集中精力,佩带安全帽。2、施工前检查喷灯是否漏油,工作状况是否良好,现场配备灭火器。3、卷材单独存放,杜绝火源,汽油单独存放,远离火种。4、现场每个工作面配备灭火器5T0个,足够长度的消防水龙带两条,并保证水龙头随时有水,做好消防准备工作。5、铺贴卷材时应顺风铺贴,以免喷灯回火伤人。6、卷材包装纸应及时清理干净,以免被火焰引燃。7、首层位置外脚手架满铺脚手板,坑边应设警示牌,标明“坑下有人作业,严禁掷物”。操作层脚手架满铺脚手板,并挂水平安全网进行防护。8、由于基坑较深,施工人员应轮流作业,防止有毒气体导致窒吸和中毒。9、夜间施工要有充足的照明设施。技术负责人交底人接受交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
