《钢管制作方案.docx》由会员分享,可在线阅读,更多相关《钢管制作方案.docx(3页珍藏版)》请在第壹文秘上搜索。

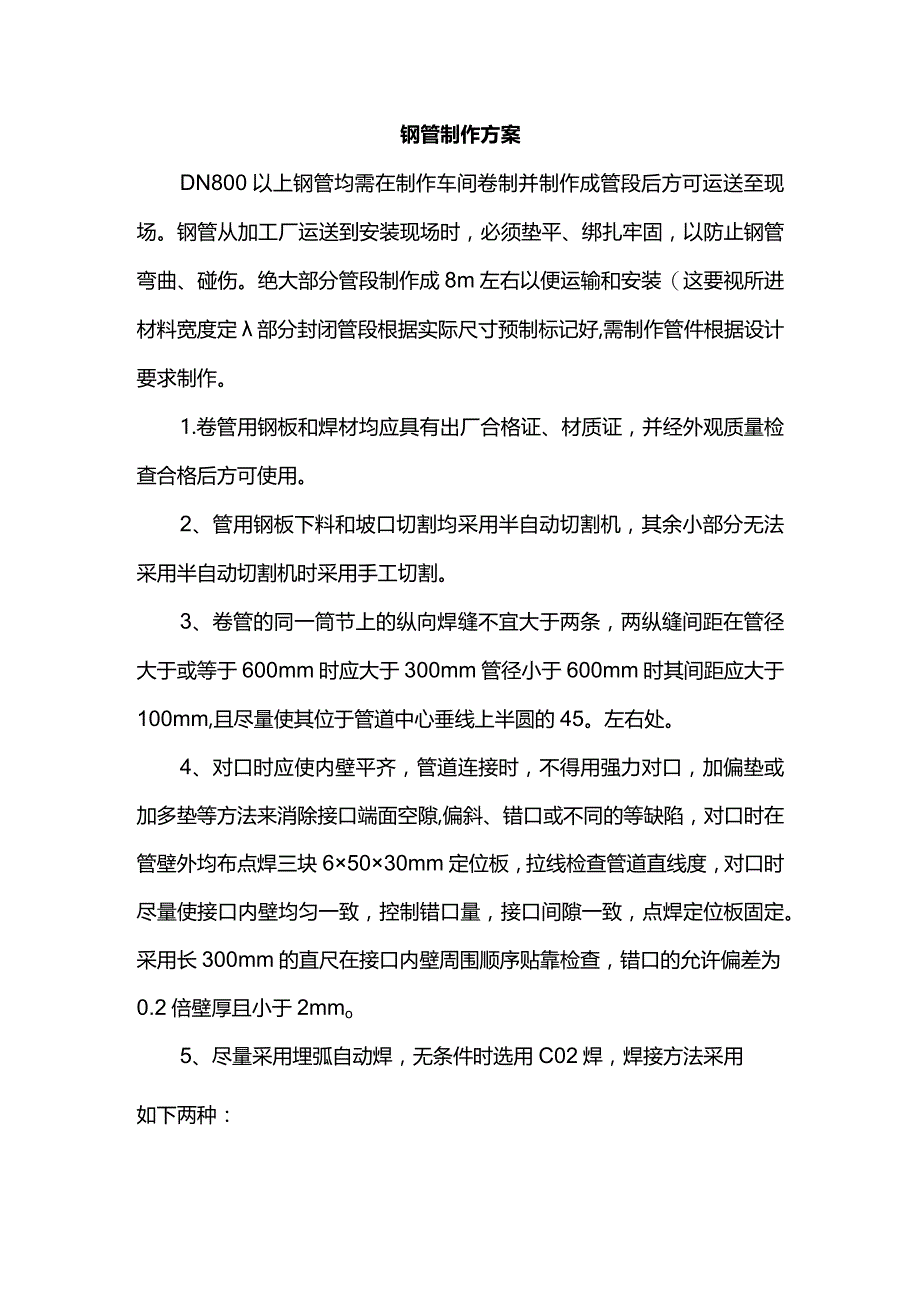

1、钢管制作方案DN800以上钢管均需在制作车间卷制并制作成管段后方可运送至现场。钢管从加工厂运送到安装现场时,必须垫平、绑扎牢固,以防止钢管弯曲、碰伤。绝大部分管段制作成8m左右以便运输和安装(这要视所进材料宽度定部分封闭管段根据实际尺寸预制标记好,需制作管件根据设计要求制作。1.卷管用钢板和焊材均应具有出厂合格证、材质证,并经外观质量检查合格后方可使用。2、管用钢板下料和坡口切割均采用半自动切割机,其余小部分无法采用半自动切割机时采用手工切割。3、卷管的同一筒节上的纵向焊缝不宜大于两条,两纵缝间距在管径大于或等于600mm时应大于300mm管径小于600mm时其间距应大于100mm,且尽量使其

2、位于管道中心垂线上半圆的45。左右处。4、对口时应使内壁平齐,管道连接时,不得用强力对口,加偏垫或加多垫等方法来消除接口端面空隙,偏斜、错口或不同的等缺陷,对口时在管壁外均布点焊三块65030mm定位板,拉线检查管道直线度,对口时尽量使接口内壁均匀一致,控制错口量,接口间隙一致,点焊定位板固定。采用长300mm的直尺在接口内壁周围顺序贴靠检查,错口的允许偏差为0.2倍壁厚且小于2mmo5、尽量采用埋弧自动焊,无条件时选用C02焊,焊接方法采用如下两种:(1)管外壁采用C02打底,埋弧自动焊盖面,然后反面清根后再焊管内壁焊缝(埋弧自动焊1测量放线不合格品处理t回填管沟(2)管外壁采用C02焊,反

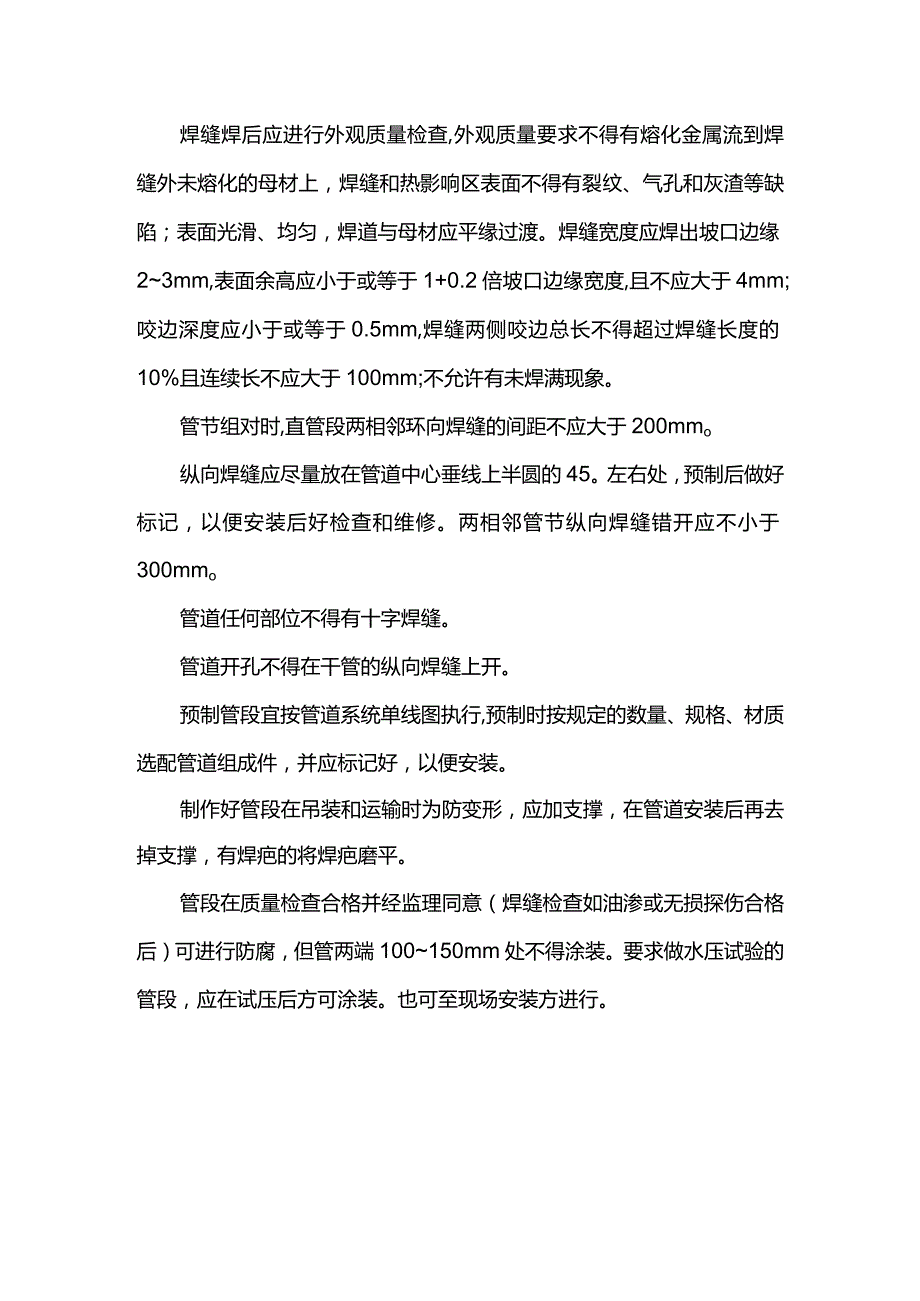

3、面对管内壁清根后用C02气体焊施焊。埋弧自动焊电源级性采用直流反接。焊丝直径4.0mm,焊接电流为180200A,焊接电压为3725V,焊接速度为1520mh,气流量为1015lminoC02气体保护焊:电源极性为直反,焊丝直径l.2mm,焊接电流为180200A焊接电压为2225v焊接速度为1520mh,气流量为1015lmin0焊缝焊后应进行外观质量检查,外观质量要求不得有熔化金属流到焊缝外未熔化的母材上,焊缝和热影响区表面不得有裂纹、气孔和灰渣等缺陷;表面光滑、均匀,焊道与母材应平缘过渡。焊缝宽度应焊出坡口边缘23mm,表面余高应小于或等于1+0.2倍坡口边缘宽度,且不应大于4mm;咬边
4、深度应小于或等于0.5mm,焊缝两侧咬边总长不得超过焊缝长度的10%且连续长不应大于100mm;不允许有未焊满现象。管节组对时,直管段两相邻环向焊缝的间距不应大于200mmo纵向焊缝应尽量放在管道中心垂线上半圆的45。左右处,预制后做好标记,以便安装后好检查和维修。两相邻管节纵向焊缝错开应不小于300mmo管道任何部位不得有十字焊缝。管道开孔不得在干管的纵向焊缝上开。预制管段宜按管道系统单线图执行,预制时按规定的数量、规格、材质选配管道组成件,并应标记好,以便安装。制作好管段在吊装和运输时为防变形,应加支撑,在管道安装后再去掉支撑,有焊疤的将焊疤磨平。管段在质量检查合格并经监理同意(焊缝检查如油渗或无损探伤合格后)可进行防腐,但管两端100150mm处不得涂装。要求做水压试验的管段,应在试压后方可涂装。也可至现场安装方进行。
