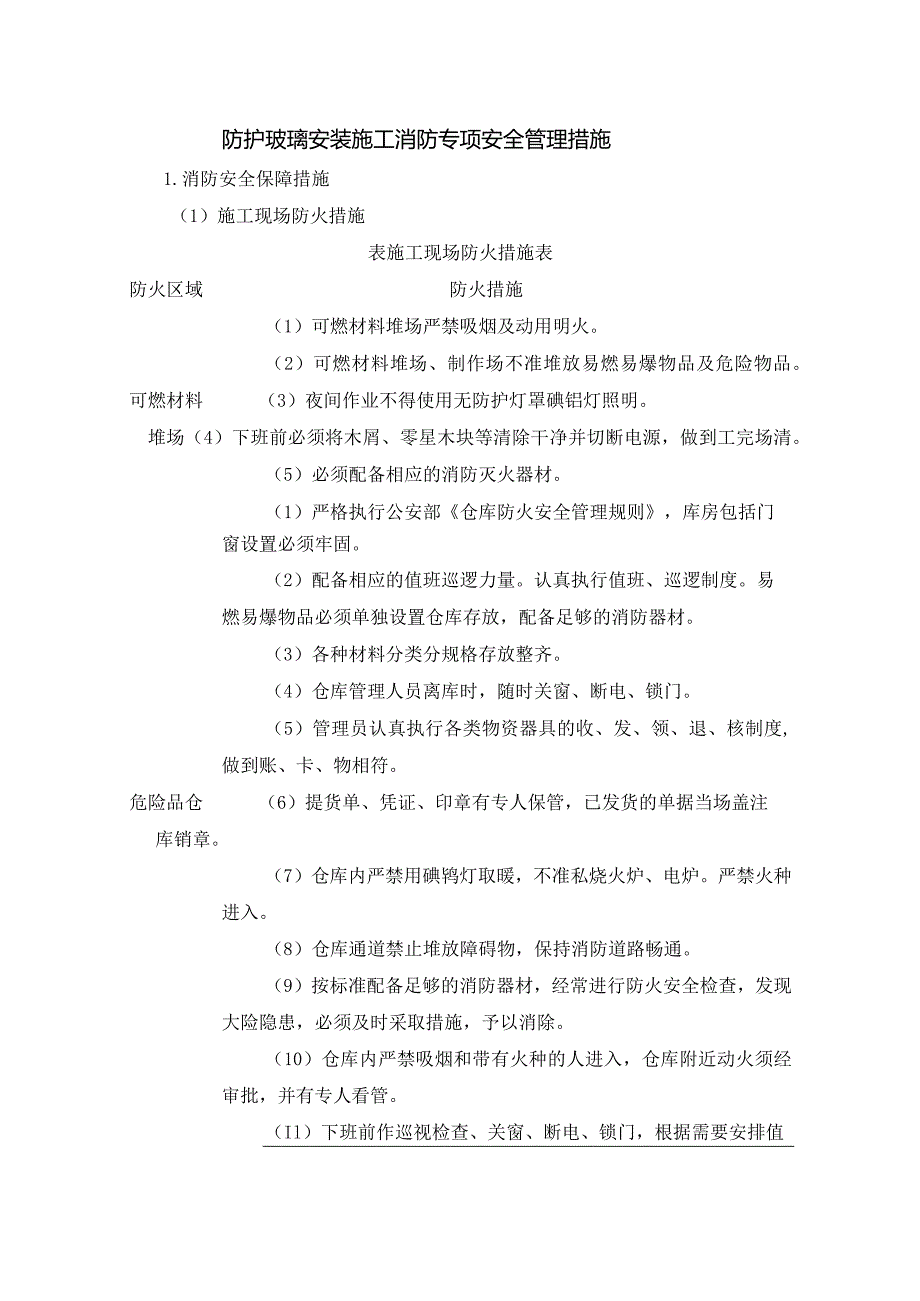

1、防护玻璃安装施工消防专项安全管理措施1.消防安全保障措施(1)施工现场防火措施表施工现场防火措施表防火区域防火措施(1)可燃材料堆场严禁吸烟及动用明火。(2)可燃材料堆场、制作场不准堆放易燃易爆物品及危险物品。可燃材料(3)夜间作业不得使用无防护灯罩碘铝灯照明。堆场(4)下班前必须将木屑、零星木块等清除干净并切断电源,做到工完场清。(5)必须配备相应的消防灭火器材。(1)严格执行公安部仓库防火安全管理规则,库房包括门窗设置必须牢固。(2)配备相应的值班巡逻力量。认真执行值班、巡逻制度。易燃易爆物品必须单独设置仓库存放,配备足够的消防器材。(3)各种材料分类分规格存放整齐。(4)仓库管理人员离库

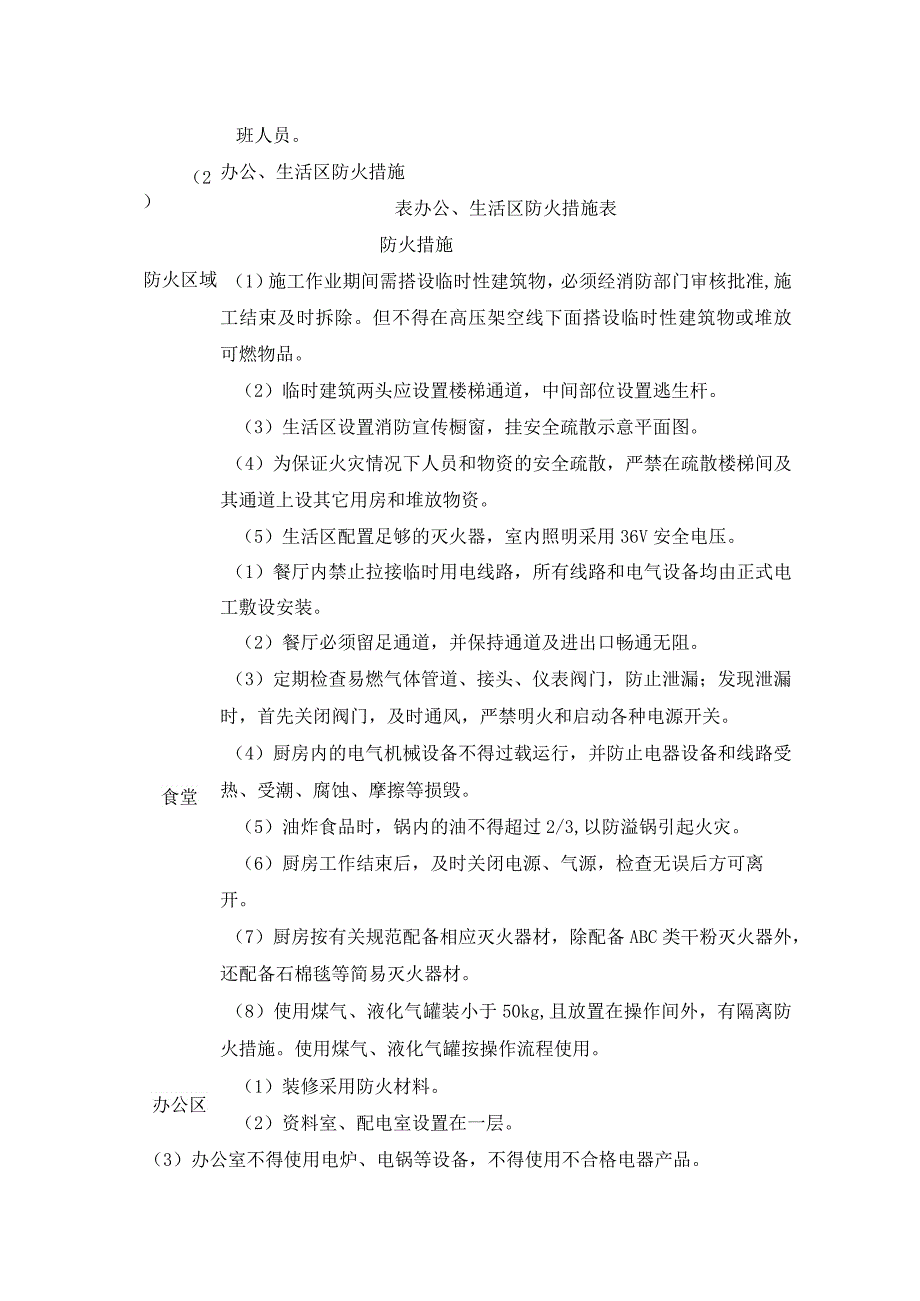

2、时,随时关窗、断电、锁门。(5)管理员认真执行各类物资器具的收、发、领、退、核制度,做到账、卡、物相符。危险品仓(6)提货单、凭证、印章有专人保管,已发货的单据当场盖注库销章。(7)仓库内严禁用碘鸨灯取暖,不准私烧火炉、电炉。严禁火种进入。(8)仓库通道禁止堆放障碍物,保持消防道路畅通。(9)按标准配备足够的消防器材,经常进行防火安全检查,发现大险隐患,必须及时采取措施,予以消除。(10)仓库内严禁吸烟和带有火种的人进入,仓库附近动火须经审批,并有专人看管。(Il)下班前作巡视检查、关窗、断电、锁门,根据需要安排值(2)防火区域宿舍食堂办公区班人员。办公、生活区防火措施表办公、生活区防火措施表

3、防火措施(1)施工作业期间需搭设临时性建筑物,必须经消防部门审核批准,施工结束及时拆除。但不得在高压架空线下面搭设临时性建筑物或堆放可燃物品。(2)临时建筑两头应设置楼梯通道,中间部位设置逃生杆。(3)生活区设置消防宣传橱窗,挂安全疏散示意平面图。(4)为保证火灾情况下人员和物资的安全疏散,严禁在疏散楼梯间及其通道上设其它用房和堆放物资。(5)生活区配置足够的灭火器,室内照明采用36V安全电压。(1)餐厅内禁止拉接临时用电线路,所有线路和电气设备均由正式电工敷设安装。(2)餐厅必须留足通道,并保持通道及进出口畅通无阻。(3)定期检查易燃气体管道、接头、仪表阀门,防止泄漏;发现泄漏时,首先关闭阀

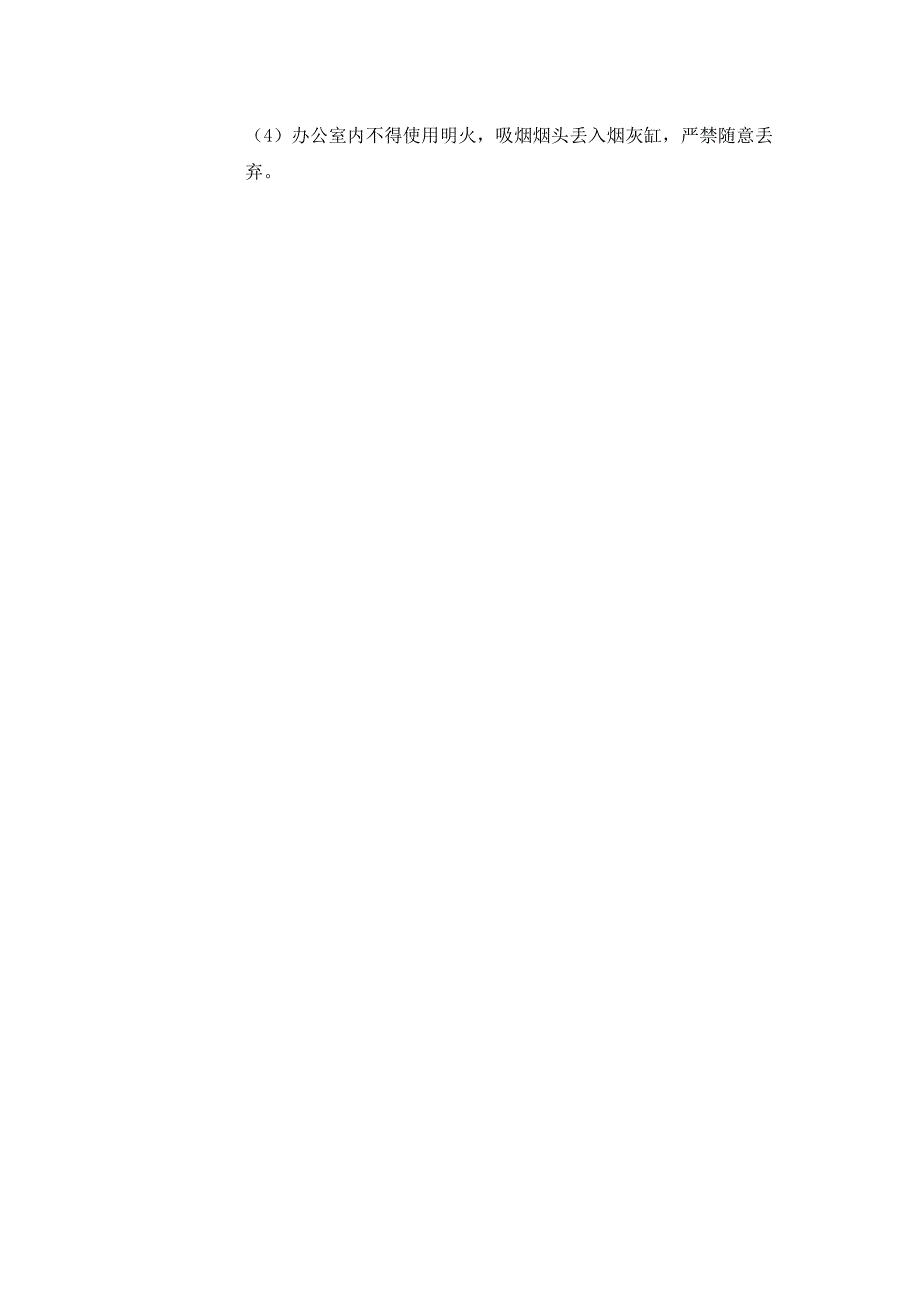

4、门,及时通风,严禁明火和启动各种电源开关。(4)厨房内的电气机械设备不得过载运行,并防止电器设备和线路受热、受潮、腐蚀、摩擦等损毁。(5)油炸食品时,锅内的油不得超过2/3,以防溢锅引起火灾。(6)厨房工作结束后,及时关闭电源、气源,检查无误后方可离开。(7)厨房按有关规范配备相应灭火器材,除配备ABC类干粉灭火器外,还配备石棉毯等简易灭火器材。(8)使用煤气、液化气罐装小于50kg,且放置在操作间外,有隔离防火措施。使用煤气、液化气罐按操作流程使用。(1)装修采用防火材料。(2)资料室、配电室设置在一层。(3)办公室不得使用电炉、电锅等设备,不得使用不合格电器产品。(4)办公室内不得使用明火

5、,吸烟烟头丢入烟灰缸,严禁随意丢弃。(5)下班前及时关掉空调、电脑等设备的电源。(3)现场动火管理规定表现场动火管理规定表管理规定管理措施动火区域划分及审批规定(1)施工现场的动火作业,必须执行审批制度。(2)凡属下列情况之一的属一级动火:1)禁火区域内。2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器以及连接在一起的辅助设备。3)各种受压设备。4)危险性较大的登高焊、割作业。5)比较密封的室内、容器内、地下室等场所。6)现场堆有大量可燃和易燃物质的场所。(3)一级动火作业由安全员填写动火申请表,编制安全技术措施方案,报项目技术负责人、安全总监审批后,方可动火。(4)凡属下列情况之一的为

6、二级动火:1)在具有一定危险因素的非禁火区域进行临时焊、割等用火作业。2)小型油箱等容器。3)登高焊、割等用火作业。(5)二级动火作业由工程师填写动火申请表,编制安全技术措施,报项目经理审查批准后,方可动火。(6)在非固定的、无明显危险因素的场所进行用火作业,均属三级动火作业。(7)三级动火作业由所在班组填写动火申请表,采取相应的防火措施后,报安全部审批后,再实施动火。焊、割作业“十不烧”规定(1)焊工必须持证上岗,无特种作业安全操作证的人员,不准进行焊、割作业。(2)凡属一、二、三级动火范围的焊、割作业,未经办理动火审批手续不准进行焊、割作业。(3)焊工不了解焊、割现场周围情况,不得进行焊、

7、割作业。(4)焊工不了解焊件内部是否安全时,不得进行焊、割作业。(5)各种装过可燃气体、易燃液体和有毒物质的容器,未经彻底清洗,或未排除危险之前,不准进行焊、割作业。(6)用可燃材料作保温层、冷却层、隔音、隔热设备的部位,或火星能飞溅的地方,在未采取切实可靠的安全措施之前,不准焊、割作业。(7)有压力或密闭的管道、容器,不准焊、割作业。(8)焊、割部位附近有易燃易爆物品,在未作清理或未采取有效的安全措施前,不准焊、割作业。(9)附近有与明火作业相抵触的工种在作业时,不准焊、割作业。(10)与外单位相连的部位,在没有弄清有无险情,或明知存在危险而未采取有效措施之前,不准焊、害h(4)消防设施的配

8、备及布置在施工现场,配备足够的灭火器材、设置消防水供给系统、设置消防通道并安装消防应急照明。并满足如下要求:1)施工现场配备灭火器,每具灭火器的作用面积不大于50肝;在施工区域及生活区重点部位配置4kg干粉灭火器,成组布置,每组2个。2)施工现场消防用电专用消防配电线路。专用消防配电线路从施工现场总配电箱的总断路器上端接入,且保持不间断供电。3)施工完毕后,在消防栓中设置消防水枪、水带及软管。4)施工现场均设置消防应急疏散通道,临时消防应急照明灯具宜选用自备电源的应急照明灯具,自备电源的连续供电时间不小于60mino5)临时木工间、油漆间、木、机具间等,每511f配置1具干粉灭火器;油库(存放

9、发电机柴油的地方)、危险品仓库配备足够数量、种类合适的灭火器。6)现场消防平面布置、消防栓、消防水管、消防器具的配备,具体参照临水临电专项方案。(5)消防应急响应1)制定火灾应急预案,对所有人员进行应急预案交底。所有人员均应了解应急预案内容及程序。2)全体工作人员经常进行消防演练,了解和掌握火灾时采取的应急措施,以免临时慌乱。每月进行一次消防安全教育,每年组织两次消防演习。3)在夜间留有足够的应急力量,配备必要的防毒抢险工具。4)生活区保安室应备有专用逃生电筒、湿毛巾等。5)消防值班人员熟练掌握火灾报警和灭火设备的使用,发现故障及时维修、更换,使系统功能始终保持正常运行。(6)消防疏散通道的布

10、置1)施工现场均以现场施工楼梯作为消防应急疏散通道,保证通道畅通,严禁堆放物资,施工垃圾和材料。2)在疏散通道内设置急照明和疏散指示灯,指导人员疏散撤离。(7)消防应急响应及救援1)项目发生消防安全事故,立即通知项目安全部及义务消防队,项目安全部及时启动消防应急预案,义务消防队及时赴事故发生地展开消防救援。2)救援人员到达现场后,一方面组织人员疏散,另一方面,判别火势是否失控,如果存在救援危险,则通过应急疏散通道将工人撤离现场,同时拨打“119”电话,通知金台区消防支队。3)拨打消防报警电话后,项目上组织人员立即疏通消防应急道路,保证消防通道通畅,同时派人到制定路口引导消防救援车辆快速进入施工现场,开展消防应急救援。如有人员受伤等,则拨打“120”急救电话将受伤人员送至医院救治。
