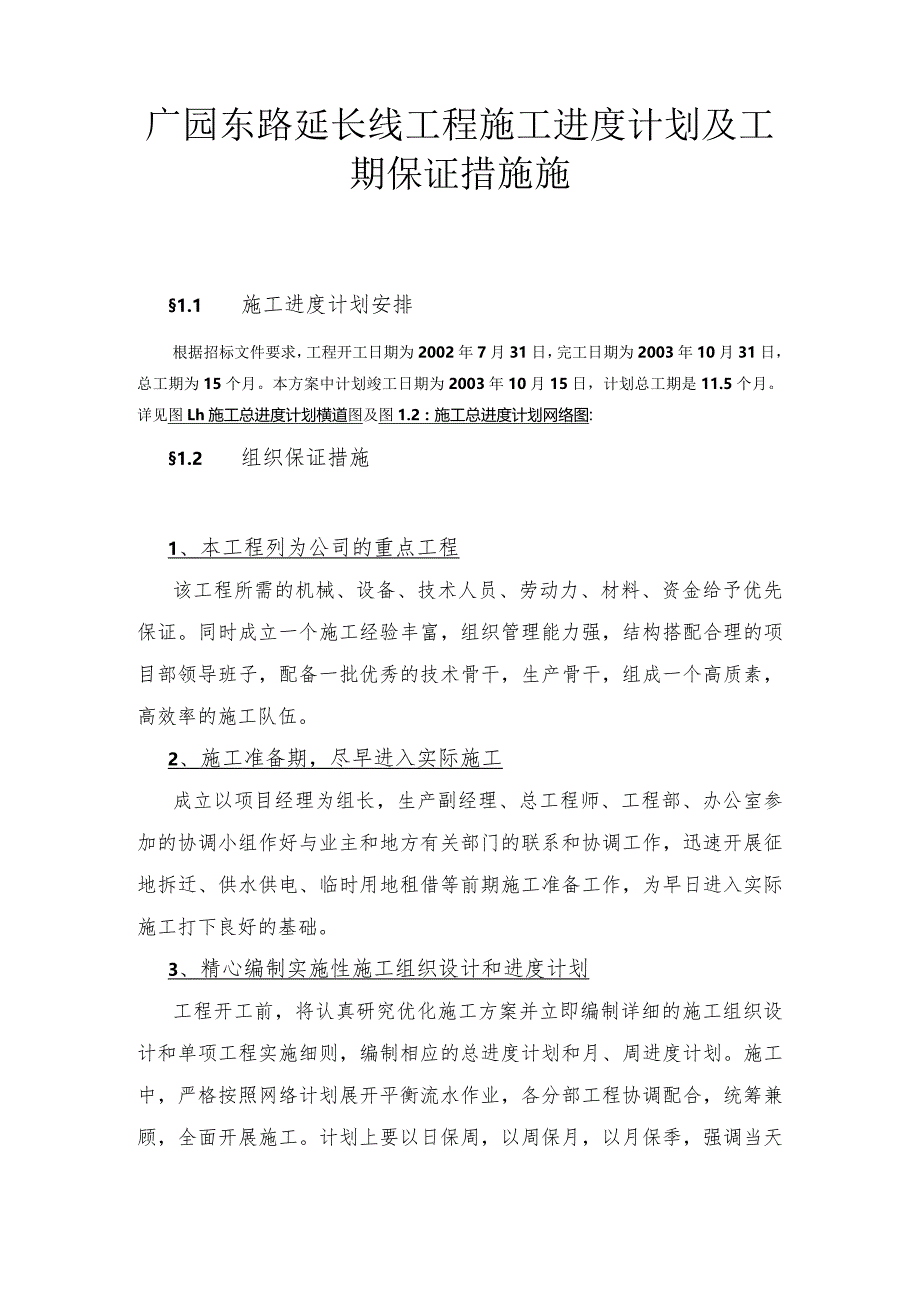

《广园东路延长线工程施工进度计划及工期保证措施施.docx》由会员分享,可在线阅读,更多相关《广园东路延长线工程施工进度计划及工期保证措施施.docx(10页珍藏版)》请在第壹文秘上搜索。

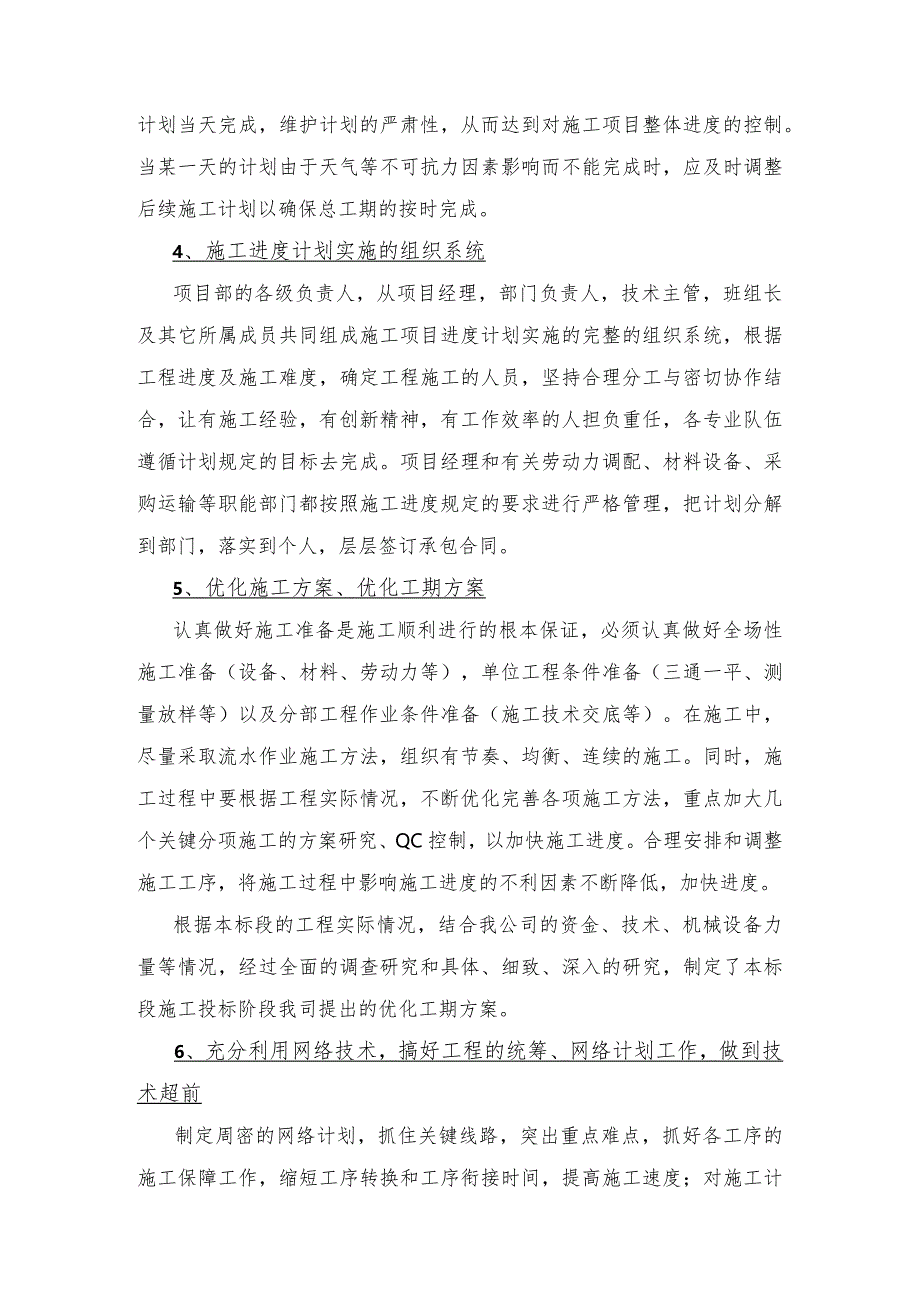

1、广园东路延长线工程施工进度计划及工期保证措施施1.1 施工进度计划安排根据招标文件要求,工程开工日期为2002年7月31日,完工日期为2003年10月31日,总工期为15个月。本方案中计划竣工日期为2003年10月15日,计划总工期是11.5个月。详见图Lh施工总进度计划横道图及图1.2:施工总进度计划网络图:1.2 组织保证措施1、本工程列为公司的重点工程该工程所需的机械、设备、技术人员、劳动力、材料、资金给予优先保证。同时成立一个施工经验丰富,组织管理能力强,结构搭配合理的项目部领导班子,配备一批优秀的技术骨干,生产骨干,组成一个高质素,高效率的施工队伍。2、施工准备期,尽早进入实际施工成

2、立以项目经理为组长,生产副经理、总工程师、工程部、办公室参加的协调小组作好与业主和地方有关部门的联系和协调工作,迅速开展征地拆迁、供水供电、临时用地租借等前期施工准备工作,为早日进入实际施工打下良好的基础。3、精心编制实施性施工组织设计和进度计划工程开工前,将认真研究优化施工方案并立即编制详细的施工组织设计和单项工程实施细则,编制相应的总进度计划和月、周进度计划。施工中,严格按照网络计划展开平衡流水作业,各分部工程协调配合,统筹兼顾,全面开展施工。计划上要以日保周,以周保月,以月保季,强调当天计划当天完成,维护计划的严肃性,从而达到对施工项目整体进度的控制。当某一天的计划由于天气等不可抗力因素
3、影响而不能完成时,应及时调整后续施工计划以确保总工期的按时完成。4、施工进度计划实施的组织系统项目部的各级负责人,从项目经理,部门负责人,技术主管,班组长及其它所属成员共同组成施工项目进度计划实施的完整的组织系统,根据工程进度及施工难度,确定工程施工的人员,坚持合理分工与密切协作结合,让有施工经验,有创新精神,有工作效率的人担负重任,各专业队伍遵循计划规定的目标去完成。项目经理和有关劳动力调配、材料设备、采购运输等职能部门都按照施工进度规定的要求进行严格管理,把计划分解到部门,落实到个人,层层签订承包合同。5、优化施工方案、优化工期方案认真做好施工准备是施工顺利进行的根本保证,必须认真做好全场
4、性施工准备(设备、材料、劳动力等),单位工程条件准备(三通一平、测量放样等)以及分部工程作业条件准备(施工技术交底等)。在施工中,尽量采取流水作业施工方法,组织有节奏、均衡、连续的施工。同时,施工过程中要根据工程实际情况,不断优化完善各项施工方法,重点加大几个关键分项施工的方案研究、QC控制,以加快施工进度。合理安排和调整施工工序,将施工过程中影响施工进度的不利因素不断降低,加快进度。根据本标段的工程实际情况,结合我公司的资金、技术、机械设备力量等情况,经过全面的调查研究和具体、细致、深入的研究,制定了本标段施工投标阶段我司提出的优化工期方案。6、充分利用网络技术,搞好工程的统筹、网络计划工作
5、,做到技术超前制定周密的网络计划,抓住关键线路,突出重点难点,抓好各工序的施工保障工作,缩短工序转换和工序衔接时间,提高施工速度;对施工计划实行动态管理,及时进行信息反馈,不断把实际进度与计划相比较,找差距,找原因,及时调整Q同时,进度计划安排充分考虑现场的各种因素,进度安排留有余地。7、确保物资供应,搞好机械保养维修精心组织、周密安排,保证工程的物资供应及机械的完好率,按进度计划编制材料供应计划,超前订货加工,按时供应;对常用易损的机械配件和常用物资有足够的库存量,保证物资的正常供应;配备良好配套的机械设备,根据机械使用计划和“施工机械设备表”按时进驻施工现场。施工现场设立适应本工程高效运作
6、机修班组,保证所有工程设备的完好率。保证各道工序的平衡作业,提高工作效率。同时安排专业人员对机械设备进行维修保养,保证施工的正常进行。8、合理进行夏季、夜间、雨季施工组织和施工高潮期间的施工组织从本工程施工工期的跨度来看,将遭遇夏季、雨季和台风季节,对工程的施工将造成一定的影响,连续作业工序和施工高潮期间将会有夜间施工(须及早办好夜间施工手续),因此必须采取有效的措施和施工组织,尽量减少夜间、雨季的施工影响,保证雨季、夜间施工的顺利进行,例如设置活动的防雨棚以及其他的防雨措施,完善各种施工工艺,保证施工进度和施工质量。在台、雨季过后,从工程进度安排上将进入工程施工生产的高潮,施工高潮期间工程的
7、各种投入相应增大,施工管理和组织难度也相应增加,因此必须制订相应的组织和管理措施计划,确立高潮期间赶工生产目标计划,保证工程施工的顺利进行。9、调整好几个关系要维护监理工程师的权威,尊重监理工程师的正确意见和建议,执行监理工程师的正确指令。发现设计文件、图纸以及施工过程中出现的与设计不符和可能影响工程质量的问题,及时报告监理工程师研究解决,主动配合搞好协作。处理好与业主、设计单位、监理单位、地方政府及当地群众等各方面的关系,虚心听取意见,主动反映情况,以工程为重,友好协商解决问题,创造一个天时地利人和的施工环境,确保施工顺利进行。积极配合业主进行场地的征、拆、迁等工作。10、必要时,加大工程施
8、工的投入,包括人力、物力、资金等我公司拥有大量技术过硬、经验丰富的技术管理队伍和大量先进的机械设备,同时拥有雄厚的经济实力全力支持工程实施的顺利进行;但严禁为赶工期而盲目生产,降低对质量的要求。11、实行工期目标责任制根据工程项目总体施工进度计划,编制年、季、月、旬、日施工计划,将工期目标横向分解到部门,纵向分解到班组个人,逐层签定工期责任状,工期目标与个人经济利益挂钩,实行奖惩制度,同时对全体施工人员进行计划交底,激发全体人员干劲,使全员自觉实施进度计划,做到以工序保日,以日保旬,以旬保月,以月保年,最终保证总工期的实施。12、立奖罚严明的经济责任制度广泛开展“劳动竞赛”活动,激发广大职工的
9、劳动热情,提高劳动效率。提前完成任务的,给予重奖,不能按时完成任务的给予重罚,多次完成任务不力者,调离岗位。13、搞好后勤服务工作,促进施工生产正常进行项目部安排专职人员负责后勤工作,建立工地医务室,搞好环境卫生,作好防暑、防病治病工作,减少发病率,使施工人员有一个健康舒适的环境,使之能够得到充分休息,能够始终保持旺盛的精力投入到工作中,提高出工率。1.3主要工序的工期保证措施1、桩基施工(1)、积极配合各有关部门进行标段内的征地、拆迁工作;(2)、组织技术人员配合有关部门尽早、详细的完成地下管线的资料收集、实地勘察、探管工作,并尽快制订、完善管线的保护、迁移方案;(3)、为保证桩基施工质量、
10、加快施工进度,我司将积极配合设计单位尽早落实影响施工进度的各项设计要素,尽早开始桩基施工的超前钻工作;(4)、加大施工机械及技术力量的投入,加强施工机械的保养维修,确保按质按量完成计划;(5)、根据征地、拆迁进度情况不断完善施工方案,利用网络计划统筹、调整进度计划、资源计划,根据施工计划制定合理的桩基施工机械调配方案;(6)、编制、落实赶工期、夜间、雨季施工的各项管理制度并观测实行。(7)、水上施工由于有较多的不确定的影响因素,加大水上施工投入及施工力度,5#7#墩、53#55#墩的桩基施工为位于工程施工计划的关键线路上的重点工序,施工进度直接影响到后续工序预制场的建设,我司将加大技术、机械力
11、量投入优先保证。2、下部构造施工(1)、加大施工机械及技术力量的投入,加强施工机械的保养维修,确保按质按量完成计划;(2)、根据施工进度情况不断完善施工方案,利用网络计划统筹、调整进度计划、资源计划,根据施工计划制定合理的机械、模板、钢材的调配方案;(3)、编制、落实赶工期、夜间、雨季施工的各项管理制度并观测实行。(4)、随时掌握天气情况,合理安排工作时间和工作量,在天气好时增加设备和人力的投入。(5)、优先保证关键线路上的关键墩位的施工进度情况,充分利用原有资源状况合理调配,在保证关键工序、保证节点工期的基础上保证各道工序的流水作业、均衡施工原则。3、主桥箱梁的悬浇施工(1)、主桥箱梁的悬臂
12、现浇施工是本桥梁施工的关键工序之一,时间跨度长,并很大程度的受下部结构施工进度的影响。由于主桥上部结构的箱梁施工需投入大量的挂篮,在施工进度安排上,先进行左幅桥的主桥箱梁的悬浇施工,随后进行右幅桥施工。(2)、针对本分项施工,我公司将投入足够的、运作良好的施工相关机械设备;并根据工程进展情况和现场情况及时进行资源调整,确保工程按期完成。(3)、充分考虑、提前进行材料、机械设备的进场准备工作。(4)、随时掌握天气情况,合理安排工作时间和工作量,在天气好时增加设备和人力的投入。(5)、主桥5#16#墩的上部结构的箱梁的悬臂现浇施工采取平行施工,在施工过程中要根据各个墩间的合拢顺序,尽量合理地安排好
13、各个墩顶箱梁的悬臂现浇的施工进度,保证其按工期要求顺利合拢。(6)、当左幅主桥进展不利而导致右幅主桥的箱梁悬臂现浇施工受到严重拖后,并影响工程的工期按要求完成时,我公司将及时采取适当措施,加大机械设备和人员投入,保证满足施工工期的要求。4、T梁预制、安装施工(1)、T梁预制、安装是本桥梁施工的主要工序之一,时间跨度最长,并很大程度的受下部结构施工进度的影响;而T梁的预制又是预制、安装施工中的关键工序,因此必须优先确保T梁的预制施工。(2)、针对本分项施工,我公司将投入足够的、运作良好的预制、安装设备;并根据工程进展情况和场地提供情况进行资源调整,确保工期按期完成。(3)、充分考虑、提前进行材料
14、、机械设备的进场准备工作。(4)、随时掌握天气情况,合理安排工作时间和工作量,在天气好时增加设备和人力的投入;并在现场设置防雨棚,保证雨季T梁的施工进度按期完成。5、现浇肋板梁的施工(1)、合理安排工序循环,在满足质量要求和施工安全的前提下,开展多工序平行作业,加快施工进度。(2)、根据施工安排,投入足够的脚手架、模板等周转材料。(3)、编制合理的施工计划,早安排、早设想,可解决生产中遇到的难题。(4)、随时掌握天气情况,合理掌握硅浇筑时间。(5)、避免各工序之间的相互干扰,合理调配各工序之间的人力安排。(6)、投入相应的设备及人员,提前做好支撑拆除的准备工作,尽早完成结构施工。6、附属工程施
15、工(1)、附属工程的施工安排及工期计划与其他结构工程的施工要衔接紧密,在保证主体工程结构施工力量投入的情况下,充分利用工程机械、人员、材料的调整周期加大施工强度,通过保证各施工段的节点工期来保证分项工程的按期完成。(2)、此分项工程是本工程现场施工竣工收尾的关键工序,桥面系的施工拟通过从公司的广州总部增加资金投入、机械设备、技术人员投入的方法加快工期及确保桥面系的施工质量。(3)、在征得业主、设计及监理等部门同意的前提下,附属工程施工可在上部结构施工完成之前开始,使之形成流水作业,赢得时间。1.4雨季施工及防洪防汛措施雨季施工的组织措施和技术措施雨季施工的组织措施:由于本工程地处珠江支流之一的
16、东江边,所在地一年四季多雨,为不影响工程的工期,保证工程的正常开工,有必要做有针对性的雨季施工防范措施。1、由项目部经理统一指挥,各部门明确职责、分工,保证在雨季施工时各项工作的协调。各工区严格按既定的施工方案,保证施工质量,严格执行雨季施工的技术措施。2、与当地气象部门联系,了解当地出现雨季的时间,合理调整施工计划。3、掌握当地的水文资料,在必要位置及工作面周围设置排水明沟,并及时检查清理,以防雨季水浸影响工期。4、合理选择水泥仓库及钢筋的堆放及加工场地,并设良好的防水设施,以保证雨季原材料的供给及钢筋的加工;桥涵施工中注意钢筋的锈蚀及模板和支架的变形、下沉,做好水泥等材料的保管工作。5、在雨季进行混凝土浇注时,混凝土施工现场准备足量的防雨布保护混凝土
