新建工业厂房工程施工组织设计.docx

上传人:p** 文档编号:750816 上传时间:2024-02-26 格式:DOCX 页数:38 大小:115.17KB
下载 相关 举报
新建工业厂房工程施工组织设计.docx_第1页
第1页 / 共38页
新建工业厂房工程施工组织设计.docx_第2页
第2页 / 共38页
新建工业厂房工程施工组织设计.docx_第3页
第3页 / 共38页
新建工业厂房工程施工组织设计.docx_第4页
第4页 / 共38页
新建工业厂房工程施工组织设计.docx_第5页
第5页 / 共38页
新建工业厂房工程施工组织设计.docx_第6页
第6页 / 共38页
新建工业厂房工程施工组织设计.docx_第7页
第7页 / 共38页
新建工业厂房工程施工组织设计.docx_第8页
第8页 / 共38页
新建工业厂房工程施工组织设计.docx_第9页
第9页 / 共38页
新建工业厂房工程施工组织设计.docx_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《新建工业厂房工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《新建工业厂房工程施工组织设计.docx(38页珍藏版)》请在第壹文秘上搜索。

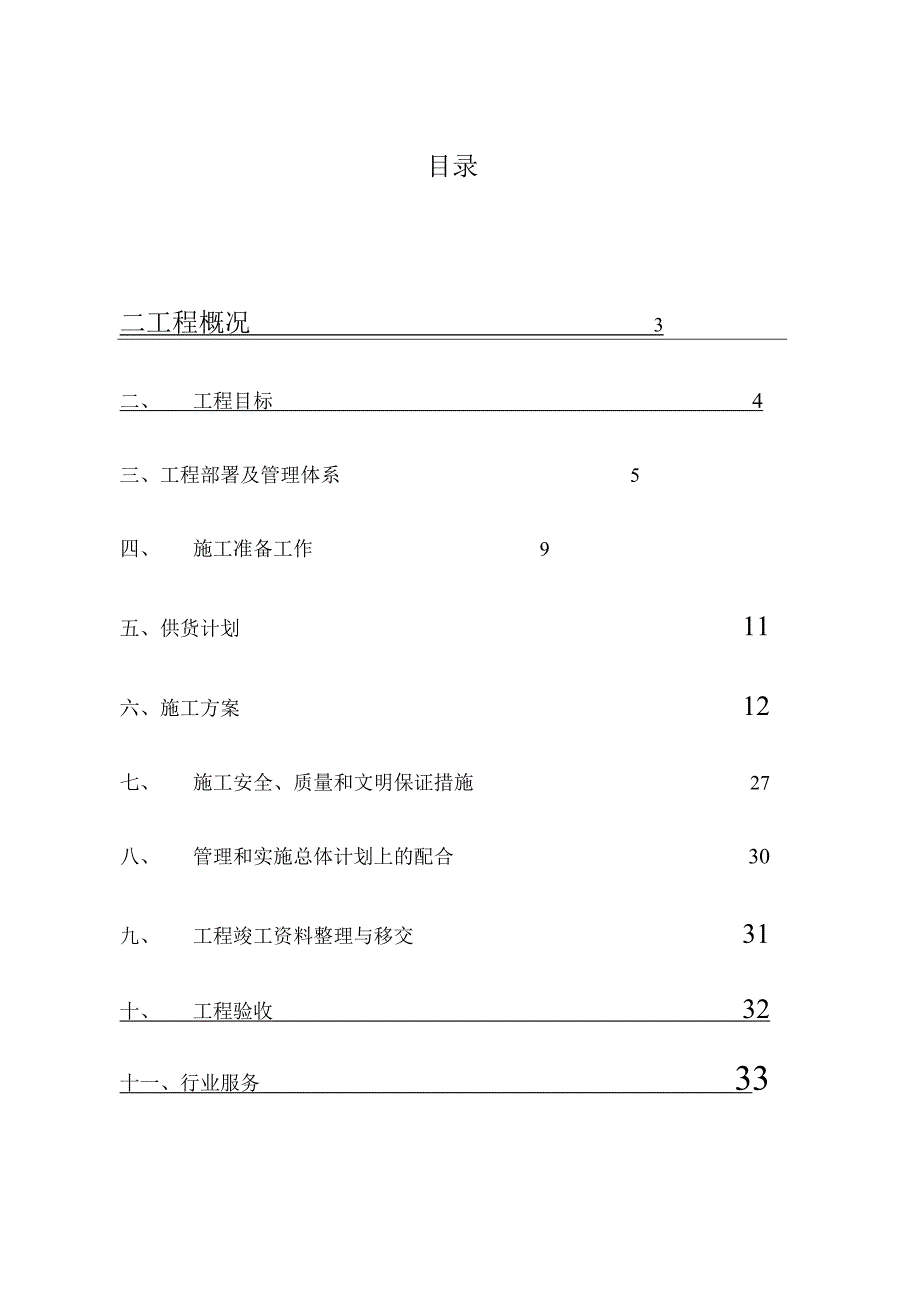

1、上海巨硕投资管理有限公司新建工业厂房(P4)施工方案编制单位:上海汇丽防火工程有限公司编制日期:2012年11月15日编制:储力审核:朱怡目录二工程概况3二、工程目标4三、工程部署及管理体系5四、施工准备工作9五、供货计划11六、施工方案12七、 施工安全、质量和文明保证措施27八、 管理和实施总体计划上的配合30九、 工程竣工资料整理与移交31十、工程验收32十一、行业服务33一、工程概况1 .工程简介工程名称:上海巨硕投资管理有限公司新建工业厂房(P4)工程。设计单位:上海天功建筑设计有限公司施工地点:上海浦东新区康桥镇叠桥路施工单位:上海汇丽防火工程有限公司施工工期:按照总包单位的工期要

2、求2 .工程范围: .火灾自动报警及控制系统工程 .自动喷淋系统工程 .室内消火栓灭火系统工程。3 .工程特点 .本工程属于现代消防设施安装工程和丙类保护对象,对本项目的防火安全要求较高,各个系统安装的质量直接影响到所有设施安全运行的可靠性,施工安装的各程序必须达到设计规范要求。 .警报器、火灾报警及消防联动系统安装工程自动化控制程度高,对综合技术人员的施工素质要求严,施工安装、检测、测试质量是本设计安全运行的关键。 .本工程消防管道口径小于等于DN200的采用热镀锌钢管,大于DN200的采用热镀锌无缝钢管,安装中不允许到处打洞,对预留预埋要求较高。 .本项目主要工艺管道设施在顶上分层次明敷,

3、各专业工种标高统一协调,统一布置才能保证层面顶部整齐美观。本安装工程系统复杂,前期必须与土建紧密配合,后期与装饰配合密切,加上工期紧,各工种主体交叉必须采用流水施工,施工期间应主动接受业主和监理的统一协调,在全面透彻理解设计意图的基础上,编制可行的施工方案,采用科学的施工组织管理和控制手段,先进的施工技术,保质保量完成本工程招标范围内的管道、电气和设备安装。.施工时既要考虑工程进度顺利进行,又要考虑到交叉作业施工互不干扰,防止盲目施工和不合理赶工,以及不采取防护措施,而造成相互损坏、反复污染等现象的产生,明确各专业工种对上一工序的保护责任及本工序工程成品的保护。二、工程目标1、管理目标加强现场

4、的技术管理,坚持质量工作的三级检查管理制度。做好各方面的协作配合,与各专业工种共同努力组织协调施工管理,以创优质工程活动为中心,提高全员质量意识,严格按照施工工艺操作。2、质量目标符合工程合同的技术规范要求及有关质量验收规范,在施工过程中将全面贯彻IS09002体系管理程序进行施工。“质量为本,精心设计,规范施工,用户至上”是我公司一贯的质量方针。本工程施工质量为上海汇丽防火工程有限公司优。3、工期目标为确保本消防安装工程按期,优质完成,我公司将投入足够的施工机具,提高施工质量和施工效率。推广克服工程质量通病治理措施等技术进步项目。保证在合同工期内完工。4、安全生产目标加强工人安全生产教育,提

5、高工人自我保护意识,落实安全生产岗位责任制,杜绝任何工伤事故发生。5、文明生产目标推行标准化管理,创区文明施工现场。三、工程部署及管理体系一、室内的消防设备工程1、施工部署我公司将依照“质量为本、精心设计、规范施工、用户至上”的质量方针,按IS09002质量体系管理模式组织施工,确保按预定的管理目标完成本工程。为了确保优质完成该工程,我公司高度重视此工程,选派施工质量好,速度快,管理强的施工队承担施工。组建一支业务精、懂技术、会管理、精干高效、服务周到的项目部作为管理层,对本工程的质量、进度、安全、文明施工等全面负责。由具有丰富现场施工管理经验的技术人员负责现场质量进度安全成本方面的管理。同时

6、选派有施工办公楼工程项目经验的人员担任现场主办施工员及质安员。随着工程进度的不断展开。将及时调整充实现场施工管理人员,以满足工程之需要。为能实现预定的质量目标,公司质安部门还将派专人进驻现场,对质量进行全面检查考核。项目部将严格遵守施工顺序,切实服从业主部署,积极配合总包,确保质量和工期。2、管理架构、项目组成人员和劳动力配备.管理架构工程部材料员质安部劳动力配备电工2名电焊工2名管道工4名其他工种10名3、主要管理人员的组织分工 .项目经理:A、负责与甲方总包方的配合协调事宜,按规定参加甲方和总包方的协调会议,技术交底会议。保质保量,按期完成各项指标任务。B、监管工程进度,按分段、分块、有计

7、划、保证工程质量,必须符合消防施工验收规范及安装验收规范。C、对施工过程中图纸出现的问题、材料、设备的变更,及时和业主、设计院联系办理确认手续,确保工程进度不受影响。D、及时根据甲方要求制定工程进度计划,合理调配施工人员、机械工具设备、材料等,保证施工正常进行。 .安全员:A、教育职工遵守本公司的有关规定和有关安全与防火的措施。B、教育职工与其他兄弟单位积极配合做好安全施工。C、教育职工进入施工现场要遵守六大纪律,严格按照安全生产操作规程施工,一切行动听指挥,杜绝违章施工,杜绝违章指挥。D、每次安排工作时首先进行安全教育。经常到工地进行检查,发现事故隐患及时整改,并把情况及时汇报到项目经理处。

8、必要时向公司通报。E、定期对施工人员进行安全教育,提高职工的安全生产意识,增强自我保护能力。F、负责对工地施工人员安全方面的考评工作,制订安全奖罚措施,确保安全生产。 .质量员:A、依据施工图纸,根据施工规范,消防验收规范,配合施工人员制订每道工序的施工方案。B、依据设计图纸对设备、材料是否符合设计要求,把好质量关,首先做到把好进货关,对工程所需设备材料等报业主批准后进行采购,并在进货时请业主一起验收。凡不合格产品及“三无”产品决不采购。C、定期到工地进行质量检查、发现不符合施工规范,立即发整改通知。做到自检互检专业检查,确保优良工程。D、及时填写好有关记录和隐蔽工程资料,做好验收资料整理工作

9、。 .工程队长:A、在项目经理领导下,合理安排好施工人员,做到任务明确,落实到人,技术交底清楚,保证质量,安全文明施工。B、做好备用材料的正常储备工作,及时向项目经理申请备用料。C、严格按图纸施工,发现图纸与施工实际不相符合的问题,及时向项目负责人汇报,通过协调解决问题。并向监理、甲方汇报。D、负责落实工地安全生产,文明施工等达标要求,做到工完料尽场地清。E、接受甲方、监理公司等部门的技术指导,做好与其他分包单位的配合管理,完成施工任务。F、合理使用机械设备,做到会管理,会使用和定期保养制度。合理使用原材料,严禁浪费原材料现象。 .施工员:负责工程施工中各个工种、各个工序的工程质量整体工程的质

10、量管理。负责施工现场的施工及施工人员的安排,带领施工人员规范施工,作好施工记录,负责工程中的具体技术问题的解决,向项目经理及公司汇报施工完成情况,签字负责。 .预算员:负责施工过程中工程量变更和月工作计划核算和申报,配合项目经理完成竣工结算。 .资料员:负责施工过程所有技术资料、图纸、工作联系函、隐蔽工程记录、质量评定表、监理会议纪要、施工记录内容等相关文件汇总分类。 .材料员:根据施工队长工程进度,工程主管提出材料及工具等采购要求、交项目经理批准,填写材料申购单,交公司采购或现场采购。四、施工准备工作为加强全面管理,公司将组织技术力量雄厚的工程项目部负责本工程的组织和实施,在现场进行综合管理

11、和统一指挥。各专业各有一名负责人,具体负责各专业的领导,以上人员专业施工员常驻现场,形成强有力的领导机构。各专业要组织好劳动力,提高劳动生产率。正常施工期应设置专职的安全检查员、质量检查员及成品设备保卫人员等,组织做好现场的各项管理工作。1、 施工技术准备 .编制施工组织设计关键部位的施工方案,质量保证措施。 .编制质量计划。 .组织各安装工种技术人员熟悉设计图纸,充分了解和掌握设计意图、特点和技术要求,预先直协调好各专业管线走向,坐标及标高,整体规划、合理布局。认真审查施工图纸可能存在的问题,并经图纸会审提出对施工图纸的疑问及建议。.在施工中施工员对施工小组要进行详细的技术交底,各专业可结合

12、本工程的特点,组织进行技术攻关和交流。2、 施工现场物质准备 .编制施工平面布置及临高计划、临电、临水方案。 .搭设现场施工临时设施及安全、消防设施。临设方案在必要时报监理单位和建设单位审批。 .按工机具进场计划,材料进场计划,组织施工机具,工程用料进场。 .组织各类办公、生活、消防设施进场。3、 施工人员及各项规章制度准备 .按“消防安装分部管理架构”及“分项目部人员构成”落实各项专业负责人选,做到各司其职,各负其责。 .建立健全各项规章制度,包括“各级岗位责任制”、“工程质量检查与验收制度”、“工程技术档案管理制度”、“技术交底制度”、“安全操作制度”等一系列制度。 .对施工班组、作业人员

13、进行技术再培训以及技术交底和施工安全交底。4、 施工机具准备。5、 设备、材料准备:根据工程进度,编制设备、材料进场计划。五、供货计划按照施工进度计划结合供应商的供货周期在确保工期进度的条件下有计划、按进度进货。产品符合国家和上海市消防有关规定和标准。.材料和设备A.所用材料和设备符合本工程技术要求并确保工程质量。B.采购材料具备产品合格证及完整的技术资料,并具备安装使用和维护的说明书。C.主要材料及设备的采购须经业主认可后进行(材料进场前30天),材料和设备送到现场时,请监理工程师协助验收。六、施工方案本项目施工范围为室内的消防设备工程。消防设备系统主要分为:火灾报警系统、消防水系统(喷淋系

14、统、室内消火栓系统)。火灾自动报警系统一、火灾自动报警系统及布线安装1、严格按照电气装置安装工程施工及验收规范(GBJ232)的有关规定。2、火灾报警的系统的线路导线应根据设计图纸要求进行布线。3、管内穿线之前,应将管内积水及杂物积水及杂物清除干净。4、导线在管内或槽内不得有接头和扭结,应在接线盒内焊接或端连接。5、管子入盒时应外侧应套锁母,内侧装护口,在进入吊顶内敷设时,内外侧均套锁母。6、在员顶内敷设各类管、线槽时,应用各自的卡具吊装或用支承物固定。7、吊点或支承物距离施工现场具体情况设置。二、火灾探测器的安装1)探测器至相邻墙壁或梁边水平距离不应小于0.5米,探测器正下方其周围0.5米内

15、不应有遮挡物。2)感温探测器安装在正常时的最高环境温度,比探测器的额定动作温度低20C。以上的场所。3)距地板间的高度不应大于8米。4)安装高度大于12米时应采用光电对射探测器或空气比重探测器。5)探测器底座应牢靠固定,底座及外接导线必须采用可靠压接或焊接,如采用焊接时为防止接头外腐蚀脱开或增加线路电阻,影响正常报警,应使用无腐蚀的助焊剂。并用导线颜色来区分正负极性。(所有区域中的导线颜色应一致)三、手动火灾报警的安装1)手动火灾报警的安装在建筑物的安全和安全楼梯口等便于操作的地方。2)手动火灾报警安装在墙壁上,且中心距地面L5米以处。3)安装应牢固,不得倾斜。四、火灾报警器接线端子箱安装1)应与地面垂直不倾斜。2)引入导线应整齐、清晰、美观、避免交叉。3)电缆芯线和所配导线的端部均应标明其回路编号,编号应与图纸符合,字迹清晰,并不易褪色。4)端子板的每个接线部不得超过两根。5)电缆芯线和导线应留有足够余量。6)导线应绑扎成捆。7)导线引入墙洞后要进行防水,防灰尘处理。8)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
