资源描述

《施工现场质量管理制度.docx》由会员分享,可在线阅读,更多相关《施工现场质量管理制度.docx(12页珍藏版)》请在第壹文秘上搜索。

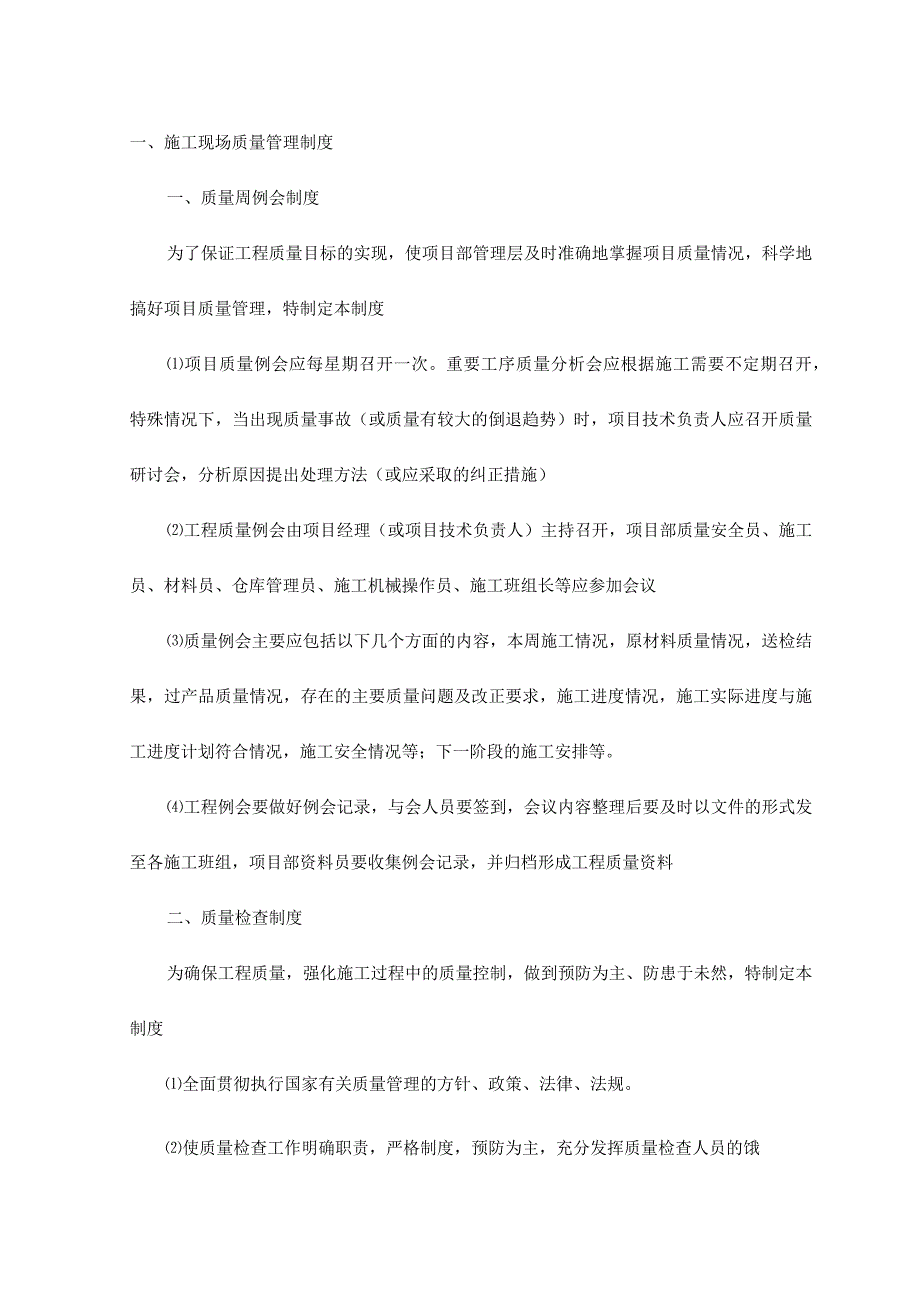

1、一、施工现场质量管理制度一、质量周例会制度为了保证工程质量目标的实现,使项目部管理层及时准确地掌握项目质量情况,科学地搞好项目质量管理,特制定本制度项目质量例会应每星期召开一次。重要工序质量分析会应根据施工需要不定期召开,特殊情况下,当出现质量事故(或质量有较大的倒退趋势)时,项目技术负责人应召开质量研讨会,分析原因提出处理方法(或应采取的纠正措施)工程质量例会由项目经理(或项目技术负责人)主持召开,项目部质量安全员、施工员、材料员、仓库管理员、施工机械操作员、施工班组长等应参加会议质量例会主要应包括以下几个方面的内容,本周施工情况,原材料质量情况,送检结果,过产品质量情况,存在的主要质量问题

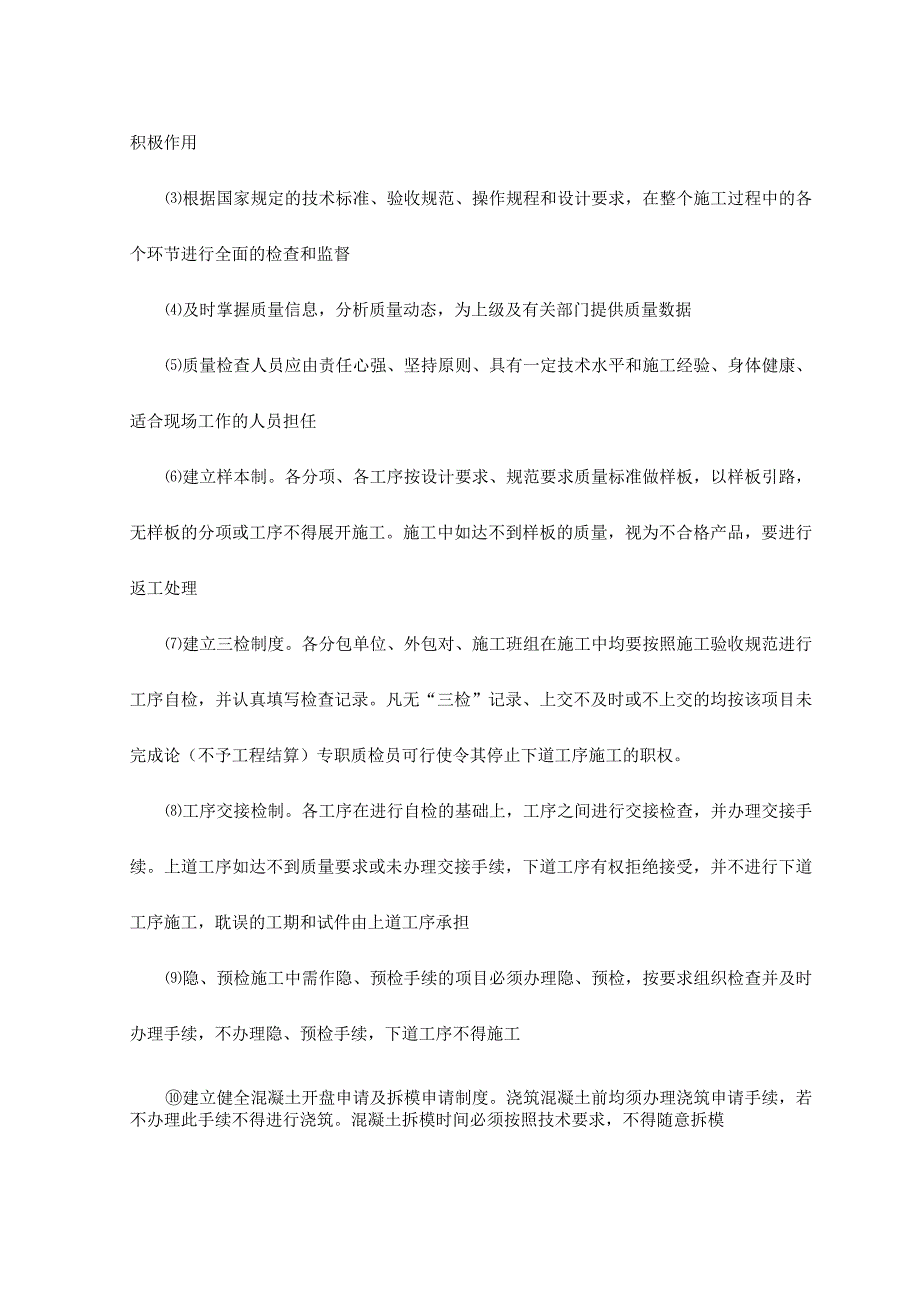

2、及改正要求,施工进度情况,施工实际进度与施工进度计划符合情况,施工安全情况等;下一阶段的施工安排等。工程例会要做好例会记录,与会人员要签到,会议内容整理后要及时以文件的形式发至各施工班组,项目部资料员要收集例会记录,并归档形成工程质量资料二、质量检查制度为确保工程质量,强化施工过程中的质量控制,做到预防为主、防患于未然,特制定本制度全面贯彻执行国家有关质量管理的方针、政策、法律、法规。使质量检查工作明确职责,严格制度,预防为主,充分发挥质量检查人员的饿积极作用根据国家规定的技术标准、验收规范、操作规程和设计要求,在整个施工过程中的各个环节进行全面的检查和监督及时掌握质量信息,分析质量动态,为上

3、级及有关部门提供质量数据质量检查人员应由责任心强、坚持原则、具有一定技术水平和施工经验、身体健康、适合现场工作的人员担任建立样本制。各分项、各工序按设计要求、规范要求质量标准做样板,以样板引路,无样板的分项或工序不得展开施工。施工中如达不到样板的质量,视为不合格产品,要进行返工处理建立三检制度。各分包单位、外包对、施工班组在施工中均要按照施工验收规范进行工序自检,并认真填写检查记录。凡无“三检”记录、上交不及时或不上交的均按该项目未完成论(不予工程结算)专职质检员可行使令其停止下道工序施工的职权。工序交接检制。各工序在进行自检的基础上,工序之间进行交接检查,并办理交接手续。上道工序如达不到质量

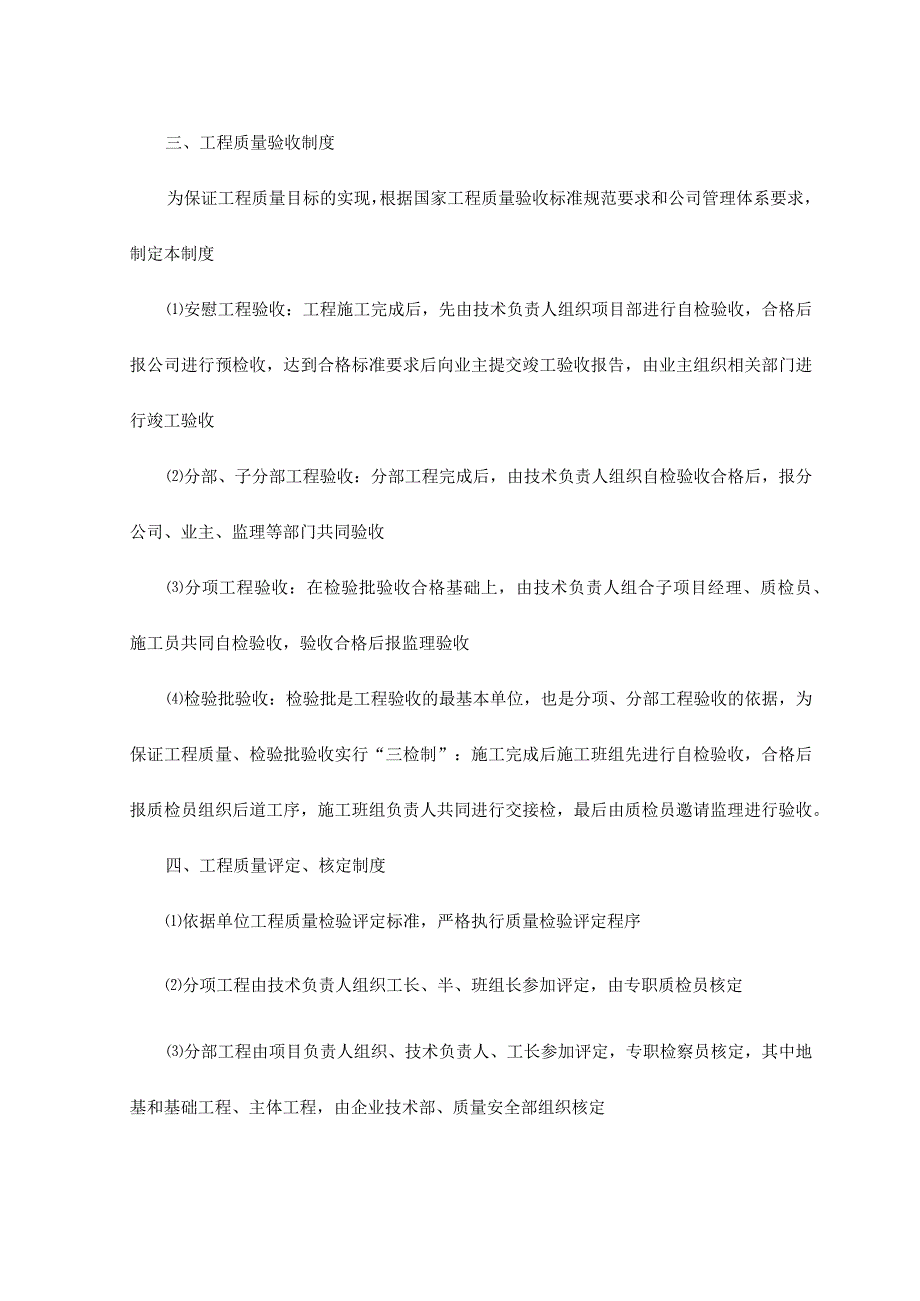

4、要求或未办理交接手续,下道工序有权拒绝接受,并不进行下道工序施工,耽误的工期和试件由上道工序承担隐、预检施工中需作隐、预检手续的项目必须办理隐、预检,按要求组织检查并及时办理手续,不办理隐、预检手续,下道工序不得施工建立健全混凝土开盘申请及拆模申请制度。浇筑混凝土前均须办理浇筑申请手续,若不办理此手续不得进行浇筑。混凝土拆模时间必须按照技术要求,不得随意拆模三、工程质量验收制度为保证工程质量目标的实现,根据国家工程质量验收标准规范要求和公司管理体系要求,制定本制度安慰工程验收:工程施工完成后,先由技术负责人组织项目部进行自检验收,合格后报公司进行预检收,达到合格标准要求后向业主提交竣工验收报告

5、,由业主组织相关部门进行竣工验收分部、子分部工程验收:分部工程完成后,由技术负责人组织自检验收合格后,报分公司、业主、监理等部门共同验收分项工程验收:在检验批验收合格基础上,由技术负责人组合子项目经理、质检员、施工员共同自检验收,验收合格后报监理验收检验批验收:检验批是工程验收的最基本单位,也是分项、分部工程验收的依据,为保证工程质量、检验批验收实行“三检制”:施工完成后施工班组先进行自检验收,合格后报质检员组织后道工序,施工班组负责人共同进行交接检,最后由质检员邀请监理进行验收。四、工程质量评定、核定制度依据单位工程质量检验评定标准,严格执行质量检验评定程序分项工程由技术负责人组织工长、半、

6、班组长参加评定,由专职质检员核定分部工程由项目负责人组织、技术负责人、工长参加评定,专职检察员核定,其中地基和基础工程、主体工程,由企业技术部、质量安全部组织核定单位工程质量综合评定由企业技术负责人组织、项目负责人、技术负责人、企业几乎、质量部参加评定。企业经理、企业技术负责人共同签证负责单位工程质量综合评定后,将与关评定资料提交质量监督部门申请核定五、成品保护制度为保证建筑产品的完整性和完美性,确保工程质量达到预期的目标,特制定本制度项目部与班组签订产品保护责任制,由班组把责任落实分解到每一作业岗位。同时加强员工产品保护教育,提高素质施工班组对前一班组作业完成的长品有责任进行保护。后作业班组

7、不得对前施工班组完成的产品有污染或损坏。对进场的设备、半产品等应指定位置堆放,并有专人负责保护,避免在施工安装前损坏或缺少零部件。六、工程质量奖罚制度1、总则为强化质量管理,提高职工及外包队伍的质量意识,激励各级员工的工作积极性,保证工程质量目标顺利完成,制定本制度本制度根据国务院颁发的建设工程质量管理条例及有关技术标准、规范、规定的要求,结合公司实际情况制定。2、适用范围本制度适用于项目部及施工单位的质量奖罚的管理3、职责质量管理部负责对各施工单位的质量奖罚管理项目部总工程师负责奖励基金审批4、制度内容考核对象。本制度对现场施工的各单位、包工队进行考核考核内容:施工质量记录齐全施工单位所施工

8、的分项工程优良率标牌、标志,按质量管理有关规定要求责任挂牌材料代用:有正常的代用手续,资料齐全过程控制记录:各单位、部门要把公司质量技术部的单位安装工程文件资料检查清单根据工程细划在不同阶段需要哪些记录并落实到人,有书面计划清单与检查落实记录。质量管理部要根据计划清单分阶段检查落实情况并打分,低于85分者,取消质量奖评定资格。质量奖来源分两部分:一部分为项目部按工程制定的质量奖,一部分为不固定嘉奖(甲方、公司、项目部等),罚款纳入质量奖基金按月进行考核,分项工程优良率达到质量目标要求的,且未发生一起质量缺陷或问题的,质量奖全部发放给单位,由各单位质检员根据考核细则列出考核评分表(附表5-9)交

9、质量管理部审核,质量管理部审核自检考核评分表后审核发放对个人奖罚办法:根据公司、项目部有关质量管理制度、规定进行考核A对职工质量意识考核。对职工质量意识的考核随机进行。任何人故意隐瞒质量问题或缺陷,一经发现每次扣罚100元B本单位职工(不包括专兼质检人员及中层以上领导)发现质量问题或缺陷并反馈到质量管理部,每次嘉奖2(M0()元。按月单独发放C对外包队伍质量管理人员按该承包队伍验收一次合格率核发,达不到100%则免除奖励D对在质量工作中表现突出、工作成绩优良的职工质量管理部可不定期给予嘉奖,嘉奖考核及分配表由质量管理部负责对专兼质检人员的考核A对专兼质检人员的考核每半年一次逐级考核B考核以施工

10、质量问题或缺陷在整改(有记录)前被其他人员(非专兼质检人员)发现并反馈到质量管理部的次数为标准,考核期内超过两次扣罚50元,每增加一次加罚50元C未按程序履行验收手续不享受奖励D由质量管理部质检元组织三级验收。若该项目二级验收一次不合格,扣除施工单位工程项目质保金10%,多次发生逐次扣除。并罚主持该项目验收的质检员20元E施工项目通过三级验收收报请四级验收时若第一次不通过,此情况每发生一次,罚质量管理部主持该项目三级验收的质检员50元,主持该项目二级验收的质检压20元F经考核施工单位质检员三、四级验收连续两个月验收合格率达100%奖励200元;连续四个月验收合格率达100%奖励400元,若不符

11、合验收合格标准,被上级质检员验收合格的处罚上级质检员相同金额对专兼职计量人员的考核A对专兼职计量人员的考核每半年一次逐级考核B考核以发现不符合使用要求的计量器具在施工现场使用的次数为标准,考核期内超过两次则扣罚50元,每增加一次加罚50元C计量器具帐、卡、物不对应,免除奖励对专业公司的考核A对专业公司经理和技术负责人的考核每半年进行一次定期考核B奖励以管理人员(项目部、专业公司)是否认真及时填报质量管理记录为标准C对违反施工工艺记录的现象,一经发现对责任人处以20元以上处罚,可进行连锁处罚,必要可对屡犯者进行下岗培训,对责任单位可处以100元以上处罚D对施工项目达到业主表彰,被列为施工现场样板

12、工程或精品工程的施工单位,质量管理部不定期给予奖励、并上报公司考核分工各单位质检员负责本单位人员的考核,质量管理部负责审核,各单位质检员由质量管理部专业员考核,质量管理不5部长审核各单位的考核由质量管理部考核,质量管理部部长审核对质量奖的考核由本工程部或财务部核发七、质量奖罚条例1、总则为保证质量提供有效措施,根据本工程的质量目标和公司的质量管理手册,特制定本制度2、钢筋混凝土工程施工现场在混凝土浇捣时必须按试验室提供的饿配合比挂牌施工,如发现不挂牌操作的罚款30元计量检测制度,如发现不按规定计量检测拌制混凝土的,每次罚款30-50元混凝土原材料不按规定送检的,每缺一组罚款30-50元混凝土、

13、砂试块应及时送试验室试压,超过标准龄期(28天)试压的,视超过龄期时间长短,每组罚款20-40元认真按规定制作混凝土试块,漏做一组罚款200元每批试块低于规范规定或任意一组试块强度低于规范最低值要求,经回弹合格的,罚款100元。经回弹不合格的,每组罚款200元梁、柱蜂窝面积大于1500CM2,基础、墙、板孔洞面积大于150CM2的,每处罚款I(X)兀梁、柱孔洞面积大于60CM2,基础、墙、板孔洞面积大于150CM2的,每处罚款150元梁、柱主筋长度大于15CM,基础、墙、柱主筋长度大于30CM的,每处罚款100元墙、柱垂直度偏差每层超过15MM的,每处罚款200元(11)梁、墙、柱断面尺寸偏差

14、大于15MM或IOMM的,每处罚款30元梁、柱爆模面积大于0.5CM2,厚度大于3.5CM,基础、墙、板爆面积大于1M2,厚度大于3.5CM的,每处罚款100元梁、柱爆模面积大于0.5CM2,厚度大于3.5CM,基础、墙、板爆面积大于1M2,厚度大于3.5CM的,每处罚款100元(M)梁、柱钢筋偏位,保护层小于IOMM,每根钢筋罚款5元3、砖砌体工程砌筑砂浆拌合原材料按重量比计量,如连体积比都没有,每发现一次罚款10-20元砌筑砂浆每批试块强度低于规范要求或任意一组试块强度低于设计强度85%的,罚款200元漏筑砌筑砂浆试块的,每组罚款100元砌筑砂浆试块强度超过设计强度等级0.5倍的,每组罚款

15、50元烧结普通砖砌体水平灰缝的砂浆饱满度,抽查三组中有一组或一组以上小于60%的,罚款250元混水墙面每间处16皮以上的通缝超过三处的,每超过一次罚款50元砌体非角处留直搓时,如不放拉钢筋的,每处罚款100元砌体留直搓时,不按规定放拉钢筋的,每处罚款50元每个接搓部位的灰缝透亮和灰缝度小于5MM的缺陷,超过12个(每层查6处)的,每处罚款20元水平灰缝直度偏差大于12MM(每层查三处)的。每处罚款50元(ID水平灰缝标准厚度为IOMM,查出(每层查三处)士2MM者。每处罚款50元砖墙垂直度偏差,每层大于8MM(每层查三处)的,每处罚款100元该设大马牙搓处未设的,每处罚款50元(M)严禁使用拖尺铺灰砌筑的,违者每次罚款5元(15)隔墙和填充墙顶面与上部结构接触处,宜用侧砖或立砖斜砌挤紧,否则每处罚款50兀4、地面工程地坪严禁起壳、起裂、起砂,上述情况占一个居室面积四分之一的,每发现一间罚款30元卫生间、舆洗室、厕所间等四周墙面及地面、渗漏的,每处罚款100元阳台、卫生间、舆洗室、厕所等倒泛水,积水面积占本间1/3的,每间罚款100元

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
