混凝土冬季施工方案.docx

上传人:p** 文档编号:751399 上传时间:2024-02-26 格式:DOCX 页数:6 大小:19.36KB
下载 相关 举报
混凝土冬季施工方案.docx_第1页
第1页 / 共6页
混凝土冬季施工方案.docx_第2页
第2页 / 共6页
混凝土冬季施工方案.docx_第3页
第3页 / 共6页
混凝土冬季施工方案.docx_第4页
第4页 / 共6页
混凝土冬季施工方案.docx_第5页
第5页 / 共6页
混凝土冬季施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《混凝土冬季施工方案.docx》由会员分享,可在线阅读,更多相关《混凝土冬季施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

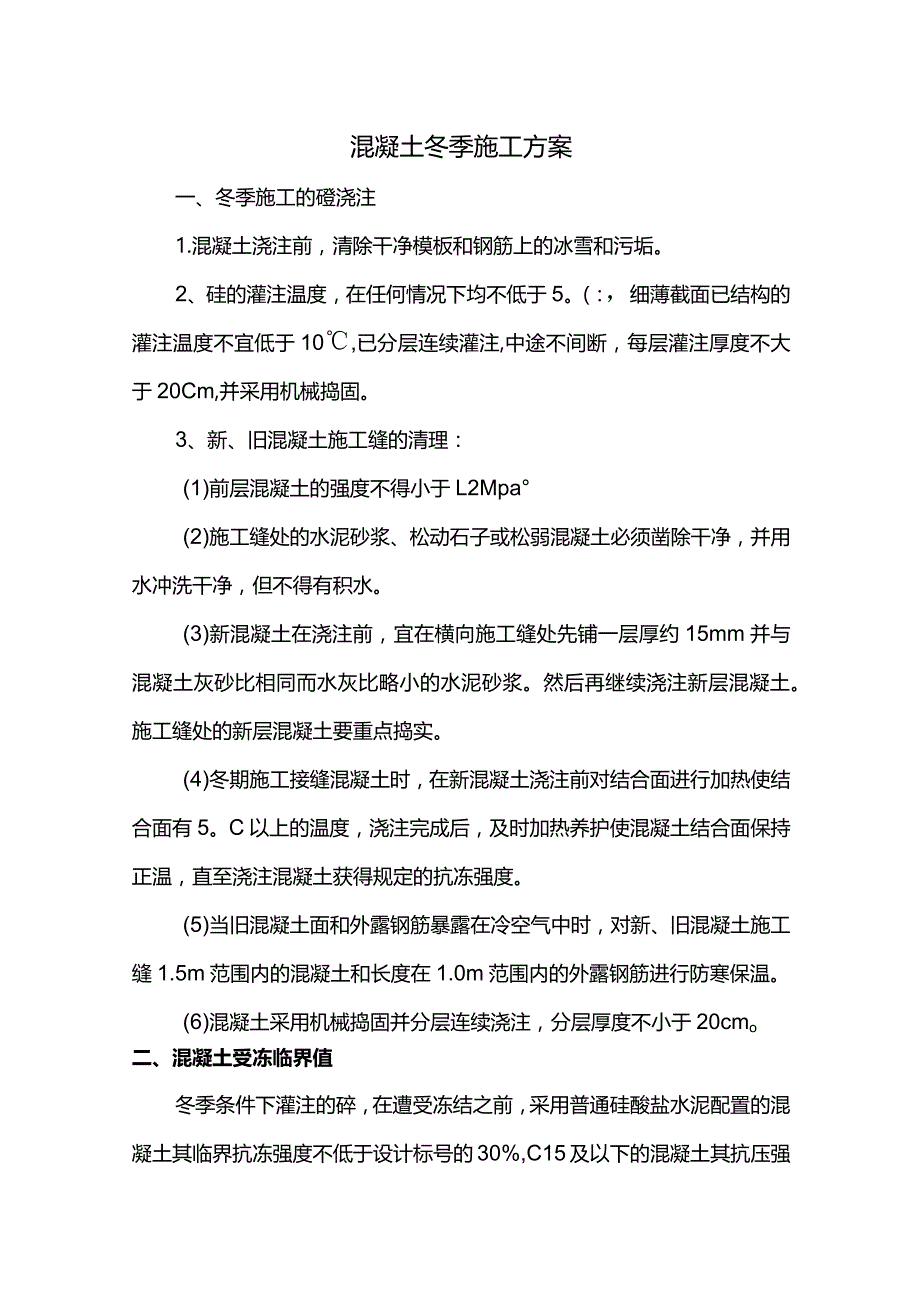

1、混凝土冬季施工方案一、冬季施工的磴浇注1.混凝土浇注前,清除干净模板和钢筋上的冰雪和污垢。2、硅的灌注温度,在任何情况下均不低于5。(:,细薄截面已结构的灌注温度不宜低于10,已分层连续灌注,中途不间断,每层灌注厚度不大于20Cm,并采用机械捣固。3、新、旧混凝土施工缝的清理:(1)前层混凝土的强度不得小于L2Mpa(2)施工缝处的水泥砂浆、松动石子或松弱混凝土必须凿除干净,并用水冲洗干净,但不得有积水。(3)新混凝土在浇注前,宜在横向施工缝处先铺一层厚约15mm并与混凝土灰砂比相同而水灰比略小的水泥砂浆。然后再继续浇注新层混凝土。施工缝处的新层混凝土要重点捣实。(4)冬期施工接缝混凝土时,在

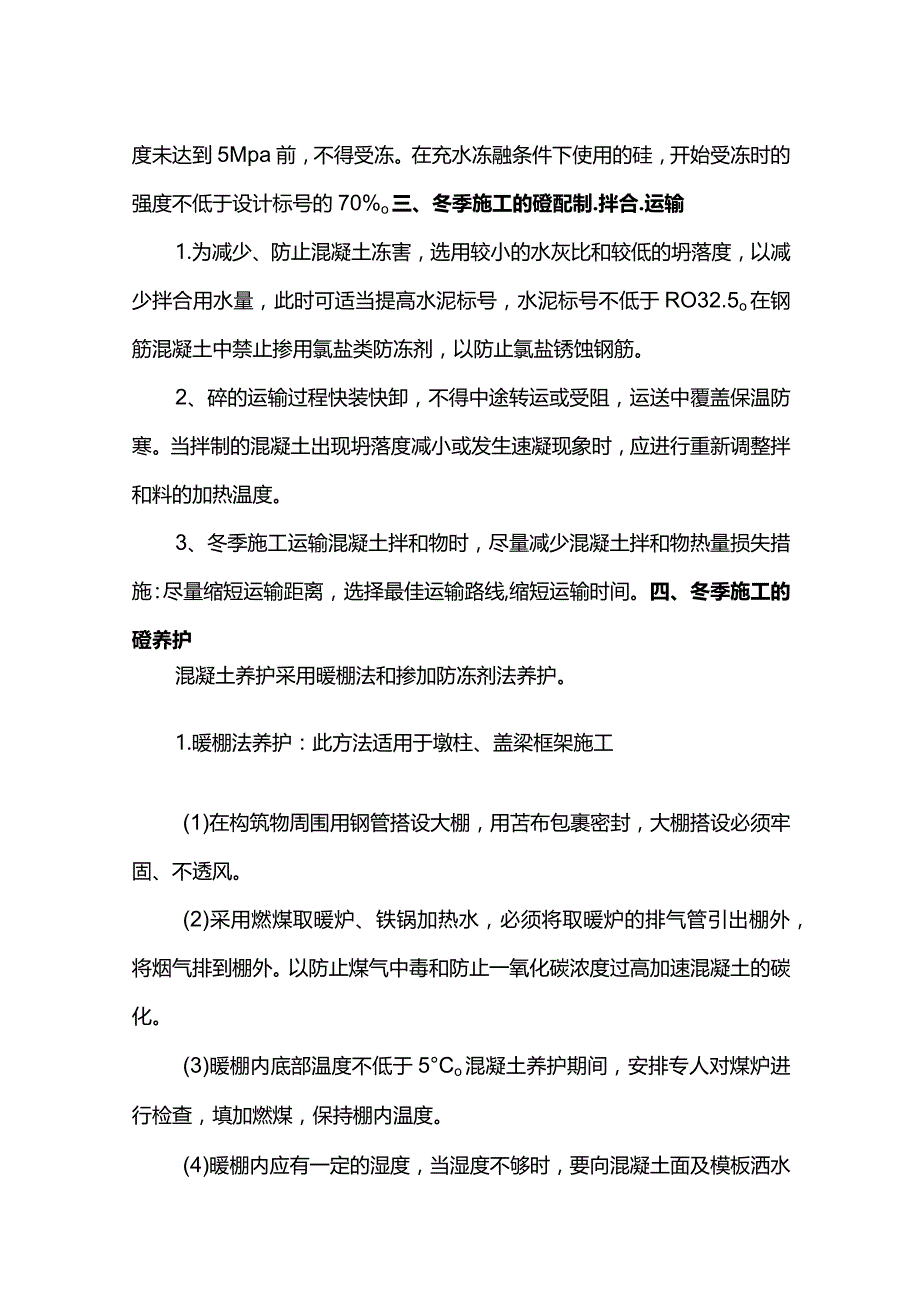

2、新混凝土浇注前对结合面进行加热使结合面有5。C以上的温度,浇注完成后,及时加热养护使混凝土结合面保持正温,直至浇注混凝土获得规定的抗冻强度。(5)当旧混凝土面和外露钢筋暴露在冷空气中时,对新、旧混凝土施工缝1.5m范围内的混凝土和长度在1.0m范围内的外露钢筋进行防寒保温。(6)混凝土采用机械捣固并分层连续浇注,分层厚度不小于20cmo二、混凝土受冻临界值冬季条件下灌注的碎,在遭受冻结之前,采用普通硅酸盐水泥配置的混凝土其临界抗冻强度不低于设计标号的30%,C15及以下的混凝土其抗压强度未达到5Mpa前,不得受冻。在充水冻融条件下使用的硅,开始受冻时的强度不低于设计标号的70%o三、冬季施工的

3、磴配制.拌合.运输1.为减少、防止混凝土冻害,选用较小的水灰比和较低的坍落度,以减少拌合用水量,此时可适当提高水泥标号,水泥标号不低于RO32.5o在钢筋混凝土中禁止掺用氯盐类防冻剂,以防止氯盐锈蚀钢筋。2、碎的运输过程快装快卸,不得中途转运或受阻,运送中覆盖保温防寒。当拌制的混凝土出现坍落度减小或发生速凝现象时,应进行重新调整拌和料的加热温度。3、冬季施工运输混凝土拌和物时,尽量减少混凝土拌和物热量损失措施:尽量缩短运输距离,选择最佳运输路线,缩短运输时间。四、冬季施工的磴养护混凝土养护采用暖棚法和掺加防冻剂法养护。1.暖棚法养护:此方法适用于墩柱、盖梁框架施工(1)在构筑物周围用钢管搭设大

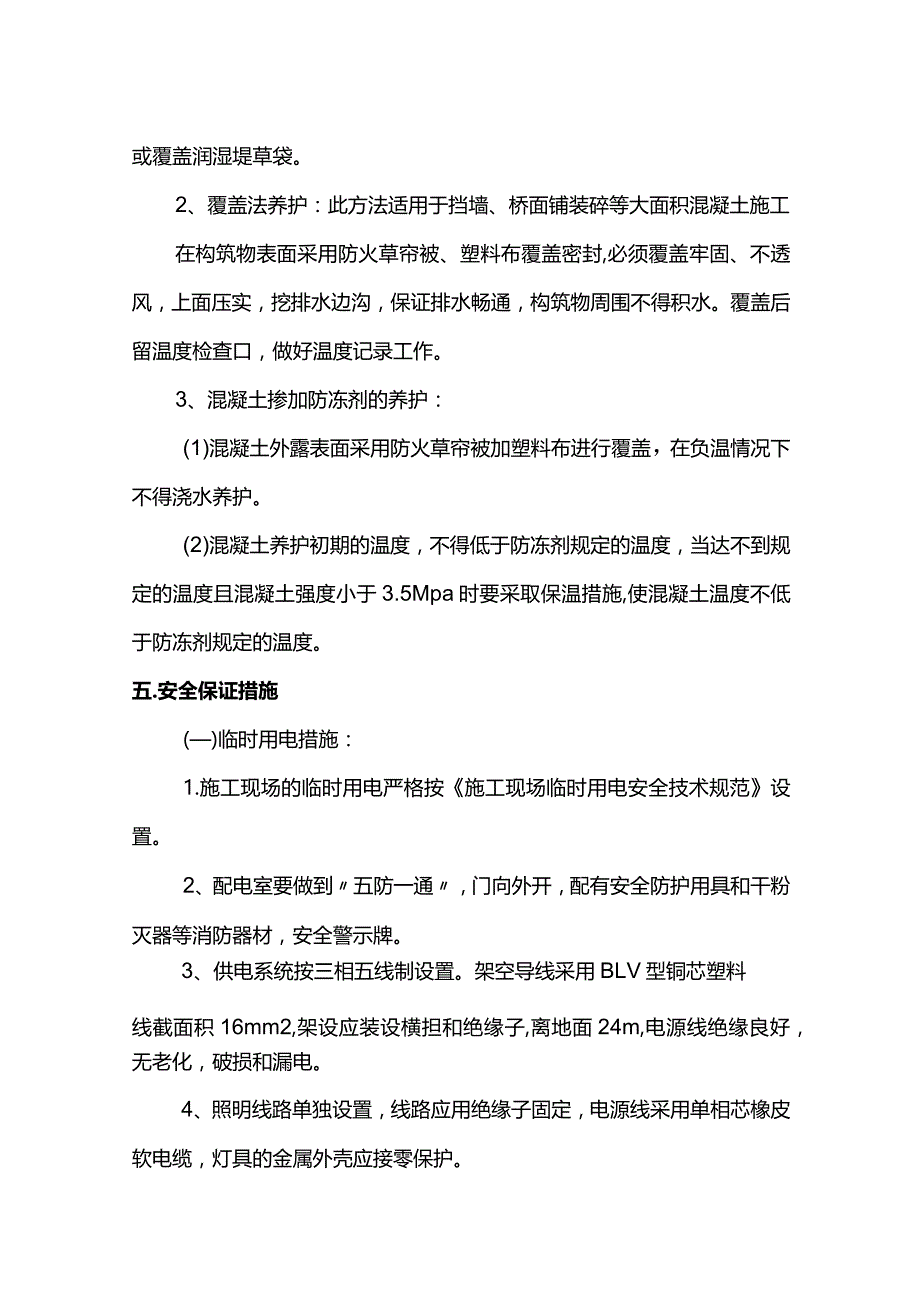

4、棚,用苫布包裹密封,大棚搭设必须牢固、不透风。(2)采用燃煤取暖炉、铁锅加热水,必须将取暖炉的排气管引出棚外,将烟气排到棚外。以防止煤气中毒和防止一氧化碳浓度过高加速混凝土的碳化。(3)暖棚内底部温度不低于5Co混凝土养护期间,安排专人对煤炉进行检查,填加燃煤,保持棚内温度。(4)暖棚内应有一定的湿度,当湿度不够时,要向混凝土面及模板洒水或覆盖润湿堤草袋。2、覆盖法养护:此方法适用于挡墙、桥面铺装碎等大面积混凝土施工在构筑物表面采用防火草帘被、塑料布覆盖密封,必须覆盖牢固、不透风,上面压实,挖排水边沟,保证排水畅通,构筑物周围不得积水。覆盖后留温度检查口,做好温度记录工作。3、混凝土掺加防冻剂

5、的养护:(1)混凝土外露表面采用防火草帘被加塑料布进行覆盖,在负温情况下不得浇水养护。(2)混凝土养护初期的温度,不得低于防冻剂规定的温度,当达不到规定的温度且混凝土强度小于3.5Mpa时要采取保温措施,使混凝土温度不低于防冻剂规定的温度。五.安全保证措施()临时用电措施:1.施工现场的临时用电严格按施工现场临时用电安全技术规范设置。2、配电室要做到五防一通,门向外开,配有安全防护用具和干粉灭器等消防器材,安全警示牌。3、供电系统按三相五线制设置。架空导线采用BLV型铜芯塑料线截面积16mm2,架设应装设横担和绝缘子,离地面24m,电源线绝缘良好,无老化,破损和漏电。4、照明线路单独设置,线路

6、应用绝缘子固定,电源线采用单相芯橡皮软电缆,灯具的金属外壳应接零保护。5、施工用电要用标准总配电箱、分配电箱、开关箱,并配备干粉灭火机。6、总配电箱、分配电箱和开关箱应设置漏电保护器,应灵敏可靠,漏电保护器的额定漏电工作电流要与工作容量相匹配。电箱进出线从箱体底面进,并有套管分路成束,电箱内的工作零线与保护零线应分别接在各自专用的接线端子板上,金属外壳作接零保护,开关和设备实行一机一闸T呆险。7、工地配备十名专职建筑电工驻现场管理施工用电。8、认真做好安全技术交底及使用前验收签证手续。(二)施工现场防火、防爆、防雷安全措施:1.施工现场防火工作必须逐级实行防火责任制,指定专人负责,保证防火安全

7、措施有效地贯彻执行。2、工地领导应加强对全体职工特别是新职工和民工的防火教育,制订防火制度和公约。3、工地各级领导应定期检查工棚的防火安全工作,发现火险漏洞,必须及时彻底解决。4、工地应普遍地建立义务消防队。义务消防队应建立必要的值班汇报、学习训练等制度。5、要求在办公室、仓库、宿舍安置一定数量的灭火机,在配电室设置干粉式灭火机,并按规定时间更换药物,以免药物失效,由负责安全保卫的同志专门负责。6、工棚内的高度一般不要低于2.5米,工棚的门、窗要向外开。7、燃着的火炉要有看管,人员离去或睡觉时,要将炉门封好。8、加强明火作业管理,电气焊、切割机作业场地半径10米范围内严禁放置易燃易爆物。9、加

8、强对易燃易爆材料管理,油料、漆料等应以消防等级要求入库,仓库应设安全标志牌及消防器材。10、施工现场用电,应严格按照用电安全管理规定,加强电源管理,以便防止电气火灾。(三)文明施工措施1.建立健全的现场文明施工管理,由项目经理总负责,施工班组设兼职管理员。2、施工现场内对施工设备、材料堆放、场地道路进行统一合理的规划;做好泥浆的现场管理工作,浆液不得外溢,以免污染工地;污水须经沉淀滤清后才可排向市政管道;工地大门(出入口)设置洗车台,保证车辆外出不污染路面。各项文明施工工作按照相关严格执行。六、混凝土拆模1.冬季混凝土拆模强度应满足以下要求:满足混凝土正常温度下拆模强度的要求,并同时满足抗冻要求的规定,正常温度下混凝土拆模强度:侧模在混凝土强度达到5Mpa以上,且其表面及棱角不因拆模而受损时,方可拆模。底模应在混凝土强度符合设计要求强度时方可拆模。2、混凝土与环境的温差不得大于15,当温度差在10。C以上,但低于15(,拆除模板后立即在混凝土表面采取覆盖措施,如覆盖防火草帘被及塑料布。3、采用暖棚法养护的混凝土,当养护完毕后环境气温仍在0以下时,应待混凝土冷却至5。C以下后,方可拆除模板。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
