1、综合物流产业园建设项目(优菲特场平)排水工程施工图设计说明1设计依据1.1 设计合同我公司与业主单位签订的设计合同。1.2 相关规范、标准1)室外排水设计标准(GB5()014-2021)2)城市工程管线综合规划规范(GB502892016)3)城市防洪工程设计规范(GB508052012)4)给水排水工程构筑物结构设计规范(GB50069-2002)5)给水排水工程管道结构设计规范(GB50332-2002)6)埋地塑料排水管道工程技术规程(CJJ143-2010)7)给水排水管道工程施工及验收规范(GB50268-2008)8)建筑与市政工程抗宸通用规范(GB55002-2021)1.3

2、设计基础资料、工程资料1)拓凯二期+华泽项目管道竣工图;2)拓凯用地红线图;3)现场1:500实测地形图;4)业主提供的其他资料。2工程概况2.1 工程概况项目名称:项目业主:项目地址:现场拓凯二期场平后需对地块北侧现状合流管道进行管道迁改和雨污分流设计长,改建雨水管237m,新建污水管490m。2.2 排水现状拓凯二期北侧有现状雨污合流管道d】O(X),管道穿越拓凯二期红线内,拓凯二期西侧有现状河沟一条,河沟边上有d400现状污水管一条。2.3 设计范围本次设计排水工程内容:拓凯二期和华泽工贸地块场平后,对原雨污水管网改建设计(改建雨水管长度237m,管径dl000:新建污水管管长490m,

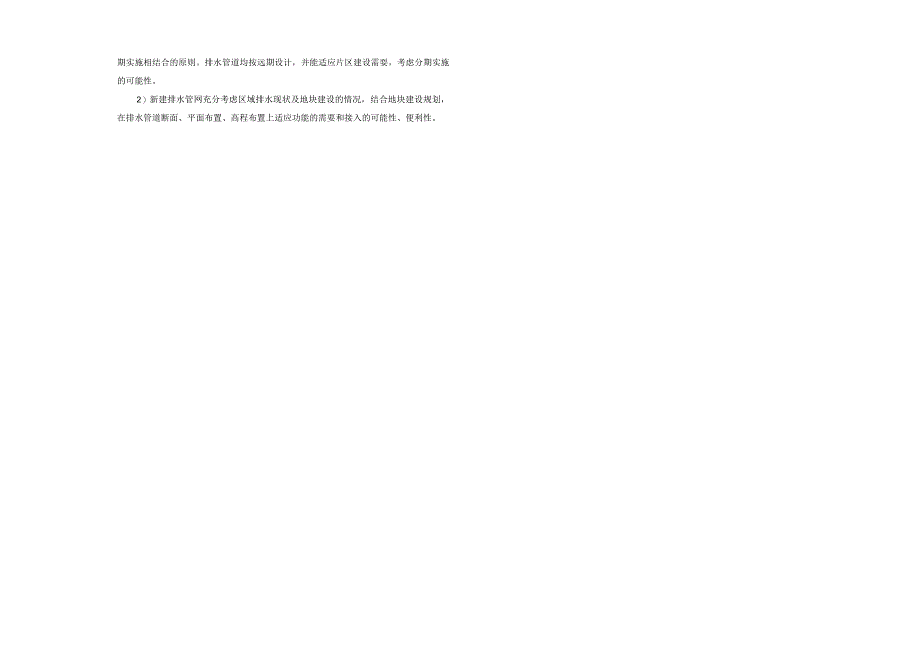

3、管径d500)雨污分流后,改建雨水管道接西侧河沟,新建污水管道接西侧现状污水管。3设计原则3.1 管线设计标准雨、污水管道管径按现规划管径设置。3.2 平面布置原则管道的布置应方便与地块管线的衔接和维护管理。管线布置在规划绿地范围内,也在永久高压线下方,避免后期迁改:检查并优先布置于绿地内。3.3 竖向设计原则尽量减少管线在道路交叉口处交叉。工程管线在竖向管位分配时,一般按下列原则规定处理:1)有压管让无压管,可弯曲管让不可弯曲管2)支管线避让主管线3)小管径管线让大管径管线4排水工程4.1设计原则1)排水管网设计应满足地区经济和社会长远发展的需要,同时注意远期发展与分期实施相结合的原则。排水

4、管道均按远期设计,并能适应片区建设需耍,考虑分期实施的可能性。2)新建排水管网充分考虑区域排水现状及地块建设的情况,结合地块建设规划,在排水管道断面、平面布置、高程布置上适应功能的需要和接入的可能性、便利性。 雨水设计流量公式:Q=qF(L/S) 暴雨强度(q)公式采用重庆市垫江县暴雨强度公式计算:q=3321(1+0.997lgp)/(t+14.738)0830(LiShQ 暴雨重现期:道路排水系统P=5年; 设计降雨历时:I=t+l2(min)其中,地面集水时间:t=5(min)管渠内雨水流行时间:t2(min)按计算确定综合径流系数:规划建设用地2=0.7,非建设用地巾=0.2,综合径流

5、系数加权平均计算。雨水管道水力计算如下:表47雨水管道水力计算表序号计算管段转输流量服务面积设计流量过流能力管径坡度流速(m3s)(hm2)(m3s)(m3s)(mm)()(ms)1Y9Y1704.70.411.82100032.392)雨水管道设计功能:雨水管道负责收集本地块周围雨水及转输上游接入管道雨水流量。管道布置:在规划永久绿地范围内布置,局部因高压铁塔影响布置在拓凯二期红线内。纵向布置:道路雨水管道纵向按道路坡向敷设,埋设深度按管顶敷l2.5m控制。管道坡度原则上按道路坡度设置,当跌落水头大于1.5m、管内计算流速超过最大设计流速时采取跌水消能措施。3)过路管涵过路管涵计算采用重庆垫

6、江县暴雨强度公式,重现期取2年,综合径流系数取0.2-0.3o过街排水管涵设置如下:表4-2过路管涵布置I编号I桩号I汇水面积I设计流量I过流能力I参数-3)设计选材在不断总结科研和工程实践的基础上,既考虑技术发展的趋势,积极推动新技术、新工艺、新材料的应用,同时乂兼顾经济投入的合理性。不得使用淘汰产品及与国家产业政策不符的材料和产品。4)排水管道的平面、高程布置充分考虑各种城市管线的敷设走廊,在考虑经济性的同时预留足够的空间,为管线综合提供条件。4.2 设计概要雨水:管径:dl,出口共计1处。污水:管径:d5(X),出口共计1处。4.3 设计标准及基本参数1)设计年限本工程为新建区域永久性市

7、政排水工程,排水系统规模均按远期规划进行设计。2)排水体制本工程排水体制采用雨、污水分流制,雨、污水管网分别自成体系。3)设计规模根据渝建2017443号文,雨水量计算按就庆垫江县暴雨强度公式和流域汇水面积计算,根据地块和道路设计的情况选用适当的暴雨重现期P和径流系数污水按城市综合污水量(城市综合用水量标准的80%)和规划人口进行计算,规划人口按控制性详细规划指标。4)基本设计参数,最大控制设计流速:Vma=5mSo 最小流速:污水管道在设计充满度下为Vmm=O.6ms。雨水管道Vmin=0.75m/So 雨水管道按满流设计:d500污水按非满流设计,其最大设计充满度0.70。 最小管径与最小

8、设计坡度:市政排水管最小管径控制在d400,最小设计坡度控制在i=0.3o 本工程排水管道均采用管顶平接。4.4雨水系统1)雨水量计算新建雨水管涵(K0+060、KO+130.KO+150)采用国标II级钢筋混凝土管。所选材料应为符合国家及省、市有关部门相关标准、规范的合格产品,优先采用具有国家通用标准的管材。4.7.2接口钢筋险排水管接口形式采用钢丝网水泥砂浆抹带接口:HDPE中空壁缠绕管采用柔性承插连接。4.73基础;HDPE双壁波纹管采用砂垫层基础;国标II级钢筋混凝土管管道基础采用120混凝土基础,详图集04S516第9页;管道基础在接口部位的凹槽,在铺设管道时随铺随挖。凹槽长度为0.

9、40.6米,深度为0.050l米,宽度为管道外径的1.1倍。在接口完成后,凹槽随即用砂回填密实。管道采用承插接头,管道承口应放在进水方向,插口放在出水方向。4.8检查井及其它构筑物4.8.1 检查井1)管道交汇处、转弯处、管径或坡度改变处、跌水处以及直线管段上每隔一定距离设置检查井,本次设计雨污水检查井间距均为在40m以内。2)本工程检查井采用防盗防下沉球策铸铁井盖及井座,人行道上按承载能力,最低选用C250类型;车行道按承载能力,显低选用D400类型:井座采用圆形,井盖采用圆形,井座厚度f暂定为IOCm,可根据选定产品做调整。所选井盖应符合检查井盖(GBfT23858-2009)的要求。3)

10、排水系统检查并应安装防坠落装置,可采用安装防坠网,材质为高强度尼龙绳(抗冲击力应大于200公斤),通过膨胀栓固定在井壁,做法详见大样图。4)埋深V6米检查井用混凝土砌块,三通检查并做法详见国标图集06MS201-3页34。4.8.2 雨水口1)本工程采用破砌体平算式双算雨水口,做法详见国标图集16S518第9页,雨水算为新型复合材料成品,所选雨水算应符合聚合物基复合材料水算(CJT212-25)的要求。本次设计按双算雨水口泄流能力35Ls计。(hm2)(m3s)(m3s)1K0+0601.240.090.38d500L=12mi=0.012KO+1300.860.060.38d500L=12m

11、i=0.013KO+1501.500.110.381500L=15mi=0.01管涵主要处理用于地块开发与道路施工工期延后的问题,根据现场实际情况,管涵根据地块开发情况可进行增设或取消。4.5 污水系统污水量计算根据垫江县澄溪组团管网规划,设计污水干管管径d500污水管道水力计算如下:表4-3污水管道水力计算表序号计算管段服务面积设计流量管径坡度充满度流速(hm2)(LZs)(mm)()(hD)(ms)1W-I-W-1888.40.2350030.71.68污水管道布置功能:道路污水管道负责收集、输送该路段相邻地块及上游污水管道转输之污水流量。平面布置:在规划永久绿地范围内布置,局部因高压铁塔

12、影响布置在拓凯二期红线内。纵向布置:道路污水管道纵向按道路坡向敷设,埋设深度按管顶敷土1.525m控制。管道坡度原则上按道路坡度设置,当跌落水头大于1.5m、管内计算流速超过最大设计流速时采取跌水消能措施。4.6 管线过街预埋本次设计不涉及过街管道预埋。4.7 管材、基础及接口4.7.1 管材本工程排水管道d=300mm雨水口连接管采用国标II级钢筋混凝上管道。除临时排水管和雨水口连接管外,本次设计d500dl000的排水管道采用HDPE中空壁缠绕管,埋深小于6.0m,环刚度SN28000N11T。管材符合国标聚乙烯缠绕结构壁管材(GB/T19472.2-2004)要求。同的地质情况确定。5.

13、5 管道安装所有管道的安装必须严格执行给水排水管道工程施工及验收规范(GB50268-2008)的规定。塑料管的安装主要参考生产厂家提供的使用说明书技术要求。5.6 测试与试验所有的材料、产品均应有出厂检验合格证书,进场应按相关程序进行进场检验。HDPE双壁波纹管双橡胶圈承插接口在安装完毕后,须进行接口的水密性试验,试验方法按照各自相关专业规范进行。所有的污水管道在回填前还必须按照给水排水管道工程施工及验收规范的规定做管段闭水试验。5.7 沟槽回填管道、涵洞及构筑物沟槽回填必须在混凝土及砂浆达到80%以上(有特殊要求的,按相关设计图说设计强度后方可进行。回填要求分层压实、对称均匀回填。当检查并

14、在车行道下时,应在检查井周围采用砂砾石回填至路基标高,回填宽度不小于40cm,严禁在槽壁取土回填。排水管网回填材料及压实度应严格执行本设计相关设计图说要求,同时必须符合给水排水管道工程施工及验收规范(GB502682008)相关规定。管区(沟槽底至管顶以上1.0m范围内采用人工对称分层回填禁止采用推土机等大型机械进行回填。管顶严禁使用重锤夯实。5.8 质量要求:应参照国家有关施工验收规范执行。5.9 综合管网施工注意事项1)管线必须按管线施工图与管线综合图进行施工,必须严格控制管线的断面尺寸及管线交叉处的高程,并严格按照先深后浅的原则进行施工。各个专业管线施工单位应该密切配合,施工过程中如遇到管线碰撞按如下原则进行调整:压力管让重力管,小管让大管。2)管道交叉处应严格按照先下后上的原则,下部管道两侧及顶部用C20号混凝土填充至上部管道基底而后再安装上部管道。上部管顶覆土较浅时应采取补强措施,具体的处理意见及加固方法应共同协商。3)雨水口连接管采用国标II级钢筋混凝上承插管、120混凝上基础,管径为d300,坡度为1%,坡向干管检查井。4.8.3沉泥井本工程沉砂井井室详细做法参照本次设计雨水井大样图,管底留50Cm沉砂槽。5管道施工5.1 管道放线本工程排水管线放线均按节点坐标表严格放线,检查井坐标点为主线管道轴线投影与检查井横轴线交点。5.2 现场复核本工程雨

展开阅读全文
