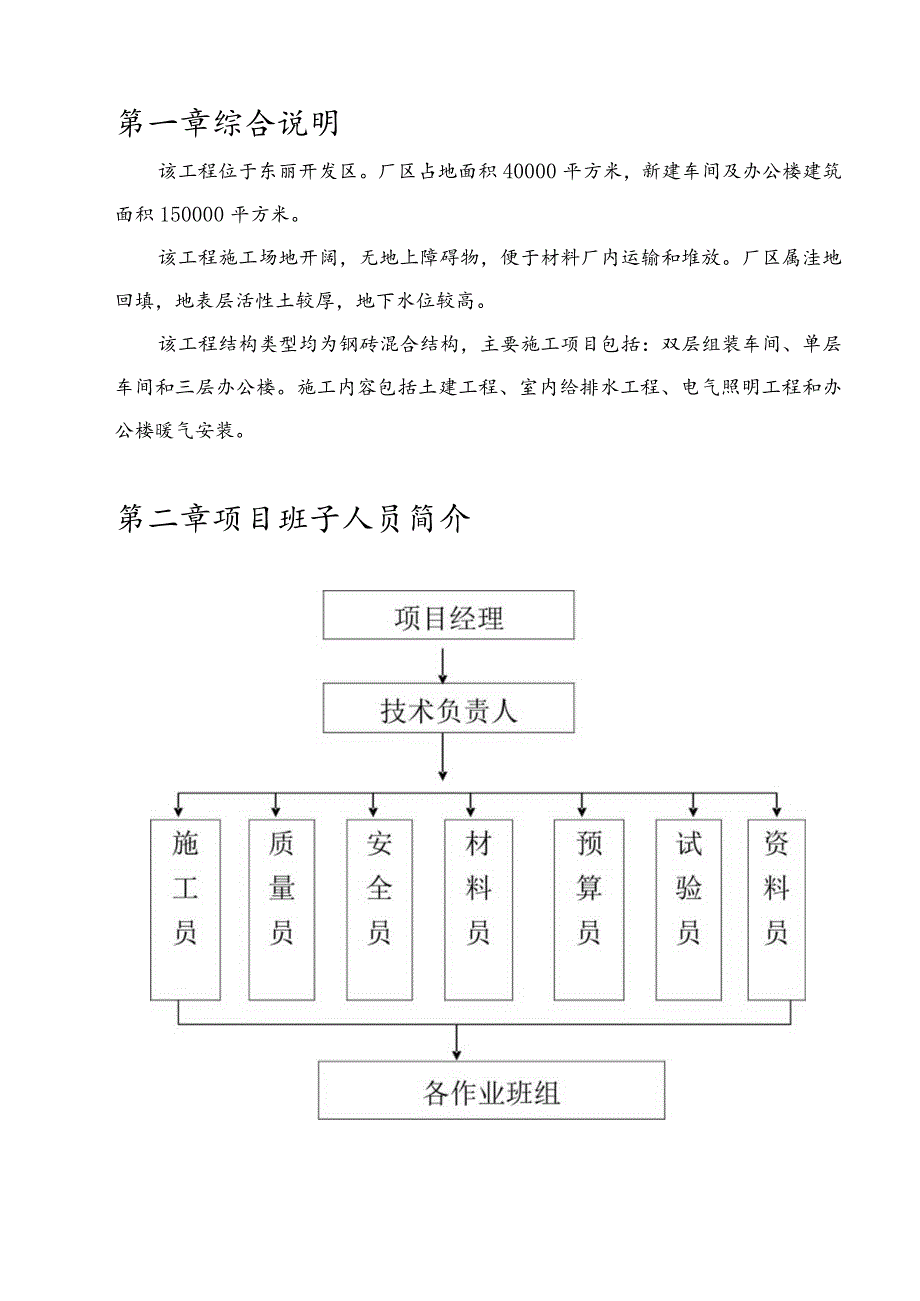

1、车间、办公楼工程施工组织设计第一章综合说明该工程位于东丽开发区。厂区占地面积40000平方米,新建车间及办公楼建筑面积150000平方米。该工程施工场地开阔,无地上障碍物,便于材料厂内运输和堆放。厂区属洼地回填,地表层活性土较厚,地下水位较高。该工程结构类型均为钢砖混合结构,主要施工项目包括:双层组装车间、单层车间和三层办公楼。施工内容包括土建工程、室内给排水工程、电气照明工程和办公楼暖气安装。第二章项目班子人员简介第三章施工方案一、主要部分分项工程1、土方施工方法本工程的土方开挖采用大开挖方式,基础垫层上皮标高7.80m,开挖时为防对桩扰动,基底由人工进行清槽,挖槽后由设计及建设单位、施工单
2、位共同脸槽,随挖槽挖集水井,人工挑好排水沟、抽水井进行降水。2、模板工程本工程基础采有小钢模板,局部木模,现场组装钢管扣件锁口横向顺水串通锁口,而后用斜支撑顶牢靠,模板工程施工时,质检人员要特别注意模板的顺直及保证浇筑及时不跑模,模板支好后,打殓前应将模板内的杂物清除,刷好隔离剂,经质量检查部门检查合格后,方可进行舲浇筑,浇舲后要进行二次模板找正,使基础轴线准确无误.3、砌筑工程(1)基础砌墙前,一定在基础上抄平弹线,先摆砖立皮数杆,调整好砖块间的竖缝大小,保证砌筑时竖缝均匀合格,砌筑时要拉通线,甩槎子一定要平整,砌墙前工长一定要认真审图.(2)拌制砂浆:砂浆配合比应采用重量比,并由试验实经试
3、配确定砂浆的配比,砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3h和4h内使用完,不允许使用过夜浆.(3)确定组砌方法:采用满丁条.里外咬槎,上下错缝,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉).(4)排砖搭底:基础大放脚的摞底尺寸及收退方法必须符合设计图纸规定,如一层一退,里外均应砌丁砖,如二层二退,第一层为条砖,第二层砌丁砖.大放脚的转角处,应按规定放七分头,其数量为一砖半厚墙放三块,二砖放四块,以此类推.(5)砌筑:豉基础砌筑前,基础垫层表面应清扫干净,洒水湿润.先盘墙角,每次盘角高度不超过五层砖,随盘随靠平,吊直.砌基础墙应挂线,370mm应双面挂线,240mm墙反手挂线.
4、基础大放脚砌至基础上部时,要拉线检查轴线及边线,保证基础墙身正确.同时还要对照皮数杆的砖层及奈高,如有偏差时,应在水平灰缝中逐渐调整,使墙的层数与皮数杆一致.(6)砌墙前工长一定要认真审图,与水电工长配合,该留的预孔洞埋件及拉接筋按设计要求留置,避免事后剔凿,影响砌体工程质量.4、钢筋混凝土工程钢筋出厂应有质量证明书和试验报告。钢筋制作前必须进行复试,钢筋进行现场后要按不国型号、规格、长度、长度、堆放绑捆,每捆上标记。钢筋绑扎前应除绣,绑扎中不得缺扣.构造柱等弯钩向里,钢筋弯钩叠合处应沿受力方向错开设置,要注意塔接长度符合规范要求.钢筋绑扎施工完毕由甲乙双方及有关质检人员验收合格后,并做好隐蔽
5、工程验收,方可进白云下一道工序施工。构造柱施工时要注意,砌墙时砌成三层一退、先退后探,罗汉槎子必须先砌砖后浇筑舲.支模前要清理柱内灰浆和其它杂物,墙根处留清理孔.支模后要清理柱内木屑等垃圾,最后封堵清理孔.构造柱钢筋、插铁(水平筋)位置要准确,使构造柱和每层圈梁和周围墙体可靠地连成一体.腔浇筑前,模板及墙要先浇水湿透,再浇灌35mm厚和舲国等强度的水泥砂浆.浇灌舲要分层进行,做到振捣密实,每层不超过1.5m,拆模后要覆盖草帘,视温度浇水保护.圈梁、梁板般浇筑为一体施工,其梁板施工,施工工长要做好安全技术交底工作,严格控制梁、圈梁截面尺寸、标高,工长要在墙上弹出50Cm线,以保证标高一致。当钢筋
6、绑扎完毕后要及时垫好垫块,保证梁板钢筋保护层准确,现浇灌浇板施工时工长要认真检查模板支承刚度、平整度、标高等,经要提前做试配,试配材料要现场取样,经试验室试配后按校比通知单投料进行搅拌,校搅拌时要严格控制水灰比,舲振捣要密实。圈梁要注意浇筑标高,浇筑时胫表面要搓平,以确保个建筑物每层层高一致.经施工完毕要盖草帘子,视大气温度浇水养护,并做好经试块留置工作.及试块留置条条件为每100立方米、每一个台班、每一部位留置2组。5、装修工程装修工程施工顺序内檐装修工程外双排架子屋面防水顶棚打底抹门口窗口护角一清理一踢脚板地面水电安装架子及垂直运输装修外檐采用双排架子。垂直运输采用12台龙门架运输。施工做
7、法本工程质量目标为国家施工验收规范合格工程,在施工过程中加强预控预测,争取做到无拆改,达到一次成优。墙面施工A、基底抹灰前基层要处理干净,严格施工规范管理抹灰时不能一遍成活,避免空鼓,各部尺寸:墙、门窗、踢脚板出入一致。阴阳角顺直,质量控制尺寸严格按中级装修要求验收。墙面平整度:误差1.5mm垂直度误差:1.5un阴阳角方正:误差1.5mm垂直度误差:1.5mmB、面砖施工时严格挑选面转规格、颜色、在使用前在清水中浸泡2-3小时,捞出后阴干备用。C、严格基底处理方法,底子灰抹完后,镶砖前要进行浇水养护湿润。D、镶贴时,在面砖背后满铺砂浆,然后用小锤轻轻敲击使之与基层粘接牢固,并挂线控制其平整度
8、及垂直度。内墙抹灰工程A、先用扫帚将墙面的废砂浆、灰尘、污垢等清理干净,用水将墙面浇水润湿,对确楞损角进行修补。B、贴饼冲筋,用靠尺板、线锤、方尺拉通线等进行吊垂直、套方正、找规矩、然后打底子扫毛。C、室内门窗口、墙的阳角、均抹水泥护角,先刷水量10%的107胶水泥一道,紧跟抹水泥砂浆打底,待砂浆稍干后再用1:2水泥砂浆作成小圆角。门窗护角做完后应及时用清水刷洗门窗框上的水泥浆。D、底子灰找平后工长立刻派专人先把预留孔洞、电气箱、线盒四周边50mm的底灰砂浆清扫干净,保证后序工作的顺利进行。E、当底子灰六、七层干时,即可抹罩面灰(如底子灰过干,应充分浇水泄湿),罩面灰分两遍成活。第四章施工措施
9、一、施工准备1、在建筑红线范围内砌筑围墙,设大门醒目标志、提高建筑工程、企业知名度。2、下水布置:沿施工道路边设置排水沟,排水沟截面尺寸300X300mm,每隔30米设一个沉淀池,沉淀池尺寸为800800800mm,排水沟做3%o返水,排水沟上设置钢筋焊接盖板,沉淀池周围用钢管扣件围成栏杆,刷红白漆以示安全。3、上水布置:根据建设单位提供水源、在建筑物周边布置塑料管,水管埋入地下70cm,并在建筑物周围设置消防水源。4、主要施工机械及用电配置机械名称单位数量(台)额定功率(KW)小计(KW)及搅拌机67.545砂浆搅拌机339卷扬机167.5120水泵92.219.8插入式振捣棒201.530
10、电锯34.513.5无齿锯339电焊机32060蛙式打夯机61.59总计315.35、临时设施布置现场严格按文明工地标准运作,设七栋板房作宿舍、办公室、娱乐室等。现场水泥库、木工棚、钢筋棚及临时厕所。6、堆场布置:现场设钢筋、模板、钢管及其它料具堆放区。各个区域线条清晰,高度、间距及道路设置符合防火规定,临时建筑的营造作法符合防火细则要求,现场排污、排水符合细则要求,电器及电气线路符合安全规范。7、用电配置:从甲方指定的变压器处接五芯电缆到施工现场及所用部位。二、施工进度计划及劳动力配备(一)、施工进度计划(详见施工进度计划表)(二)劳动力安排本工程质量要求高、工期短,人员安排必须充足、合理。
11、部位劳动力安排瓦工木工钢筋工磴工抹灰工普通工电焊工机修工基础8040606012066主体8040603612066装修1818308012066(三)主要施工机械计划机械基础主体装修合计推土机11挖掘机22蛙式打夯机66卷扬机16161616般搅拌机6666砂浆搅拌机3333电焊机4444插入式振捣棒20202020切割机3333电锯3333四、主要材料和设备计划该工程施工周期短、材料用量大,因此,合理及时的材料及料具供应应是正常施工的保证。料具供应分三种方式:1、按旬备料:如钢材水泥、砂石、砖、模板、电料、五金等,分为上旬、中旬、下旬备料,按基础、主体(或分层)装修等部位需要供料。2、按月
12、备料:如塑钢窗、木门窗和所需外加工材料等,提前20天备料,按期供货。3、临时变更用料由甲方、施工单位协商解决.第五章水电工程质量保证措施(一)、质量保证计划1、水暖项目经理部责任工长应做好下面工作:(1)按严格要求设计图纸,交底记录等有关文函施工,如需变更,通知有关部门,不得擅自变更。(2)严格执行施工验收规范和操作规程,严格按照国家颁发的施工验收规范、质量检验标准来统一施工,严格施工过程监控,发现质量隐患要既时采取措施,有效解决,不遗留.(3)做好各顶施工环节的质量检查,并作好自检和专业检查记录,并及时作好隐蔽工作的检查验收和检验批的检查验收。(4)根据该工程的施工标准和要求精选有实力的队伍
13、,在施工中要精心组织施工,严格按照IS09002管理,确保工程质量。(5)在施工过程中,由施工员负责收集施工资料,监理资料档案,按工程进度随时作好质量检查,并填写各检批质量验收。(6)所有资料要经监理人员签字并与检验工作同步进行,不得后补。(7)监理、建设部门的各级质检人员对工程出现的质量问题,有权提出整改、返工,甚至停工处罚,以保证工程质量,现场各级施工人员应认真听取并依照要求整改。2、现场施工应注意以下问题:(1)施工过程中与土建人员密切配合,照图精确确定设备、管道安装位置。在主体施工过程中设专业人员负责安放套管、予留、预埋工作,以减少以后不必要的剔凿及对主体结构的破坏,水平管道上穿越墙壁
14、中的套管两端应与饰面相平,立管穿越楼层板的套管底部与饰面相平,上端高出地面20mm,在有水房间内高出地面30mm。(2)严格按照合理的工序施工。首先依照设计的标高、坐标和坡度确定管道支吊架位置,并用细钢丝,水准仪等工具抄平,然后再进行支吊架安装,准确无误后再进行管道安装。(3)管道设备安装前,应按照设计要求检验规格、型号、材质和质量,设备应有使用说明书和合格证,并在现场进行必要检验。给水管道使用镀锌钢管,消防管道使用无缝钢管,排水管道使用排水铸铁管,采暖管道使用优质焊接钢管,管件与管材相适应。(4)管道坡度和垂直度,应符合设计要求,排水管垂直度应控制在3mm以内,其它管道应控制在2mm以内。(
15、5)按照规范要求认真施焊,管道焊接前开好V型坡口,单侧控制角度为30。o对口焊缝处、弯曲部位严禁焊接支管,接口焊缝距起弯点不小于100mm,接口焊缝距管道支、吊架边缘不小于50mm。(6)排水管道施工中三通的使用一律TY型,地漏安装要按照土建给出的正负零,地成标高拉线,使地漏豆子顶部低于设置处地面5mm。各预留口处和地漏应用油毡和小标点号砂浆封严以防异物进入堵塞。(7)给水管道施工中,应注意阀门的型号、规格、位置、流水方向正确,连接牢固,朝向合理,开启灵活。消火栓距地1.2米,栓口朝外。(8)采暖管道施工中,水平管道焊接变径处偏心,丝扣连接变径使用大小管箍且变径处距支管不小于30cm,主管分叉变径必须在水平管上。(9)为
