资源描述

《雨季施工方案.docx》由会员分享,可在线阅读,更多相关《雨季施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

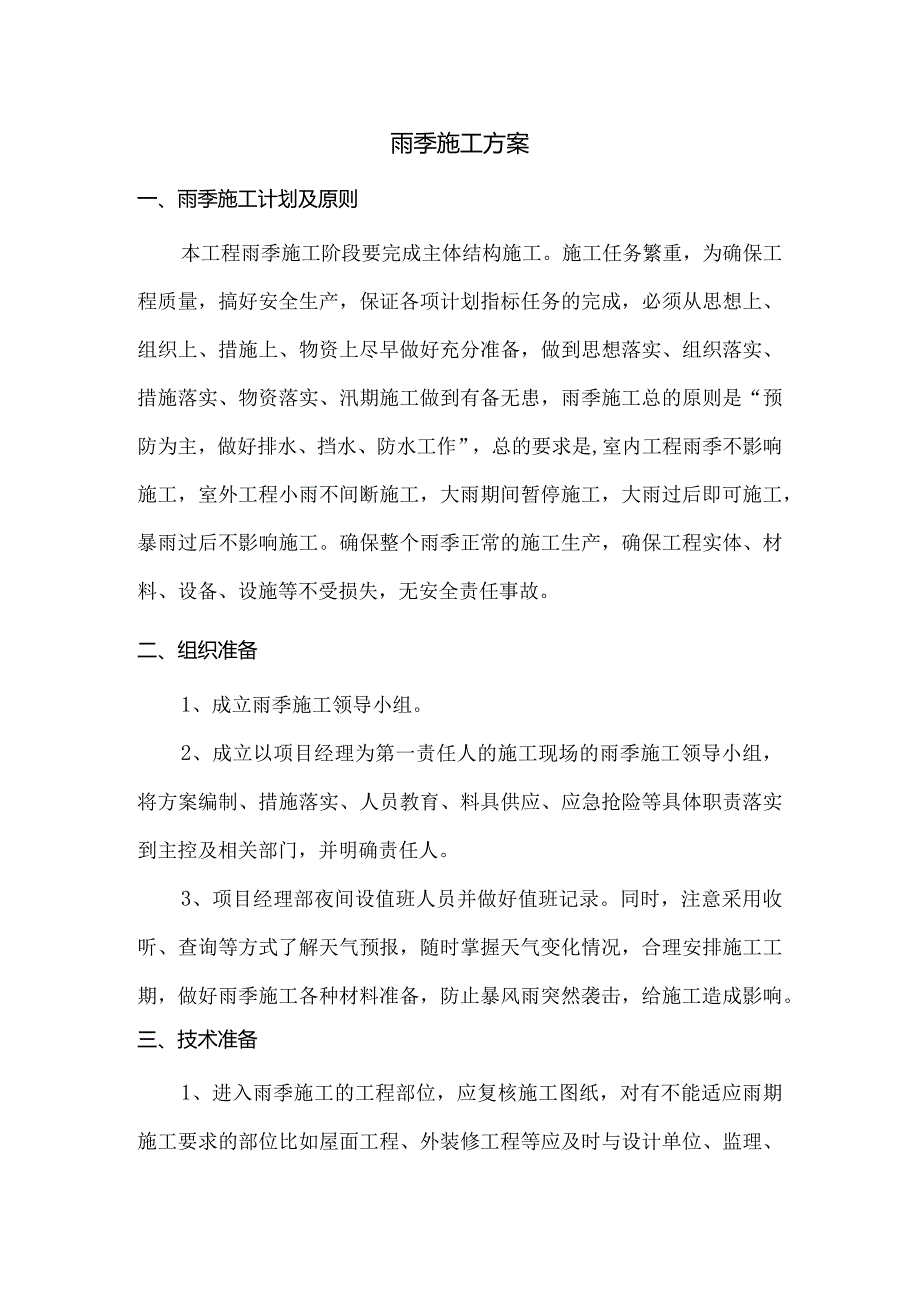

1、雨季施工方案一、雨季施工计划及原则本工程雨季施工阶段要完成主体结构施工。施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“预防为主,做好排水、挡水、防水工作”,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。确保整个雨季正常的施工生产,确保工程实体、材料、设备、设施等不受损失,无安全责任事故。二、组织准备1、成立雨季施工领导小组。2、成立以项目经理为第一责任人的施工现

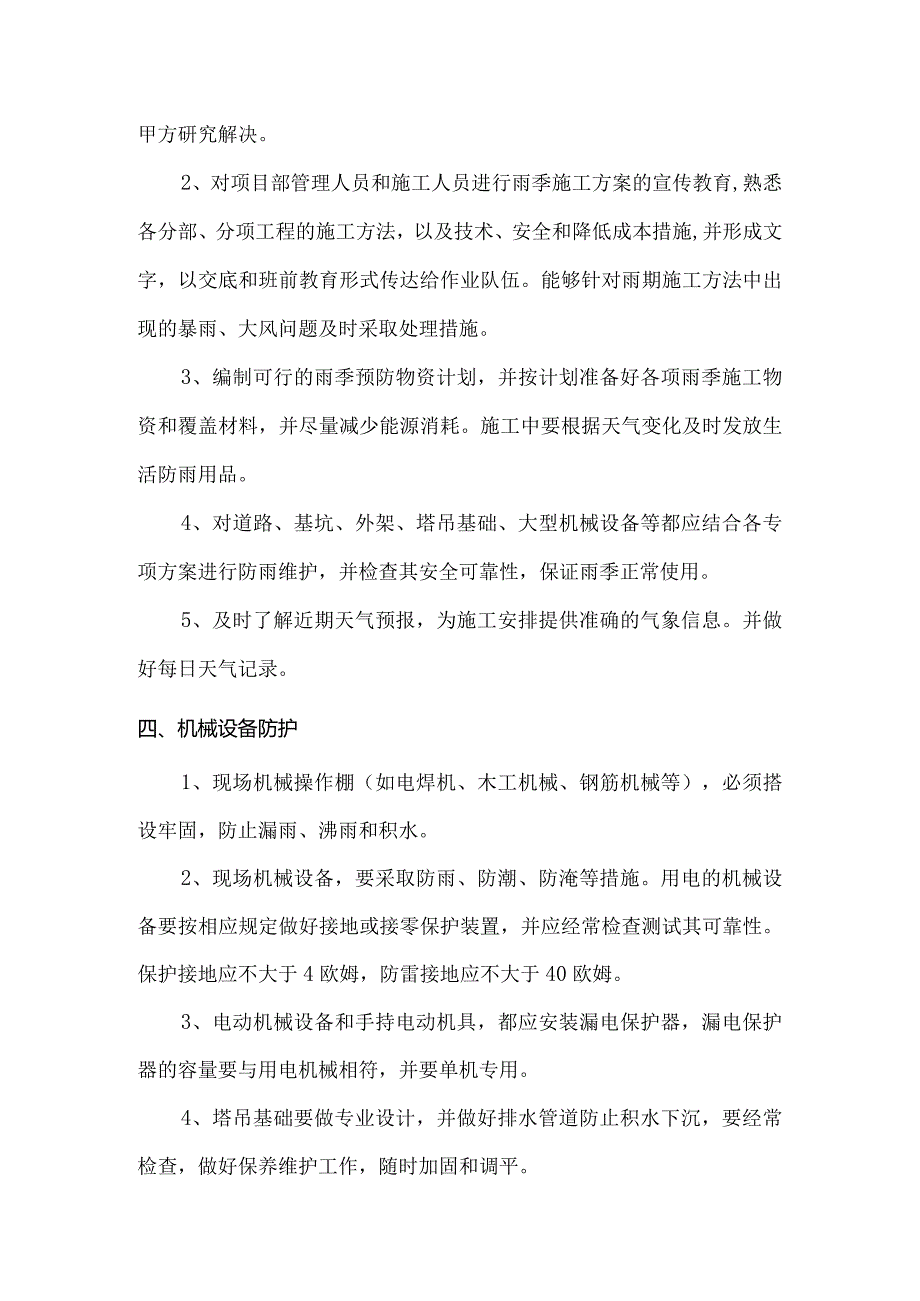

2、场的雨季施工领导小组,将方案编制、措施落实、人员教育、料具供应、应急抢险等具体职责落实到主控及相关部门,并明确责任人。3、项目经理部夜间设值班人员并做好值班记录。同时,注意采用收听、查询等方式了解天气预报,随时掌握天气变化情况,合理安排施工工期,做好雨季施工各种材料准备,防止暴风雨突然袭击,给施工造成影响。三、技术准备1、进入雨季施工的工程部位,应复核施工图纸,对有不能适应雨期施工要求的部位比如屋面工程、外装修工程等应及时与设计单位、监理、甲方研究解决。2、对项目部管理人员和施工人员进行雨季施工方案的宣传教育,熟悉各分部、分项工程的施工方法,以及技术、安全和降低成本措施,并形成文字,以交底和班

3、前教育形式传达给作业队伍。能够针对雨期施工方法中出现的暴雨、大风问题及时采取处理措施。3、编制可行的雨季预防物资计划,并按计划准备好各项雨季施工物资和覆盖材料,并尽量减少能源消耗。施工中要根据天气变化及时发放生活防雨用品。4、对道路、基坑、外架、塔吊基础、大型机械设备等都应结合各专项方案进行防雨维护,并检查其安全可靠性,保证雨季正常使用。5、及时了解近期天气预报,为施工安排提供准确的气象信息。并做好每日天气记录。四、机械设备防护1、现场机械操作棚(如电焊机、木工机械、钢筋机械等),必须搭设牢固,防止漏雨、沸雨和积水。2、现场机械设备,要采取防雨、防潮、防淹等措施。用电的机械设备要按相应规定做好

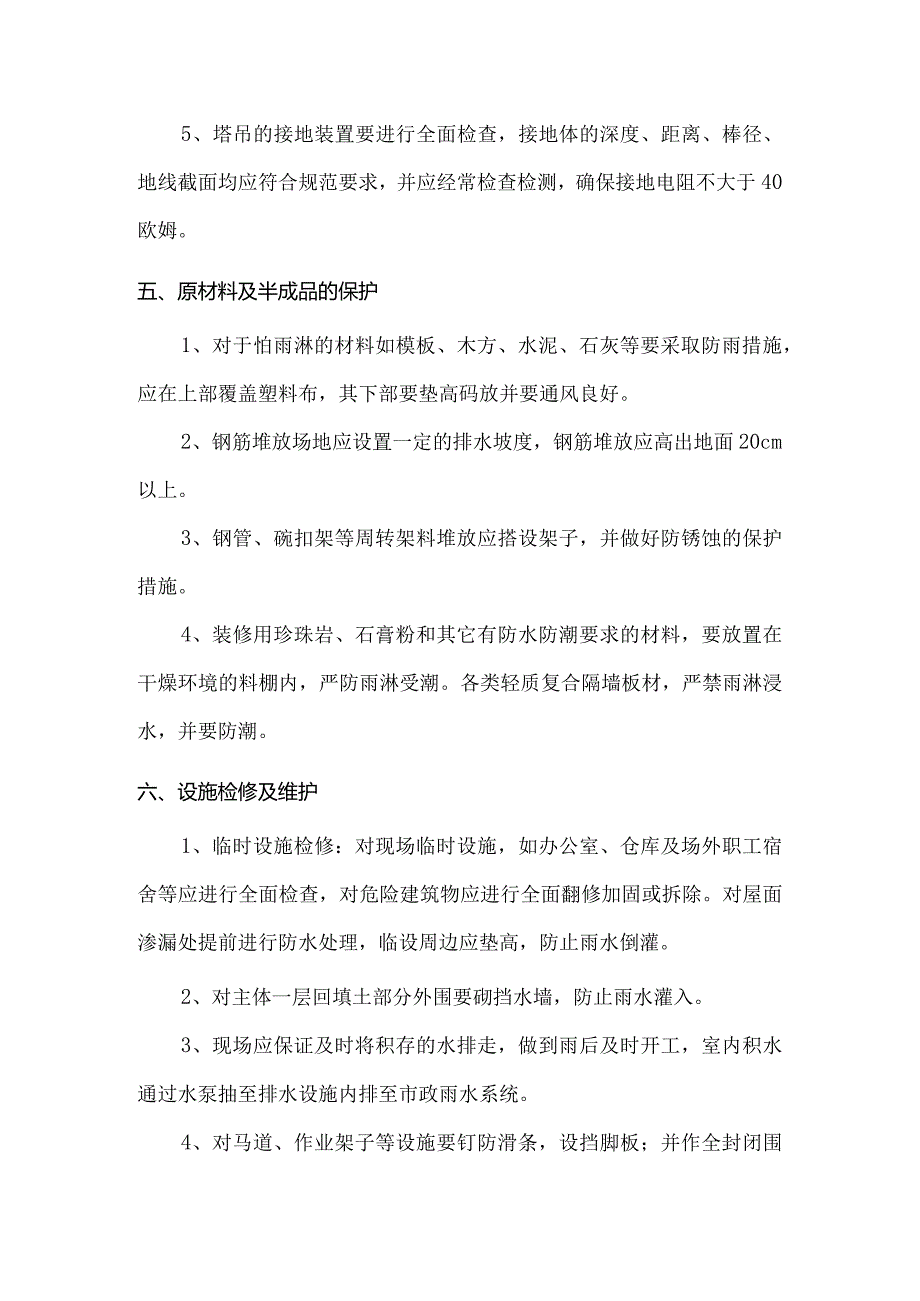

4、接地或接零保护装置,并应经常检查测试其可靠性。保护接地应不大于4欧姆,防雷接地应不大于40欧姆。3、电动机械设备和手持电动机具,都应安装漏电保护器,漏电保护器的容量要与用电机械相符,并要单机专用。4、塔吊基础要做专业设计,并做好排水管道防止积水下沉,要经常检查,做好保养维护工作,随时加固和调平。5、塔吊的接地装置要进行全面检查,接地体的深度、距离、棒径、地线截面均应符合规范要求,并应经常检查检测,确保接地电阻不大于40欧姆。五、原材料及半成品的保护1、对于怕雨淋的材料如模板、木方、水泥、石灰等要采取防雨措施,应在上部覆盖塑料布,其下部要垫高码放并要通风良好。2、钢筋堆放场地应设置一定的排水坡度

5、,钢筋堆放应高出地面20cm以上。3、钢管、碗扣架等周转架料堆放应搭设架子,并做好防锈蚀的保护措施。4、装修用珍珠岩、石膏粉和其它有防水防潮要求的材料,要放置在干燥环境的料棚内,严防雨淋受潮。各类轻质复合隔墙板材,严禁雨淋浸水,并要防潮。六、设施检修及维护1、临时设施检修:对现场临时设施,如办公室、仓库及场外职工宿舍等应进行全面检查,对危险建筑物应进行全面翻修加固或拆除。对屋面渗漏处提前进行防水处理,临设周边应垫高,防止雨水倒灌。2、对主体一层回填土部分外围要砌挡水墙,防止雨水灌入。3、现场应保证及时将积存的水排走,做到雨后及时开工,室内积水通过水泵抽至排水设施内排至市政雨水系统。4、对马道、

6、作业架子等设施要钉防滑条,设挡脚板;并作全封闭围护。5、雨季施工中经常发生外脚手架架体下沉现象。重点检查地基有无沉陷等现象,必须对两个主楼的外脚手架进行系统检查,重新核算地基承载力,保证立杆落在坚实的基础等土质上,并保证落地架每根立杆底部设置有底座或通长垫板,有足够支撑,发生歪斜或者下沉现象必须立即整改和加固。6、在机电设备方面经常发生接地装置不好,发生漏电事故,因此应重视安全工作。故每周进行一次全面检查,对于安全事故隐患及时消除,保障雨季施工的顺利实施。七、钢筋工程1、钢筋堆放时,下部应垫起不小于200mm,防止雨水浸泡而锈蚀。进入施工现场的钢筋,合模前如有锈迹时应及时除锈,如锈蚀严重时应予

7、以更换。2、焊接施工:雨天现场焊接应停止作业,急需作业者必须搭设临时防雨棚,但中雨以上天气必须停止焊接作业,以防止焊接的热影响区由于淋雨而发生脆断。3、现场堆放的钢筋要将底部用木方垫高100rnm,并在其上面用苫布或塑料布覆盖,以防钢筋锈蚀。4、对于施工作业面上的钢筋,一旦有锈蚀的现象,要用铁刷子除锈。5、为保护后浇带处的钢筋,在后浇带两边各砌一道12Omm宽、20Omm高的砖墙,上用彩条布及预制板封口,预制板上做防水层及砂浆保护层。6、钢筋加工及钢筋成型机的上方设棚防雨,下方采取80mm、C15混凝土硬化,面层找坡。下大雨时停止加工。八、砌筑抹灰工程(1)雨季期间砌筑前,要检测各种砖或砌块的

8、含水率。既不要干砖上墙,又要防止过量吸水。要防止砌块被雨水淋得太湿或被雨水浸泡,下雨时要用塑料布将砌块覆盖,含水量较多的砌块应待适当晾干后再用。遇中、大雨时应停止施工,砌筑表面应采取防雨措施。(2)砌筑时如出现浆水顺墙面流淌现象,说明砌块的含水量达到饱和,则应选择干碗与湿砖搭配砌筑,或用稠度较小的砂浆。(3)水泥应入库存放,库内地面应砌筑高于室外地面30Onlnl的砖地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受潮。水泥库四周要进行有效维护,并挖好排水沟,防止雨水流入库内。(4)砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内。(5)砂浆搅拌应集中,搅拌站应搭设防雨棚,运送砂浆的车辆要作防雨

9、盖以防雨水进入砂浆内。(6)项目试验员根据天气情况,定期对砂、石含水率进行测量,要求施工前对砂、石含水率进行测量,及时调整配合比。严格控制砂浆稠度。(7)下雨时,禁止露天砌筑作业。在零星小雨中必须砌筑时,应适当减少砂浆稠度。九、脚手架工程(1)外架特别是高处的外架已设计并安装了较完善的避雷装置。雨季防滑,在工作面、马道等人员通行的地方设必要的防滑设施。(2)在距脚手架外立杆外设一排水沟,及时将雨水排走,以免脚手架基础被雨水浸泡造成地基沉陷。设专人在雨前检查立杆垫木是否有效,有无塌陷;雨后基础有无沉陷,立杆有无下沉,脚手架有无变形,如有不正常之处,须迅速加以加固和修整。(3)大雨期间,不得进行脚

10、手架的搭设和拆除;大雨、大风后应及时对脚手架进行检查修理,有安全隐患的整改合格后方可投入使用。(4)脚手架地基应坚实,立杆下应设通长垫木或垫块。(5)在外架上搭设的回填土施工用的专用通道,必须严格按照建筑施工扣件式钢管脚手架安全技术规范进行拆除与搭设,同时必须经现场安全员检查验收通过后方可使用O十、临电安全措施(1)雨季期间应定期、定人检查临电设施的绝缘状况,检查电源线是否有破损现象,发现问题及时处理。(2)现场临时供电线中采用三相五线制配线,机电设备闸箱、灯具、设有防雨淋设施。所有机电设备必须设单一开关,严禁一闸多用,并安装漏电保护器,停工时应拉闸停电,闸箱应加锁,在使用前,应检查和测试。(

11、3)配电箱内必须安装合格漏电保护装置,及时检查漏电保护装置的灵敏性,并随时关好电箱门。(4)从事电气作业人员必须持证上岗,佩带好劳动保护用品,并应两人同时作业,一人作业,一人监护。(5)电气焊时,先检查线路,潮湿部位是否漏电,并采取措施以防触电、漏电、氧气瓶、乙快瓶距施焊点IOM以外,并防止暴晒。十一、雨季施工管理措施1、雨期期间现场平面布置进入雨期施工前认真查看现场布置情况、临水临电布置情况,作好现场临时排水沟,保证现场雨水的顺利排除。根据现场施工的实际情况,以方便施工为原则,对雨季施工期间进行合理布置。2、雨期施工前检查雨期施工前现场经理组织工程部、安全部、行政部等部门对雨期施工准备情况及

12、现场场地条件进行检查,检查排水管、集水井是否畅通,发现堵塞及时清理,保证排水管和集水井能够正常使用。检查内容还包括:各种场地的排水状况;雨期施工用各种机械设备(包括电焊机、电缆)等进行详细检查。对于在检查过程中发现的问题立即组织人员进行整改。3、质量保证措施对现场使用的配电箱、闸箱、电缆、电线等临时支架等进行仔细检查,及时加固检修;保证电气设备线路的防护完好无损以及其接地、接临保护和绝缘装置的灵敏可靠性,并对其采取必要的防雨、防风、防潮和防淹措施;手持电动工具一律安装漏电保护器,且漏电保护装置一定要安全可靠。对所使用的机械设备、电气设备进行全面的清理,认真做好防雨、防潮、防淹措施,对于检查中遇

13、见问题及时处理。大风及雨天天气禁止材料及设备的吊运工作和室外高空作业。4、文明施工、安全措施(1)现场施工人员、安全员、技术人员在雨期来临前对现场进行雨期安全检查,发现问题及时处理,并在雨期施工期间定期检查。(2)雨期要经常检查现场电器设备的接地、接零保护装置是否灵敏;雨期使用电器设备和平时使用的电动工具应采取双重保护措施,注意检查电线绝缘是否良好,接头是否包好,严禁把电线泡在雨水中。(3)要做好塔吊的防雷接地干燥,并注意检查。(4)塔吊操作人员班前作业必须检查机体是否带电,漏电装置是否灵敏,各种操纵机构是否灵活、安全、可靠。如遇暴雨或6级以上强风等应停止起重。(5)在第一次大雨过后,应对塔吊

14、进行观测,检查塔基是否沉降、塔身是否倾斜。在雨期施工过后必须对塔吊再次进行观测,防止塔吊出现倾斜而存在安全隐患。(6)进出施工现场的车辆,尤其在雨后,必须对车子和轮胎进行清洗后方可出场。(7)施工现场设专人对现场进行清理工作,洒水、扫地,防止尘土飞扬,清除污泥、雨水,保持现场整洁。(8)密切注意天气变化,了解近期天气情况,合理安排施工工期。(9)上架操作人员注意穿防滑鞋,防止滑倒。(10)雨季来临前认真对管理人员和操作工人分级进行雨季施工的培训工作,加强个人的安全意识和质量意识。(三)设专人对生活区进行定期清理消毒,消灭四害,不吃腐烂变质的食物和污染的水,防止疾病蔓延。(12)防汛抢险器材不得挪作它用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
