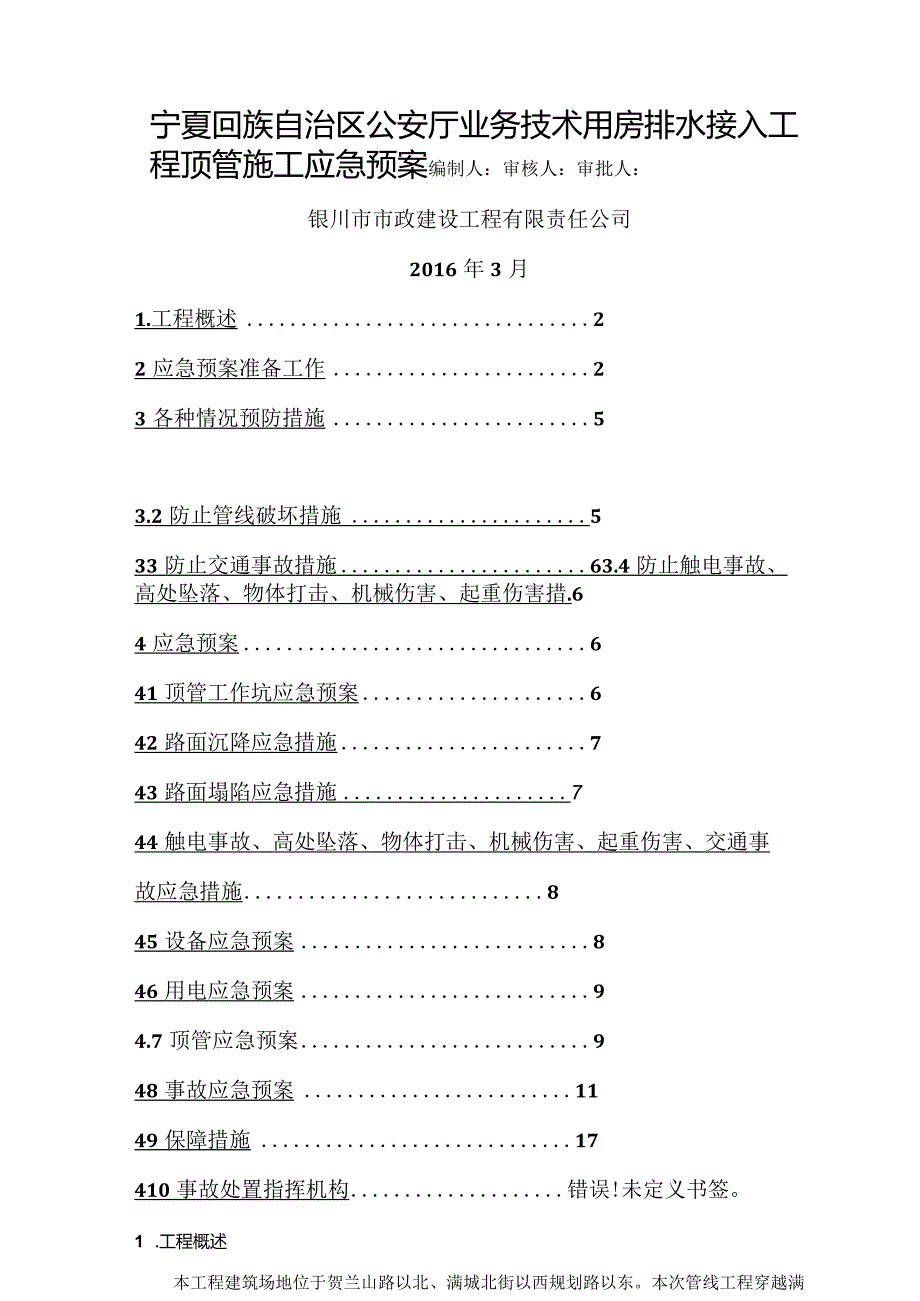

《业务技术用房排水接入工程顶管施工应急预案.docx》由会员分享,可在线阅读,更多相关《业务技术用房排水接入工程顶管施工应急预案.docx(16页珍藏版)》请在第壹文秘上搜索。

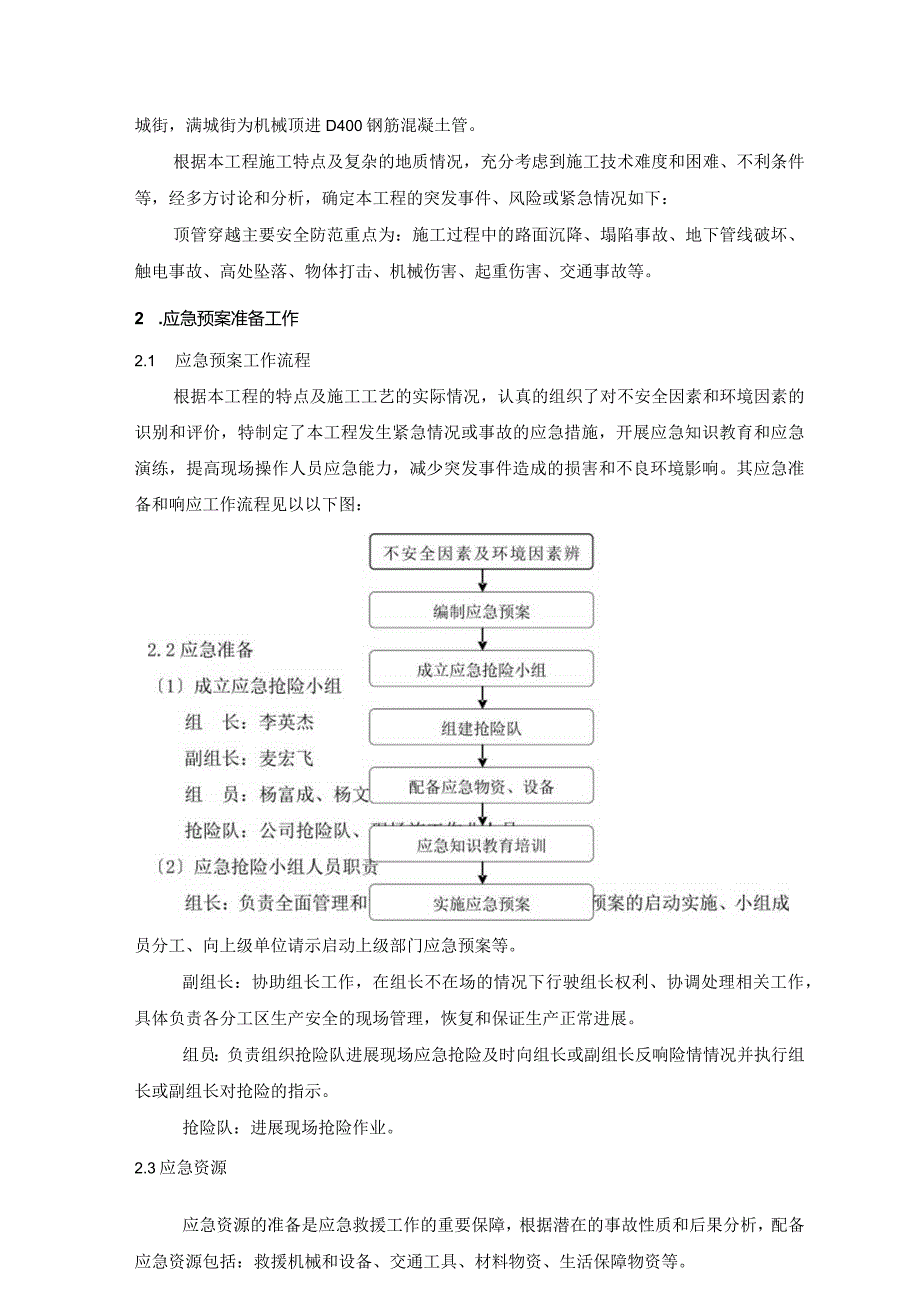

1、宁夏回族自治区公安厅业务技术用房排水接入工程顶管施工应急预案编制人:审核人:审批人:银川市市政建设工程有限责任公司2016年3月1.工程概述22应急预案准备工作23各种情况预防措施53.2防止管线破坏措施533防止交通事故措施63.4防止触电事故、高处坠落、物体打击、机械伤害、起重伤害措.64应急预案641顶管工作坑应急预案642路面沉降应急措施743路面塌陷应急措施744触电事故、高处坠落、物体打击、机械伤害、起重伤害、交通事故应急措施845设备应急预案846用电应急预案94.7顶管应急预案948事故应急预案1149保障措施17410事故处置指挥机构错误!未定义书签。1 .工程概述本工程建筑
2、场地位于贺兰山路以北、满城北街以西规划路以东。本次管线工程穿越满城街,满城街为机械顶进D400钢筋混凝土管。根据本工程施工特点及复杂的地质情况,充分考虑到施工技术难度和困难、不利条件等,经多方讨论和分析,确定本工程的突发事件、风险或紧急情况如下:顶管穿越主要安全防范重点为:施工过程中的路面沉降、塌陷事故、地下管线破坏、触电事故、高处坠落、物体打击、机械伤害、起重伤害、交通事故等。2 .应急预案准备工作2.1 应急预案工作流程根据本工程的特点及施工工艺的实际情况,认真的组织了对不安全因素和环境因素的识别和评价,特制定了本工程发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人

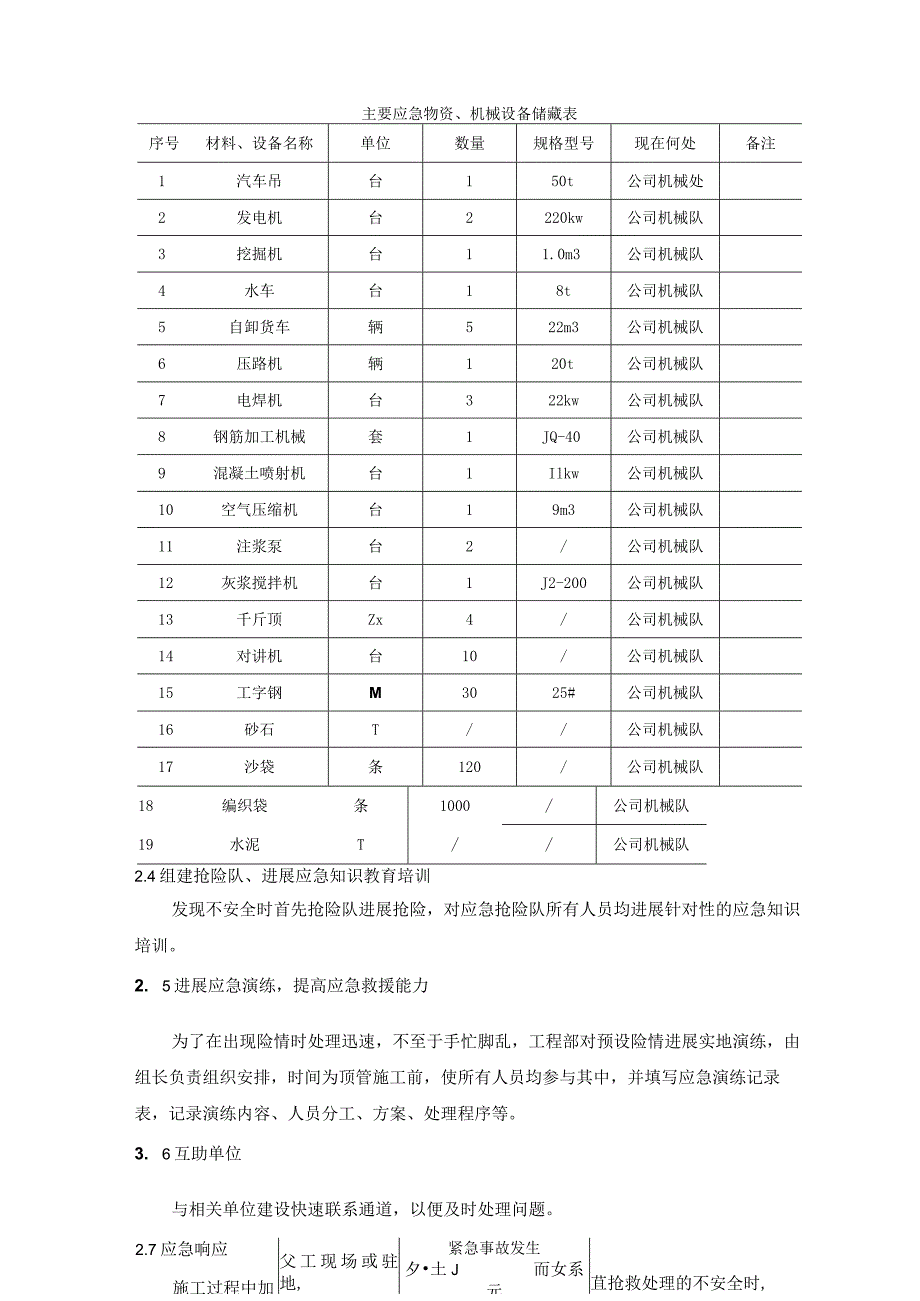

3、员应急能力,减少突发事件造成的损害和不良环境影响。其应急准备和响应工作流程见以以下图:员分工、向上级单位请示启动上级部门应急预案等。副组长:协助组长工作,在组长不在场的情况下行驶组长权利、协调处理相关工作,具体负责各分工区生产安全的现场管理,恢复和保证生产正常进展。组员:负责组织抢险队进展现场应急抢险及时向组长或副组长反响险情情况并执行组长或副组长对抢险的指示。抢险队:进展现场抢险作业。2.3应急资源应急资源的准备是应急救援工作的重要保障,根据潜在的事故性质和后果分析,配备应急资源包括:救援机械和设备、交通工具、材料物资、生活保障物资等。主要应急物资、机械设备储藏表序号材料、设备名称单位数量规
4、格型号现在何处备注1汽车吊台150t公司机械处2发电机台2220kw公司机械队3挖掘机台11.0m3公司机械队4水车台18t公司机械队5自卸货车辆522m3公司机械队6压路机辆120t公司机械队7电焊机台322kw公司机械队8钢筋加工机械套1JQ-40公司机械队9混凝土喷射机台1Ilkw公司机械队10空气压缩机台19m3公司机械队11注浆泵台2/公司机械队12灰浆搅拌机台1J2-200公司机械队13千斤顶Zx4/公司机械队14对讲机台10/公司机械队15工字钢M3025#公司机械队16砂石T/公司机械队17沙袋条120/公司机械队18编织袋条1000/公司机械队19水泥T/公司机械队2.4组建
5、抢险队、进展应急知识教育培训发现不安全时首先抢险队进展抢险,对应急抢险队所有人员均进展针对性的应急知识培训。2. 5进展应急演练,提高应急救援能力为了在出现险情时处理迅速,不至于手忙脚乱,工程部对预设险情进展实地演练,由组长负责组织安排,时间为顶管施工前,使所有人员均参与其中,并填写应急演练记录表,记录演练内容、人员分工、方案、处理程序等。3. 6互助单位与相关单位建设快速联系通道,以便及时处理问题。2.7应急响应施工过程中加父工现场或驻地,紧急事故发生夕土J而女系元苴抢救处理的不安全时,应迅速逐级上报,次序为现场、1应急抢险小组;部门。由小组:且长或副人员、物组长主资等实现场处置送医院抢救协
6、调、派遣和事一指挥所有车辆、设备、,二报抢险方案确定自位自行百*4:讲“处理C物资、设备到位现场处罟、送医院抡Ui系d丁也矽.仅IuJjL级ML特别小,根据上级位处理不了那么EL救援预案,建设单部门请示启动上指示可由施工工施工单位向建位的救援预案级救援预案。如果事故较大V,请求启动建或施工单殳单位的至或政府TJZP.、UHJ,T-Fn-11ry/一,1建设单位向建:进展抢险紧急情蝮当抢险完毕、恢复生产措施及善后处理进展见场及时抢救伤员和财产,并由在现琉TJ_L4王Hp回以加贝贝人1日件,mJ办钟内通报到组长或副组长,主要说明紧急情况性质、地点、发生时间、有无伤亡、是否需要派救护车、消防车或警力
7、支援到现场实施抢救,如需可直接拨打120、119、IlO等求救。(2)应急抢救小组组长接到险情后,组长组织讨论后在最短的时间内发出如何进展现场处置的指令。分派人员车辆等到现场进展抢救、戒备、疏散和保护现场等。由组长在30分钟内以小组名义打向上一级有关部门报告。(3)遇到紧急情况,全体职工应特事特办、急事急办、主动积极地投身到紧急情况的处理中去。各种设备、车辆、器材、物资等应同意调遣,各类人员必须坚决无条件服从组长或副组长的命令和安排,不得拖延、推诿、阻碍紧急情况的处理。4. 各种情况预防措施防止路面沉降、塌陷措施1.做好顶管施工前的施工准备工作,对施工人员进展施工技术、安全技术交底,从思想上首
8、先确立质量和安全意识;2 .选用优质的管材,对到场材料做好现场检查验收工作,对不合格产品坚决予以退回;3 .做好材料供应,开场顶进前做好材料方案,并在现场被号组后的余量,在顶管工作开场前,保证所有管材到场。4 .在顶管的施工过程中,确实做好润滑减阻,根据地面变化和地下水位情况等因素及时调整压力和润滑浆量。5 .委托第三方监测单位对顶管施工穿越满城街进展沉降监测。第三方监测需在保证公路的运行安全情况下进展,分以下三阶段监测:5.1 施工前监测:在顶管施工前进展现状道路沉降点控制点布置、初始值测设、雷达探测形成记录并根据原道路设计单位的咨询报告设定沉降预警值;5.2 施工中监测:在顶管施工过程(顶
9、管期间)中,由第三方监测单位每天进展一次沉降监测,并将监测值及时同时施工单位,便于根据监测结果了解沉降值情况,进展顶管施工进展相应的技术调整和相应的措施;5.3 施工后监测:顶管施工完成后监测周期为2年,最后提交监测报告。6 .管材顶进过程中,做到勤测勤调,轴线和高层控制在5cm之内,以保证管道的顺利推进。3.2防止管线破坏措施1.在顶管施工前由我单位牵头,与各相关部门联系,确认顶管施工范围内是否有管线通过。2 .在确认后,及时调整顶管施工路线和高程,以避开管线相交。3 .如在顶进过程中发现异常情况,及时与各相关部门联系。3 .3防止交通事故措施1 .在本项顶管的施工中,除公路外其余均为空地,
10、所以防止交通事故主要为防止由于顶管作业导致路面塌陷而发生的交通事故。2 .在顶管作业前,由专人与公路产权单位联系进展施工期间相关事宜的沟通。3 .为防止路面荷重,如在顶管穿越路面发生交通事故或车辆发生故障,及时拖走事故或故障车辆。.4防止触电事故、高处坠落、物体打击、机械伤害、起重伤害措施1.配电系统采用分级配电、三相五线制的接零保护。配电箱内保证电器可靠完好,其线形、定值要符合规定,开关标明用途,开关箱外观完整,结实。满足防雨、防水、防尘的要求,统一编号外涂明显色标,停用必须拉闸断电,锁好开关箱。2.工作坑施工前期应对工作坑平台进展护栏安装(或立挂安全网封严),防护栏杆高度不低于L2m,以防
11、施工人员跌落。上下顶管工作坑应走爬梯,采用钢筋制成并固定在墙体上,外设人身护栏。顶管工作坑周边需设护栏。4 .严禁自工作坑平台上向坑内抛物,定期对其平台周边杂物进展清理,以防止高空落物造成人身伤害。5 .顶进前,应检查千斤顶,液压时动系统及接头完好无泄漏,压力表、安全阀正常,电源电动机无漏电,接地结实,触电保护器灵敏有效。6 .吊装作业时,必须有持证的起重指挥和司索人员,严禁在吊机臂杆的盘旋半径内站立停留或通过,并有专人监护。往工作坑内下管时,吊钩应吊点牢靠,吊点下严禁站人并缓慢地将管子送入导轨就位,防止滑脱坠落,吊管材时当管子距导轨小于50Cm时,操作人员方可近前工作。4 .应急预案4.1
12、顶管工作坑应急预案1 .开挖工作坑土方时,两人间距应至少保持23m,并由上而下逐层挖掘,静止采用掏洞的操作方法。作业中发现土方坍塌预兆等险情的,必须及时撤离,并迅速报告工程部。2 .吊运土方时,绳索、滑轮、钩子、管筐等应完好牢靠,起吊时垂直下方不得有人。3 .凡在坠落高度基准面2米以上(含2米)得登高作业人员要定期体检。凡患高血压、心脏病、平血病、癫痫病以及其他不适于高处作业的,不得从事登高作业。4 .高空作业人员衣着要灵便,制止穿硬底和带钉易滑的鞋。5 .正确使用个人防护用品,登高作业必须系安全带,安全带应定期检查,专人保管。6 .工作坑要有防护栏杆,爬梯必须固定,必须每班检查。7 .上班前
13、严禁喝酒,作业时必须正确穿戴防护用品。4. 2路面沉降应急措施首先应从技术上和施工中确保防止路面沉降的产生和控制沉降量,在沉降发生时,采取以下措施:1 .在顶管通过路面根据第三方监测单位的路面沉降监测进展相应的措施调整,如超出预警值时立即停顿作业,必须找出原因,及时调整方案并采用相应措施后才可继续施工。2 .如沉降发生得到控制,那么按调整方案继续施工。3 .如沉降发生不能得到控制,应停顿顶管作业,马上进展注浆工作进展加固土体,地面注浆材料采用纯水泥浆,注浆压力0.5L0MPa,体加固深度为8.Om,保证路面的稳定,并邀请相关专家进展方案调整,确保路面的安全。4. 3路面塌陷应急措施1 .东城路
14、政协商确定临时应急道路路线,在发生路面塌陷情况下,做为应急通行路线。2 .与交警部门联系,组织交通分流,确保在夕照寺街封道的情况下保证应急通行路线的畅通。3 .以本工程抢险队做为应急抢修单位为第一时间抢修主力,与夕照寺街路政产权单位协商,选用指定单位做为应急抢修单位为辅助抢修力量,保证在路面塌陷情况发生的第一时间进展路面抢修,保证第一时间实现通车。4 .路面塌陷处理在道路顶进过程中或顶进完毕后,在管道顶进轴线位地面出现了路面塌陷情况,应对塌陷路面及时进展处理,处理方法措施如下:用彩钢围挡板封闭塌陷部位路面,进展道路封闭或导行并设置警示标牌,并派专人指挥交通。夜间,在围板处设置警示红灯、照明灯。措施1:撤除塌陷部位路面,挖掘路基土至顶进管道的管顶。再从管顶部位回填至现有路基顶部。按原路实际铺筑道路基层,再恢复路面措施2:在塌陷部位路面,顺管道顶进方向钻孔,至管道顶部。孔径60mm,孔距500100Omm。用1:2.5细砂水泥砂灌注,填充因管道顶进时土体坍塌形成的空洞,稳固地基。撤除塌陷部位路面,整理填平路基,再恢复路面。路面恢复后,及时撤除围板,清挖路面,恢复交通。4.4 触电事故、高处坠落、物体打击、机械伤害、起重伤害、交通事故应急措施根据本工程属非开
