《世纪互联疑问答复0301.docx》由会员分享,可在线阅读,更多相关《世纪互联疑问答复0301.docx(3页珍藏版)》请在第壹文秘上搜索。

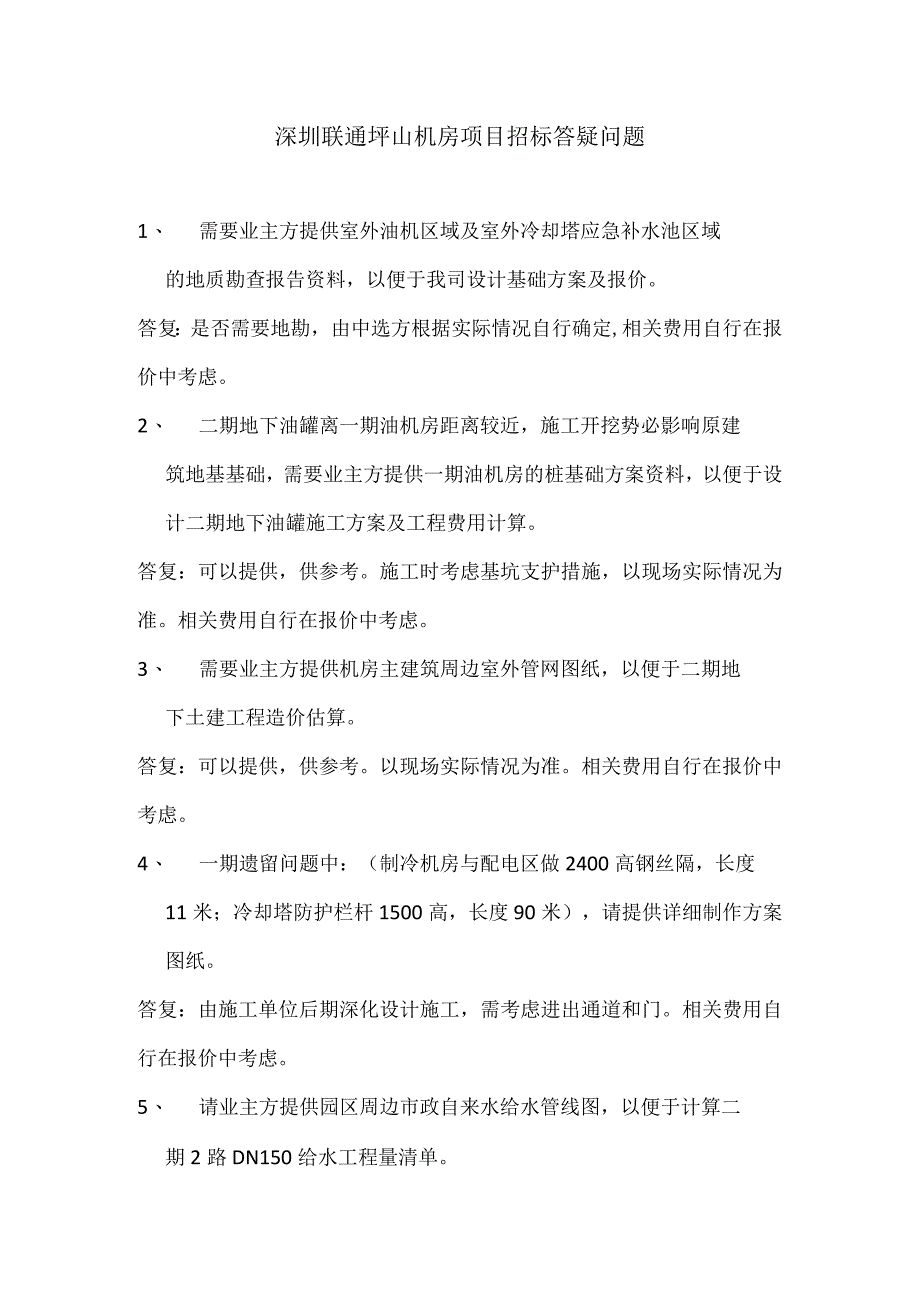

1、深圳联通坪山机房项目招标答疑问题1、 需要业主方提供室外油机区域及室外冷却塔应急补水池区域的地质勘查报告资料,以便于我司设计基础方案及报价。答复:是否需要地勘,由中选方根据实际情况自行确定,相关费用自行在报价中考虑。2、 二期地下油罐离一期油机房距离较近,施工开挖势必影响原建筑地基基础,需要业主方提供一期油机房的桩基础方案资料,以便于设计二期地下油罐施工方案及工程费用计算。答复:可以提供,供参考。施工时考虑基坑支护措施,以现场实际情况为准。相关费用自行在报价中考虑。3、 需要业主方提供机房主建筑周边室外管网图纸,以便于二期地下土建工程造价估算。答复:可以提供,供参考。以现场实际情况为准。相关费
2、用自行在报价中考虑。4、 一期遗留问题中:(制冷机房与配电区做2400高钢丝隔,长度11米;冷却塔防护栏杆1500高,长度90米),请提供详细制作方案图纸。答复:由施工单位后期深化设计施工,需考虑进出通道和门。相关费用自行在报价中考虑。5、 请业主方提供园区周边市政自来水给水管线图,以便于计算二期2路DN150给水工程量清单。答复:中选方自行到水务局了解相关情况,以现场实际情况为准。相关费用自行在报价中考虑。6、 空调冷却水管道穿过屋顶处防水处理方案存在一定漏水风险,建议重新评估修改。答复:已按国家规范设置防水层,按设计图纸执行。中选方如认为存在风险,可进行优化,相关费用自行在报价中考虑。7、
3、 请明确二楼需要拆除的设备及管道设施的存放位置,以便于估算相关费用。答复:中选方与物业方协商确定。8、 请明确临时施工用电、用水接驳位置。答复:中选方与物业方协商确认。9、 请明确施工方简易板房设置位置,或提供施工现场办公室及材料仓库位置。答复:中选后与物业方协商确认。10、 请业主明确一期遗留问题是否已经全部包含在招标文件深圳坪山设计说明白皮书150209第九条:一期遗留问题处理说明内。答复:所列的遗留问题包含了除一期中选单位承诺解决的遗留问题以外的所有遗留问题。11、 请明确一楼冷冻机房大型设备搬运方案及通道,以便于计算相关工程费用。答复:建议以门厅作为大型设备的临时搬运通道,冷冻站的维护墙体已预留设备进出安装洞口。待设备安装完成后,再按图纸施工门厅。中选方如认为存在风险,可进行优化。方案需与业主方沟通确认,相关费用自行在报价中考虑。
