供电安装进度滞后监理报告.docx

上传人:p** 文档编号:762614 上传时间:2024-02-26 格式:DOCX 页数:1 大小:13.53KB
下载 相关 举报
供电安装进度滞后监理报告.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《供电安装进度滞后监理报告.docx》由会员分享,可在线阅读,更多相关《供电安装进度滞后监理报告.docx(1页珍藏版)》请在第壹文秘上搜索。

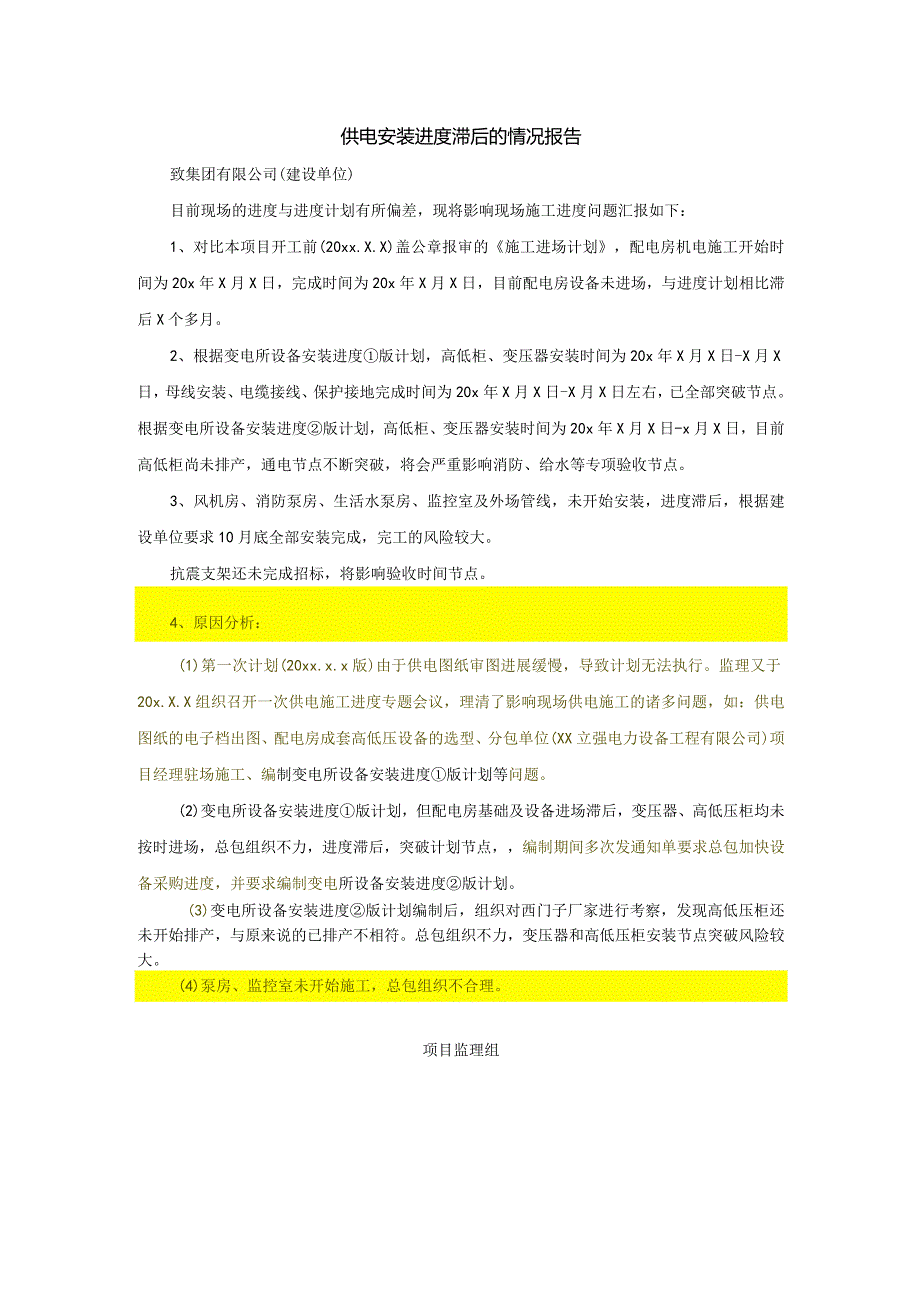

1、供电安装进度滞后的情况报告致集团有限公司(建设单位)目前现场的进度与进度计划有所偏差,现将影响现场施工进度问题汇报如下:1、对比本项目开工前(20xx.X.X)盖公章报审的施工进场计划,配电房机电施工开始时间为20x年X月X日,完成时间为20x年X月X日,目前配电房设备未进场,与进度计划相比滞后X个多月。2、根据变电所设备安装进度版计划,高低柜、变压器安装时间为20x年X月X日-X月X日,母线安装、电缆接线、保护接地完成时间为20x年X月X日-X月X日左右,已全部突破节点。根据变电所设备安装进度版计划,高低柜、变压器安装时间为20x年X月X日-x月X日,目前高低柜尚未排产,通电节点不断突破,将

2、会严重影响消防、给水等专项验收节点。3、风机房、消防泵房、生活水泵房、监控室及外场管线,未开始安装,进度滞后,根据建设单位要求10月底全部安装完成,完工的风险较大。抗震支架还未完成招标,将影响验收时间节点。4、原因分析:(1)第一次计划(20xx.x.x版)由于供电图纸审图进展缓慢,导致计划无法执行。监理又于20x.X.X组织召开一次供电施工进度专题会议,理清了影响现场供电施工的诸多问题,如:供电图纸的电子档出图、配电房成套高低压设备的选型、分包单位(XX立强电力设备工程有限公司)项目经理驻场施工、编制变电所设备安装进度版计划等问题。(2)变电所设备安装进度版计划,但配电房基础及设备进场滞后,变压器、高低压柜均未按时进场,总包组织不力,进度滞后,突破计划节点,编制期间多次发通知单要求总包加快设备采购进度,并要求编制变电所设备安装进度版计划。(3)变电所设备安装进度版计划编制后,组织对西门子厂家进行考察,发现高低压柜还未开始排产,与原来说的已排产不相符。总包组织不力,变压器和高低压柜安装节点突破风险较大。(4)泵房、监控室未开始施工,总包组织不合理。项目监理组

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
