屋面聚氨酯防水工程施工设计方案.docx

上传人:p** 文档编号:764857 上传时间:2024-02-26 格式:DOCX 页数:6 大小:25.42KB
下载 相关 举报
屋面聚氨酯防水工程施工设计方案.docx_第1页
第1页 / 共6页
屋面聚氨酯防水工程施工设计方案.docx_第2页
第2页 / 共6页
屋面聚氨酯防水工程施工设计方案.docx_第3页
第3页 / 共6页
屋面聚氨酯防水工程施工设计方案.docx_第4页
第4页 / 共6页
屋面聚氨酯防水工程施工设计方案.docx_第5页
第5页 / 共6页
屋面聚氨酯防水工程施工设计方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《屋面聚氨酯防水工程施工设计方案.docx》由会员分享,可在线阅读,更多相关《屋面聚氨酯防水工程施工设计方案.docx(6页珍藏版)》请在第壹文秘上搜索。

1、聚氨脂防水施工方案 人制编 人 LL ft审 21 月 07 年 7 201编制单位:编制日期:一、编制依据:1、主要标准、规程序号标准、规程名称标准编号1建筑地面工程施工质量验收标准(GB50209-2002)2防水工程施工质量验收标准(GB50208-2002)3民用建筑节能设计标准GB50207-20024建筑装饰装修工程质量验收标准B50300-20015建筑工程施工质量验收统一标准B50300-20012、根据施工图纸和国标、地标相应标准及图集编制的本工程施工组织设计。二、施工准备1、技术准备工程部组织技术、质量、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和施工设计一致,根基处

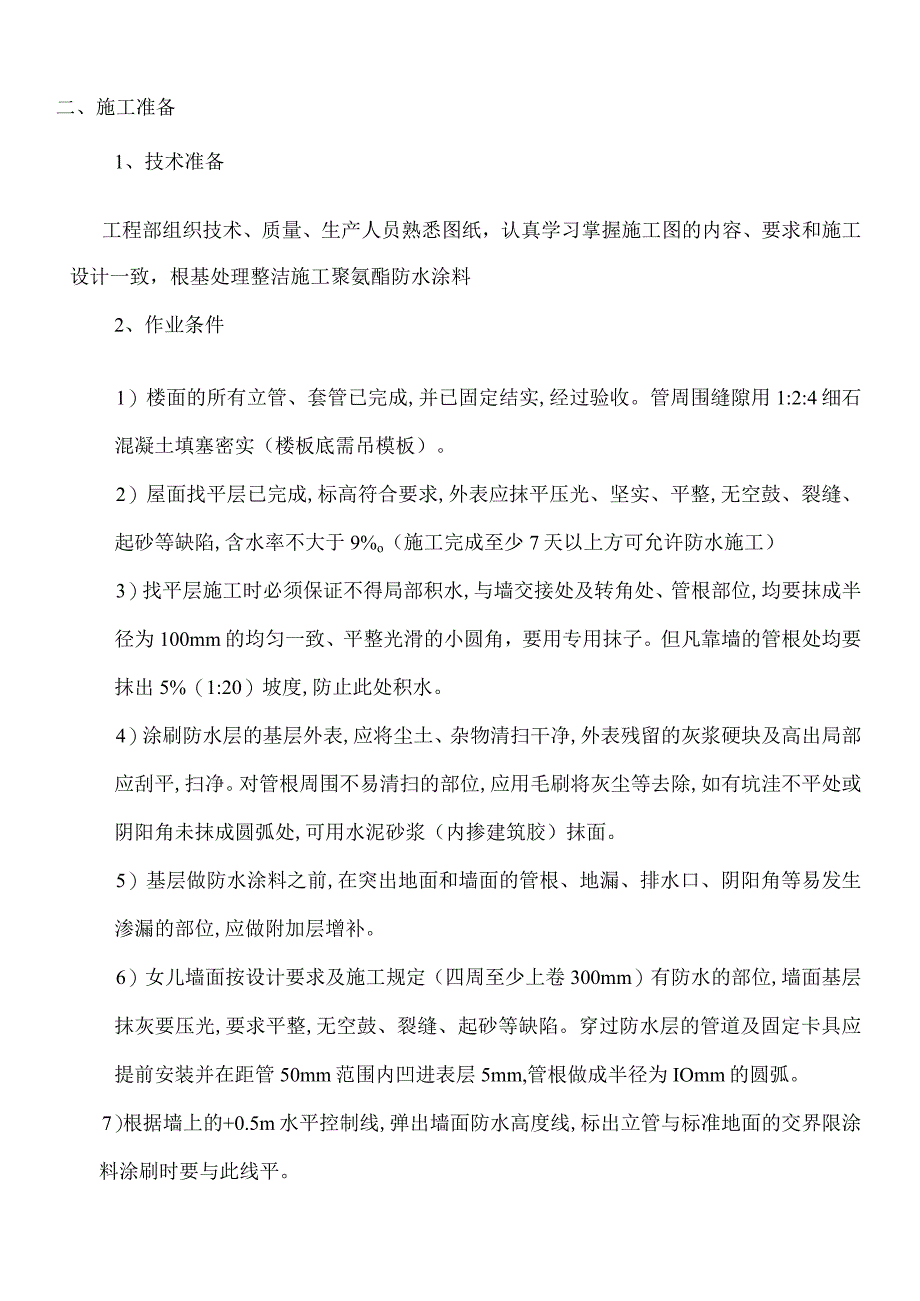

2、理整洁施工聚氨酯防水涂料2、作业条件1)楼面的所有立管、套管已完成,并已固定结实,经过验收。管周围缝隙用1:2:4细石混凝土填塞密实(楼板底需吊模板)。2)屋面找平层已完成,标高符合要求,外表应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%o(施工完成至少7天以上方可允许防水施工)3)找平层施工时必须保证不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为100mm的均匀一致、平整光滑的小圆角,要用专用抹子。但凡靠墙的管根处均要抹出5%(1:20)坡度,防止此处积水。4)涂刷防水层的基层外表,应将尘土、杂物清扫干净,外表残留的灰浆硬块及高出局部应刮平,扫净。对管根周围不

3、易清扫的部位,应用毛刷将灰尘等去除,如有坑洼不平处或阴阳角未抹成圆弧处,可用水泥砂浆(内掺建筑胶)抹面。5)基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层增补。6)女儿墙面按设计要求及施工规定(四周至少上卷300mm)有防水的部位,墙面基层抹灰要压光,要求平整,无空鼓、裂缝、起砂等缺陷。穿过防水层的管道及固定卡具应提前安装并在距管50mm范围内凹进表层5mm,管根做成半径为IOmm的圆弧。7)根据墙上的+0.5m水平控制线,弹出墙面防水高度线,标出立管与标准地面的交界限涂料涂刷时要与此线平。8)晚间加班做防水之前必须设置足够的照明设备(安全低压灯

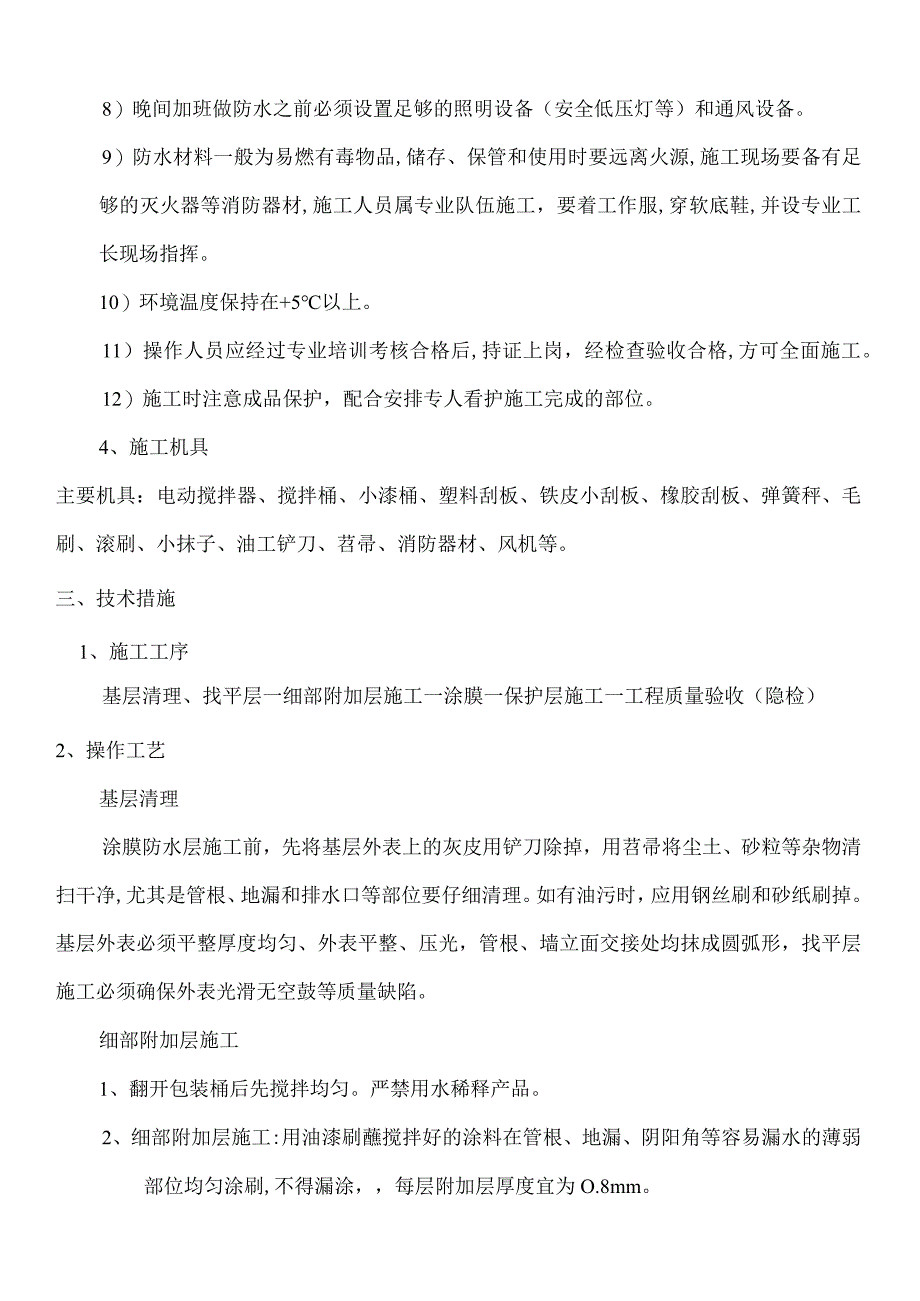

4、等)和通风设备。9)防水材料一般为易燃有毒物品,储存、保管和使用时要远离火源,施工现场要备有足够的灭火器等消防器材,施工人员属专业队伍施工,要着工作服,穿软底鞋,并设专业工长现场指挥。10)环境温度保持在+5以上。11)操作人员应经过专业培训考核合格后,持证上岗,经检查验收合格,方可全面施工。12)施工时注意成品保护,配合安排专人看护施工完成的部位。4、施工机具主要机具:电动搅拌器、搅拌桶、小漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧秤、毛刷、滚刷、小抹子、油工铲刀、苕帚、消防器材、风机等。三、技术措施1、施工工序基层清理、找平层一细部附加层施工一涂膜一保护层施工一工程质量验收(隐检)2、操作

5、工艺基层清理涂膜防水层施工前,先将基层外表上的灰皮用铲刀除掉,用苕帚将尘土、砂粒等杂物清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。如有油污时,应用钢丝刷和砂纸刷掉。基层外表必须平整厚度均匀、外表平整、压光,管根、墙立面交接处均抹成圆弧形,找平层施工必须确保外表光滑无空鼓等质量缺陷。细部附加层施工1、翻开包装桶后先搅拌均匀。严禁用水稀释产品。2、细部附加层施工:用油漆刷蘸搅拌好的涂料在管根、地漏、阴阳角等容易漏水的薄弱部位均匀涂刷,不得漏涂,每层附加层厚度宜为O.8mm。涂膜防水层施工聚氨醋防水涂膜一般厚度为LImm、1.5mm、2.0mm,要根据工程图纸设计要求,标准施工,以确保防水涂

6、膜厚度满足质量要求。防水涂膜施工。1、翻开包装桶先搅拌均匀。2、第一层涂膜:将巳搅拌好的聚氨酯涂膜防水涂料用塑料或橡胶刮板均匀涂刮在巳涂好底胶的基层外表上,厚度为0.8mm,要均匀一致,刮涂量以0.70.9kg112为宜,操作时先墙面后地面,从内向外退着操作。3、第二道涂膜:第一层涂膜固化到不粘手时,按第一遍材料施工方法,进展第二道涂膜防水施工。为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍厚度略少为宜。4、假设涂刷厚度达不到设计及标准要求,仍需进展第3遍防水涂膜施工。5、保护层或饰面层施工。防水层细部施工1、管根与墙角(见图4-7)2、地漏处细部做法(见图4-8)3、门口

7、细部做法(见图4-9)涂膜防水层的验收根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进展认真检查验收,做好记录,须合格方可进展下道工序施工。防水层完成并实干后,对涂膜质量进展全面验收,要求满涂,厚度均匀一致,封闭严密,厚度到达设计要求。防水层无起鼓、开裂、翘边等缺陷,并且外表光滑。经检查无渗漏,做好记录做好隐检资料,可进展防水保护层施工。四、质量要求项序项目允许偏差或允许值(mm)主控工程1防水涂料符合设计要求和现行有关标准的规定、进场验收且复试合格。2排水坡度、预埋管道、设备、固定螺栓的密封符合设计要求3地漏地漏顶应为地面最低处,易于排水,系统畅通般工程1排水坡、地漏排水设备周边节点

8、应密封严密,无渗漏现象2密封材料使用柔性材料,嵌填密实,粘贴结实3防水材料均匀,无裂痕,不鼓泡4防水层厚度符合设计要求五、应注意的质量问题1、涂膜防水层空鼓、有气泡:主要是基层清理不干净,涂刷不匀或者找平层潮湿,含水率高于9%;涂刷之前未进展含水率检验,造成空鼓,严重者造成大面积鼓包。因此在涂刷防水层之前,必须将基层清理干净,并保证含水率适宜。2地面排水不畅:主要原因是地面面层及找平层施工时未按设计要求找坡,造成倒坡或凹凸不平而存水。因此在涂膜防水层施工之前,先检查基层坡度是否符合要求,与设计不符时,应进展处理再做防水,面层施工时也要按设计要求找坡。4、地六、成品保护1、涂膜防水层操作过程中,

9、操作人员要穿平底鞋作业,穿过地面及墙面等处的管件和套管、地漏、固定卡子等,不得碰损、变位。涂防水涂膜施工时,不得污染其他部位的墙地面、门窗、电气线盒、暖卫管道、卫生器具等。2、涂膜防水层每层施工后,要严格加以保护,在楼梯口要设醒目的禁入标志,在保护层施工之前,任何人不得进入,也不得在上面堆放杂物,以免损坏防水层。3、地漏或排水口在防水施工之前,应采取保护措施,以防杂物进人,确保排水畅通,蓄水合格,将地漏内清理干净。4、防水保护层施工时,不得在防水层上拌砂浆,铺砂浆时铁锹不得触及防水层,要精工细做,不得损坏防水层。七、安全措施1、施工人员进场必须首先对其进展三级安全教育2、防水施工人员应经专业培训,并持有上岗证,小心操作。3、遵守现场各项安全制度,质安处分条例。4、防水施工队伍必须配备兼职安全员,负责现场指挥和安全管理工作。5、施工现场安全措施必须及时安排专人进展检修、保养维护。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
