屋面防水改造施工组织方案.docx

上传人:p** 文档编号:765232 上传时间:2024-02-26 格式:DOCX 页数:18 大小:216.50KB
下载 相关 举报
屋面防水改造施工组织方案.docx_第1页
第1页 / 共18页
屋面防水改造施工组织方案.docx_第2页
第2页 / 共18页
屋面防水改造施工组织方案.docx_第3页
第3页 / 共18页
屋面防水改造施工组织方案.docx_第4页
第4页 / 共18页
屋面防水改造施工组织方案.docx_第5页
第5页 / 共18页
屋面防水改造施工组织方案.docx_第6页
第6页 / 共18页
屋面防水改造施工组织方案.docx_第7页
第7页 / 共18页
屋面防水改造施工组织方案.docx_第8页
第8页 / 共18页
屋面防水改造施工组织方案.docx_第9页
第9页 / 共18页
屋面防水改造施工组织方案.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《屋面防水改造施工组织方案.docx》由会员分享,可在线阅读,更多相关《屋面防水改造施工组织方案.docx(18页珍藏版)》请在第壹文秘上搜索。

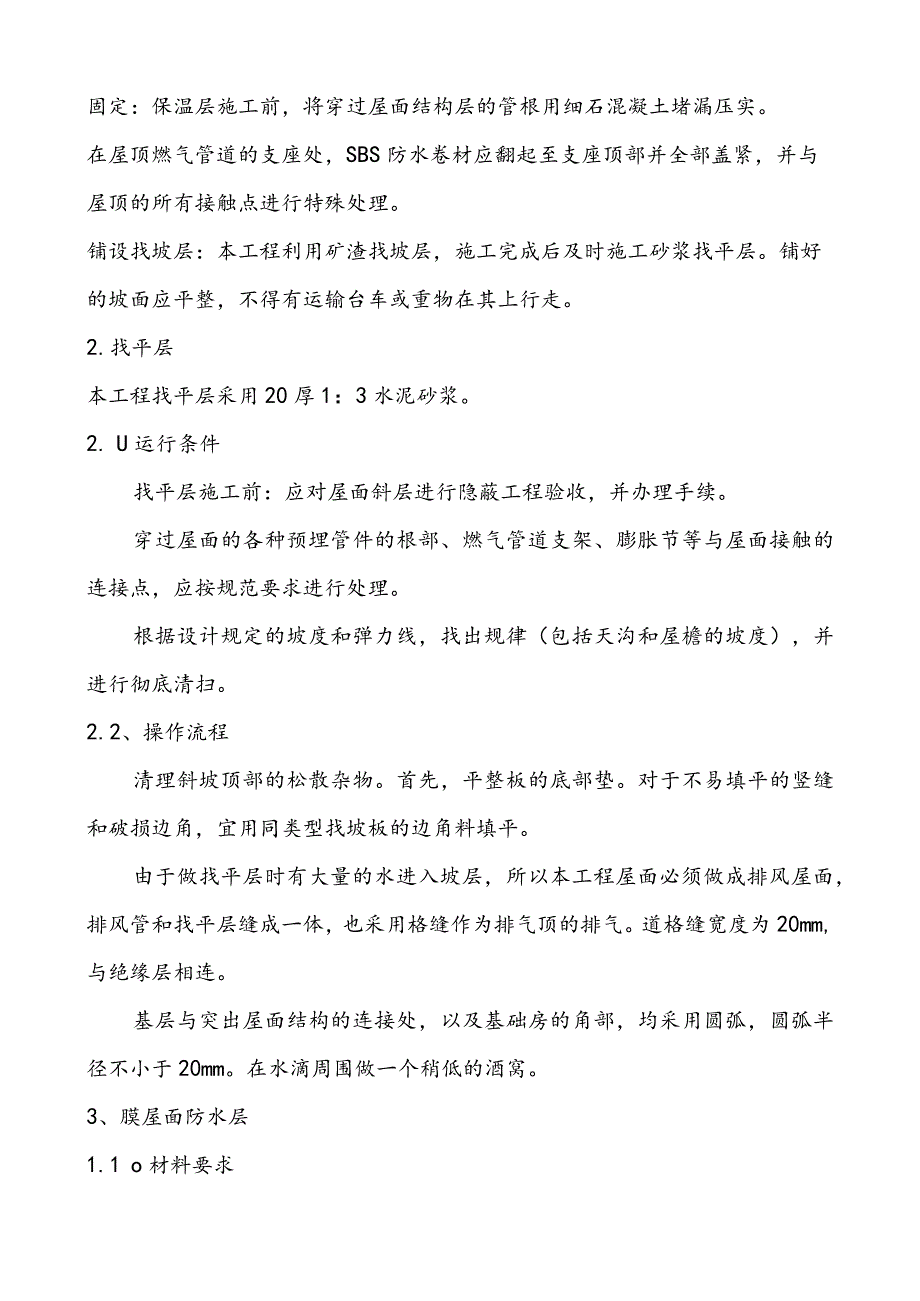

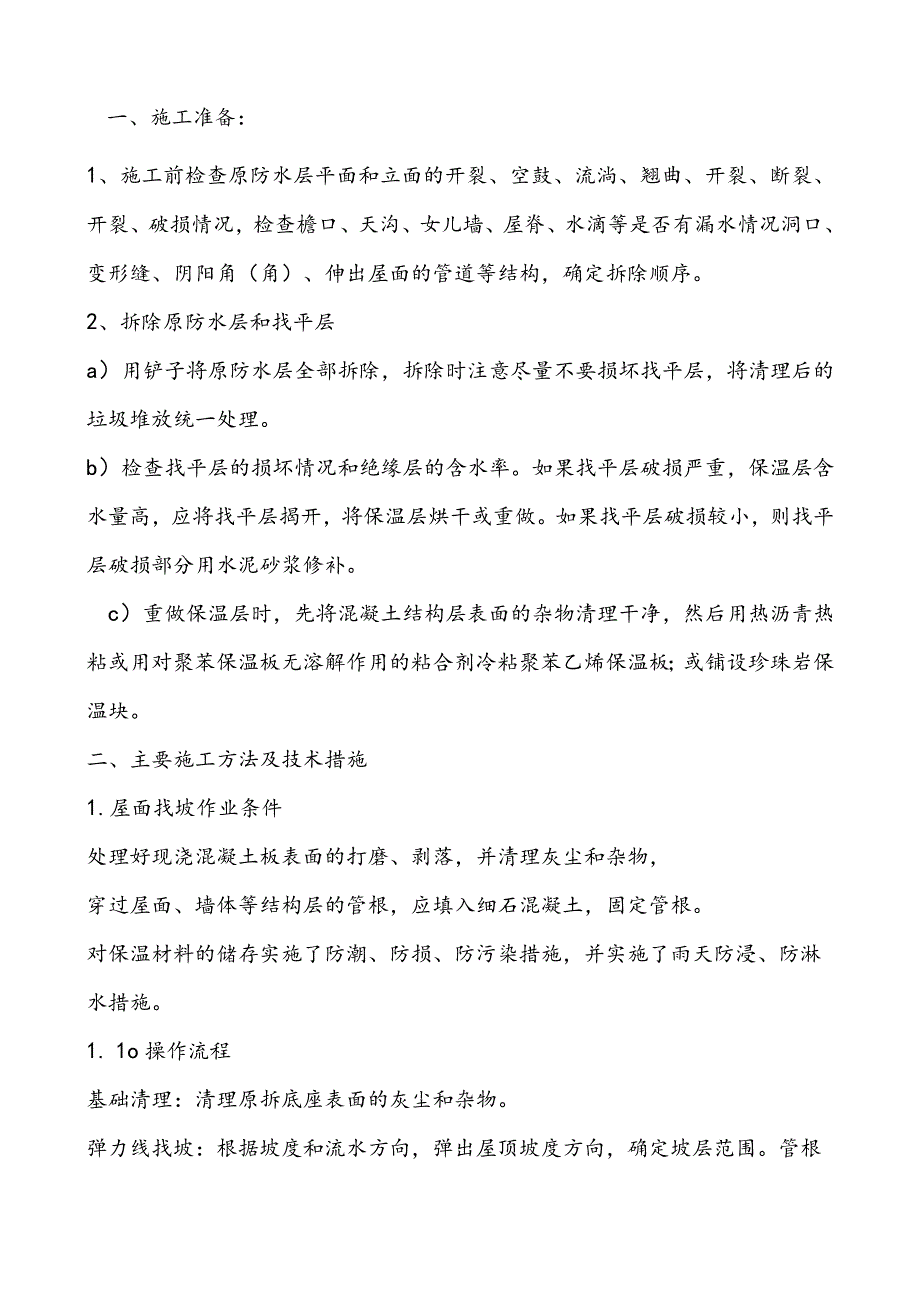

1、一、施工准备:1、施工前检查原防水层平面和立面的开裂、空鼓、流淌、翘曲、开裂、断裂、开裂、破损情况,检查檐口、天沟、女儿墙、屋脊、水滴等是否有漏水情况洞口、变形缝、阴阳角(角)、伸出屋面的管道等结构,确定拆除顺序。2、拆除原防水层和找平层a)用铲子将原防水层全部拆除,拆除时注意尽量不要损坏找平层,将清理后的垃圾堆放统一处理。b)检查找平层的损坏情况和绝缘层的含水率。如果找平层破损严重,保温层含水量高,应将找平层揭开,将保温层烘干或重做。如果找平层破损较小,则找平层破损部分用水泥砂浆修补。c)重做保温层时,先将混凝土结构层表面的杂物清理干净,然后用热沥青热粘或用对聚苯保温板无溶解作用的粘合剂冷粘

2、聚苯乙烯保温板;或铺设珍珠岩保温块。二、主要施工方法及技术措施1.屋面找坡作业条件处理好现浇混凝土板表面的打磨、剥落,并清理灰尘和杂物,穿过屋面、墙体等结构层的管根,应填入细石混凝土,固定管根。对保温材料的储存实施了防潮、防损、防污染措施,并实施了雨天防浸、防淋水措施。1. 1o操作流程基础清理:清理原拆底座表面的灰尘和杂物。弹力线找坡:根据坡度和流水方向,弹出屋顶坡度方向,确定坡层范围。管根固定:保温层施工前,将穿过屋面结构层的管根用细石混凝土堵漏压实。在屋顶燃气管道的支座处,SBS防水卷材应翻起至支座顶部并全部盖紧,并与屋顶的所有接触点进行特殊处理。铺设找坡层:本工程利用矿渣找坡层,施工完

3、成后及时施工砂浆找平层。铺好的坡面应平整,不得有运输台车或重物在其上行走。2.找平层本工程找平层采用20厚1:3水泥砂浆。2. U运行条件找平层施工前:应对屋面斜层进行隐蔽工程验收,并办理手续。穿过屋面的各种预埋管件的根部、燃气管道支架、膨胀节等与屋面接触的连接点,应按规范要求进行处理。根据设计规定的坡度和弹力线,找出规律(包括天沟和屋檐的坡度),并进行彻底清扫。2.2、操作流程清理斜坡顶部的松散杂物。首先,平整板的底部垫。对于不易填平的竖缝和破损边角,宜用同类型找坡板的边角料填平。由于做找平层时有大量的水进入坡层,所以本工程屋面必须做成排风屋面,排风管和找平层缝成一体,也采用格缝作为排气顶的

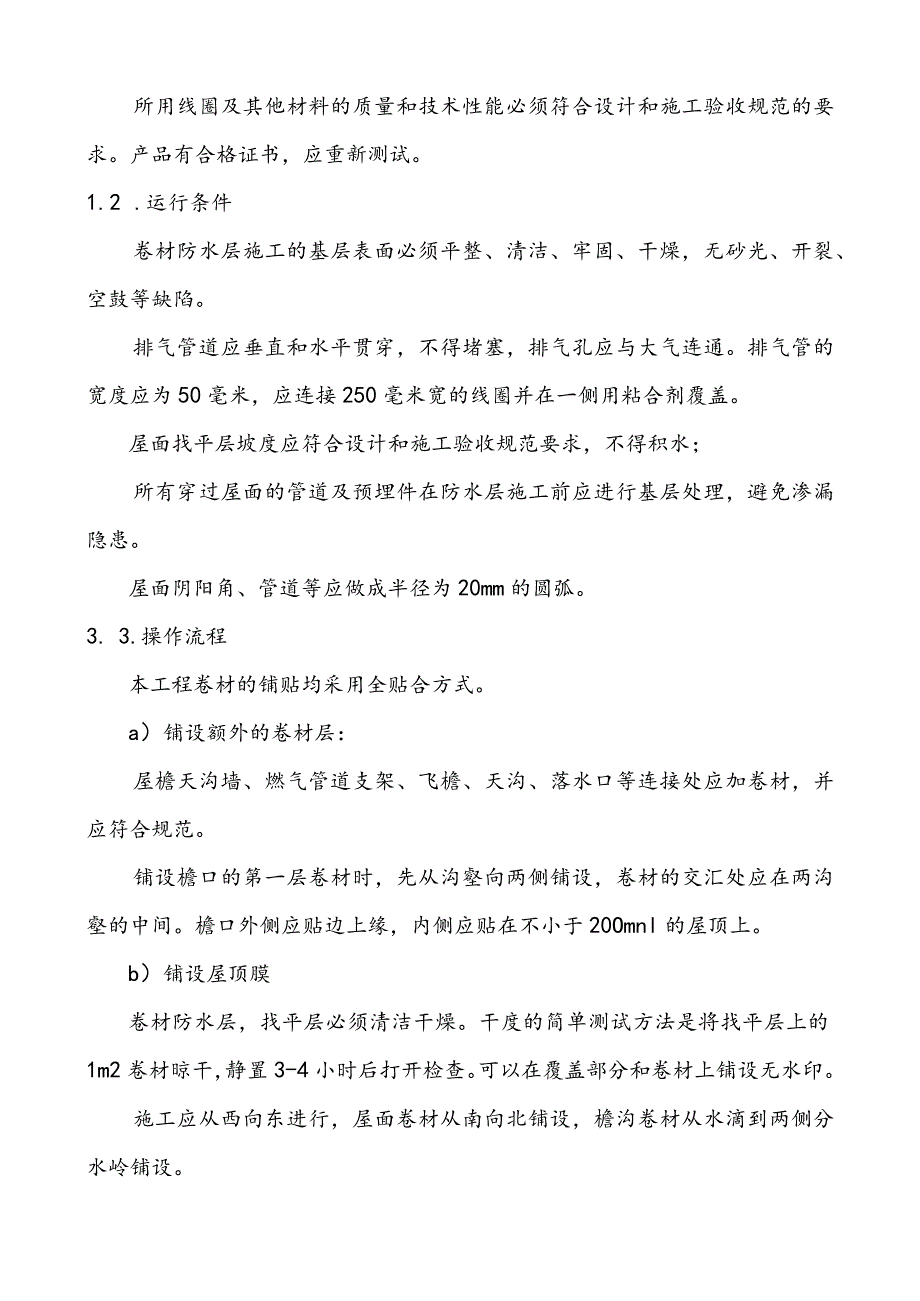

4、排气。道格缝宽度为20mm,与绝缘层相连。基层与突出屋面结构的连接处,以及基础房的角部,均采用圆弧,圆弧半径不小于20mm。在水滴周围做一个稍低的酒窝。3、膜屋面防水层1.1 o材料要求所用线圈及其他材料的质量和技术性能必须符合设计和施工验收规范的要求。产品有合格证书,应重新测试。1.2 .运行条件卷材防水层施工的基层表面必须平整、清洁、牢固、干燥,无砂光、开裂、空鼓等缺陷。排气管道应垂直和水平贯穿,不得堵塞,排气孔应与大气连通。排气管的宽度应为50毫米,应连接250毫米宽的线圈并在一侧用粘合剂覆盖。屋面找平层坡度应符合设计和施工验收规范要求,不得积水;所有穿过屋面的管道及预埋件在防水层施工前

5、应进行基层处理,避免渗漏隐患。屋面阴阳角、管道等应做成半径为20mm的圆弧。3. 3.操作流程本工程卷材的铺贴均采用全贴合方式。a)铺设额外的卷材层:屋檐天沟墙、燃气管道支架、飞檐、天沟、落水口等连接处应加卷材,并应符合规范。铺设檐口的第一层卷材时,先从沟壑向两侧铺设,卷材的交汇处应在两沟壑的中间。檐口外侧应贴边上缘,内侧应贴在不小于20Omnl的屋顶上。b)铺设屋顶膜卷材防水层,找平层必须清洁干燥。干度的简单测试方法是将找平层上的1m2卷材晾干,静置3-4小时后打开检查。可以在覆盖部分和卷材上铺设无水印。施工应从西向东进行,屋面卷材从南向北铺设,檐沟卷材从水滴到两侧分水岭铺设。卷材搭接长度不

6、小于80nlm,与屋脊平行的搭接应顺水流方向,与屋脊垂直的搭接应顺风向。基层水泥,可以刷在基层上,也可以刷在基层和卷材底面。刷涂要均匀,不露底,不堆积。根据胶粘剂的性质,应控制涂胶和铺设线圈的间隔时间。铺贴卷材不得起皱,也不得强行拉伸卷材,排除卷材下方空气,压辐粘贴牢固。卷材铺设压接后,应清理搭接接头的接合面,并使用与卷材配套的接缝专用粘合剂,突出屋面结构的防水性;在屋面与凸屋面结构的连接处,铺设在垂直墙上的卷材高度不应小于25Omnl。总则可采用交叉连接方式与屋面卷材连接。每个线圈粘贴后,应立即贴上线圈的上端。固定在墙上。并用压条或垫片打钉,钉距500mm,上部开口用密封材料密封。c)排水口

7、防水方法:杯口应牢固固定在设计位置,与水滴相连的附加线圈层应按设计要求贴在杯口上,并与漏斗盖底盘压紧。宽度不小于100mm,底盘四周用胶凝材料密封,水滴与竖管的连接处要小心处理,防止漏水。d)其他特殊部位的防水屋顶特殊部位的铺装点(1)檐口将贴在檐口末端的卷材剪断,压入凹槽内,然后在凹槽内填满密封材料。用压条固定时,钉子应嵌入凹槽中,钉帽和线圈端部应用密封材料密封。(2)檐沟和落水洞檐沟卷材铺设前,应先封好水滴。水滴杯埋设时,水滴杯与立管插口的连接处应填满密封材料,以防止大雨时水倒在该部位。层,厚度不小于2mmo水滴杯与基础接触处留有宽20mm、深20mm的凹槽,埋入密封材料。由于排水沟中有大

8、量水流,防水层经常被雨水冲刷或浸泡。因此,天沟的拐角处应涂上密封材料,每边的宽度不应小于30m干燥后,添加一层卷材作为额外的地板。檐沟铺设和粘贴卷材应从沟底开始,从水滴向流域方向沿檐沟铺设。铺设时,用刮刀从沟底中心向两侧刮压,将气泡驱出,使卷材平整铺贴。稠密。铺设到水滴上的所有层线圈和附加层应粘贴在杯口上,并应使用防雨罩的底盘将它们压紧。机箱和线圈应充分涂上待粘贴的胶粘材料,机箱周围应填满密封材料。.在水滴处切割线圈的方法如下图所示。、沿唐纬前水落口处卷材剪贴(3)闪光和线圈端由于闪灯位于屋顶和垂直墙的拐角处,结构变形大,容易被阳光暴晒。因此,为了增强接缝处防水层的耐久性,应在其上加装卷材。在

9、泛水部分铺设卷材前,应先进行试铺,并保持外立面卷材长度足够。先将扁平卷材铺设到墙角,然后将立面卷材自下而上铺开。如果先铺设外墙卷材,由于卷材的自重,外墙卷材拉伸过紧,在使用过程中容易出现翘曲、空鼓、脱落等现象。泛水做法线圈铺设后,端部被修整。女儿墙留凹槽,将端头全部压入凹槽内,用珠钉压平衣服,用密封材料密封,最后用水泥砂浆密封凹槽。6)从屋顶伸出的排气孔和管道排气孔与屋顶拐角处的线圈铺设方法与竖墙和屋顶拐角处的铺设方法类似,但应额外铺设两层。铺设防水层后,上端用沥青麻线或细铁丝固定,最后用密封材料密封。附加层线圈的切割方法见水滴法。(一)阴阳角在阴阳角处粘好基层后,用密封膏将边角各边密封100

10、mm,然后再铺一层卷材。附加层卷材裁成如图所示形状,内角应充分胶合并铺设牢固,外角可留空。铺好后,用密封胶密封接缝。阴阳角线圈切割方法(a)外角(b)内角4、工艺流程:清洗原防水层找平基层刷底漆粘贴阴阳角附加层铺设防水卷清洁检查防水层表面验收4. 1.施工要点:(1)拆除女儿墙、竖墙、落水管等节点的原有防水层。(2)清理屋顶上的灰尘、沙子和杂物。屋面平整,1:2.5的水泥砂浆抹平压光。连接阴阳角;基层与立面墙边、排水沟、排水口、屋脊连接的转角处应抹成光滑的弧形,其半径总则为50mm。找平层应无明显湿渍,基层应干燥,含水率小于9%,使用面积约1m2,胶板厚度1.5-2.Omm应覆盖在基面上并放置

11、2-3小时。水印,靠近基层一侧的胶板无凝结水滴,可满足施工要求。基层表面应坚固,有一定强度,干净,表面无灰尘、沙子等污物。表面应平整、光滑、无松动。(3)涂上底漆,待基层干透后,涂上基层处理剂。用一长排刷子将冷底油涂在干净干燥的基面上,用油漆刷刷复杂的部位。晾干4小时以上,直至不粘脚即可进行下道工序。.(4)附加层、排气管、格栅接头等部位:附加层宽度为250mm。(5)铺设卷材防水层。试放定位在基层弹出参考线,放好卷材试放。卷材的配置卷材应沿长度方向排列,使卷材的长度与排水方向垂直,卷材的搭接方向应为流水方向斜率,不应反转。如下所示先铺设集中排水的部位,按标高从低到高的顺序铺设。(6)线圈搭接

12、施工在热熔搭接接头之前,先用喷灯将下一层卷材表面的隔离层熔化。具体操作时,手持喷灯的工人用抹子将挡板沿搭接线往回移动,喷灯的火焰顺着搭接线移动。挡板移动时,割炬应靠近挡板,距离线圈约50700mm。接缝熔饵粘结后再用火焰及抹子在接缝边缘上均匀地加热抹压一遍(7)o线圈的搭接宽度在长边和短边均不小于100mmo搭接的边缘最好是用热熔胶溢出的改性沥青,然后用喷灯用小抹布将卷材的搭接处均匀地热熔。擦好边缘(如下图所示)。(8)敷设平面与立面连接处的卷材应先铺在平面上,然后自下而上,卷材应紧贴内角,不得空鼓。外墙防水层应充分粘。(9)屋面女儿墙的防水施工。女儿墙防水层施工时,应先铺设平面,再由下往上铺

13、设,使卷材紧贴内角,不能空心。女儿墙满粘卷材,粘贴必须牢固,女儿墙预留满粘卷材封闭,使卷材上层伸出下层不少于30mm,封头用水泥砂浆固定。或将卷材粘在女儿墙平面上。(10)主要主m 42 卷*物改性C51*情依MoB助水Kl造两一怖UH保护料改性防育油苗防水层,3放站剂4水泥砂浆找平忌5一保& 展,6幅IBnI整土 atn板一定封育封口,b燎坨坤绥的搭接接维应先加铺卷材。.回IISmj9rBl5(11)o阴阳角线圈的铺设和粘贴方法(。)配角的第一层油薇贴法2/3(与阴角的第二层油苗贴法(C)阳京的第一层油殖M贴法(十二)进水口防水的几种做法(13)形缝防水结构(14)保护层:a、水泥:使用32

14、5号矿渣硅酸盐水泥,需新鲜无结块检验b、砂:中粗砂用水冲洗,最大直径不超过5mm,无杂质,含泥量不超过3%。c、混合比为1:2.57:3(体积比),稠度不大于35mm。要求混合均匀,颜色一致。5.细部接头施工要求5.1 排气孔和排气管防水结构a)排气孔和排气管的零件应清洗干净,表面应平整光滑。并制作额外的图层。b)在气孔和管壁上粘一圈3cm宽的密封胶带,高150mm,然后取比排气孔或排气管周长大100mm,宽250mm的片材,贴上底胶(S801-3#或S703-3#),手指触感干燥,手不粘手即可粘贴。孔壁或管壁的粘合高度为150mm,将孔根或管根片沿圆周切成均匀深度为100mm的条状。孔的根部

15、或管的根部粘合牢固,5.2 出屋面的管道防水结构做成大防水层后,用管根套套住管根部分,上下套管口周围用密封胶密封。5.3排水口防水结构a)排水口孔应清理干净,表面应平整光滑,并应准备附加层。b)取一张周长100rTlm、宽度比出料口大25OrTlm的片材,在粘合面上涂上底胶(S801-3#或703-3#),晾干至摸上去不粘手指,然后将片材制成卷状,伸入孔内约150mm,露出100nIm,将露出的部分切成条状,用手按压,确保与孔壁和基面牢固粘合。制作整体防水层时,防水层应伸入排水孔内。5.4女儿墙、天沟、天沟的防水结构。在女儿墙、天沟和檐沟的末端,首先将板材的末端用密封胶带粘贴在基层上,然后将板材粘贴并用金属顶条固定,最后上边缘和钉子顶条的孔用密封膏密封。.角防水结构在阴阳角粘贴自硫化橡胶闪边,四周边缘用密封膏密封。防水施工自检屋面防水工程完成后,防水施工人员应先对防水层进行自检,发现问题及时整改改进。6、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
