屋面防水、地面、墙面防潮施工方案.docx

上传人:p** 文档编号:765285 上传时间:2024-02-26 格式:DOCX 页数:5 大小:17.26KB
下载 相关 举报
屋面防水、地面、墙面防潮施工方案.docx_第1页
第1页 / 共5页
屋面防水、地面、墙面防潮施工方案.docx_第2页
第2页 / 共5页
屋面防水、地面、墙面防潮施工方案.docx_第3页
第3页 / 共5页
屋面防水、地面、墙面防潮施工方案.docx_第4页
第4页 / 共5页
屋面防水、地面、墙面防潮施工方案.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《屋面防水、地面、墙面防潮施工方案.docx》由会员分享,可在线阅读,更多相关《屋面防水、地面、墙面防潮施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

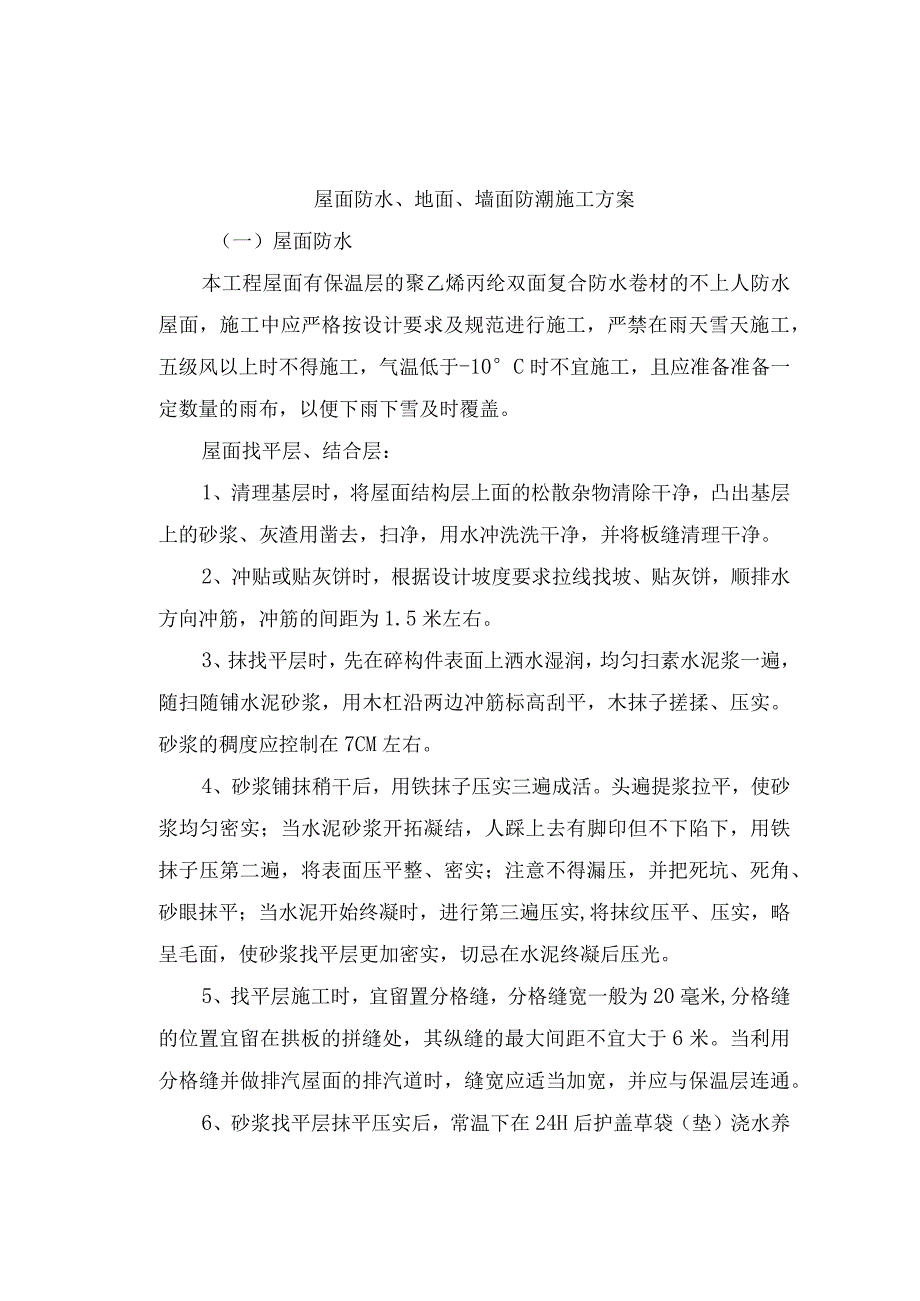

1、屋面防水、地面、墙面防潮施工方案(一)屋面防水本工程屋面有保温层的聚乙烯丙纶双面复合防水卷材的不上人防水屋面,施工中应严格按设计要求及规范进行施工,严禁在雨天雪天施工,五级风以上时不得施工,气温低于-10C时不宜施工,且应准备准备一定数量的雨布,以便下雨下雪及时覆盖。屋面找平层、结合层:1、清理基层时,将屋面结构层上面的松散杂物清除干净,凸出基层上的砂浆、灰渣用凿去,扫净,用水冲洗洗干净,并将板缝清理干净。2、冲贴或贴灰饼时,根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5米左右。3、抹找平层时,先在碎构件表面上洒水湿润,均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杠沿两边冲

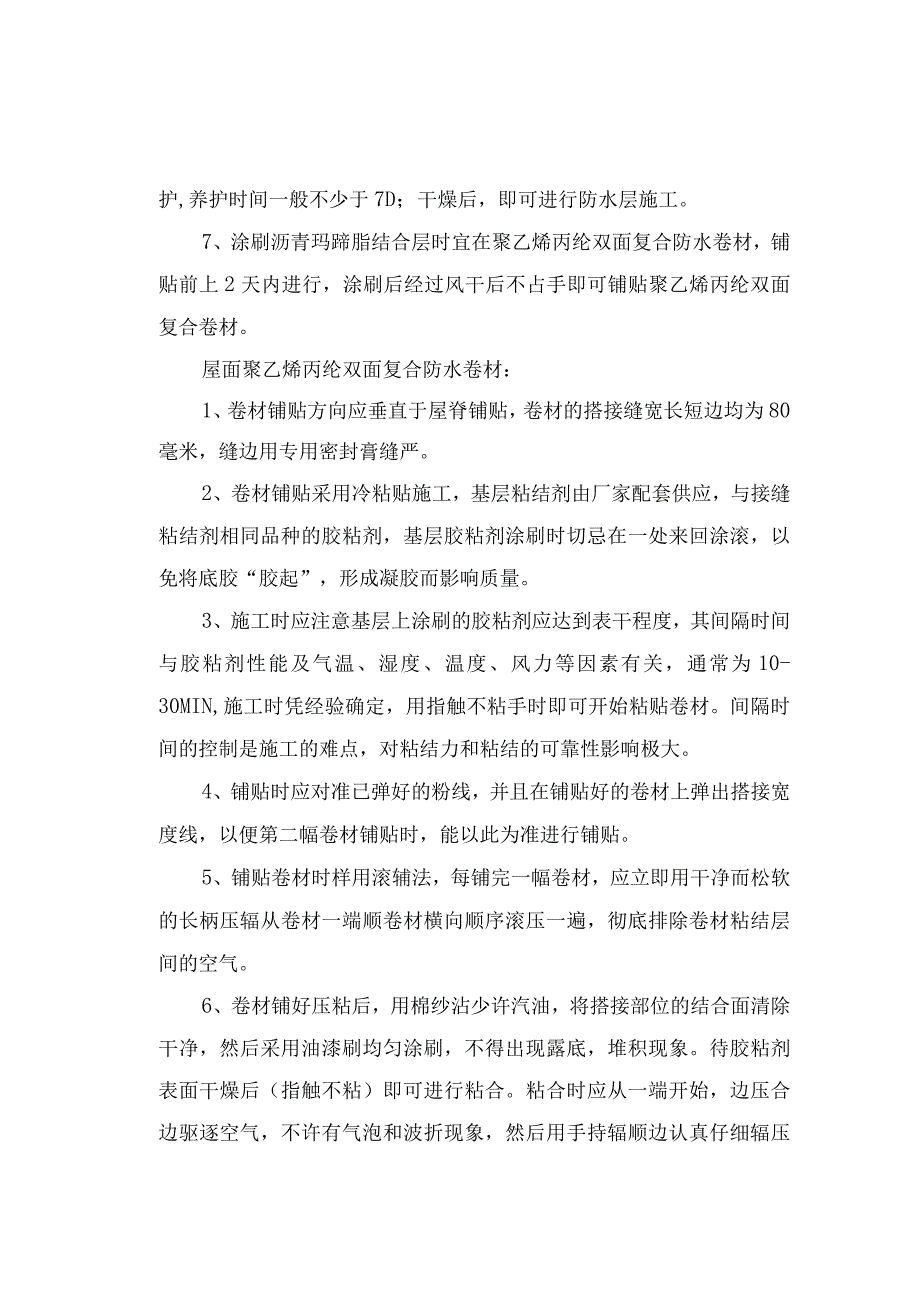

2、筋标高刮平,木抹子搓揉、压实。砂浆的稠度应控制在7CM左右。4、砂浆铺抹稍干后,用铁抹子压实三遍成活。头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开拓凝结,人踩上去有脚印但不下陷下,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥终凝后压光。5、找平层施工时,宜留置分格缝,分格缝宽一般为20毫米,分格缝的位置宜留在拱板的拼缝处,其纵缝的最大间距不宜大于6米。当利用分格缝并做排汽屋面的排汽道时,缝宽应适当加宽,并应与保温层连通。6、砂浆找平层抹平压实后,常温下在24H后护盖草袋

3、(垫)浇水养护,养护时间一般不少于7D;干燥后,即可进行防水层施工。7、涂刷沥青玛蹄脂结合层时宜在聚乙烯丙纶双面复合防水卷材,铺贴前上2天内进行,涂刷后经过风干后不占手即可铺贴聚乙烯丙纶双面复合卷材。屋面聚乙烯丙纶双面复合防水卷材:1、卷材铺贴方向应垂直于屋脊铺贴,卷材的搭接缝宽长短边均为80毫米,缝边用专用密封膏缝严。2、卷材铺贴采用冷粘贴施工,基层粘结剂由厂家配套供应,与接缝粘结剂相同品种的胶粘剂,基层胶粘剂涂刷时切忌在一处来回涂滚,以免将底胶“胶起”,形成凝胶而影响质量。3、施工时应注意基层上涂刷的胶粘剂应达到表干程度,其间隔时间与胶粘剂性能及气温、湿度、温度、风力等因素有关,通常为10

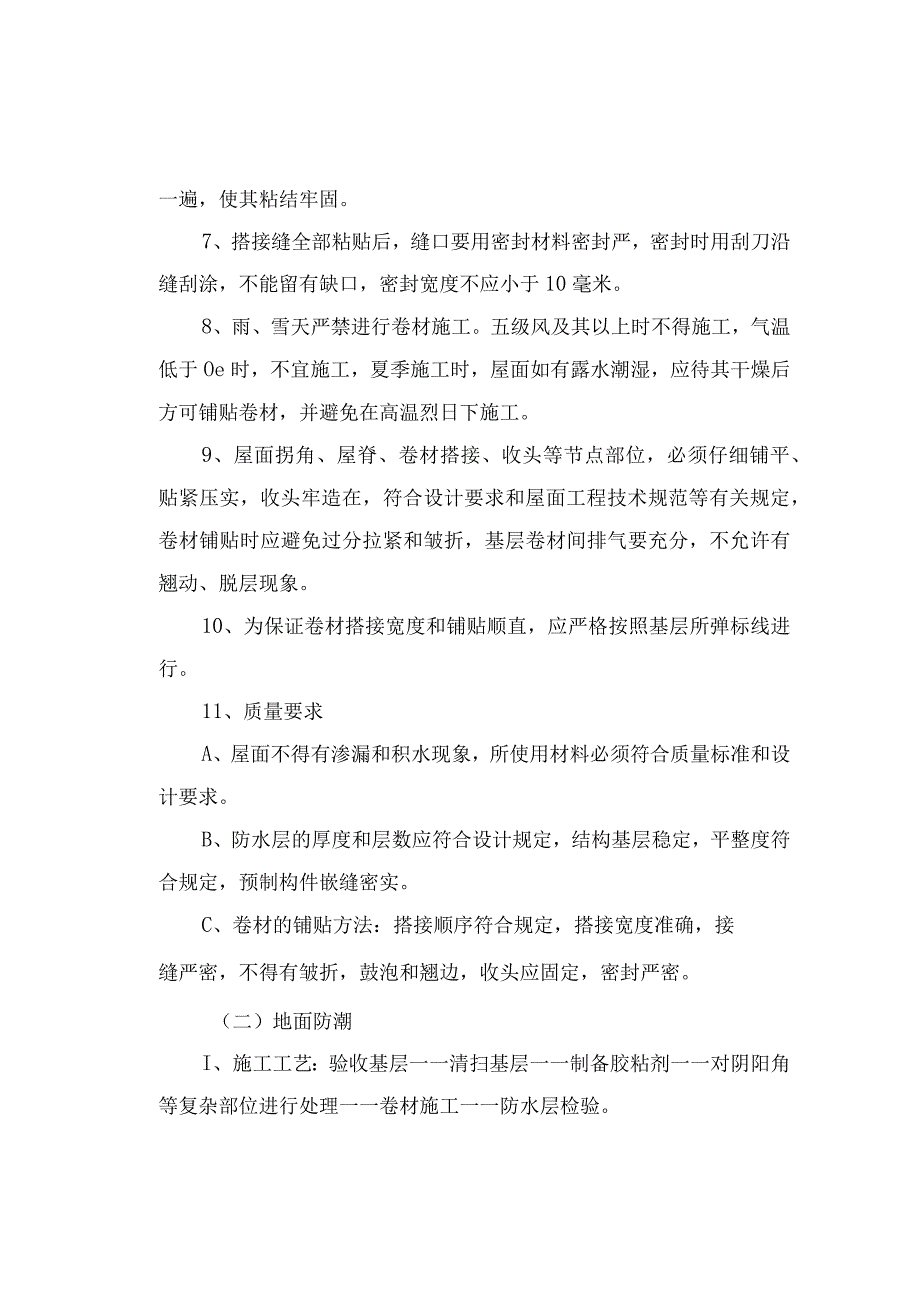

4、-30MIN,施工时凭经验确定,用指触不粘手时即可开始粘贴卷材。间隔时间的控制是施工的难点,对粘结力和粘结的可靠性影响极大。4、铺贴时应对准已弹好的粉线,并且在铺贴好的卷材上弹出搭接宽度线,以便第二幅卷材铺贴时,能以此为准进行铺贴。5、铺贴卷材时样用滚辅法,每铺完一幅卷材,应立即用干净而松软的长柄压辐从卷材一端顺卷材横向顺序滚压一遍,彻底排除卷材粘结层间的空气。6、卷材铺好压粘后,用棉纱沾少许汽油,将搭接部位的结合面清除干净,然后采用油漆刷均匀涂刷,不得出现露底,堆积现象。待胶粘剂表面干燥后(指触不粘)即可进行粘合。粘合时应从一端开始,边压合边驱逐空气,不许有气泡和波折现象,然后用手持辐顺边认

5、真仔细辐压一遍,使其粘结牢固。7、搭接缝全部粘贴后,缝口要用密封材料密封严,密封时用刮刀沿缝刮涂,不能留有缺口,密封宽度不应小于10毫米。8、雨、雪天严禁进行卷材施工。五级风及其以上时不得施工,气温低于Oe时,不宜施工,夏季施工时,屋面如有露水潮湿,应待其干燥后方可铺贴卷材,并避免在高温烈日下施工。9、屋面拐角、屋脊、卷材搭接、收头等节点部位,必须仔细铺平、贴紧压实,收头牢造在,符合设计要求和屋面工程技术规范等有关规定,卷材铺贴时应避免过分拉紧和皱折,基层卷材间排气要充分,不允许有翘动、脱层现象。10、为保证卷材搭接宽度和铺贴顺直,应严格按照基层所弹标线进行。11、质量要求A、屋面不得有渗漏和

6、积水现象,所使用材料必须符合质量标准和设计要求。B、防水层的厚度和层数应符合设计规定,结构基层稳定,平整度符合规定,预制构件嵌缝密实。C、卷材的铺贴方法:搭接顺序符合规定,搭接宽度准确,接缝严密,不得有皱折,鼓泡和翘边,收头应固定,密封严密。(二)地面防潮I、施工工艺:验收基层一一清扫基层一一制备胶粘剂一一对阴阳角等复杂部位进行处理一一卷材施工一一防水层检验。2、施工方法A、卷材铺贴根据情况可沿房层纵向或横向粘贴大面积粘贴前,应先做好阴、阳角等部位。选用变形适应性强的配套专用型材处理,采用大比例水泥胶或聚氨脂胶粘结。B、粘贴施工,先在敷设部位将卷材预放2-3米,找正方向向,在中间处固定。将卷材

7、一端卷至固定处粘贴,这端粘贴完毕后,开始将预放的卷材另一端卷回至己粘贴的位置,连续粘贴敷设直至整幅完成。C、粘贴方法:将水泥胶用涂料器滚(刮)涂到找平层和卷材对应对表面上约1毫米,然后贴敷卷材,同时用辐(板)滚(J)卷材上表面将粘贴面排压实,排出多余部分胶粘剂。D、上翻墙上500毫米处,卷材必须纵向敷设,自上下对正,自下向上排气压实,要求找平层与卷材同时涂胶,厚度约1毫米。E、卷材粘贴好后,检验若发现有损伤点,则应做附加层,附加层卷材应长出庇点周边120毫米,地下防水用聚氨脂胶满粘,屋面防水可用水泥胶满粘。F、卷材接缝搭接宽度:接缝长边为10毫米,短边为120毫米。相邻边接缝错开1米以上,附加

8、层接缝必须与主防水接缝锚开0.3以上。接缝应错开转角处,错开距不小于卷材搭接宽度的两甑,平面与立面的转角处,卷材的接缝应在平面上,距转角不小于0.6米。G、接缝涂胶部位要求干燥、洁净,用聚氨脂接缝时翻卷上层卷材,胶涂在上层卷材上,应连续均匀,厚度在1米左右,涂胶粘合压实,翻卷时粘结层已固化,防止剥离。(三)墙面防潮本工程标高6.100以下墙体作一步三胶防潮处理。具体措施如下:1、选料:先做地面防潮层,后做墙面防潮层。地面防潮层上翻50CM,以便与墙身防潮层搭接牢固。2、基层要求:(1)墙面层基层平整,不得空鼓。(2)基层含水率不得大于9虬(3)墙体阴角做成园弧形。3、操作方法:(1)涂料拌制:

9、A、B两组份的涂求准确计算,搅拌均匀,当天用完。(2)涂刷:胶料可采用涂刷、刮涂或机械喷涂的方法。先涂一遍底胶(相当于冷底子油),胶料应刮刷均匀,不得露底。(3)铺贴玻璃丝布:铺布前先浇胶料刮,立即铺加衬布,再在上面浇胶料刮刷均匀,纤维不露骨白,并用辐子压实,将布下空气排尽。若用孔眼较衡的玻璃丝布,可先铺布,再一次将胶料倒于布面上刮刷均匀。铺加衬布时,切勿拉得过紧,但也不能用皱折和张嘴现象,布边不平时,在每隔1-1.5米左右用剪刀剪开。(4)待一胶一布做完干燥后,重新涂刷二道涂料及三道胶料。在上道涂料层上进行下道涂料施工时,必须待上道涂料干燥后进行,干燥时间一般要在4-24小时。稀撒上一层粗砂,以增加防潮层与面层砂浆的粘结力,为抹面层创造条件。面层施工时严禁损坏防潮层。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
