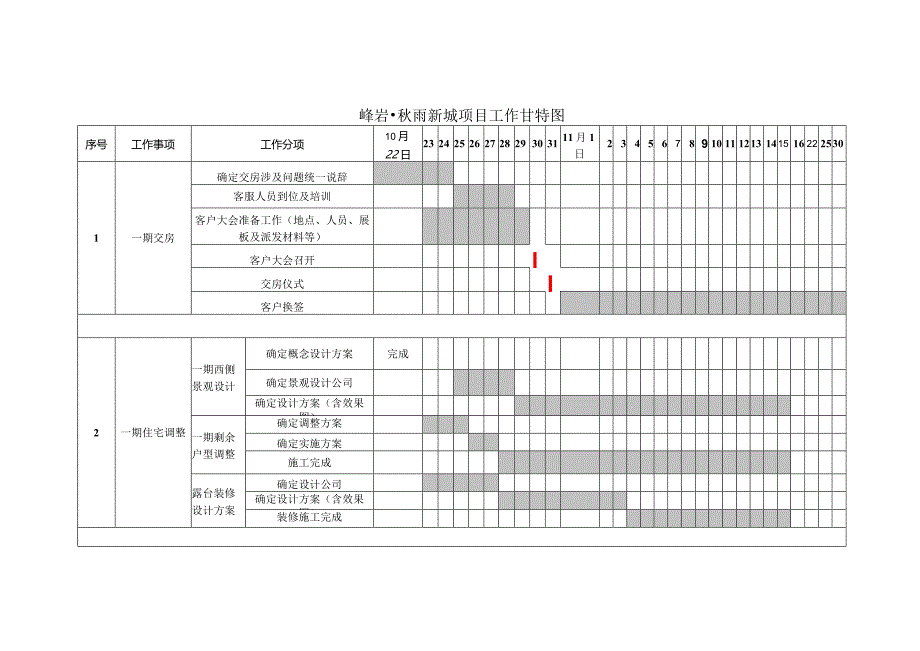

1、峰岩秋雨新城项目工作甘特图序号工作事项工作分项10月22日23242526272829303111月1日23456789101112131415162225301一期交房确定交房涉及问题统一说辞客服人员到位及培训客户大会准备工作(地点、人员、展板及派发材料等)客户大会召开I交房仪式I客户换签2一期住宅调整一期西侧景观设计确定概念设计方案完成确定景观设计公司确定设计方案(含效果图)一期剩余户型调整确定调整方案确定实施方案施工完成露台装修设计方案确定设计公司确定设计方案(含效果图)装修施工完成确定设计概念完成与设计公司沟通及设计任务书确定概念设计方案设计方案讨论及确定(含效果图)沙盘模型制作商场招

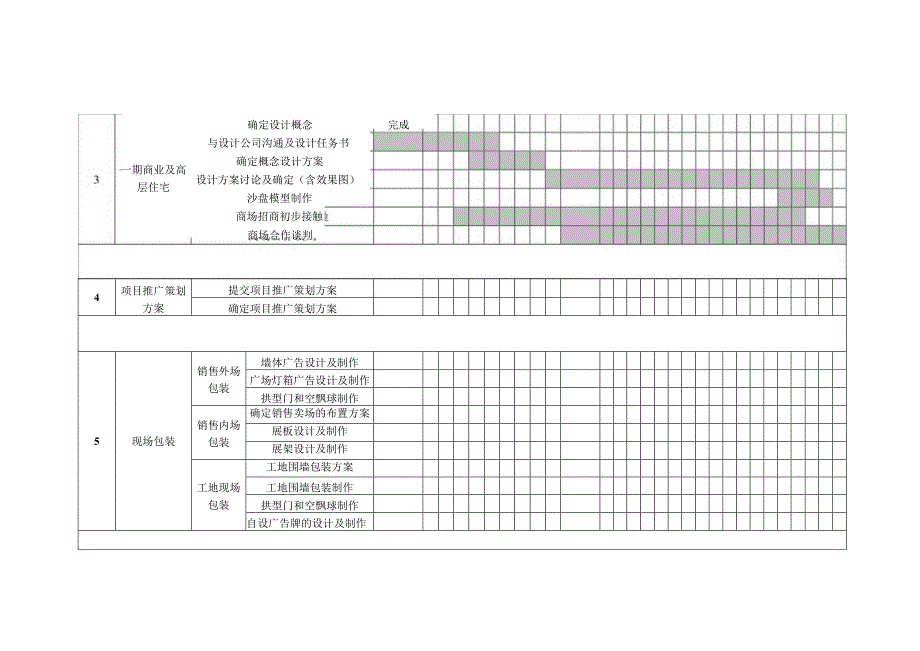

2、商初步接触一期商业及高层住宅4项目推广策划方案提交项目推广策划方案确定项目推广策划方案5现场包装销售外场包装墙体广告设计及制作广场灯箱广告设计及制作拱型门和空飘球制作销售内场包装确定销售卖场的布置方案展板设计及制作展架设计及制作工地现场包装工地围墙包装方案工地围墙包装制作拱型门和空飘球制作自设广告牌的设计及制作商场合作谈判6户外广告发布确定户外广告发布方案户外广告牌户外广告牌位置确定户外广告牌设计户外广告牌制作发布位置确定幅)设计制作发布7销售组织确定销售整体方案确定销售基价确定销售策略销售资料确定销售资料策划方案销售工具设计销售工具印刷制作销售人员培训I项目及当地情况培训销售技巧培训开发商情况培训物业管理培训销售演练财务、秘书准备入场律师楼确认提供开售之相关法律文件正式销售
