工程预算的80个要点问答.docx

上传人:p** 文档编号:768046 上传时间:2024-02-26 格式:DOCX 页数:22 大小:36.52KB
下载 相关 举报
工程预算的80个要点问答.docx_第1页
第1页 / 共22页
工程预算的80个要点问答.docx_第2页
第2页 / 共22页
工程预算的80个要点问答.docx_第3页
第3页 / 共22页

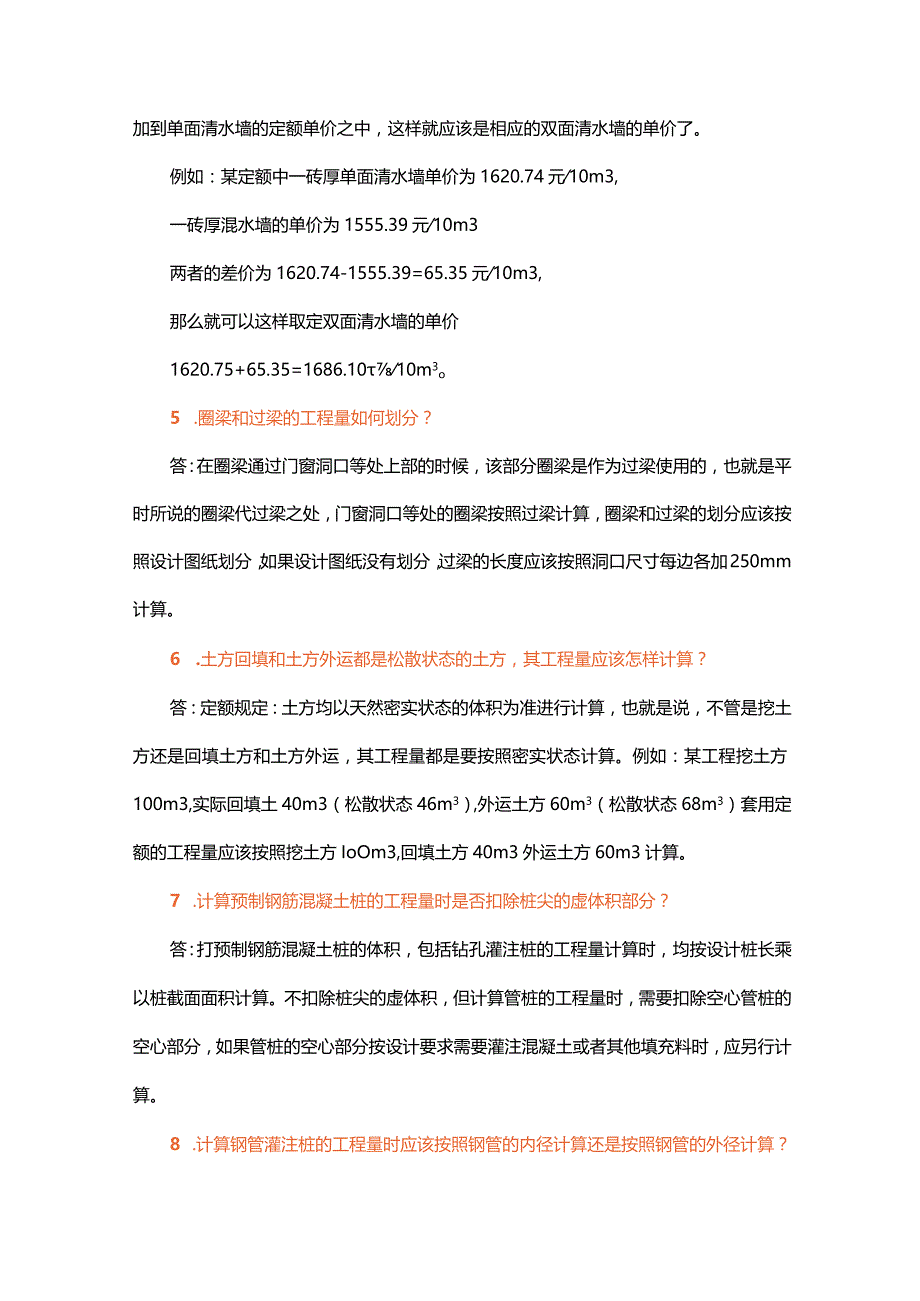

工程预算的80个要点问答.docx_第4页
第4页 / 共22页
工程预算的80个要点问答.docx_第5页
第5页 / 共22页
工程预算的80个要点问答.docx_第6页
第6页 / 共22页
工程预算的80个要点问答.docx_第7页
第7页 / 共22页
工程预算的80个要点问答.docx_第8页
第8页 / 共22页
工程预算的80个要点问答.docx_第9页
第9页 / 共22页
工程预算的80个要点问答.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程预算的80个要点问答.docx》由会员分享,可在线阅读,更多相关《工程预算的80个要点问答.docx(22页珍藏版)》请在第壹文秘上搜索。

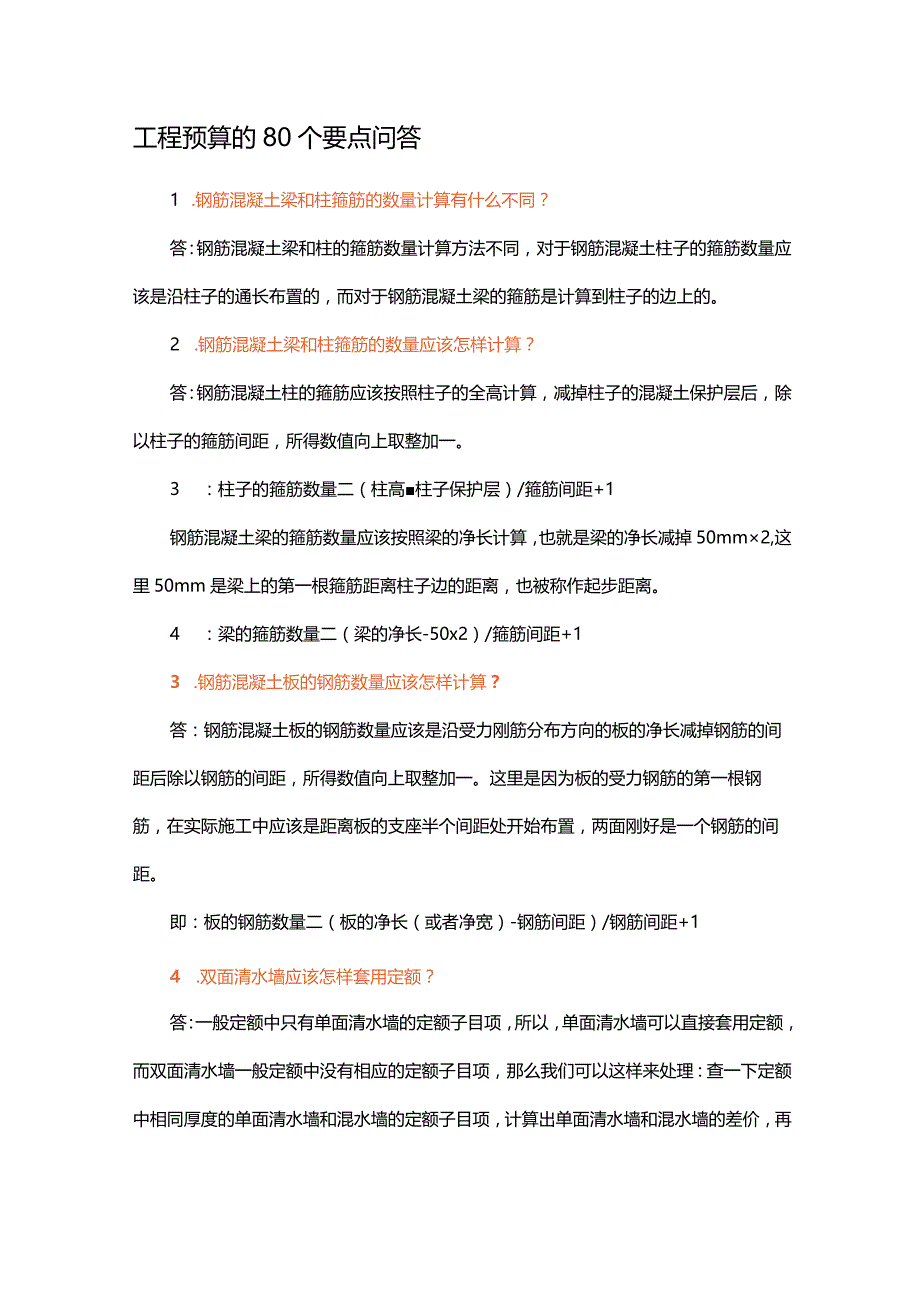

1、工程预算的80个要点问答1 .钢筋混凝土梁和柱箍筋的数量计算有什么不同?答:钢筋混凝土梁和柱的箍筋数量计算方法不同,对于钢筋混凝土柱子的箍筋数量应该是沿柱子的通长布置的,而对于钢筋混凝土梁的箍筋是计算到柱子的边上的。2 .钢筋混凝土梁和柱箍筋的数量应该怎样计算?答:钢筋混凝土柱的箍筋应该按照柱子的全高计算,减掉柱子的混凝土保护层后,除以柱子的箍筋间距,所得数值向上取整加一。3 :柱子的箍筋数量二(柱高柱子保护层)/箍筋间距+1钢筋混凝土梁的箍筋数量应该按照梁的净长计算,也就是梁的净长减掉50mm2,这里50mm是梁上的第一根箍筋距离柱子边的距离,也被称作起步距离。4 :梁的箍筋数量二(梁的净长

2、-50x2)/箍筋间距+13 .钢筋混凝土板的钢筋数量应该怎样计算?答:钢筋混凝土板的钢筋数量应该是沿受力刚筋分布方向的板的净长减掉钢筋的间距后除以钢筋的间距,所得数值向上取整加一。这里是因为板的受力钢筋的第一根钢筋,在实际施工中应该是距离板的支座半个间距处开始布置,两面刚好是一个钢筋的间距。即:板的钢筋数量二(板的净长(或者净宽)-钢筋间距)/钢筋间距+14 .双面清水墙应该怎样套用定额?答:一般定额中只有单面清水墙的定额子目项,所以,单面清水墙可以直接套用定额,而双面清水墙一般定额中没有相应的定额子目项,那么我们可以这样来处理:查一下定额中相同厚度的单面清水墙和混水墙的定额子目项,计算出单

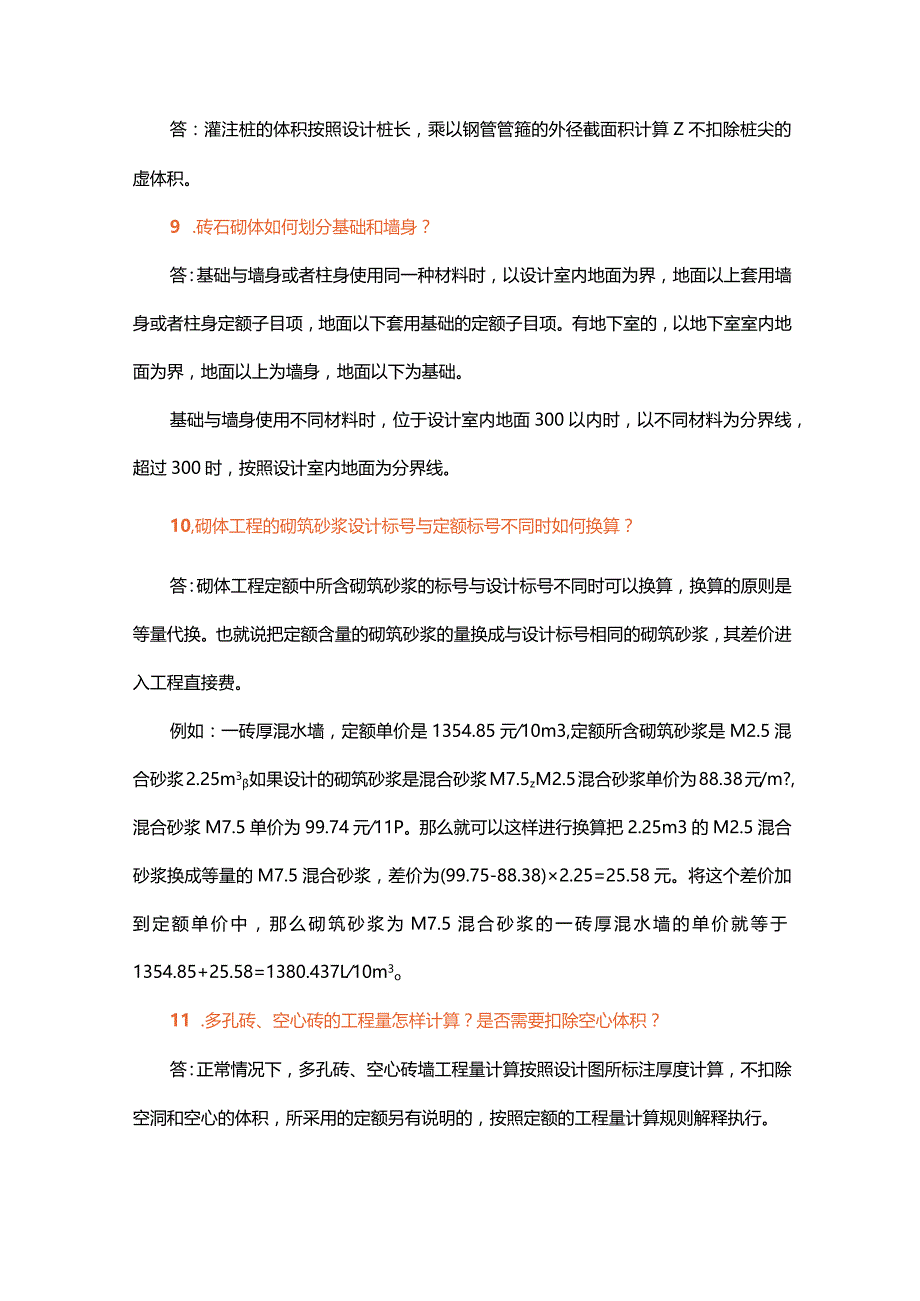

3、面清水墙和混水墙的差价,再加到单面清水墙的定额单价之中,这样就应该是相应的双面清水墙的单价了。例如:某定额中一砖厚单面清水墙单价为1620.74元10m3,一砖厚混水墙的单价为1555.39元10m3两者的差价为1620.74-1555.39=65.35元10m3,那么就可以这样取定双面清水墙的单价1620.75+65.35=1686.1010m3o5 .圈梁和过梁的工程量如何划分?答:在圈梁通过门窗洞口等处上部的时候,该部分圈梁是作为过梁使用的,也就是平时所说的圈梁代过梁之处,门窗洞口等处的圈梁按照过梁计算,圈梁和过梁的划分应该按照设计图纸划分,如果设计图纸没有划分,过梁的长度应该按照洞口尺

4、寸每边各加250mm计算。6 .土方回填和土方外运都是松散状态的土方,其工程量应该怎样计算?答:定额规定:土方均以天然密实状态的体积为准进行计算,也就是说,不管是挖土方还是回填土方和土方外运,其工程量都是要按照密实状态计算。例如:某工程挖土方100m3,实际回填土40m3(松散状态46m3),外运土方60m3(松散状态68m3)套用定额的工程量应该按照挖土方IoOm3,回填土方40m3外运土方60m3计算。7 .计算预制钢筋混凝土桩的工程量时是否扣除桩尖的虚体积部分?答:打预制钢筋混凝土桩的体积,包括钻孔灌注桩的工程量计算时,均按设计桩长乘以桩截面面积计算。不扣除桩尖的虚体积,但计算管桩的工程

5、量时,需要扣除空心管桩的空心部分,如果管桩的空心部分按设计要求需要灌注混凝土或者其他填充料时,应另行计算。8 .计算钢管灌注桩的工程量时应该按照钢管的内径计算还是按照钢管的外径计算?答:灌注桩的体积按照设计桩长,乘以钢管管箍的外径截面积计算Z不扣除桩尖的虚体积。9 .砖石砌体如何划分基础和墙身?答:基础与墙身或者柱身使用同一种材料时,以设计室内地面为界,地面以上套用墙身或者柱身定额子目项,地面以下套用基础的定额子目项。有地下室的,以地下室室内地面为界,地面以上为墙身,地面以下为基础。基础与墙身使用不同材料时,位于设计室内地面300以内时,以不同材料为分界线,超过300时,按照设计室内地面为分界

6、线。10,砌体工程的砌筑砂浆设计标号与定额标号不同时如何换算?答:砌体工程定额中所含砌筑砂浆的标号与设计标号不同时可以换算,换算的原则是等量代换。也就说把定额含量的砌筑砂浆的量换成与设计标号相同的砌筑砂浆,其差价进入工程直接费。例如:一砖厚混水墙,定额单价是1354.85元10m3,定额所含砌筑砂浆是M2.5混合砂浆2.25m3如果设计的砌筑砂浆是混合砂浆M7.5zM2.5混合砂浆单价为88.38元/m?,混合砂浆M7.5单价为99.74元11P。那么就可以这样进行换算把2.25m3的M2.5混合砂浆换成等量的M7.5混合砂浆,差价为(99.75-88.38)2.25=25.58元。将这个差价

7、加到定额单价中,那么砌筑砂浆为M7.5混合砂浆的一砖厚混水墙的单价就等于1354.85+25.58=1380.437L10m3o11 .多孔砖、空心砖的工程量怎样计算?是否需要扣除空心体积?答:正常情况下,多孔砖、空心砖墙工程量计算按照设计图所标注厚度计算,不扣除空洞和空心的体积,所采用的定额另有说明的,按照定额的工程量计算规则解释执行。12 .钢筋混凝土模板工程,定额中有钢模板、木模板等项,应该怎样执行?答:钢筋混凝土模板应该按照不同的构件,在编制工程预算时,应该根据已经批准的施工组织设计中的施工方法,分别套用组合钢模板、复合木模板以及钢支撑、木支撑套用相应的定额子目项。也就是说,实际施工采

8、用什么模板、什么支撑就套用什么模板什么支撑。13 .超过3.6m的现浇钢筋混凝土柱、梁、板、墙的模板超高支撑费怎样计算?答:现浇钢筋混凝土柱、梁、板、墙的支模高度超过3.6m以上的部分,可以另行按照超过部分计算增加支撑的工程量。例如,结构成标高为5.4m框架结构,其钢筋混凝土柱和墙的超高部分工程量为5.4m-3.6m=1.8m的部分,只计算超过部分1.8m的增加支撑工程量,3.6m以下部分不计算增加支撑工程量。14 .按照钢筋混凝土施工工艺要求,现浇混凝土墙、柱等竖向构件浇筑混凝土之前,需要在底部浇筑50mm100mm厚的1:2水泥砂浆,该部分工程量应该怎样计算和套用定额?答:现浇钢筋混凝土柱

9、和墙的定额项目中,已经综合了底部灌注1:2水泥砂浆的用量,该部分工程量不需要另行计算和套用其他定额子目项。15 .现浇钢筋混凝土框架结构中,怎样划分梁、板、柱的工程量?答:在现浇钢筋混凝土框架结构中,柱高应自柱基上表面至楼层或柱顶面高度计算,楼层间的柱高应按楼层面至上一楼层面或柱顶面计算,即框架柱与框架梁相交的节点部分的混凝土工程量并入框架柱中计算。框架梁的长度,按照梁的净长计算,梁的高度按照梁底至梁顶面全高计算,即梁和板相交部分的混凝土工程量并入梁的工程量之中。板的工程量计算,按照板的净长乘以板的净宽乘以板的厚度,以立方米计算。16 .在钢筋混凝土墙和板中的预留洞其留洞的模板工程量应该如何计

10、算?答:在钢筋混凝土墙和板中的预留洞,按照其留洞的大小,单孔洞面积在0.3以内的孔洞,其混凝土的工程不予扣除,孔洞侧壁的模板工程量也不增加。单孔洞面积大于0.3的孔洞,其混凝土的工程量应该扣除,孔洞侧壁的模板工程量并入墙或者板的模板工程之中。17 .阳台板等悬挑构件和楼板是如何划分的?答:挑檐天沟与现浇楼板或屋面板相连接时,以外墙的外边线为分界线。与圈梁或者其他梁相连接时,以梁的外边线为分界线。外墙外边线以外的部分为挑檐天沟,外墙外边线以内,梁的内边线以内为现浇楼板或屋面板。18 .构造柱的模板工程量应如何计算?答:构造柱应按混凝土外露面计算模板面积的工程量,构造柱混凝土与墙体接触的面积不计算

11、模板面积。19 .现浇钢筋混凝土整体楼梯工程量应如何计算,与楼板连接答:现浇钢筋混凝土整体楼梯,包括休息平台,平台梁,斜梁和楼梯板的连接梁,按照水平投影面积计算,不扣除宽度小于500mm的楼梯井,伸至墙内部分的混凝土体积也不增加工程量。整体楼梯按与之相连的楼梯梁作为楼梯与相连的楼板的分界线。整体楼梯计算至楼梯梁的外边线,楼梯梁外边线以外的部分,按照楼板计算。没有楼梯梁时,整体楼梯计算至梯段最上一个踏步的边缘另加300mm20 .钢筋混凝土扶手和压顶是如何区分的?答:钢筋混凝土构件的截面积小于等于120100Rf的构件按照混凝土扶手计算;截面积大于12010011f的构件按照混凝土压顶计算。并且

12、分别套用扶手和压顶的定额子目项。21 .定额中吊装工程的机械台班大都是塔吊和履带式起重机,当实际吊装时,采用不同的吊装机械是否可以换算?答:预算定额中的吊装机械台班一塔式和履带式起重机台班,如实际吊装施工需要使用汽车或轮胎吊吊装时,均可以换算,并且人工工日和机械台班应该乘以相应的换算系数。采用汽车或轮胎吊吊装时,定额中的人工、机械台班乘以系数118,并将定额中所含的塔式和履带式起重机台班费,换算为所使用的汽车或轮胎吊的机械台班费。超大型构件,不能正常吊装,而需要用两台以上起重机械抬吊的,抬吊部分的构件安装定额中的人工、机械台班乘以系数2o同时满足上述条件的,系数应该连乘。22 .钢筋施工中的铁

13、马凳和固定受力钢筋的分布钢筋是否应该进入预算之中?答:固定双层钢筋的钢筋铁马凳,应该按照已经批准生效的施工组织设计规定计算,其工程量并入相应钢筋工程量内。固定受力钢筋的分布筋,应该按照设计图的设计说明计算,其工程量并入相应的钢筋工程量内。设计施工图没有说明的,应该按照直径为6的钢筋间距250计算。23 .后张法施工的预应力钢筋混凝土梁板的预留空洞的体积是否需要扣除?答:后张法施工的预应力钢筋混凝土梁板中,按设计图规定的预应力钢筋预留孔道体积不扣除,预应力钢筋张拉以后灌注孔道的水泥砂浆也不需要另行计算。24 .什么样的基础叫高杯基础?答:钢筋混凝土杯型基础,其杯口的高度大于杯口边长度的,称之为高

14、杯基础。25 .何谓二次灌浆,其工程量如何计算?答:二次灌浆是指钢筋混凝土设备基础,或混凝土设备基础,在设备安装施工完后,设备基础与设备之间空隙,地脚螺栓孔洞在螺栓安装施工完后,需要用细石混凝土或者水泥砂浆二次浇灌的施工过程,这部分的工程量应该按设计图标注的实际体积计算,套用相应的定额子目项。26 .悬挑梁的工程量应该如何计算,套用什么定额?答:钢筋混凝土悬臂梁,其挑梁挑出墙外部分的混凝土体积,应按单梁计算,嵌入墙内部分的混凝土体积应按圈梁计算。与钢筋混凝土框架相连的悬臂梁,其挑出的挑梁部分的混凝土体积,应并入框架梁工程量内计算。以上计算所得的混凝土工程量,应该分别套用各自不同的定额子目项。2

15、7 .预算定额中对钢筋的搭接是如何规定的,施工所用钢筋长度不同是否可以换算?答:计算钢筋工程量时,设计规定钢筋搭接长度的,按规定搭接长度计算;设计图没有规定搭接长度的,视为以包括在钢筋的损耗搭接增加系数之内,不另计算搭接长度。钢筋的损耗各地的定额可能略有不同。钢筋的长度问题,定额是综合考虑的,一般情况下,是不可以换算的。28 .预制钢筋混凝土构件损耗如何让计算?答:预制钢筋混凝土构件应该计算计算制作、运输和安装的损耗工程量。一般构件的制作损耗率为0.2%,运输对方损耗率为08%,安装损耗率为0.5%。预制钢筋混凝土桩的制作损耗率为0.1%,运输对方损耗率为04%,安装损耗率为1.5%。损耗的工

16、程量分别加入相应的工程量之中。例如:某工程中预制钢筋混凝土预制空心板工程量为100m3,那么空心板制作工程量计算为IooX(1+0.2%)m3,运输工程量计算为IoOX(1+0.2%)(1+0.8%)m3,吊装工程量计算为100X(1+0.2%)(1+0.8%)(1+0.5%)m3但是应该提醒注意的是:预制钢筋混凝土屋架、桁架、托架和长度超过9m的钢筋混凝土梁、板、柱不计算损耗率。29 .木结构工程中的木材表面净面损耗应该如何计算?答:木结构工程中的木材原料,如果设计要求刨光镜面的,一面刨光时增加3m,两面刨光时增加5mm计算工程量。30 .计算木门窗工程量时,需要注意哪些问题?答:不仅木制门窗,其他铝合金门窗、不锈钢门、彩板组角

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
