幕墙单元化技术交底.docx

上传人:p** 文档编号:769041 上传时间:2024-02-26 格式:DOCX 页数:22 大小:505.07KB
下载 相关 举报
幕墙单元化技术交底.docx_第1页
第1页 / 共22页
幕墙单元化技术交底.docx_第2页
第2页 / 共22页
幕墙单元化技术交底.docx_第3页
第3页 / 共22页
幕墙单元化技术交底.docx_第4页
第4页 / 共22页
幕墙单元化技术交底.docx_第5页
第5页 / 共22页
幕墙单元化技术交底.docx_第6页
第6页 / 共22页
幕墙单元化技术交底.docx_第7页
第7页 / 共22页
幕墙单元化技术交底.docx_第8页
第8页 / 共22页
幕墙单元化技术交底.docx_第9页
第9页 / 共22页
幕墙单元化技术交底.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《幕墙单元化技术交底.docx》由会员分享,可在线阅读,更多相关《幕墙单元化技术交底.docx(22页珍藏版)》请在第壹文秘上搜索。

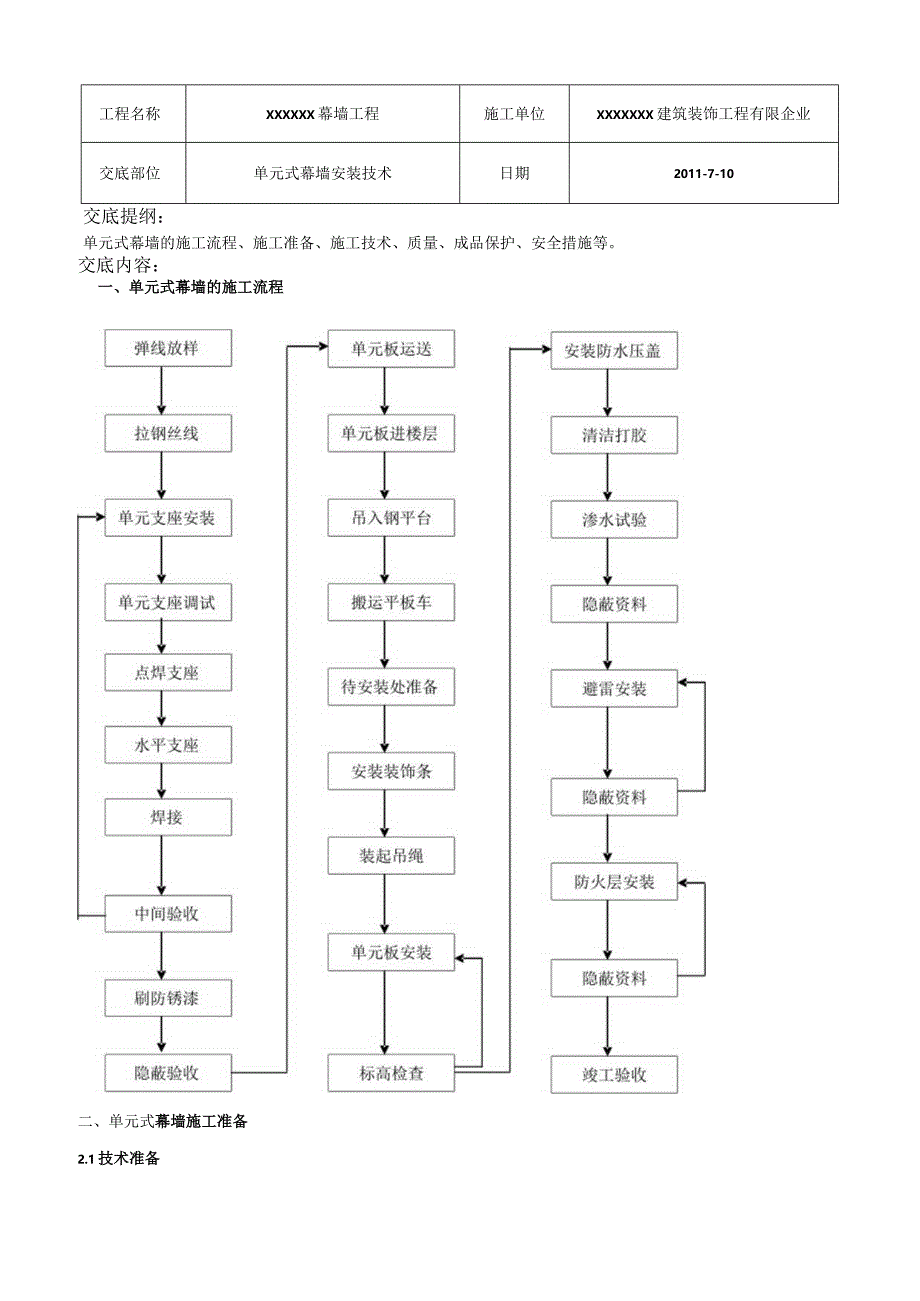

1、工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-10交底提纲:单元式幕墙的施工流程、施工准备、施工技术、质量、成品保护、安全措施等。交底内容:一、单元式幕墙的施工流程二、单元式幕墙施工准备2.1技术准备工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-102.Ll项目技术准备(1)组织设计人员对现场安装工人进行技术交底,熟悉本工程单元式幕墙的技术构造特点,详细研究施工方案,熟悉质量原则,使工人掌握每个工序的技术要点。(2)项目经理组织现场人员学习单元板块口勺吊装方案

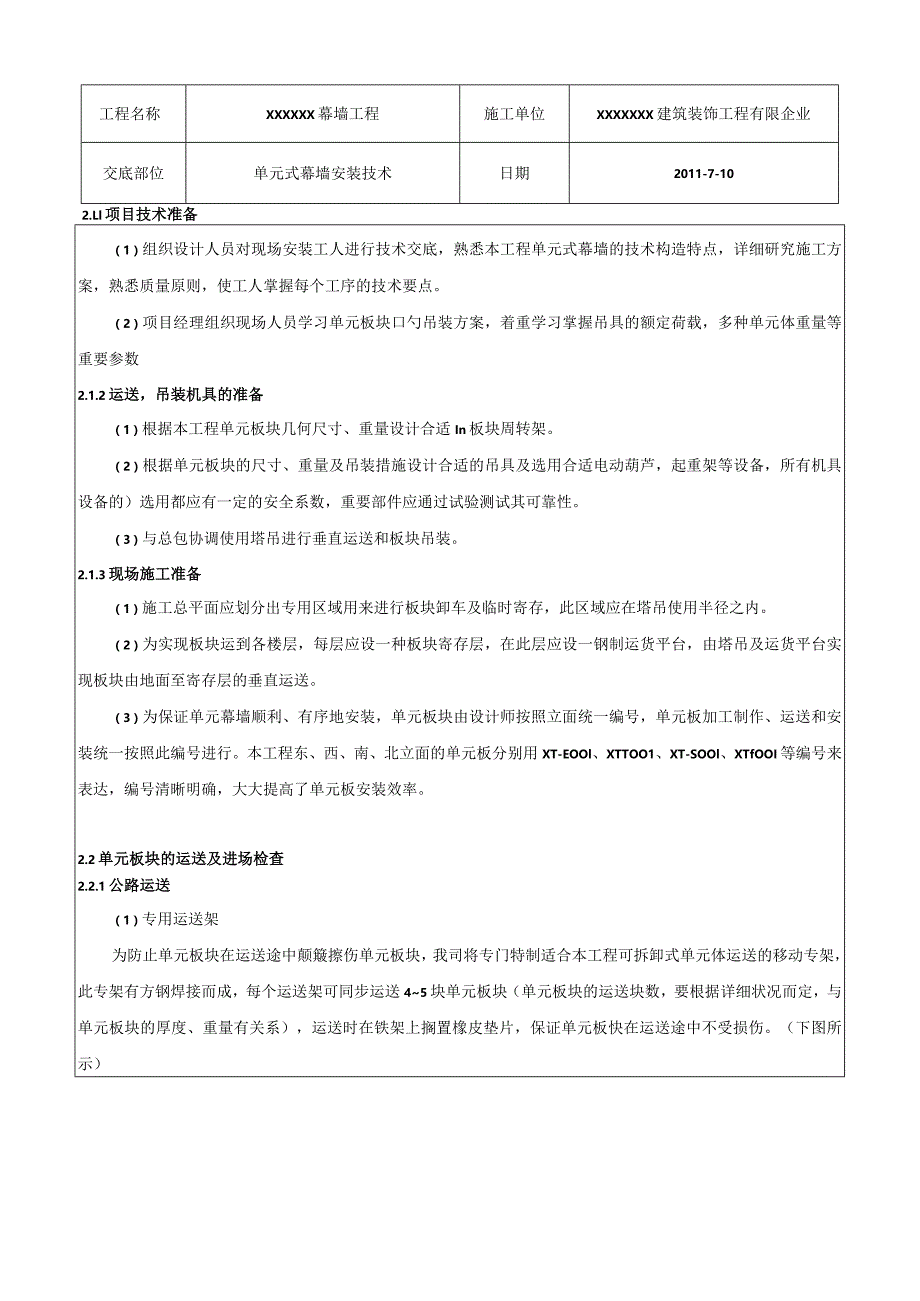

2、,着重学习掌握吊具的额定荷载,多种单元体重量等重要参数2.1.2运送,吊装机具的准备(1)根据本工程单元板块几何尺寸、重量设计合适In板块周转架。(2)根据单元板块的尺寸、重量及吊装措施设计合适的吊具及选用合适电动葫芦,起重架等设备,所有机具设备的)选用都应有一定的安全系数,重要部件应通过试验测试其可靠性。(3)与总包协调使用塔吊进行垂直运送和板块吊装。2.1.3现场施工准备(1)施工总平面应划分出专用区域用来进行板块卸车及临时寄存,此区域应在塔吊使用半径之内。(2)为实现板块运到各楼层,每层应设一种板块寄存层,在此层应设一钢制运货平台,由塔吊及运货平台实现板块由地面至寄存层的垂直运送。(3)

3、为保证单元幕墙顺利、有序地安装,单元板块由设计师按照立面统一编号,单元板加工制作、运送和安装统一按照此编号进行。本工程东、西、南、北立面的单元板分别用XT-EOOl、XTTOO1、XT-SOOl、XTfOOI等编号来表达,编号清晰明确,大大提高了单元板安装效率。2.2单元板块的运送及进场检查2.2.1公路运送(1)专用运送架为防止单元板块在运送途中颠簸擦伤单元板块,我司将专门特制适合本工程可拆卸式单元体运送的移动专架,此专架有方钢焊接而成,每个运送架可同步运送45块单元板块(单元板块的运送块数,要根据详细状况而定,与单元板块的厚度、重量有关系),运送时在铁架上搁置橡皮垫片,保证单元板快在运送途

4、中不受损伤。(下图所示)工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-10底4工、钠方骨q单元板运车俞专柒(2)单元体板块采用载重量为4、6吨卡车运送到工地;为防止单元板块变形,在运严禁立放。运送时两单元板块互相不接触,每单元板块独立放于一层,周转架下作专月以保证单元板块在途中不受破坏。(下图所示):单元体/1/1;送时板块必须平放,口滑轮,并可靠固定,(3)单元彳(4)单元J2.2.2单元板(1)根据1(2)车辆3记、检查。首,单元板块的编范围内(如图V99单元体专用车友块与周转架的部位应用软质材料隔离,防止单元板块的划伤.

5、发块运送中应尽量保持车辆行驶平稳,路况不好注意慢行。块进场检查施工进度规定,向加工基地上报板块使用计戈h氏达现场后,根据现场交通指挥员口勺信号,行驶到停放区,材料员对抵达现场的板块进行登;检查单元板在运送途中与否有损坏,数量、规格与否有错,检查单元板与否有出厂合格证,号与否清晰,这些条件满足后,在对每个单元板块进行复检,对角线尺寸误差与否在公差a所示)。单元板块的转接定位块的高度要作为重点认真检查(如图b所示)。工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-10ILI图a图b2.2.3单元板块卸货(1)检查完毕后,根据指挥员的

6、信号,行驶到卸货区,松开固定绳索,等待塔吊或叉车卸货。(2)在塔吊指挥员的指挥下,塔吊靠近运送车辆进行卸货,卸下后用叉车将单元板块送入临时板块寄存区。(3)单元板装卸吊运时,应保证吊运挂点的可靠与安全,并保证板块平稳,平周围物体不发生碰撞,以保证板块不受损坏。(4)运送车辆卸货完毕,办理有关手续后,在交通指挥员的引导下,驶出工地大门。2.2.4单元板块垂直运送(钢平台作中转平台)1、钢平台搭设措施:(1)搭设位置:(见钢平台搭设平面位置图)为了让单元板块进入楼层,在塔楼南立面10轴11轴之间搭设钢平台,钢平台从6层23顶层每层搭设一次。(2)预埋吊环:(见钢平台的吊环平面位置图)塔楼浇混凝土时

7、,在6层23顶层各层预埋2个直径22mm、Q235圆钢吊环,吊环埋设尺寸按照图纸施工。(3)搭设前钢平台上的钢丝绳固定:(见钢平台剖面图)钢平台搭设之前先进行钢平台上的钢丝绳固定。把2根直径24m的钢丝绳用专用卡扣(每根钢丝绳4个,工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-10端头设置安全弯,卡扣带螺母的一侧对应钢丝绳受力侧)分别固定在钢平台的1号吊环上;把此外2根带手拉葫芦的钢丝绳(提前定制的两头带圆环的钢丝绳,用3吨手拉葫芦连接2根带圆环的钢丝绳,成为1根)固定在钢平台的2号吊环上。把固定好口勺钢丝绳绑到钢平台上,防止

8、塔吊调运钢平台时钢丝绳甩动,并在钢平台两侧各绑1根粗绳,以便在调转方向和固定钢平台时用。(4)塔吊调运钢平台到搭设位置:使用土建塔吊吊起钢平台放到搭设的楼层。吊起钢平台略高于搭设楼层时,停止上升,塔吊指挥人员指挥塔吊缓缓往楼层移动。钢平台离楼层50Cnl左右时,指挥塔吊停止移动。安装人员用工具拿到钢平台上两侧提前绑好的粗绳,分两组通过拉绳子来调转钢平台方向,并紧密配合塔吊指挥人员,让钢平台缓缓往楼层移动,移动到安装位置后,把粗绳临时固定在柱子上。(5)固定钢平台上层的拉力钢丝绳:(见钢平台剖面图)上层安装人员先用绳子系住2根带3吨手拉葫芦的钢丝绳往上提高,按照图纸,把直径24mm钢丝绳穿过楼层

9、直径22mm预埋吊环,用卡扣固定拧紧(每根钢丝绳4个,端头设置安全弯,卡扣带螺母的一侧对应钢丝绳受力侧)。在钢丝绳与碎之间使用防护垫层,并固定牢固。安装人员通过手拉葫芦来调整钢平台的角度,钢平台与楼层保持水平时,锁紧手拉葫芦。上层安装人员再安装此外2根直径24mm钢丝绳,钢丝绳穿过楼层吊环时必须拉紧钢丝绳后再固定,安装措施同上。(6)钢平台验收使用:钢平台搭设好之后,请项目部和有关部门进行验收,并填写钢平台验收单,验收方所有签字同意后,方可进行使用。工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-10q一(S)IIl一Il山St

10、Wl2IZnjI施工电悌钢平台搭设平面位置图钢平台工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-10钢平台搭设平面位置图(放大)钢平台的吊环平面位置图2、单元板块垂直运送:(见钢平台搭设示意图)(1)垂直运送用塔吊吊运架装(4块)单元板到钢平台上,用手推液压车把架装单元板运到楼层寄存区,分散堆放。(2)单元板安装时由上往下吊,防止了起吊时口勺高度,增大了单元板安装过程中的安全系数。(3)钢平台是运送中转平台,不能作为材料堆放地。运送的整架单元板停放钢平台上之后,应尽快运到楼面指定的位置进行分散堆放。XXXXXX幕墙工程施工单位

11、工程名称XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-103、钢平台安全技术措施:(1)钢平台安装负责人提前给塔吊指挥人员和塔吊司机进行安全交底,明确吊运过程中所注意的问题,防止意外发生。塔吊指挥人员必须到钢平台搭设层进行现场指挥。(2)钢平台安装人员必须佩带安全帽、安全带、等安全防护用品。安排3组人员,其中搭设层需要2组,上层钢丝绳固定需要1组,提前到安装位置准备好安装工具。(3)在钢平台完全固定好之前,塔吊保持静止吊起状态,严禁中途移除塔吊,等4根拉力钢丝绳所有固定后,才能移除塔吊吊钩。(4)为了让钢丝绳受力处在最合理状态,必须保持拉力钢丝绳与钢平台的60角

12、度。在楼层吊环预埋,钢丝绳订制都要考虑此状况。(5)钢丝绳与混凝土之间的防护垫层要固定牢固,防止使用过程中移动或者错位。(6)钢平台搭设好之后,验收合格后,方可投入使用。工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-10钢平台剖面图(计算书见附件二)交底部位单元式幕墙安装技术日期2011-7-1063*40*5W8300*150XIOHIl800 3800800.6 Sm删慢sj0。2A-A32钢平台平面图150600600600600钢平台立面困4.8端处 kB-B钢平台平、立面图(计算书见附件二)2.2.5单元板块楼层面运

13、送(用小平板车运送)(1)用手推液压车将单元板块从钢平台上运入楼层,按照平面布置位置图进行分散堆放,不能集中堆放,防止单元板块荷载集中导致楼面受损。(2)将单元板块从运送架上搬运到小平板车上,为了防止单元板擦伤,应当在小车上搁置毛毯或橡胶垫或木方垫块,然后将小平板车推到吊装处,准备吊装。(见下图所示)三、单元体幕墙的安装3.1 单元式幕墙连接件的安装工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-103.1.1弹控制线:先对整个大楼进行测绘控制线,根据轴线位置的互相关系将十字中心线弹在预埋件上,作为安装支座In根据(如下图所示)

14、。3.1.2 钢丝绳校验偏差:幕墙施工为临边作业,应在楼层内将连接件与埋件连接,根据垂直钢丝线来检查一次转接件的前后与左右偏差(如下图所示)。3.1.3 控制转接件标高:为保证转接件安装精度,除控制前后左右尺寸后,还要控制每个转接件标高,我司计划用水准仪进行跟踪检查标高,其容许偏差为3mm。(如下图所示)。工程名称XXXXXX幕墙工程施工单位XXXXXXX建筑装饰工程有限企业交底部位单元式幕墙安装技术日期2011-7-103.1.4 转接件定位连接:待转接件各部位校对完毕后即进行螺栓初步连接,连接时严格按照图纸规定及螺栓紧固规定。3.1.5 连接件安装精度规定:a)标高:LOnun(有上下调整时2.0)b)连接件两端点平行度偏差:1.0mmc)距安装轴线水平距离:1.0mmd)垂直偏差(上下两端点与垂线偏差):L0mme)两连接件连接点中心水平距离:1.0mmf)相邻三连接件(上下、左右)偏差:L0mm3.2单元板块吊装措施:轨道吊装3.2.1 轨道吊装单元板范围:轨道吊装的范围:塔楼1层一20层(轨道设置在10层、22层)的单元幕墙。3.2.2 轨道吊装单元板技术阐明:轨道设置在塔楼10层时,考虑轨道电动

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
