《土方冬季施工方案.docx》由会员分享,可在线阅读,更多相关《土方冬季施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

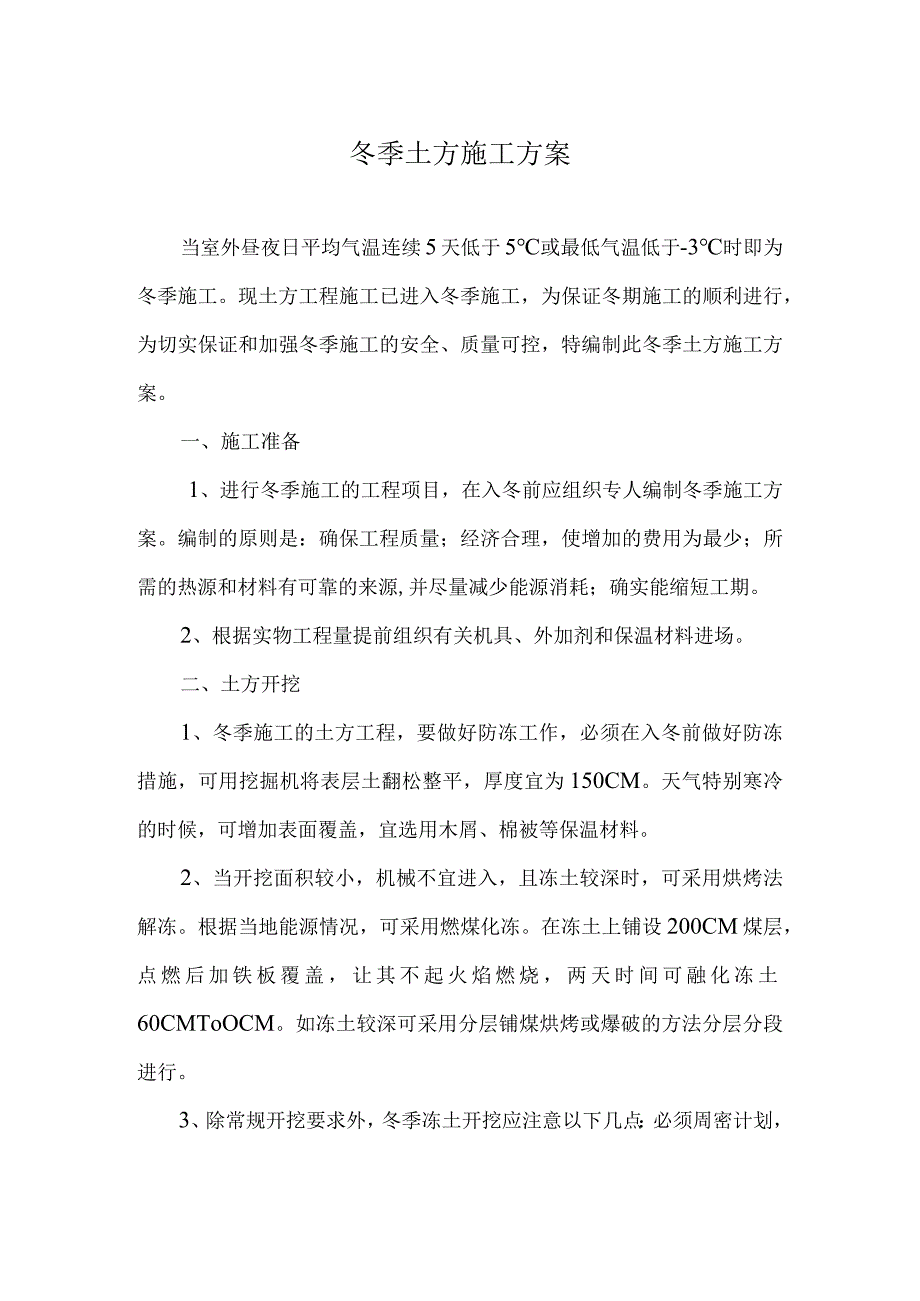

1、冬季土方施工方案当室外昼夜日平均气温连续5天低于5或最低气温低于-3时即为冬季施工。现土方工程施工已进入冬季施工,为保证冬期施工的顺利进行,为切实保证和加强冬季施工的安全、质量可控,特编制此冬季土方施工方案。一、施工准备1、进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。2、根据实物工程量提前组织有关机具、外加剂和保温材料进场。二、土方开挖1、冬季施工的土方工程,要做好防冻工作,必须在入冬前做好防冻措施,可用挖掘机将表层土翻松整平,厚度宜为150CM。天气特别

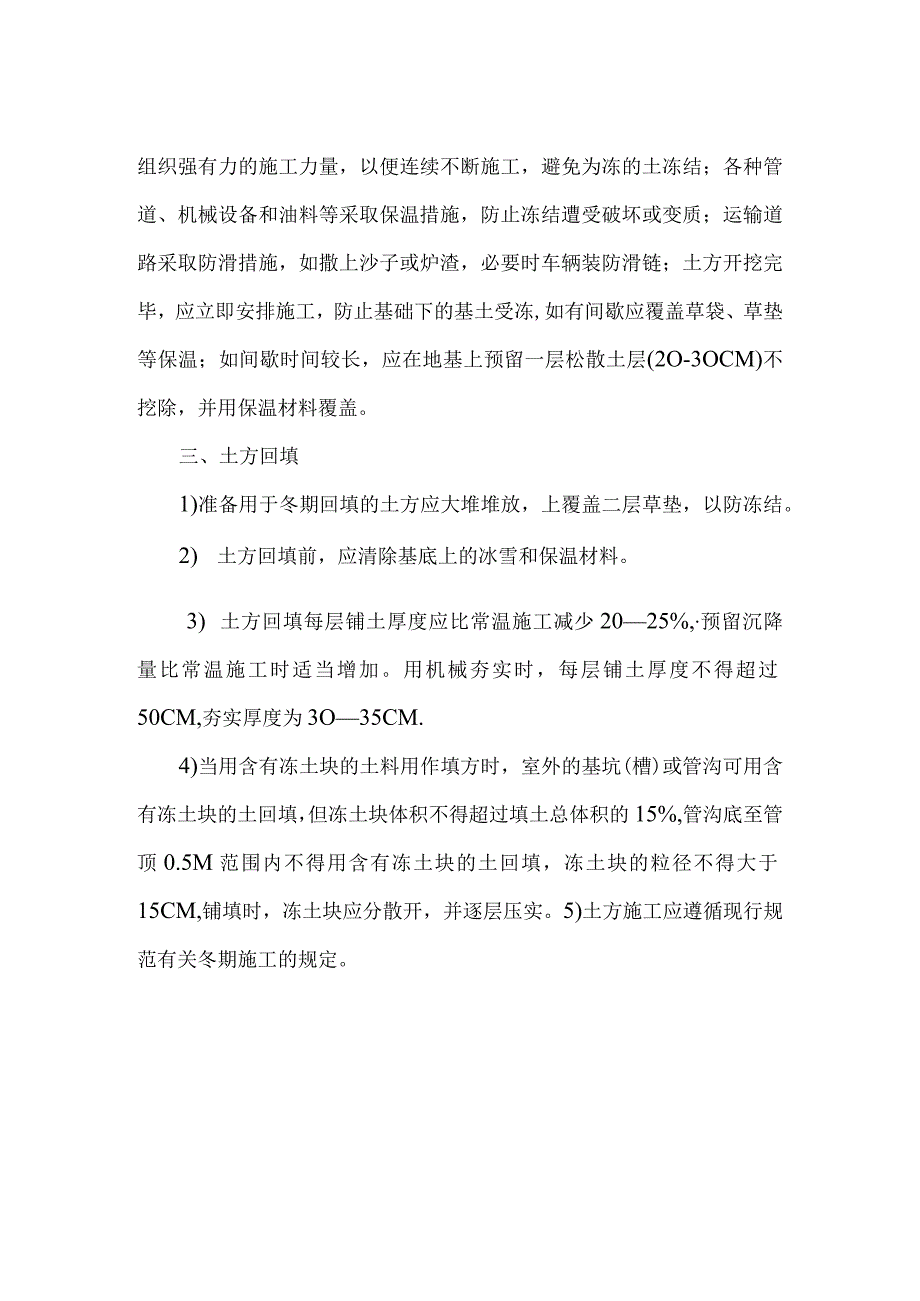

2、寒冷的时候,可增加表面覆盖,宜选用木屑、棉被等保温材料。2、当开挖面积较小,机械不宜进入,且冻土较深时,可采用烘烤法解冻。根据当地能源情况,可采用燃煤化冻。在冻土上铺设200CM煤层,点燃后加铁板覆盖,让其不起火焰燃烧,两天时间可融化冻土60CMToOCM。如冻土较深可采用分层铺煤烘烤或爆破的方法分层分段进行。3、除常规开挖要求外,冬季冻土开挖应注意以下几点:必须周密计划,组织强有力的施工力量,以便连续不断施工,避免为冻的土冻结;各种管道、机械设备和油料等采取保温措施,防止冻结遭受破坏或变质;运输道路采取防滑措施,如撒上沙子或炉渣,必要时车辆装防滑链;土方开挖完毕,应立即安排施工,防止基础下的
3、基土受冻,如有间歇应覆盖草袋、草垫等保温;如间歇时间较长,应在地基上预留一层松散土层(2O-3OCM)不挖除,并用保温材料覆盖。三、土方回填1)准备用于冬期回填的土方应大堆堆放,上覆盖二层草垫,以防冻结。2) 土方回填前,应清除基底上的冰雪和保温材料。3) 土方回填每层铺土厚度应比常温施工减少2025%,预留沉降量比常温施工时适当增加。用机械夯实时,每层铺土厚度不得超过50CM,夯实厚度为3O35CM.4)当用含有冻土块的土料用作填方时,室外的基坑(槽)或管沟可用含有冻土块的土回填,但冻土块体积不得超过填土总体积的15%,管沟底至管顶0.5M范围内不得用含有冻土块的土回填,冻土块的粒径不得大于15CM,铺填时,冻土块应分散开,并逐层压实。5)土方施工应遵循现行规范有关冬期施工的规定。
