场地平整施工重点平整场地施工方案及技术措施.docx
《场地平整施工重点平整场地施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《场地平整施工重点平整场地施工方案及技术措施.docx(14页珍藏版)》请在第壹文秘上搜索。

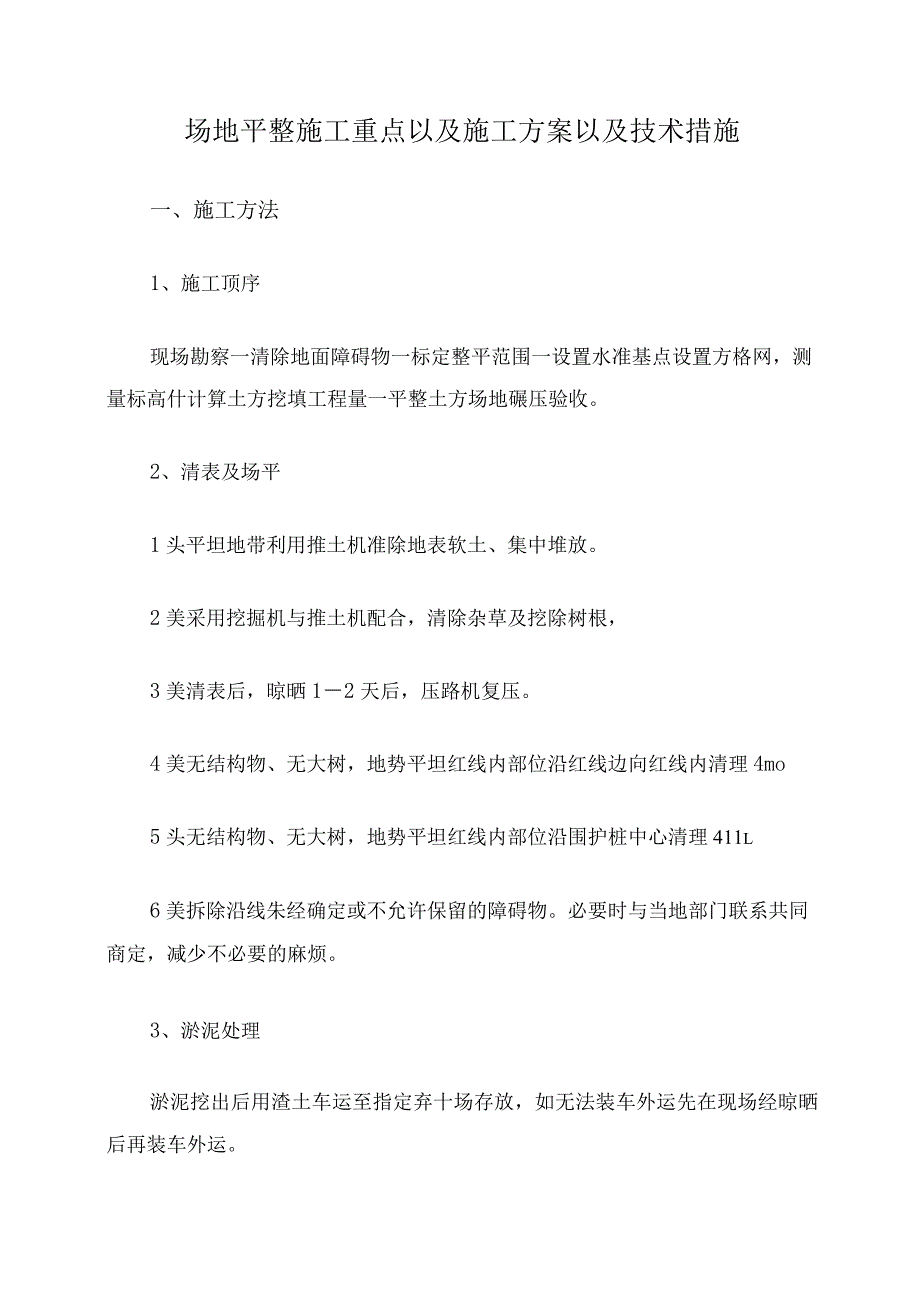

1、场地平整施工重点以及施工方案以及技术措施一、施工方法1、施工顶序现场勘察一清除地面障碍物一标定整平范围一设置水准基点设置方格网,测量标高什计算土方挖填工程量一平整土方场地碾压验收。2、清表及场平1头平坦地带利用推土机准除地表软土、集中堆放。2美采用挖掘机与推土机配合,清除杂草及挖除树根,3美清表后,晾晒12天后,压路机复压。4美无结构物、无大树,地势平坦红线内部位沿红线边向红线内清理4mo5头无结构物、无大树,地势平坦红线内部位沿围护桩中心清理411l6美拆除沿线朱经确定或不允许保留的障碍物。必要时与当地部门联系共同商定,减少不必要的麻烦。3、淤泥处理淤泥挖出后用渣土车运至指定弃十场存放,如无

2、法装车外运先在现场经晾晒后再装车外运。4、填方施工场地回填总体施工顺序为由场地中部向两端回填。填土进口利用场地西侧现有一出口,填土要求如下1美回填土源的质量要达到要求,坚决杜绝渣土进入场地。2头考虑到原地表土为以前倾倒的渣土,土质较差,因此第一层土方的填筑厚度控制在70CM以内,以利于压路机的碾压,及尽量避免出现弹簧土的现象。若出现弹簧土的现象较严重,应将弹簧土部分反挖后处理,以达要求。第二层及以上部分控制在每层40CM以内。3头每天平均填土量控制。4头回填顶标高控制为设计冠梁顶标高。5美施工中密切注意天气变化,当天填筑不过夜,避免受雨水影响。雨天过后,土的含水量偏大,不可立即填筑,需晾晒后方

3、可填筑。6头测量员在施工前一天,放样出填方范围,并根据填方高度划分填筑区域,必要时布石灰线。7头压实控制。每层填筑厚度符合要求,通过压路机碾压遍数以及外观轮迹,来检查压实质量。8碾压由慢到快,由低到高,从边到中,后轮重叠50CM轮宽,前后相邻段重叠150CMo9头碾压过程中出现弹簧、松散、起皮等现象时,局部翻开晾晒或挖除重新换填。5、挖方施工1头严格按照场坪控制挖方高程,接近设计高程时,测量人员现场控制。2头需要放坡的地方,由测量人员放样坡顶线,撒出清晰石灰线,采用挖掘机挖,测量人员现场同步控制的方法,一次性开挖到位。3头土层较薄的地方先用推土机推平,打堆后再用挖机挖装,自卸车运至指定的回填地
4、块或堆土区。考虑到土层较薄,只有1丐m左右,采用一次性开挖到位,开挖过程中做好放坡工作,放坡坡度控制在1:2,防止踏方事故的发生。二、施工要求1、平整场地应做好地面排水。平整场地的表面坡度应符合设计要求如设计无要求时,一般应向捐冰沟方向作成不小于0.2%的坡度。2、平整后的场地表面应逐点检查,检查点为每100、400m2取1点,但不少于10点。长度、宽度和边坡均为每20m取1点,每边不少于1点,其质量检验标准应符合要求。3、场地平整应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。平面控制桩和水准控制点应采取可靠措施加以保护,定期复测和检查;土方不应堆在边坡边缘。4、设专人现场指
5、挥,并协调调度机械,有条不紊的进行施工,5、前道工序不彻底,不进行回填,避免挤淤,6、控制好回填土质量,保t正达到密实度要求后,才递进,以防止自卸车递进时,发生陷车现象。茂名博贺湾新城路网及土地一级开发顼目(一期)工程一东片区顼目场地平整施工方案编制人:审核人.审批人广东省六建集团有限公司日期年月日目录第一章编制说明.2第二章工程概况一2第三章施工准备及现场平面布置.3第四章顶目管理机构配备及劳动力、机械配备4第五章施工工艺、方法及要求6第六章质量保证措施.7第七章安全保证措施“8第八章文明施工管理.1010场地平整施工方案第一章编制说明编制依据1、依据国家和建设部有关法律法规,施工验收和标准
6、等。2、施工图纸和场地平整施工承包合同。3、施工方现场踏勘、调查咨洵所获取的资料。4、本地区的现场情况及常规气候、地质、水文条件。5、本公司在市政施工中的经验和施工实力。6、招标文件。编制原则1、充分遵循招标文件条规的原则。2、坚持实事求是的原则,根据我司的施工能力和管理水平。3、坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同。4、按照招标文件,技术规范和标准的要求,正确选择施工方案,实行全面质量管理。5、严格要求贯彻“安全第一”的原则。编制目的在满足建设单彳立各项要求条彳牛的前提下,确保工程施工质量达到全优,力争施工工期提前,把施工对周边环境破坏和扰动控制在规定要求范围内。第二章工
7、程概况工程概况1、工程名称、茂名博贺湾新城路网及土地一级开发项目(一期)工程一东片区项目2、工程地点:博贺湾大道以北、新城东路以东、南海路以南、新港西路以西区范围3、工程概况:该工程位于滨海新区博贺大道旁,场区地势:整体地势低凹,场地主要为废弃的盐田、鱼塘或虾塘,施工较为复杂。场地平整土方回填面积为871794m2,回填土方量为220万m3,回填土方取土点为东阁岭,回填土为松填土。第三章施工准备及现场平面布置技术准备1、首先应合理组织施工顼目,配备一套强干、经验丰富的管理人员,并做到合理分工,责任到人,目标明确。2、编制详细、针对性强的施工组织设计。3、对建筑物的地形、工程地质水文以及周边环境
![场地平整施工重点平整场地施工方案及技术措施.docx_第1页](https://www.1wenmi.com/fileroot_temp1/2024-2/26/363eb2ae-5f1c-40af-b7bb-d16374577cb6/363eb2ae-5f1c-40af-b7bb-d16374577cb61.gif)
![场地平整施工重点平整场地施工方案及技术措施.docx_第2页](https://www.1wenmi.com/fileroot_temp1/2024-2/26/363eb2ae-5f1c-40af-b7bb-d16374577cb6/363eb2ae-5f1c-40af-b7bb-d16374577cb62.gif)
![场地平整施工重点平整场地施工方案及技术措施.docx_第3页](https://www.1wenmi.com/fileroot_temp1/2024-2/26/363eb2ae-5f1c-40af-b7bb-d16374577cb6/363eb2ae-5f1c-40af-b7bb-d16374577cb63.gif)
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 场地 平整 施工 重点 方案 技术措施
![提示](https://www.1wenmi.com/images/bang_tan.gif)
