《场平施工图纸审纪要定稿.docx》由会员分享,可在线阅读,更多相关《场平施工图纸审纪要定稿.docx(1页珍藏版)》请在第壹文秘上搜索。

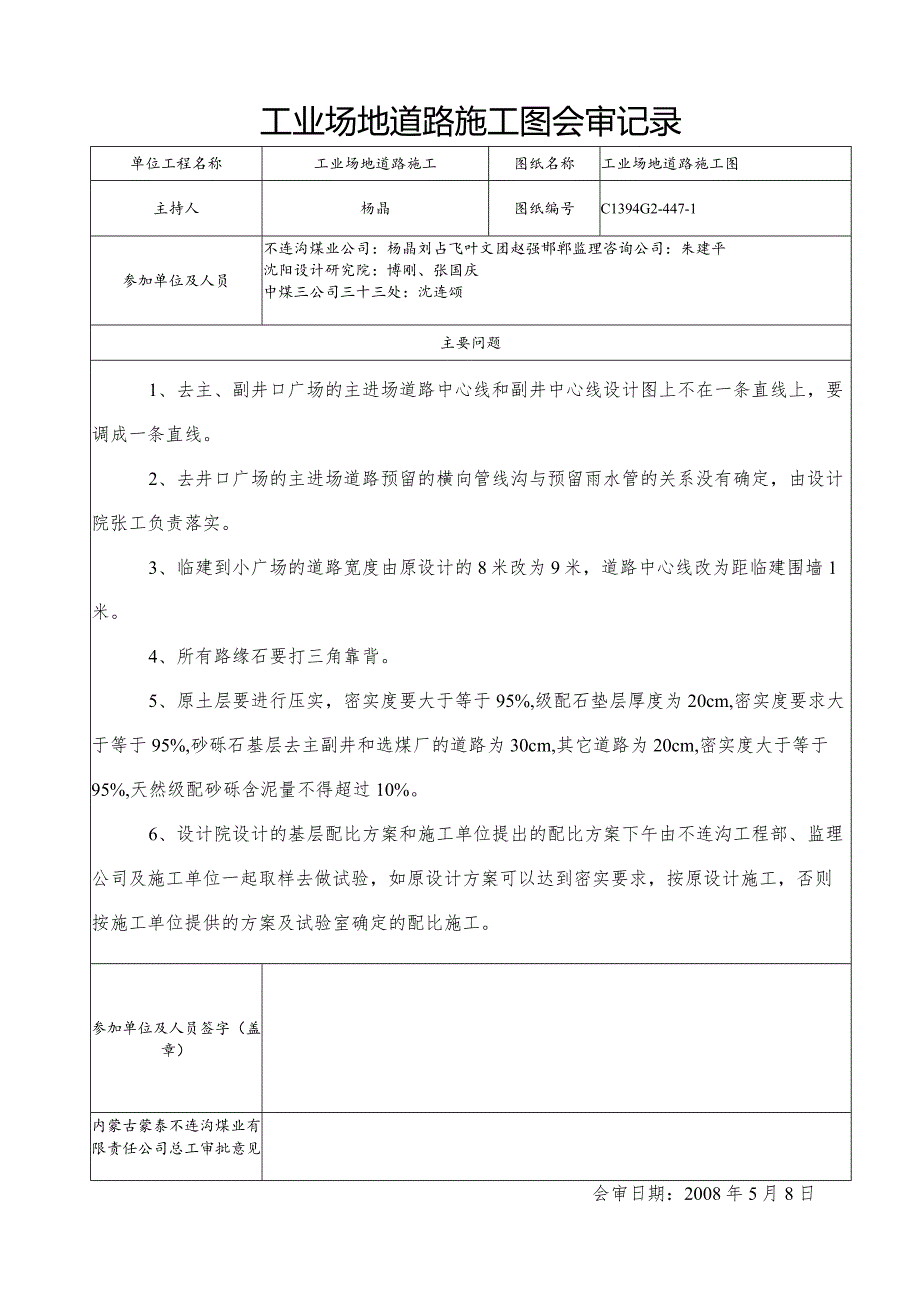

工业场地道路施工图会审记录单位工程名称工业场地道路施工图纸名称工业场地道路施工图主持人杨晶图纸编号C1394G2-447-1参加单位及人员不连沟煤业公司:杨晶刘占飞叶文团赵强邯郸监理咨询公司:朱建平沈阳设计研究院:博刚、张国庆中煤三公司三十三处:沈连颂主要问题1、去主、副井口广场的主进场道路中心线和副井中心线设计图上不在一条直线上,要调成一条直线。2、去井口广场的主进场道路预留的横向管线沟与预留雨水管的关系没有确定,由设计院张工负责落实。3、临建到小广场的道路宽度由原设计的8米改为9米,道路中心线改为距临建围墙1米。4、所有路缘石要打三角靠背。5、原土层要进行压实,密实度要大于等于95%,级配石垫层厚度为20cm,密实度要求大于等于95%,砂砾石基层去主副井和选煤厂的道路为30cm,其它道路为20cm,密实度大于等于95%,天然级配砂砾含泥量不得超过10%。6、设计院设计的基层配比方案和施工单位提出的配比方案下午由不连沟工程部、监理公司及施工单位一起取样去做试验,如原设计方案可以达到密实要求,按原设计施工,否则按施工单位提供的方案及试验室确定的配比施工。参加单位及人员签字(盖章)内蒙古蒙泰不连沟煤业有限责任公司总工审批意见会审日期:2008年5月8日
