垃圾回填无持力层地基孔内深层强夯法(DDCSDDC桩)处理缩短工期.docx

上传人:p** 文档编号:770628 上传时间:2024-02-26 格式:DOCX 页数:3 大小:139.27KB
下载 相关 举报
垃圾回填无持力层地基孔内深层强夯法(DDCSDDC桩)处理缩短工期.docx_第1页
第1页 / 共3页
垃圾回填无持力层地基孔内深层强夯法(DDCSDDC桩)处理缩短工期.docx_第2页
第2页 / 共3页
垃圾回填无持力层地基孔内深层强夯法(DDCSDDC桩)处理缩短工期.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《垃圾回填无持力层地基孔内深层强夯法(DDCSDDC桩)处理缩短工期.docx》由会员分享,可在线阅读,更多相关《垃圾回填无持力层地基孔内深层强夯法(DDCSDDC桩)处理缩短工期.docx(3页珍藏版)》请在第壹文秘上搜索。

1、垃圾回填无持力层地基孔内深层强夯法(DDCySDDC桩)处理缩短工期广西玉林市北流生活垃圾焚烧发电项目大厚度生活和建筑垃圾混合杂填(破土深度30米)【北京瑞力通地基公司】为您推荐国家住建部鉴定、重点推广DDC、SDDC桩技术,可降低工程造价2540%,该技术以造价低、工期短优势己在全国各类地基、疑难地基处理中有千余项实例。一、工程概况及地质条件:玉林市北流生活垃圾焚烧发电项目场地位于北流市民安镇G324国道东南侧。主要建筑物为主厂房/主厂房附屋、烟囱、坡道、冷却塔、油罐区、生产消防水池等建筑物。该场地原为生活垃圾填埋场,填埋厚度最深近三十米。垃圾焚烧发电项目就在生活垃圾填埋场就地建设。施工难度

2、大,工期进度要求高。生活垃圾填埋场的杂填土主要成分为生活垃圾、塑料垃圾、玻璃、碎石等组成,局部地区有未破碎的原老墙基础。填土层均匀性和密实性较差,厚薄不均,强度低,承载力低,具有高压缩性和湿陷性,工程地质性质差,且地基土层含水量大。施工成孔后十余分钟孔内即被地下水灌满。方案选取:桩基方案在该垃圾填埋场内施工充盈系数极大,成孔困难,杂填土成分杂施工效率极慢且不易控制质量。在该垃圾填埋场内有较强腐蚀性,对桩基质量有较大影响。经建设单位和设计院对多种地基处理方法在技术、质量、工期和造价等方面进行比较后,决定采用孔内深层强夯法(DDCSDDC桩)地基处理专利技术对该项目垃圾场进行地基处理。总工程量:6

3、万立方米。二、地基处理的目的和要求:主厂房锅炉间、垃圾贮坑、渣坑地基承载力特征值fspk2390kPa,主厂房其他区域、坡道地基承载力特征值fspk23OOkPa;烟囱地基承载力特征值fspk2450kPa;冷却塔、综合水泵房、油罐区地基承载力特征值fspk220kPan三、处理效果:1、孔内深层强夯法(DDCSDDC桩)地基处理专利技术施工情况:孔内深层强夯法(DDCSDDC桩)地基处理专利技术施工过程中克服了地勘报告严重不符、含水量极大以及填埋场杂填土成分杂的不利因素,有效工期仅为40余天。施工造价比灌注桩降低45%。经建设单位邀请的国家级第三方检测单位检测,孔内深层强夯法(DDC/SDD

4、C桩)地基处理专利技术满足设计指标要求,地基处理后整体刚度均匀。湖南怀化市淑浦垃圾发电项目大厚度生活和建筑垃圾混合杂填(杂填深度15米)北京瑞力通地基基础工程有限责任公司发明孔内深层强夯法DDC或SDDC桩技术,郑重声明无技术转让,现市场上使用DDC和SDDC均为侵权行为。一、工程概况及地质条件:淑浦县生活垃圾焚烧发电项目是怀化市首个正式点火垃圾焚烧发电项目,项目位于卢峰镇红远村,占地面积约77.5亩,总投资4.065亿元,日处理生活垃圾能力800吨,年处理生活垃圾能力达到26.7万吨,年上网电量为7667万度,年节约标煤为0.94万吨。项目采用国际上先进的机械炉排炉生活垃圾焚烧发电技术,烟气

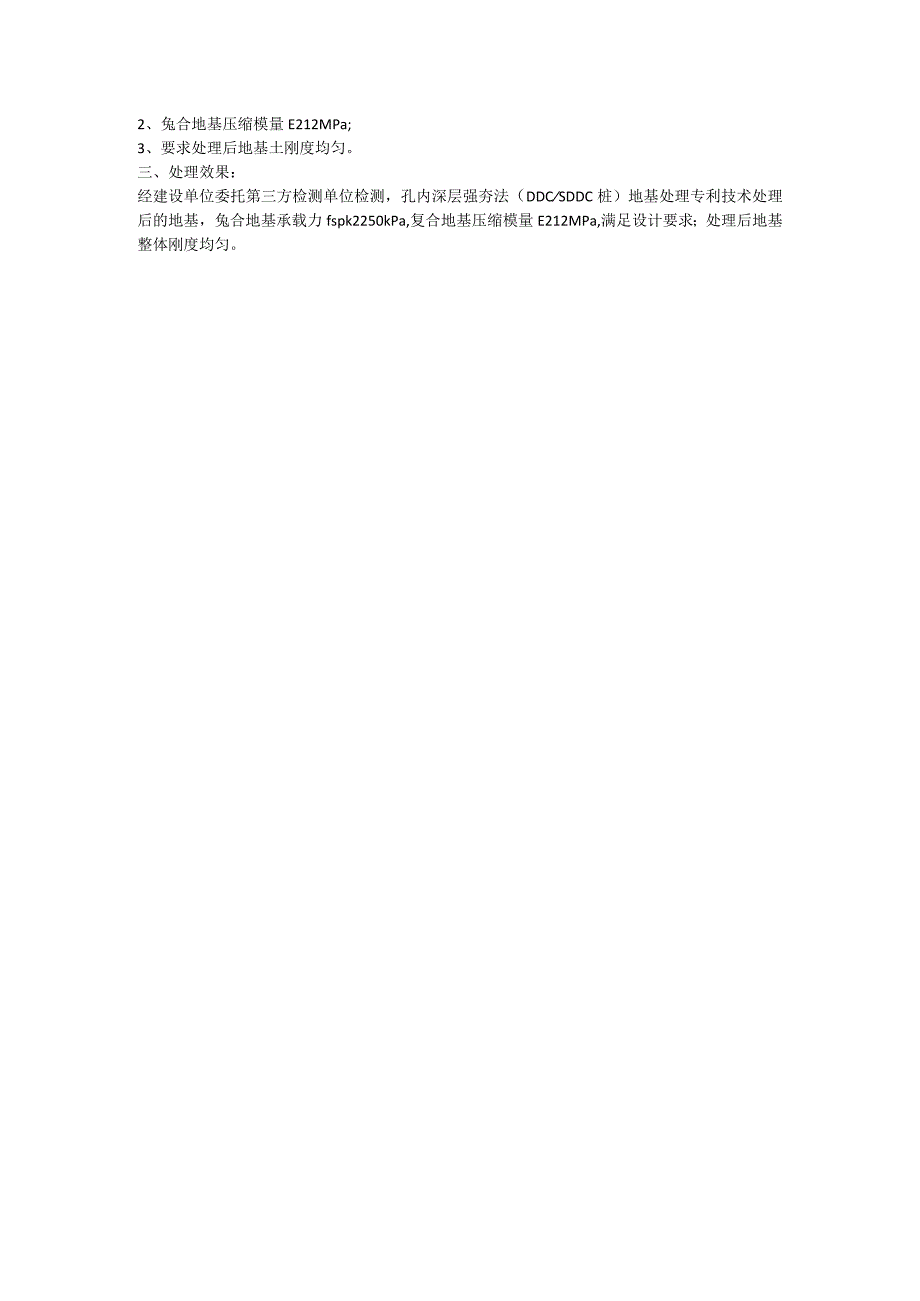

5、污染物严格按照国家标准排放,污水实现零排放。拟建场地处于山区,一半是挖方区,一半是填方区,填方区先前填有近15米的生活垃圾及建筑垃圾,该生活垃圾经过八年填埋期已经发生降解,项目建设需要开山后回填了近7米的红砂岩,强度低,需要进行地基处理。经建设单位和设计院对多种地基处理方法在技术、质量、工期和造价等方面进行比较后,决定采用孔内深层强夯法(DDC/SDDC桩)地基处理专利技术对该项目垃圾场进行地基处理。总工程量:4万立方米。二、地基处理的目的和要求:1、处理后地基承载力fspk2250kPa;2、兔合地基压缩模量E212MPa;3、要求处理后地基土刚度均匀。三、处理效果:经建设单位委托第三方检测单位检测,孔内深层强夯法(DDCSDDC桩)地基处理专利技术处理后的地基,兔合地基承载力fspk2250kPa,复合地基压缩模量E212MPa,满足设计要求;处理后地基整体刚度均匀。
