地下防水施工方案.docx

上传人:p** 文档编号:771362 上传时间:2024-02-26 格式:DOCX 页数:18 大小:317.82KB
下载 相关 举报
地下防水施工方案.docx_第1页
第1页 / 共18页
地下防水施工方案.docx_第2页
第2页 / 共18页
地下防水施工方案.docx_第3页
第3页 / 共18页
地下防水施工方案.docx_第4页
第4页 / 共18页
地下防水施工方案.docx_第5页
第5页 / 共18页
地下防水施工方案.docx_第6页
第6页 / 共18页
地下防水施工方案.docx_第7页
第7页 / 共18页
地下防水施工方案.docx_第8页
第8页 / 共18页
地下防水施工方案.docx_第9页
第9页 / 共18页
地下防水施工方案.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地下防水施工方案.docx》由会员分享,可在线阅读,更多相关《地下防水施工方案.docx(18页珍藏版)》请在第壹文秘上搜索。

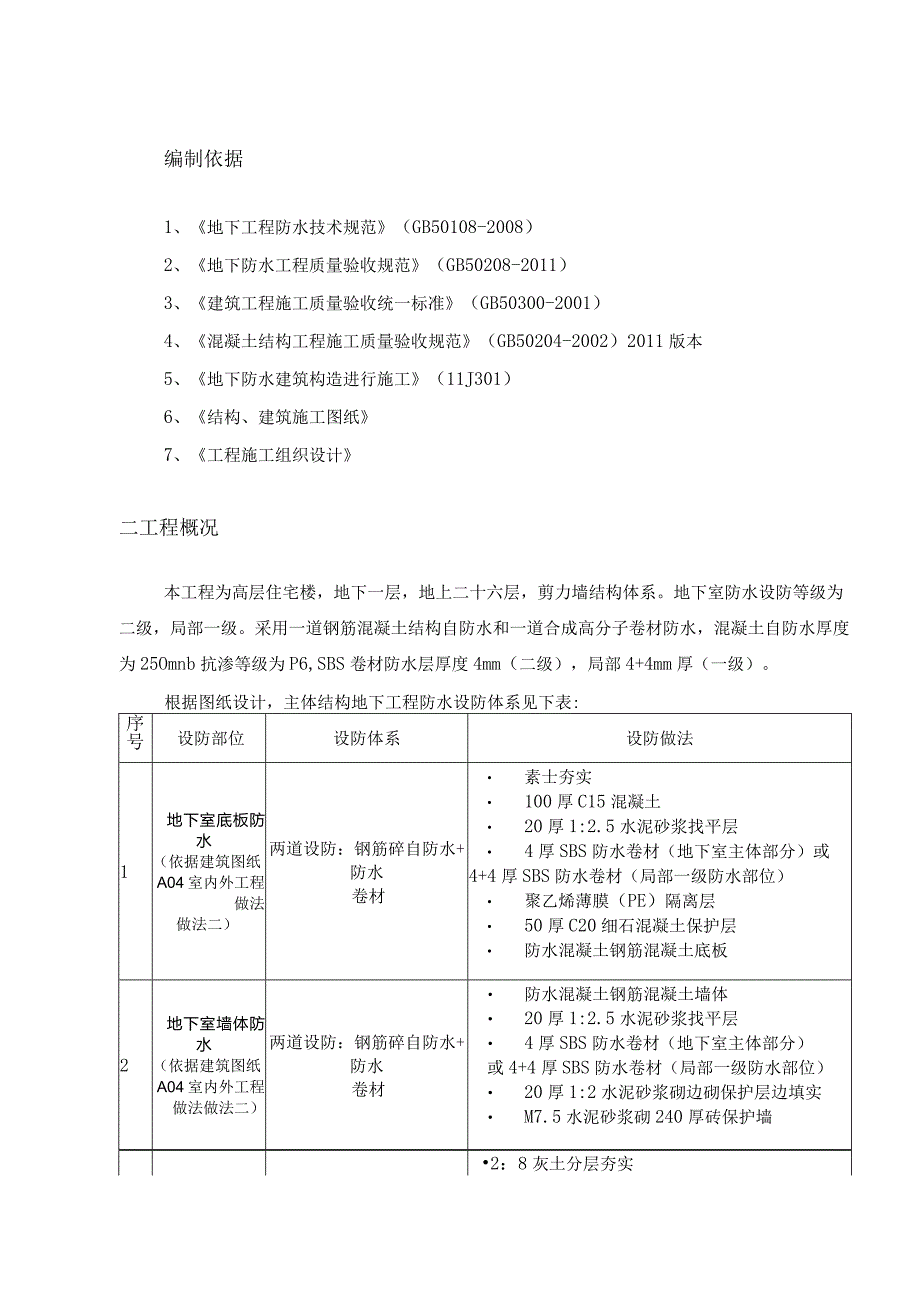

1、编制依据1、地下工程防水技术规范(GB50108-2008)2、地下防水工程质量验收规范(GB50208-2011)3、建筑工程施工质量验收统一标准(GB50300-2001)4、混凝土结构工程施工质量验收规范(GB50204-2002)2011版本5、地下防水建筑构造进行施工(11J301)6、结构、建筑施工图纸7、工程施工组织设计二工程概况本工程为高层住宅楼,地下一层,地上二十六层,剪力墙结构体系。地下室防水设防等级为二级,局部一级。采用一道钢筋混凝土结构自防水和一道合成高分子卷材防水,混凝土自防水厚度为25Omnb抗渗等级为P6,SBS卷材防水层厚度4mm(二级),局部4+4mm厚(一级

2、)。根据图纸设计,主体结构地下工程防水设防体系见下表:序号设防部位设防体系设防做法1地下室底板防水(依据建筑图纸A04室内外工程做法做法二)两道设防:钢筋碎自防水+防水卷材 素士夯实 100厚C15混凝土 20厚1:2.5水泥砂浆找平层 4厚SBS防水卷材(地下室主体部分)或4+4厚SBS防水卷材(局部一级防水部位) 聚乙烯薄膜(PE)隔离层 50厚C20细石混凝土保护层 防水混凝土钢筋混凝土底板2地下室墙体防水(依据建筑图纸A04室内外工程做法做法二)两道设防:钢筋碎自防水+防水卷材 防水混凝土钢筋混凝土墙体 20厚1:2.5水泥砂浆找平层 4厚SBS防水卷材(地下室主体部分)或4+4厚SB

3、S防水卷材(局部一级防水部位) 20厚1:2水泥砂浆砌边砌保护层边填实 M7.5水泥砂浆砌240厚砖保护墙2:8灰土分层夯实3底板、墙体后浇带施工缝设置阻水措施设置止水钢板顶板后浇带施工缝设置阻水措施e.H4三KtK.亚乐JjII-I/-JJ二-.、_T:i1.-C)顶板后浅带防才4其他地下犷水施工节点依据图集11J301地下防水建筑构造进布施工三施工组织3.1劳动力组织基础底板垫层、地梁砖胎膜、防水导墙抹灰施工完毕,达到卷材铺贴基层要求后,安排防水专业施工队进行底板防水施工,验收完毕,由主体队进行防水保护层施工,并对防水卷材预留设的搭接头进行保护,然后进行结构施工。结构施工中,各专业所有地下

4、室外墙外穿杆件、套管由各专业进行阻水措施处理:模板对拉螺杆采用止水螺杆、穿外墙管预埋套管等。主体基础底板卷材防水施工人员:8人(IO0%持证上岗);结构外墙卷材防水施工人员:8(Io0%持证上岗);以上操作人员要求至少做过2个以上工程,达到熟练施工的要求。3.2施工组织机构结合项目部管理组织机构形式及整体工程特点,建立如下图所示“大同恒大绿洲二期二标段主体及配套工程地下防水施工组织机构”,具体如下所示:3.3 施工区段划分注:1、主体施工流水段按照单元进行划分施工2、主体结构均为三个单元,按照从东向西进行施工。3.4 材料准备3. 4.1材料的关键要求(1)防水卷材入场时应有合格证、检验报告等

5、。(2)防水卷材的外观质量和物理性能应符合地下防水工程质量验收规范GB50208-2011的规定抽样,复检,并出试验报告。3.4.2技术关键(1)本工程卷材防水层为一层。SBS改性沥青防水卷材厚度为4mm,总厚度不应小于4mmo(2)阴阳角处应做成圆弧或45(135)圆弧角,其尺寸视卷材品质确定,在转角处、阴阳角等特殊部位,应增贴12层相同的卷材,宽度不宜小于400mm。3.4.3质量关键要求(1)卷材粘结牢固,无空鼓、起泡、翘边情况。边角及穿过防水卷材面的管道,预埋处结构合理封堵严密。(2)成品保护符合要求,卷材施工后不得出现凿打和损坏。3.4.4职业健康安全关键要求(1)参加沥青操作人员应

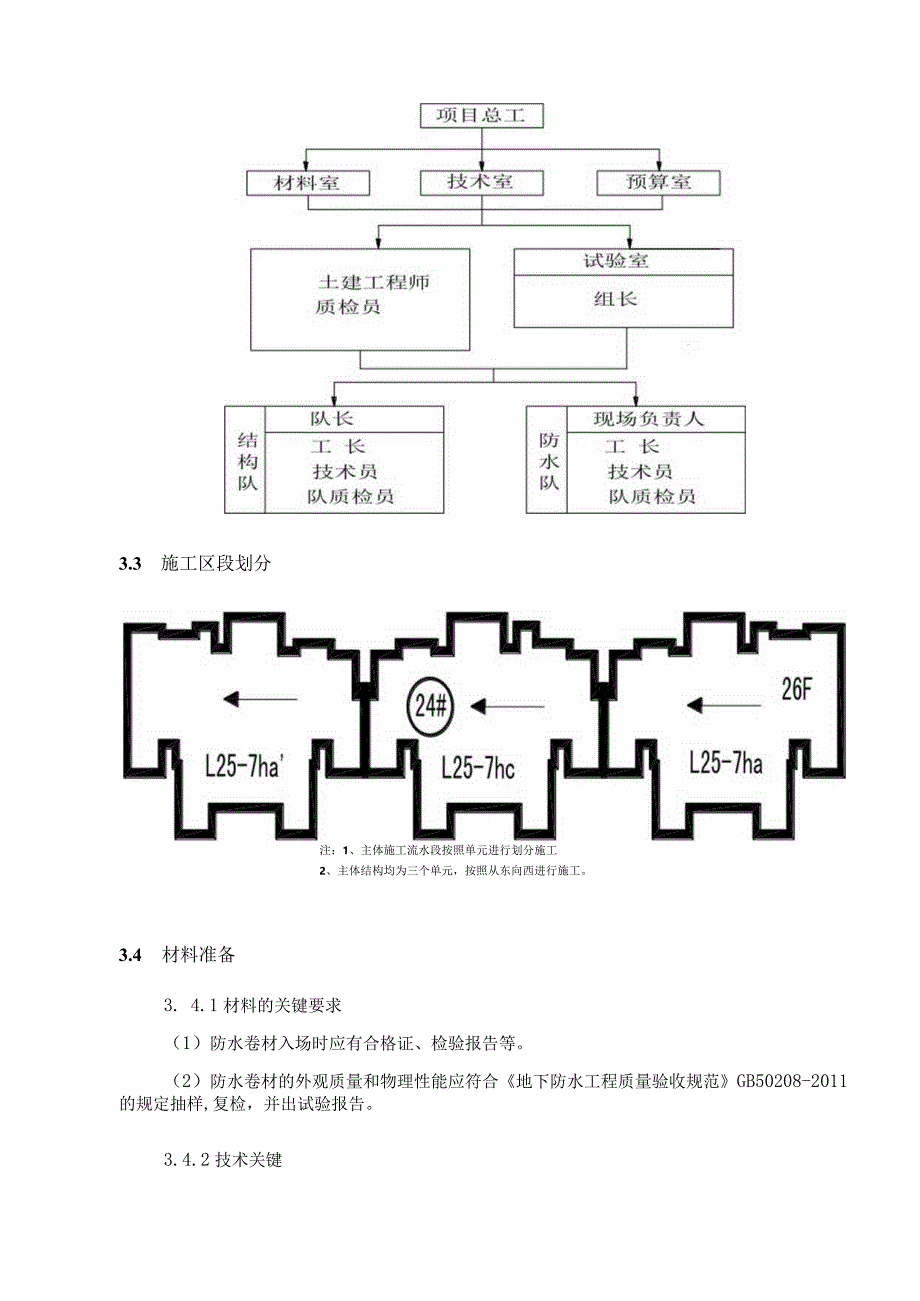

6、穿工作服,戴安全帽、口罩、手套、帆布脚盖等劳保用品,工作前手脸及外露皮肤应涂擦防护油膏等。(2)地下室通风不良时,铺贴卷材应采取通风措施,防止有机溶剂挥发,使操作人员中毒。3.4.5环境关键要求卷材防水层施工严禁在雨天、雪天、雾天和五级风及以上大风天施工。其施工环境温度采用冷粘法时不低于5,热熔法不低一3.4.6材料计划材料名称数量备注4mm厚SBS防水卷材2700m2甲供材料基层处理剂680kg甲供材料止水螺杆7500根自购止水钢板300m自购3.5施工机具准备序号工具名称规格数量用途1扫帚普通9把清理基层2钢卷尺5m6个度量尺寸3小线绳100m弹基准线4彩色粉4kg弹基准线5粉笔5盒标记6

7、木抹子15把涂刮水泥浆7灭火器9个预防火灾8喷灯3台清理基层3.6施工工期安排主体结构防水施工依据工作面移交时间进行安排施工,在2个工作日内完成。四防水工程施工4.1 地下防水砂施工1 .1.1地下防水砂施工要求在地下防水碎施工之前用红砖、M7.5水泥砂浆砌筑240厚砖模,砌筑高度为2 .15mo(1)基础底板采用C35、P6级抗渗混凝土;(2)施工中应保证连续浇筑,不得出现意外冷缝、欠振、漏振等现象,防止混凝土浇注不密实造成刚性防水失去作用;(3)本工程采用预拌混凝土,应符合以下规定:D普通防水混凝土泵送时入泵坍落度宜为120160mm;如在运输后出现离析,必须进行二次搅拌。当坍落度损失后不

8、能满足施工要求时,应加入原水灰比的水泥浆或二次掺加减水剂进行搅拌,严禁直接加水;2)本工程要求防水混凝土实测坍落度与坍落度允许偏差不得超过20mm;(4)防水混凝土抗渗性能,应采用标准条件下养护混凝土抗渗试件的试验结果评定。试件应在浇筑地点制作;(5)防水混凝土的施工缝、穿墙管道、埋设件等设置和构造,均需符合设计要求,严禁有渗漏;(6)防水混凝土的结构表面应坚实、平整,不得有露筋、蜂窝、烂根等现象出现。(7)防水混凝土的表面一般不允许有裂缝,当有裂缝时宽度不得大于O.2mm且不得贯通(采用放大镜检查);(8)所有外加剂应符合国家或行业标准一等品及以上的质量要求。4.1.2地下防水砂施工注意事项

9、(1)浇筑前先检查模板是否稳固,模板拼缝严密不得漏浆。防水混凝土结构内部设置的各种钢筋或绑扎丝,不得接触模板,止水螺杆直径为14mm。(2)穿墙螺杆、套管等,均在其中间部位加焊止水环,止水环必须满焊。在止水环外包围一层7*20腻子型膨胀环。(3)防水混凝土施工必须采用机械振捣密实,振捣时间为30秒,以混凝土开始泛浆和不冒气泡为准,避免漏振、欠振和超振。墙体和底板严格分层振捣。使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀密实。振捣棒移动间距不大于振捣棒有效作用半径的L25倍,振捣棒有效作用半径取380mm,振捣间距为560mn.振捣上一层时应插入下层5cm,

10、以消除两层间的接缝。表面振动器(平板振捣器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。(4)主体结构混凝土灌注桩桩头防水做法注意事项:1、上图为混凝土灌注桩桩头防水施工做法。2、用高压水枪冲洗暴露的桩身上的泥土、浮浆、松动的碎石等,并经验收合格方可进行下道工序。3、水泥基渗透结晶型防水材料涂刷桩顶表面、暴露的桩身及周圈25Omm范围,成膜厚度为LOmmo4、在桩头部位收口卷材采用橡胶沥青防水涂料涂抹。4. 1.3施工缝的留置、处理外墙施工时尽量一次性施工,如现场划分施工区段时,根据现场情况做好施工缝防水措施。具体施工方法如下:(1)底板处水平施工缝处采用止水钢板施工工艺流程:安装墙体

11、预插筋一安装止水钢板一安装防水导墙模板一接头处理f后浇混凝土。施工示意图如下:(2)垂直施工缝处用止水钢板加钢丝网,见下图:在施工缝上浇筑混凝土前,必须将施工缝处的混凝土表面凿毛,清除浮粒和杂物,用高压水冲洗干净,保持湿润,铺设35cm厚与挡土墙性能相同的减石子混凝土,随后浇筑防水混凝土。止水钢板规格为3mm厚,30Omm宽。钢丝网宽度为50Omnb网眼尺寸为5*5*0.5(长*宽*直径)4.2地下防水施工4. 2.1底板防水卷材施工:底板防水卷材施工工艺流程:I基层处理阪厕基层处理剂一I附加层施工Ifl弹线定位T铺防水卷材(In型)|一|热熔封边IT聚乙烯薄膜(PE)隔离层I一丽T防水保护0

12、防水施工前在基础周边砌筑240厚砖胎膜。基层处理:施工前仔细将基层表面的泥浆等清除干净,必要时可采用喷灯局部喷烤。但喷烤时间不宜过长,防止爆裂、起砂。必须严格控制基层含水率,当基层含水率不大于9%时方可进行施工。检验含水率的简便方法为:剪一块200*20Omm见方的卷材平铺于基层表面,压紧,保持12小时,然后揭开卷材观察其下方基层面,如有明显的水珠,则表明含水率过大,不宜施工;如仅有潮气则可满足施工条件。卷材与基层之间采用空铺法施工,卷材与卷材之间的粘贴采用满粘法不得空鼓。搭接宽度:长边搭接不小于100mni,短边搭接不小于150mm。相邻防水卷材搭接接头IOOO900应相互错开13L(L为防

13、水卷材宽度);第二层卷材接缝与第一层错开1/2幅宽,即第一层接缝在第二层中间部位。J氏板I纺水卷松平占寸妾东卷图铺贴时先平面后立面。(2)铺贴卷材:将改性沥青防水卷材按铺贴长度裁剪并卷好备用,操作时将已卷好的卷材,用1500mm30的管穿入卷心,卷材端头比齐开始铺的起点,按照弹好的线,手扶管心两端向前缓缓滚动向前铺设,使卷材平铺于基层上,要求用力均匀、不窝气,铺设压边宽度应掌握好。然后点燃汽油喷灯或专用火焰喷枪,掀开卷材,加热基层与卷材交接处,喷灯与加热而保持30OnnIl左右的距离,往返喷烤,观察当卷材的沥青刚刚熔化时,压合至边缘挤出沥青粘牢。卷材末端收头用橡胶沥青嵌缝膏嵌固填实。(3)附加

14、层施工:所有的阴阳角、套管管根、预埋件处必须有附加层,如下图:附加层宽度不小于330mm,两边均匀搭接25Omnb要求进行满粘,在由三个面组成的阴角、底板外侧立在与平面层附加保护层。附加层必须经项目质检员验收合格后方可进入下道工序。有特殊要求的进行加宽处理。穿蜡管根部附 加层示意图阳角的第一层油毡钿贴法阴 用 的第二层油毡铺贴法说明:1:1-转折处油毡力口固层2-角部加固层3-我平层4-油毡2:在立面和底面的转角处,油毡的接缝应留在底面上,是巨墙根不刁、于600rnn。(5)底板防水导墙:采用红砖砌筑240墙,砌筑高度比底板顶面高100mnb卷材做到导墙标高后甩头,第一道为200mm,第二道为400mm0其中最上面压30Omm砖(该处卷材虚铺),待外墙立面卷材施工时将这30Omm高砖拆掉,接头位置下移,避免卷材在同一部位反复弯折而造成断裂。如下图:身椒耳S3S也由眄多 水初!嵇 幅孰期T2011: 2 imF 西场峨勖初浙20 FF因为脉近拗杷却层4”靶3S艇耐赫加一层能耿哲IT20副:2梯前好240片钻4.2.2地下外墙防水卷材施工:(1)地下外墙防水卷材施工工艺流程:I基层处理H刷冷底子油H附加层施工在阐线定

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
