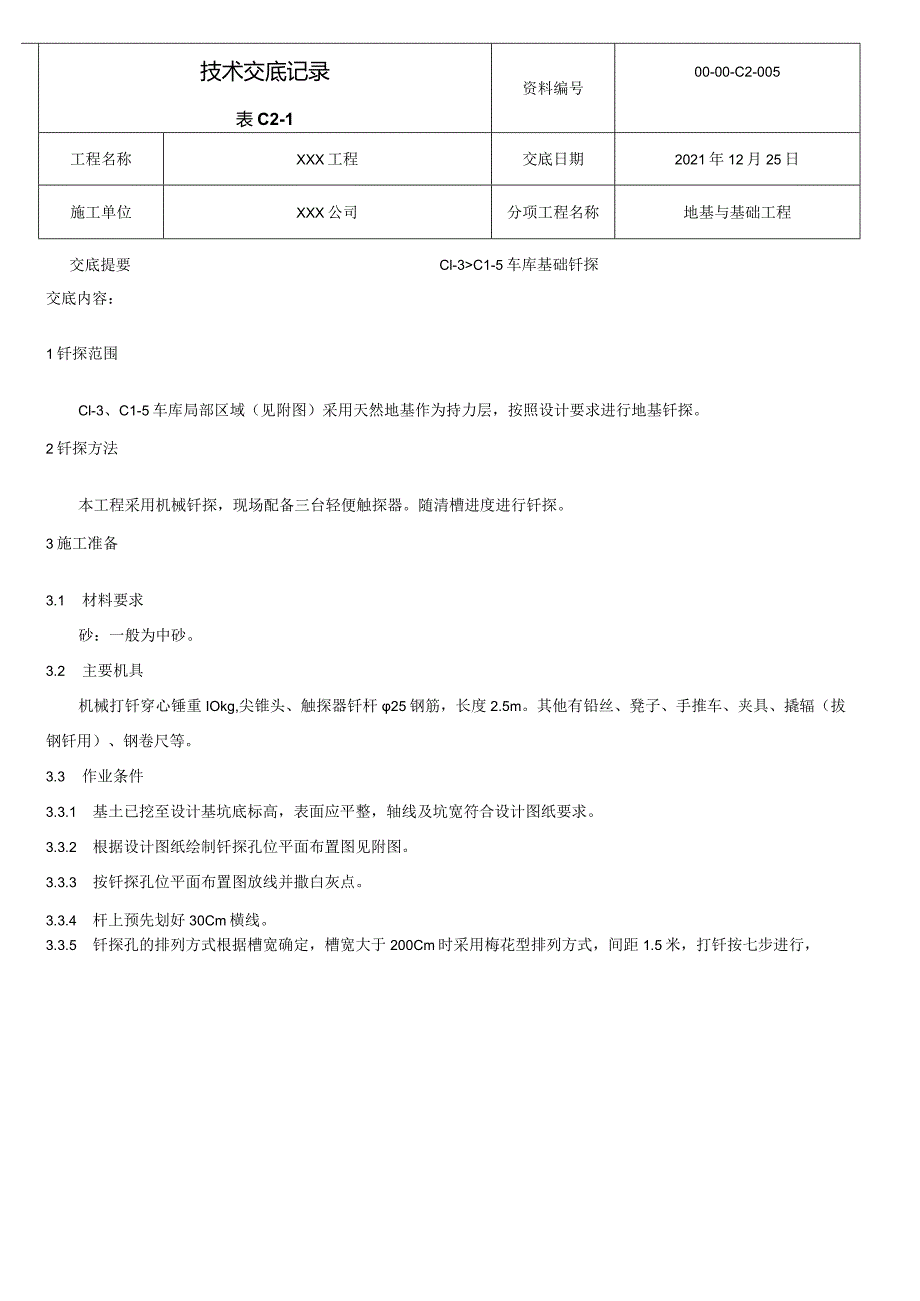

《基础钎探技术交底.docx》由会员分享,可在线阅读,更多相关《基础钎探技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。
1、技术交底记录表C2-1资料编号00-00-C2-005工程名称XXX工程交底日期2021年12月25日施工单位XXX公司分项工程名称地基与基础工程交底提要Cl-3C1-5车库基础钎探交底内容:1钎探范围Cl-3、C1-5车库局部区域(见附图)采用天然地基作为持力层,按照设计要求进行地基钎探。2钎探方法本工程采用机械钎探,现场配备三台轻便触探器。随清槽进度进行钎探。3施工准备3.1 材料要求砂:一般为中砂。3.2 主要机具机械打钎穿心锤重IOkg,尖锥头、触探器钎杆25钢筋,长度2.5m。其他有铅丝、凳子、手推车、夹具、撬辐(拔钢钎用)、钢卷尺等。3.3 作业条件3.3.1 基土已挖至设计基坑底

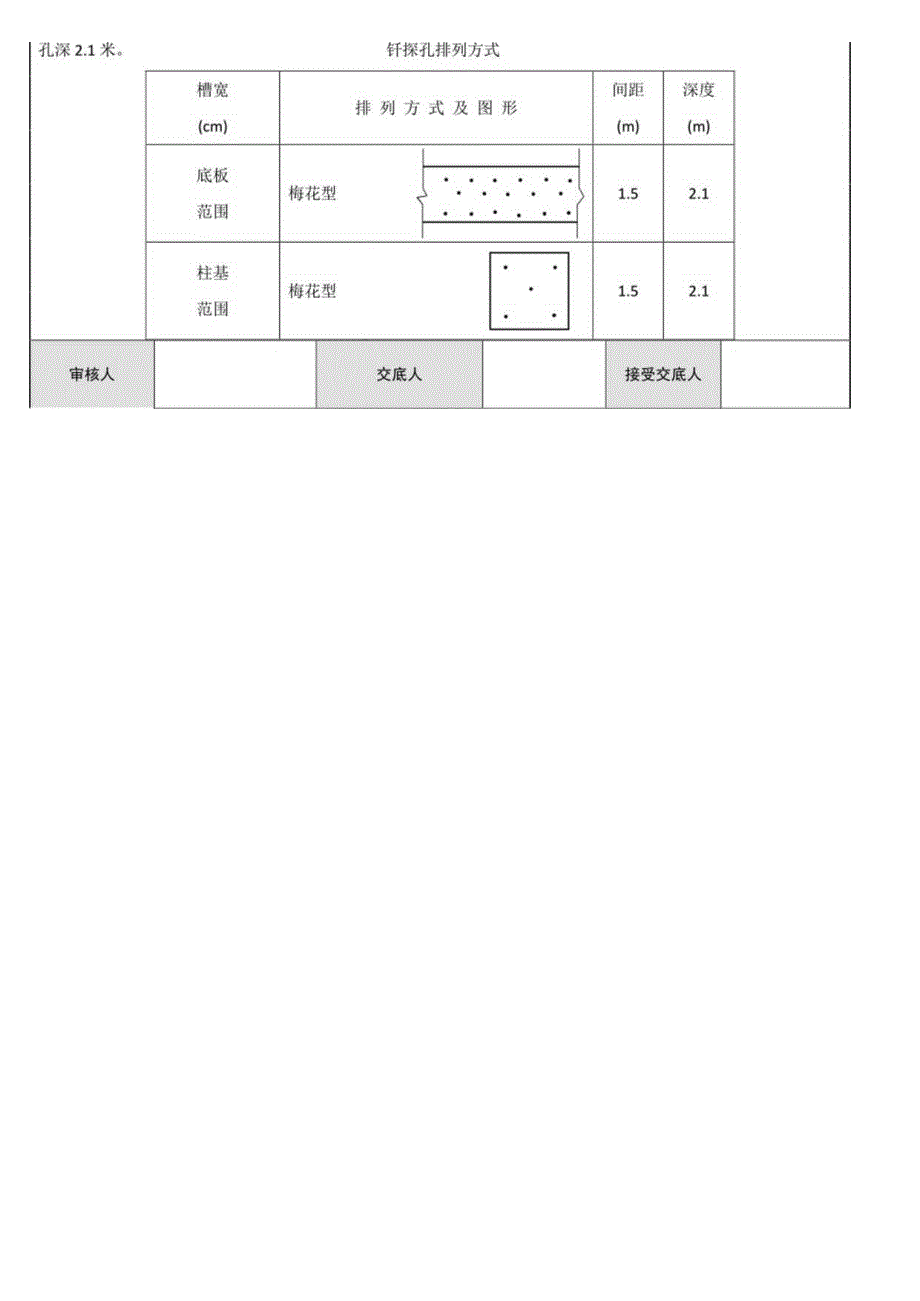

2、标高,表面应平整,轴线及坑宽符合设计图纸要求。3.3.2 根据设计图纸绘制钎探孔位平面布置图见附图。3.3.3 按钎探孔位平面布置图放线并撒白灰点。3.3.4 杆上预先划好30Cm横线。3.3.5 钎探孔的排列方式根据槽宽确定,槽宽大于200Cm时采用梅花型排列方式,间距1.5米,打钎按七步进行,技术交底记录表C2-1资料编号00-00-C2-005工程名称XXX工程交底日期2021年12月25FI施工单位XXX公司分项工程名称地基与基础工程交底提要Cl-3、C1-5车库基础钎探交底内容:4施工工艺4.1 工艺流程确定打钎顺序一就位打钎一记录锤击数一整理记录一拔钎盖孔一检查孔深一灌砂4.2 按
3、钎探孔位置平面布置图放线;孔位钉上小木桩或洒上白灰点;4.3 就位打钎:将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤距为50cm,把触探杆垂直打入土层中;4.4 记录锤击数:钎杆每打入土层30Cm时,记录一次锤击数;4.5 拔钎:利用打钎机自有功能进行自动拔钎,拔除后用豉盖孔;4.6 检查孔深:用一根直径20mm钢筋,长度260Omm表有长度刻度标杆,抽检钎孔深度;4.7 移位:将钎杆或触探器搬到下一孔位,以便继续打钎;4.8 灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即可进行灌砂。灌砂时,每填入30Cm左右可用木棍或钢筋棒捣实一次。
4、灌砂有两种形式,一种是每孔打完或几孔打完后及时灌砂;另一种是每天打完后,统一灌砂一次;4.9 整理记录:按钎孔顺序编号,将锤击数填入统一表格内。字迹要清楚,再经过打钎人员和技术员签字后归档;4.10基土受雨后,不得进行钎探。5质量保证措施5.1 质量标准5.1.1 保证项目钎探深度必须符合要求,锤击数记录准确,不得作假。地基钎探记录表格为C5-5。5.2.1 基本项目1钎位基本准确,探孔不得遗漏。2钎孔灌砂密实。5.2 遇钢钎打不下去时,上报工长或技术人员:取消钎孔或移位打钎。不得不打、任意填写锤数。5.3 记录和平面布置图的探孔位置:531将钎孔平面布置图上的钎孔与记录表上的钎孔先行对照,有
5、无错误。发现错误及时修改或补打;5.3.2在记录表上用色铅笔或符号将不同的钎孔(锤击数的大小)分开;审核人交底人接受交底人技术交底记录表C2-1资料编号00-00-C2-005工程名称XXX工程交底日期2021年12月25FI施工单位XXX公司分项工程名称地基与基础工程交底提要Cl-3、C1-5车库基础钎探交底内容:5.3.3在钎孔平面布置图上,注明过硬或过软的孔号的位置,把枯井或坟墓等尺寸画上,以便设计勘察人员或有关部门验槽时分析处理。6成品保护钎探完成后,应作好标记,保护好钎孔,未经质量检查人员和有关工长复验,不得堵塞或灌砂。7施工保证措施7.1 作业时必须根据作业要求,佩带防护用品,非操作人员不得动用机械设备。7.2 施工时密切注意边坡,如发现裂缝,应暂停施工,必要时所有人员和机械撤到安全地点,并采取措施及时处理。7.3 作业时,打锤范围内不得有人坐、卧、停留。7.4 作业中发现地下管道等构造物、古墓等文物,或其它不能辨认的异物,必须立即停止作业,向有关负责人报告,按要求进行处理或保护,经查明处理后方可继续施工。7.5 钎探作业后,应将轻便触探器放在坚实平整的地面上,并切断动力电源。7.6 钎探作业时按照临电使用要求正确进行接电。8钎探布置点附图附图一:CL3车库钎探点布置图。附图二:CL5车库钎探点布置图。审核人交底人接受交底人
