墙面石材干挂施工工艺.docx

上传人:p** 文档编号:772661 上传时间:2024-02-26 格式:DOCX 页数:5 大小:20.76KB
下载 相关 举报
墙面石材干挂施工工艺.docx_第1页
第1页 / 共5页
墙面石材干挂施工工艺.docx_第2页
第2页 / 共5页
墙面石材干挂施工工艺.docx_第3页
第3页 / 共5页
墙面石材干挂施工工艺.docx_第4页
第4页 / 共5页
墙面石材干挂施工工艺.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《墙面石材干挂施工工艺.docx》由会员分享,可在线阅读,更多相关《墙面石材干挂施工工艺.docx(5页珍藏版)》请在第壹文秘上搜索。

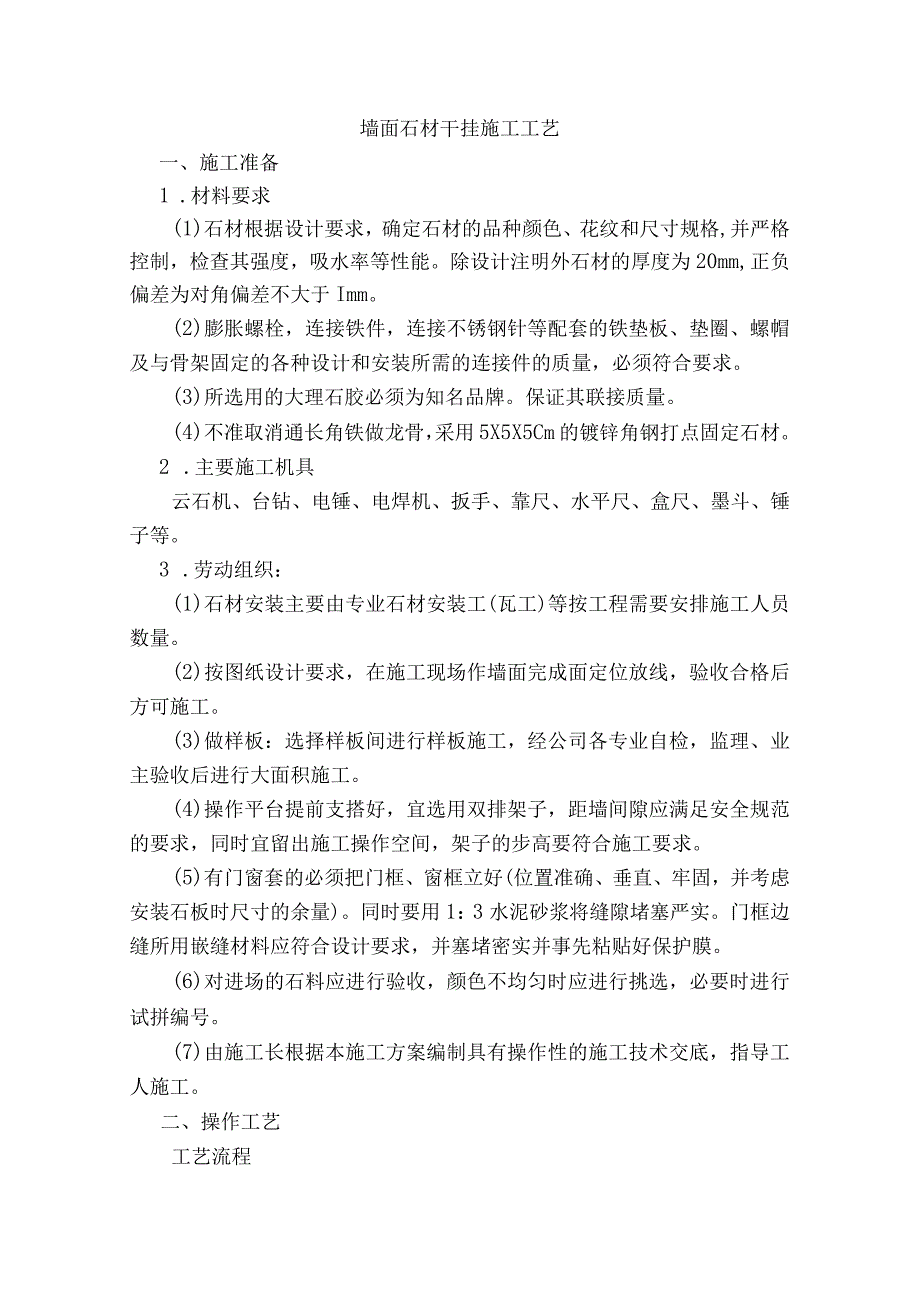

1、墙面石材干挂施工工艺一、施工准备1 .材料要求(1)石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能。除设计注明外石材的厚度为20mm,正负偏差为对角偏差不大于Imm。(2)膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求。(3)所选用的大理石胶必须为知名品牌。保证其联接质量。(4)不准取消通长角铁做龙骨,采用5X5X5Cm的镀锌角钢打点固定石材。2 .主要施工机具云石机、台钻、电锤、电焊机、扳手、靠尺、水平尺、盒尺、墨斗、锤子等。3 .劳动组织:(1)石材安装主要由专业石材安装工(

2、瓦工)等按工程需要安排施工人员数量。(2)按图纸设计要求,在施工现场作墙面完成面定位放线,验收合格后方可施工。(3)做样板:选择样板间进行样板施工,经公司各专业自检,监理、业主验收后进行大面积施工。(4)操作平台提前支搭好,宜选用双排架子,距墙间隙应满足安全规范的要求,同时宜留出施工操作空间,架子的步高要符合施工要求。(5)有门窗套的必须把门框、窗框立好(位置准确、垂直、牢固,并考虑安装石板时尺寸的余量)。同时要用1:3水泥砂浆将缝隙堵塞严实。门框边缝所用嵌缝材料应符合设计要求,并塞堵密实并事先粘贴好保护膜。(6)对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼编号。(7)由施工

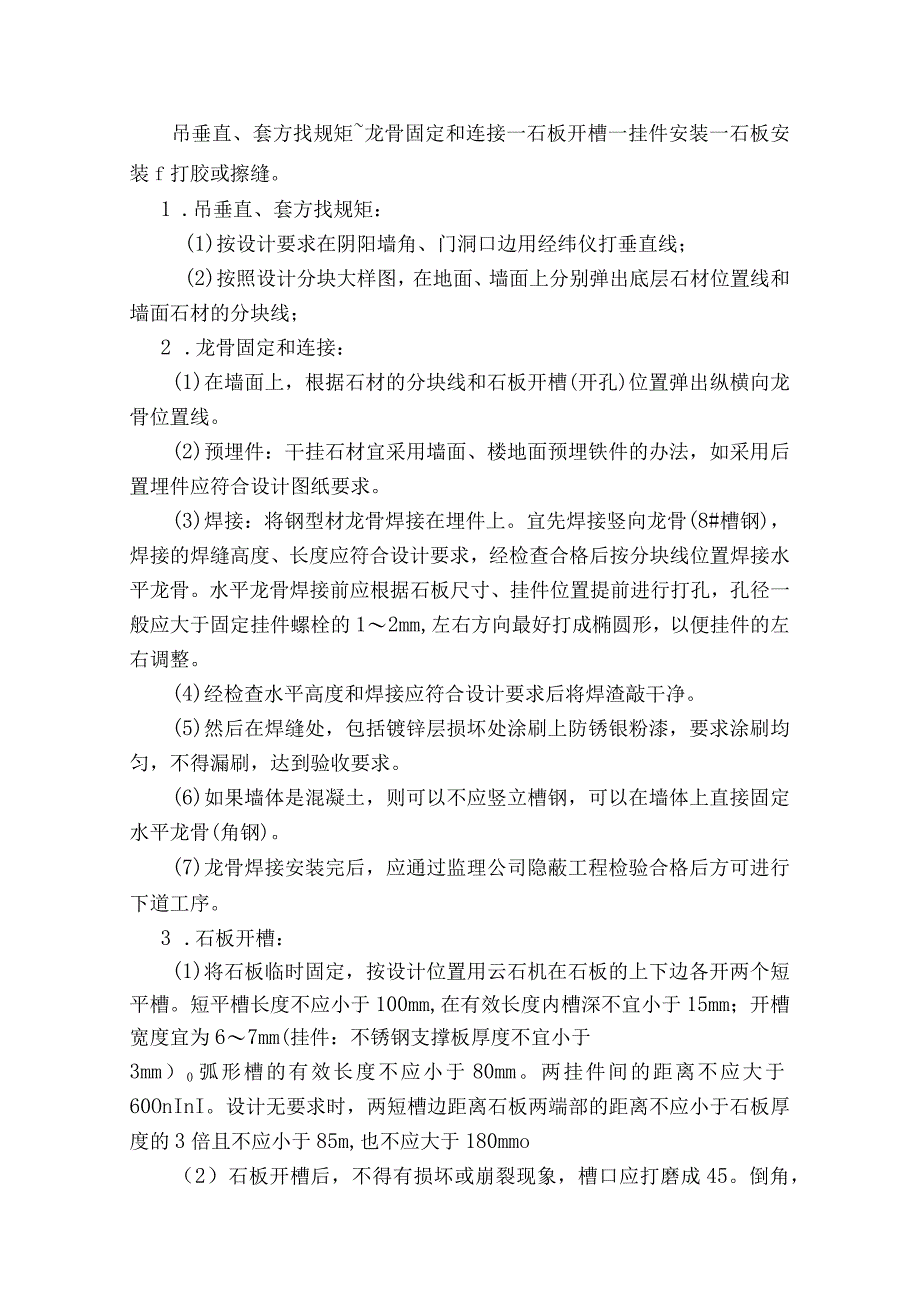

3、长根据本施工方案编制具有操作性的施工技术交底,指导工人施工。二、操作工艺工艺流程吊垂直、套方找规矩龙骨固定和连接一石板开槽一挂件安装一石板安装f打胶或擦缝。1 .吊垂直、套方找规矩:(1)按设计要求在阴阳墙角、门洞口边用经纬仪打垂直线;(2)按照设计分块大样图,在地面、墙面上分别弹出底层石材位置线和墙面石材的分块线;2 .龙骨固定和连接:(1)在墙面上,根据石材的分块线和石板开槽(开孔)位置弹出纵横向龙骨位置线。(2)预埋件:干挂石材宜采用墙面、楼地面预埋铁件的办法,如采用后置埋件应符合设计图纸要求。(3)焊接:将钢型材龙骨焊接在埋件上。宜先焊接竖向龙骨(8#槽钢),焊接的焊缝高度、长度应符合

4、设计要求,经检查合格后按分块线位置焊接水平龙骨。水平龙骨焊接前应根据石板尺寸、挂件位置提前进行打孔,孔径一般应大于固定挂件螺栓的12mm,左右方向最好打成椭圆形,以便挂件的左右调整。(4)经检查水平高度和焊接应符合设计要求后将焊渣敲干净。(5)然后在焊缝处,包括镀锌层损坏处涂刷上防锈银粉漆,要求涂刷均匀,不得漏刷,达到验收要求。(6)如果墙体是混凝土,则可以不应竖立槽钢,可以在墙体上直接固定水平龙骨(角钢)。(7)龙骨焊接安装完后,应通过监理公司隐蔽工程检验合格后方可进行下道工序。3 .石板开槽:(1)将石板临时固定,按设计位置用云石机在石板的上下边各开两个短平槽。短平槽长度不应小于100mm

5、,在有效长度内槽深不宜小于15mm;开槽宽度宜为67mm(挂件:不锈钢支撑板厚度不宜小于3mm)0弧形槽的有效长度不应小于80mm。两挂件间的距离不应大于60OnInI。设计无要求时,两短槽边距离石板两端部的距离不应小于石板厚度的3倍且不应小于85m,也不应大于180mmo(2)石板开槽后,不得有损坏或崩裂现象,槽口应打磨成45。倒角,槽内应光滑、洁净。开槽后应将槽内的石屑吹干净或冲洗干净。4 .挂件安装:将挂件用螺栓临时固定在横龙骨的打眼处,安装螺栓的螺帽朝上,同时应将平垫、弹簧垫安放齐全并适当拧紧。将首层石板逐块进行试挂,位置不相符时应调整挂件的左右使其相符。5 .石板安装:(1)将运至工

6、地的石材编号分类,检查尺寸是否准确和有无破损,按施工要求分层次将石材运至施工面附近,并注意摆放可靠,摆放时下面要垫木方。(2)先按墙面基准线仔细安装好底层第一层石材,如有踢脚线可考虑地面工程完成后安装,可先安装踢脚线上一层石材。(3)注意安放每层挂件的标高,挂件应紧托上层饰面板,而与下层饰面板之间留有间隙。(4)将石板下的槽内抹满环氧树脂专用胶,然后将石板插入;调整石板的左右位置找完水平、垂直、方正后将石板上槽内抹满环氧树脂专用胶。(5)将上部的挂件支撑板插入抹胶后的石板槽并拧紧固定挂件的螺帽,再用靠尺板检查有无变形。等环氧树脂凝固后按同样方法按石板的编号依次进行石板块的安装。首层板安装完毕后

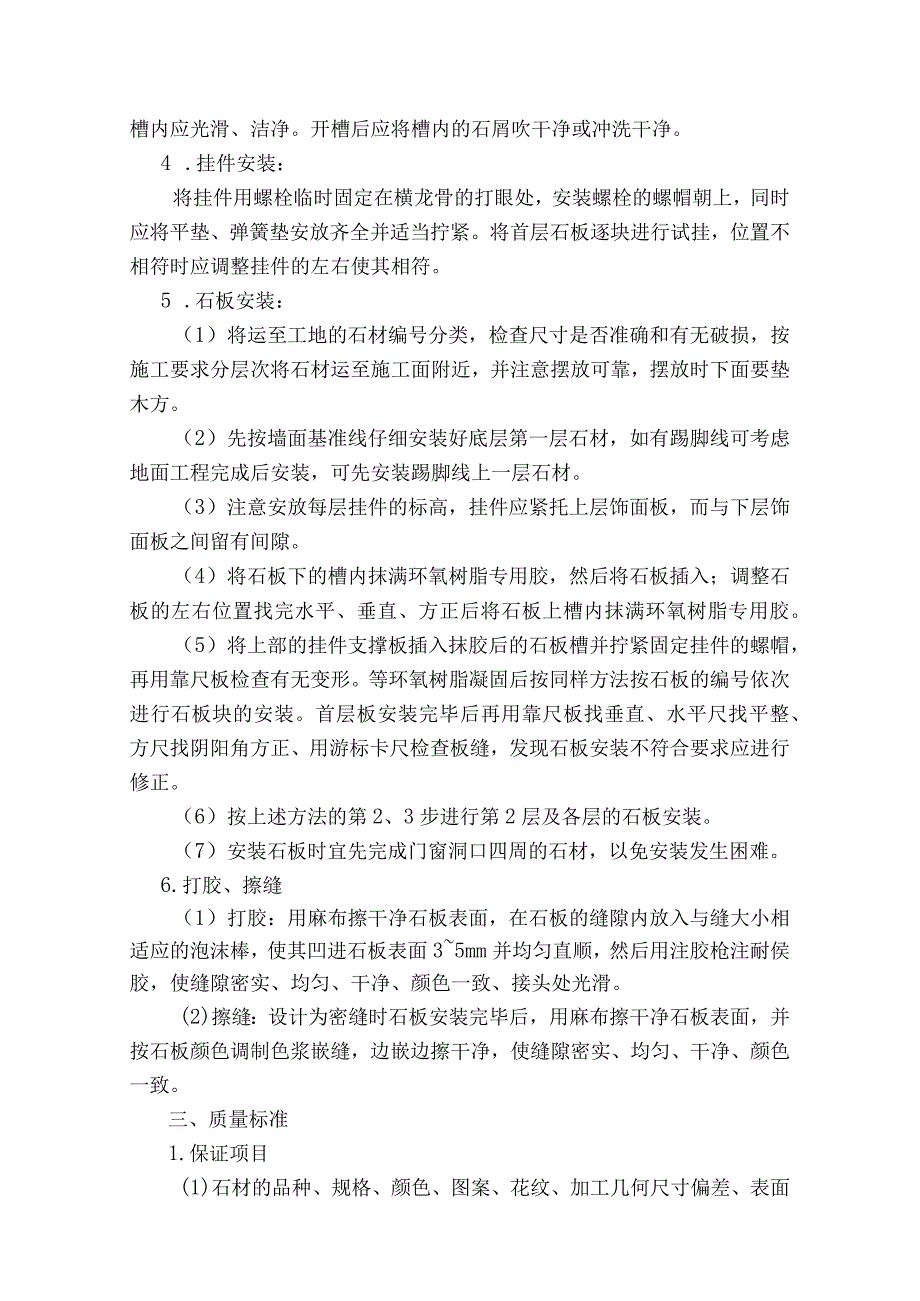

7、再用靠尺板找垂直、水平尺找平整、方尺找阴阳角方正、用游标卡尺检查板缝,发现石板安装不符合要求应进行修正。(6)按上述方法的第2、3步进行第2层及各层的石板安装。(7)安装石板时宜先完成门窗洞口四周的石材,以免安装发生困难。6.打胶、擦缝(1)打胶:用麻布擦干净石板表面,在石板的缝隙内放入与缝大小相适应的泡沫棒,使其凹进石板表面35mm并均匀直顺,然后用注胶枪注耐侯胶,使缝隙密实、均匀、干净、颜色一致、接头处光滑。(2)擦缝:设计为密缝时石板安装完毕后,用麻布擦干净石板表面,并按石板颜色调制色浆嵌缝,边嵌边擦干净,使缝隙密实、均匀、干净、颜色一致。三、质量标准1.保证项目(1)石材的品种、规格、

8、颜色、图案、花纹、加工几何尺寸偏差、表面缺陷及物理性能必须符合设计要求及国家有关现行标准规定。石材的弯曲强度不应小于8.OMpa;吸水率应小于0.8机干挂石材墙面的不锈钢挂件厚度不应小于3.Ommo(2)所用的型钢骨架、连接件(板)、胶粘剂、密封胶、防火保温材料等的材质、品种、型号、规格及连接方式必须符合设计要求。(3)连接件与基层、骨架与基层、骨架与连接板的连接、石板与连接板的连接安装必须牢固可靠无松动。预埋件(后置埋件)的尺寸、焊缝的长度和高度、焊条型号必须符合设计要求。(4)型钢骨架和连接件的防腐处理应符合设计要求。(5)墙角的连接节点应符合设计要求和技术标准的规定。(6)石材表面和板缝

9、的处理应符合设计要求。(7)干挂石材墙面的板缝注胶应饱满、密实、连续、均匀、无气泡,板缝宽度和厚度应符合设计要求和技术标准的规定。2.基本项目(1)干挂石材墙面的表面应平整、洁净、无污染、缺损和裂痕。颜色和花纹协调一致,无明显色差,无明显修痕。(2)干挂石材墙面的压条应平直、洁净,接口严密,安装牢固。(3)石材接缝应横平竖直、宽窄均匀;阴阳角石板压向正确,板边合缝应顺直;凹凸线出墙厚度应一致,上下口应平直;石材面板上洞口、槽边应套割吻合,边缘应整齐。(4)干挂石材墙面的密封胶缝应横平竖直,深浅一致,宽窄均匀,光滑顺直。(5)每平方米石材的表面质量和验收方法应符合下表的规定:项次项目质量要求检验方法1裂痕、明显划伤和长度10OmnI的轻微划伤不允许观察2长度W100mm的轻微划伤8条用钢尺检查3擦伤总面积500m2用钢尺检查(6)干挂石材墙面,的允许偏差和检验方法应符合下表的规定:项次项目允许偏差(mm)检验方法1立面垂直度22m垂直检测尺检查2表面平整度22m靠尺、塞尺检查3阴阳角方正2直角检测尺、塞尺检查4接缝直线度2拉5m线,不足5m线拉通线,钢直尺检查5勒脚上口直线度2拉5m线,不足5m线拉通线,钢直尺检查6接缝高低差0.5钢直尺、塞尺检查7接缝宽度差1钢直尺检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
