废水处理厂施工方案.docx

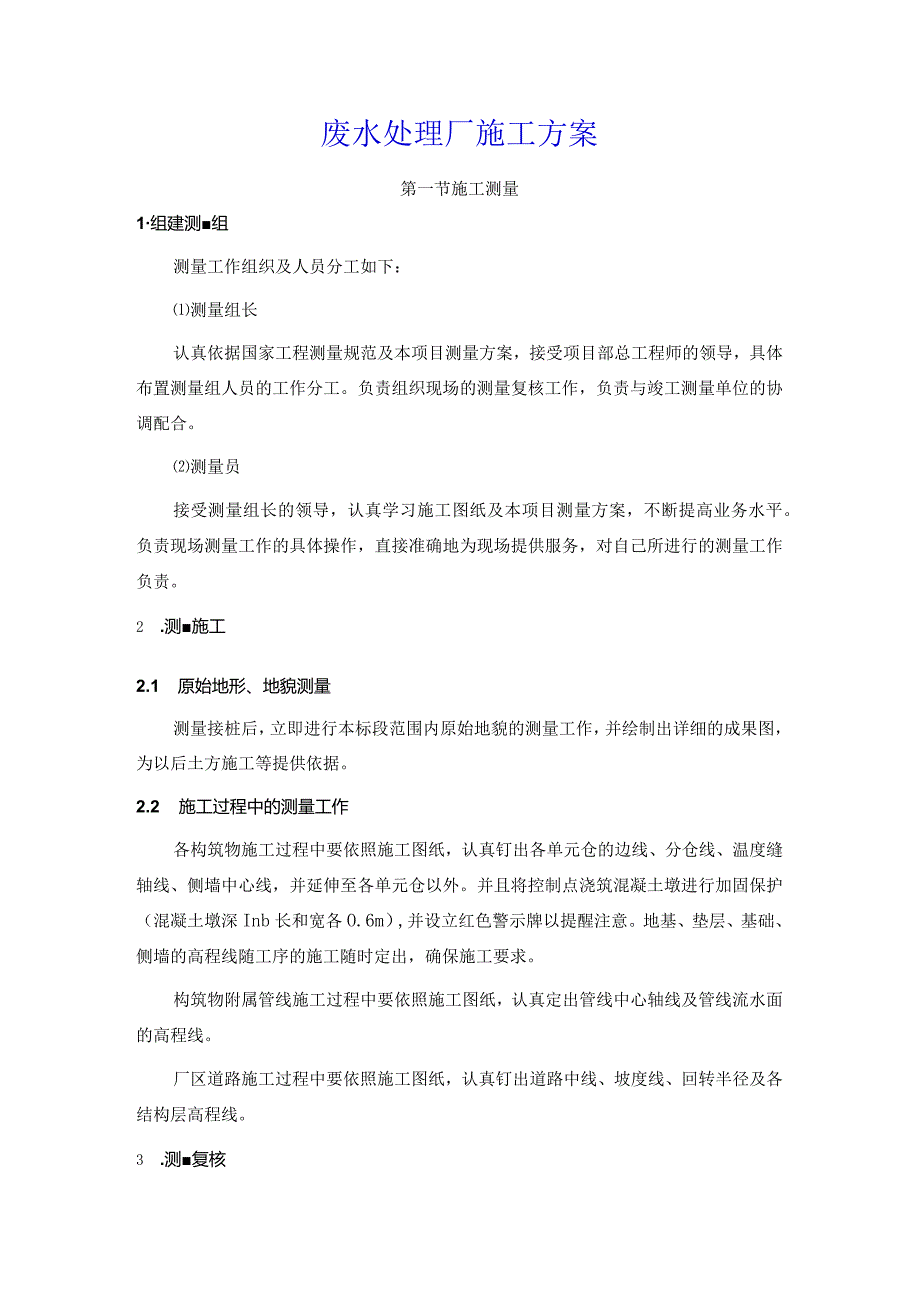

上传人:p** 文档编号:772956 上传时间:2024-02-26 格式:DOCX 页数:50 大小:232.76KB
下载 相关 举报
废水处理厂施工方案.docx_第1页
第1页 / 共50页
废水处理厂施工方案.docx_第2页
第2页 / 共50页
废水处理厂施工方案.docx_第3页
第3页 / 共50页
废水处理厂施工方案.docx_第4页
第4页 / 共50页
废水处理厂施工方案.docx_第5页
第5页 / 共50页
废水处理厂施工方案.docx_第6页
第6页 / 共50页
废水处理厂施工方案.docx_第7页
第7页 / 共50页
废水处理厂施工方案.docx_第8页
第8页 / 共50页
废水处理厂施工方案.docx_第9页
第9页 / 共50页
废水处理厂施工方案.docx_第10页
第10页 / 共50页
亲,该文档总共50页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《废水处理厂施工方案.docx》由会员分享,可在线阅读,更多相关《废水处理厂施工方案.docx(50页珍藏版)》请在第壹文秘上搜索。

1、废水处理厂施工方案第一节施工测量1组建测组测量工作组织及人员分工如下:测量组长认真依据国家工程测量规范及本项目测量方案,接受项目部总工程师的领导,具体布置测量组人员的工作分工。负责组织现场的测量复核工作,负责与竣工测量单位的协调配合。测量员接受测量组长的领导,认真学习施工图纸及本项目测量方案,不断提高业务水平。负责现场测量工作的具体操作,直接准确地为现场提供服务,对自己所进行的测量工作负责。2 .测施工2.1 原始地形、地貌测量测量接桩后,立即进行本标段范围内原始地貌的测量工作,并绘制出详细的成果图,为以后土方施工等提供依据。2.2 施工过程中的测量工作各构筑物施工过程中要依照施工图纸,认真钉

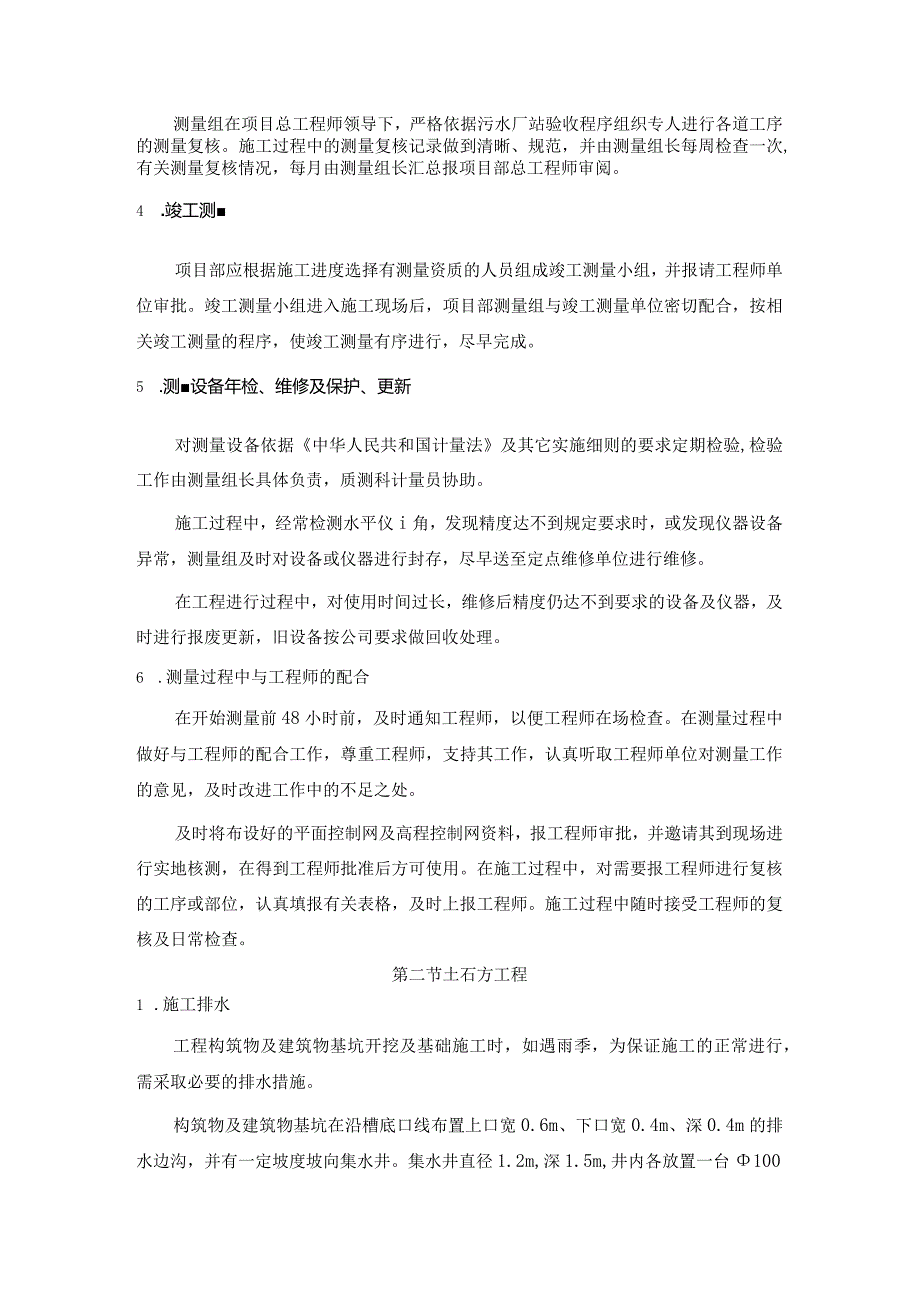

2、出各单元仓的边线、分仓线、温度缝轴线、侧墙中心线,并延伸至各单元仓以外。并且将控制点浇筑混凝土墩进行加固保护(混凝土墩深Inb长和宽各O.6m),并设立红色警示牌以提醒注意。地基、垫层、基础、侧墙的高程线随工序的施工随时定出,确保施工要求。构筑物附属管线施工过程中要依照施工图纸,认真定出管线中心轴线及管线流水面的高程线。厂区道路施工过程中要依照施工图纸,认真钉出道路中线、坡度线、回转半径及各结构层高程线。3 .测复核测量组在项目总工程师领导下,严格依据污水厂站验收程序组织专人进行各道工序的测量复核。施工过程中的测量复核记录做到清晰、规范,并由测量组长每周检查一次,有关测量复核情况,每月由测量组

3、长汇总报项目部总工程师审阅。4 .竣工测项目部应根据施工进度选择有测量资质的人员组成竣工测量小组,并报请工程师单位审批。竣工测量小组进入施工现场后,项目部测量组与竣工测量单位密切配合,按相关竣工测量的程序,使竣工测量有序进行,尽早完成。5 .测设备年检、维修及保护、更新对测量设备依据中华人民共和国计量法及其它实施细则的要求定期检验,检验工作由测量组长具体负责,质测科计量员协助。施工过程中,经常检测水平仪i角,发现精度达不到规定要求时,或发现仪器设备异常,测量组及时对设备或仪器进行封存,尽早送至定点维修单位进行维修。在工程进行过程中,对使用时间过长,维修后精度仍达不到要求的设备及仪器,及时进行报

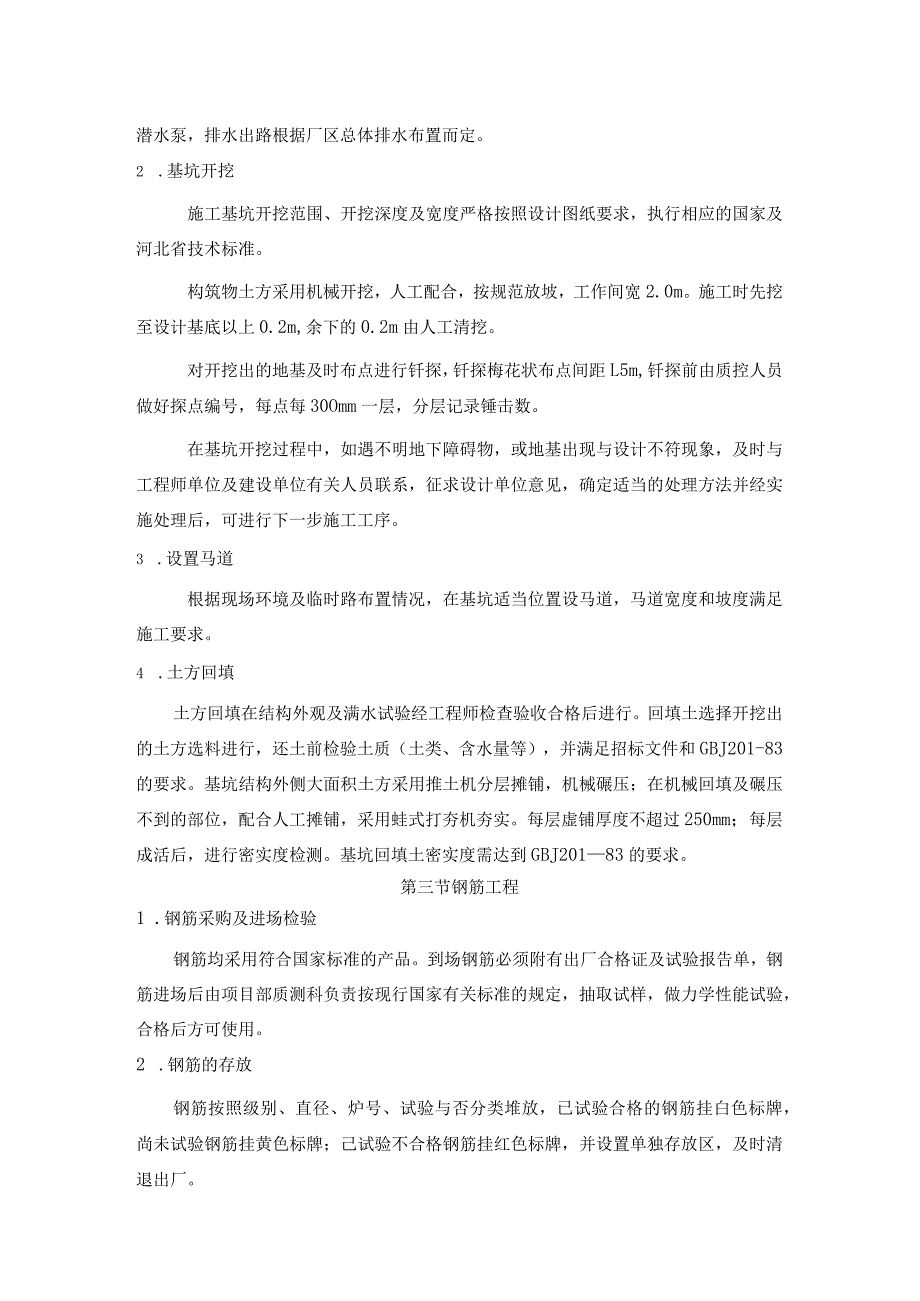

4、废更新,旧设备按公司要求做回收处理。6 .测量过程中与工程师的配合在开始测量前48小时前,及时通知工程师,以便工程师在场检查。在测量过程中做好与工程师的配合工作,尊重工程师,支持其工作,认真听取工程师单位对测量工作的意见,及时改进工作中的不足之处。及时将布设好的平面控制网及高程控制网资料,报工程师审批,并邀请其到现场进行实地核测,在得到工程师批准后方可使用。在施工过程中,对需要报工程师进行复核的工序或部位,认真填报有关表格,及时上报工程师。施工过程中随时接受工程师的复核及日常检查。第二节土石方工程1 .施工排水工程构筑物及建筑物基坑开挖及基础施工时,如遇雨季,为保证施工的正常进行,需采取必要的

5、排水措施。构筑物及建筑物基坑在沿槽底口线布置上口宽0.6m、下口宽0.4m、深0.4m的排水边沟,并有一定坡度坡向集水井。集水井直径1.2m,深1.5m,井内各放置一台100潜水泵,排水出路根据厂区总体排水布置而定。2 .基坑开挖施工基坑开挖范围、开挖深度及宽度严格按照设计图纸要求,执行相应的国家及河北省技术标准。构筑物土方采用机械开挖,人工配合,按规范放坡,工作间宽2.0m。施工时先挖至设计基底以上0.2m,余下的0.2m由人工清挖。对开挖出的地基及时布点进行钎探,钎探梅花状布点间距L5m,钎探前由质控人员做好探点编号,每点每30Omm一层,分层记录锤击数。在基坑开挖过程中,如遇不明地下障碍

6、物,或地基出现与设计不符现象,及时与工程师单位及建设单位有关人员联系,征求设计单位意见,确定适当的处理方法并经实施处理后,可进行下一步施工工序。3 .设置马道根据现场环境及临时路布置情况,在基坑适当位置设马道,马道宽度和坡度满足施工要求。4 .土方回填土方回填在结构外观及满水试验经工程师检查验收合格后进行。回填土选择开挖出的土方选料进行,还土前检验土质(土类、含水量等),并满足招标文件和GBJ201-83的要求。基坑结构外侧大面积土方采用推土机分层摊铺,机械碾压;在机械回填及碾压不到的部位,配合人工摊铺,采用蛙式打夯机夯实。每层虚铺厚度不超过250mm;每层成活后,进行密实度检测。基坑回填土密

7、实度需达到GBJ20183的要求。第三节钢筋工程1 .钢筋采购及进场检验钢筋均采用符合国家标准的产品。到场钢筋必须附有出厂合格证及试验报告单,钢筋进场后由项目部质测科负责按现行国家有关标准的规定,抽取试样,做力学性能试验,合格后方可使用。2 .钢筋的存放钢筋按照级别、直径、炉号、试验与否分类堆放,已试验合格的钢筋挂白色标牌,尚未试验钢筋挂黄色标牌;己试验不合格钢筋挂红色标牌,并设置单独存放区,及时清退出厂。钢筋码放时,其下部垫好方木,距地面15Omm并应保证钢筋不变形,钢筋上面覆盖苫布,保证待用钢筋清洁无污染、无锈蚀。3 .钢筋的加工钢筋采用集中加工,加工前由施工员绘制下料表,经工号负责人审核

8、后,交于现场的钢筋加工厂进行加工。钢筋加工前,钢筋厂负责对弯曲的钢筋调直并清除污锈,加工时首先制做样筋,下料结束后,挂蓝色料牌,经项目部质检人员检验合格后,使用专用车辆运至现场使用。4 .筋接头处理进场钢筋在钢筋加工厂下料前,采用钢筋对焊机进行闪光对焊,然后根据运输条件及图纸要求下料,尽可能减少现场焊接数量。现场钢筋对接时,直径大于616时水平筋用窄间隙焊或锥螺纹接头,竖向筋用电渣压力焊或锥螺纹接头。无论采取哪种接头形式,均做到满足现行国家标准钢筋焊接及验收规程的要求。5 .筋绑扎安装基础钢筋绑扎之前,认真学习图纸。由钢筋班长与工号施工员一起依据设计图纸,在垫层混凝土上用墨线弹出每根钢筋位置;

9、侧墙钢筋绑扎前,依据设计图纸,每隔2m左右立起一组竖向钢筋,用粉笔点画出其它筋位置。钢筋的保护层、间距、定位和设计图及相关规范要求一致。钢筋绑扎时,严格按照标示的位置布筋,对号入位。所有构筑物,为防止绑扎过程中及绑扎完毕后,钢筋移位或变形,无论是基础钢筋还是侧墙钢筋,均加设支撑梯架。梯架事先由钢筋工按照基础厚度及侧墙宽度计算加工,基础钢筋梯架间距为1.Oml.2m,其端部及中间每隔4m6m设一道三角形支架,以防支架变形,侧墙钢筋梯架间距不得大于2.0m。钢筋绑扎过程中,如钢筋位置与预留孔、预埋管位置冲突时,不得将钢筋割断,而是将钢筋做成缓弯,从预留孔、管四周绕行。钢筋垫块由钢筋工放置,在基础或

10、侧墙直墙段,每平方米加垫块不少于一块,在侧墙拐角或有斜八字凸出段另外加倍放置垫块,垫块呈梅花状并与钢筋绑牢。钢筋垫块由专人负责集中加工,其强度等级与结构混凝土相同,配比由公司试验室试配。垫块厚度根据设计图纸要求的钢筋保护层厚度确定。垫块加工完毕后,经项目部质控人员验收后存入专用料库,使用时依照程序进行发放。第四节模板工程1 .模板的主要控制点保持模板平整、直顺;拼缝严密不漏浆,无错台现象;模板表面光洁无锈。模板及其支撑体系、刚度、强度安全可靠;在浇筑混凝土施工荷载作用下无超标变形,确保混凝土施工成形后几何尺寸准确。止水带模板保证止水带位置准确。侧墙与基础混凝土的施工缝无漏浆、“流泪”现象。适应

11、工期耍求,能快速进行模板拼装及拆卸。2 .模板施工顺序一般原则模板施工顺序:垫层模板一基础模板一侧墙及挑檐(或顶板)模板各部位模板施工顺序:基础模板:(基础钢筋绑扎)一周圈模板一“踢克”(导向墙)模板墙体模板:内侧模板一(墙体钢筋)一外侧模板一挑檐模板模板的施工模板设计依据考虑施工中采用内部振捣器,新浇筑的混凝土作用于模板的最大侧压力按以下二式计算,并取二式中较小值:F=O.22ct012v,z2F=cH垫层模板10#槽钢 顶面即为垫层碎面垫层设计厚度一般为100mm,现场需要尽可能一次大面积浇注出来,以提供更多的施工工作面,而且垫层面层的平整度要求较高,所以垫层模板要求拆卸快速,并且能够为施

12、工提供一个好的基准参照面。垫层混凝土模板采用10#槽钢或方木,槽钢或方木在使用前进行调直整平。支模时,挂高程线,使槽钢或方木顶面即为要浇筑垫层顶面。模板拼装及支撑图由项目部工程科绘制拼装及支撑图,经项目总工程师审核后照图施工。每个构筑物针对其不同部位不同受力特点结合现场周边施工环境综合考虑,做到模板拼装合理简洁、简单实用,支撑体系稳固安全。模板施工主要构筑物生物池为矩形池体,对混凝土的棱角、横竖边线要求很高,故采用专制大型钢模板组合系列。模板支搭时套取市政“SZ”系列模板支撑体系。模板使用要求钢模板在使用前喷砂除锈,刷防水脱模剂,并定期进行整平。自制大型钢模板每次使用前要进行修整,对于板面有较

13、大损坏的模板要及时更换面板。3 .模板拆除严格执行给水排水构筑物施工及验收规范的规定:侧模板,在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时拆除。基础模板在混凝土浇筑完毕后12天后可拆除。跨度大于4m的混凝土顶板及跨度大于2m的混凝土悬挑梁底部模板必须在混凝土强度达到设计强度的100%时拆除。4 .脚手架工程4.1 构筑物脚手架施工构筑物池壁施工前,支搭脚手架,为施工创造工作面,脚手架选用WDJ碗扣型多功能脚手架。座落于肥槽与基础顶面的脚手架采用双排架,脚手架内侧支搭距结构外墙皮45Omnr500mm,架宽1200mm,其立杆间距120OmnrI800mm,横杆间距1200mm,脚手架底

14、部设可调性支腿,支腿下垫50mm大板,同时用钉子将底座固紧,所垫大板宽度为200mmo上述两种脚手架支搭时必须安装框架斜撑,并连续设置。脚手架上部应有高度不小于Im的护栏,护栏上设两道水平栏杆。脚手架上的脚手板按要求铺设,不得有断板、腐朽板,不得铺探头板。随铺脚手板随用铅丝将之于脚手架绑牢,要求设挡脚板的地方必须设挡脚板。上下脚手架的马道或梯子必须于脚手架连接牢固,并设置好护栏。马道必须设防滑木条。4.2支撑架挑檐模板支撑架同样采用WDJ碗扣型多功能脚手架系统,采用双排架。架宽120Omnb其内侧立杆距结构墙皮45Onmb立杆间距120Onlnb横杆间距120Omnb立杆下部设可调支腿,上部加

15、方木顶托。挑檐模板支撑架使用SZ系列脚手架系统,采用双排架。一般情况下架宽1266mm,其内侧立杆距结构墙皮450三b相邻立杆间距1266mm,上、下横杆间距1000mm,立杆下部设可调支腿,上部加铁制方木顶托。第五节混凝土工程1 .凝土工程施工中的主控点1.1 提高混凝土耐久性目前,许多市政工程在内的混凝土低耐久性破坏显现很突出,一些地方甚至到了面目皆非、影响正常使用的地步。其破坏模式除碱骨料反应、裂缝外,还包括混凝土本身渗漏、冻融、碳化,外界无机物、有机物、微生物腐蚀等。为提高混凝土耐久性,我公司做到以下几点:采用匀质性好、不离析、不泌水、易输送、易振捣的高性能混凝土可有效提高构筑物耐久性。为此,在混凝土施工中应用低水灰比、大流动性、坍落度损失小的混凝土拌合物。在设计抗冻指标基础上,增加20%冻融循环次数做为我公司自己对该工程的抗冻控制指标。通过使用高效减水剂降低水灰比、使用低碱膨胀剂来提高混凝土内在密实性,从而提高混凝土抗渗性和抗碳化性能。1.2 碱集料反应的防治碱集料反应的防治在本项目施工过程中,我公司严格作到以下几点:混凝土的配制优先选用B种低碱活性集料,其混凝土含碱量不超过5Kgm3;如采用C种碱活性集料,其混凝土含碱量不超过3Kgm

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
