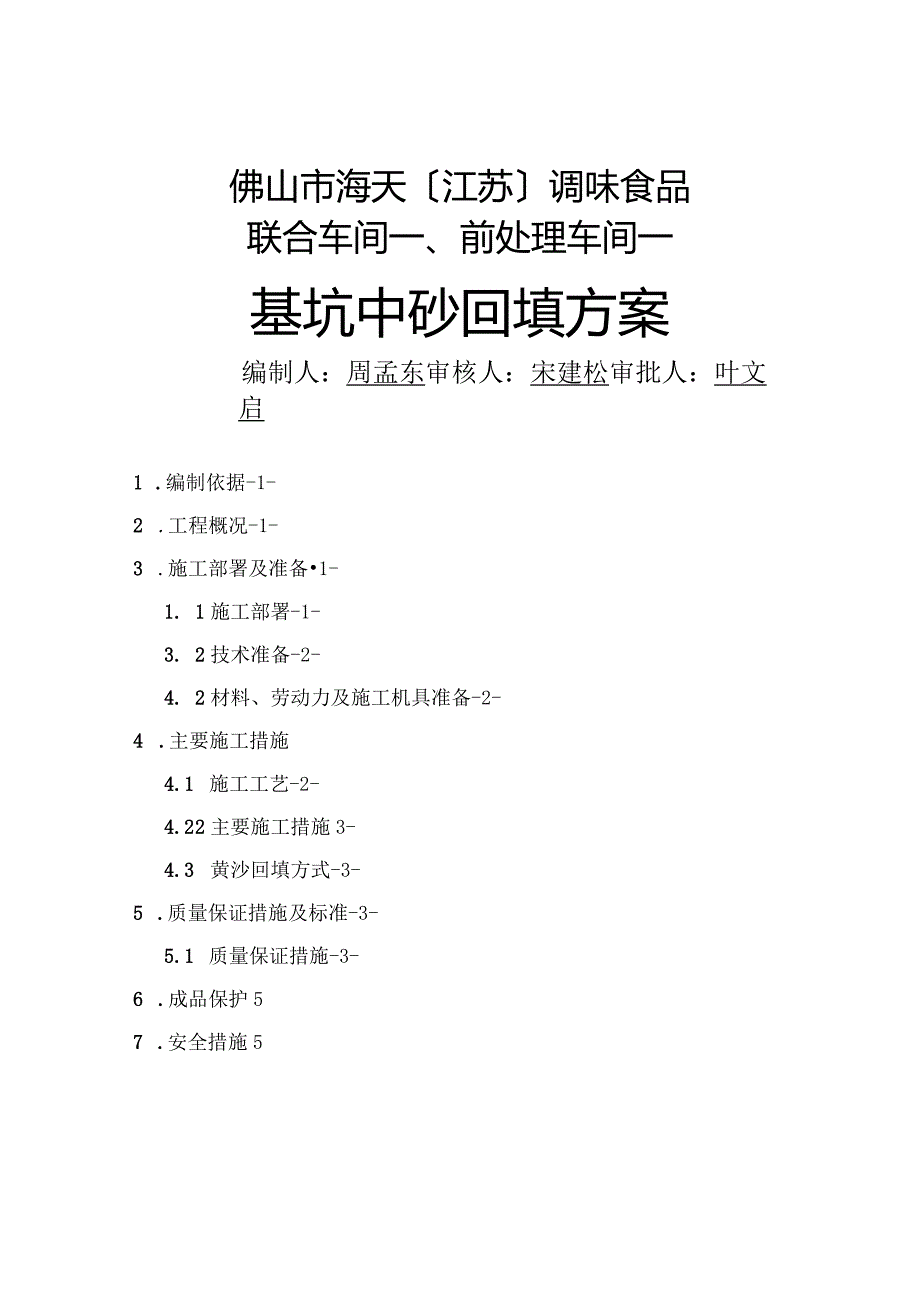

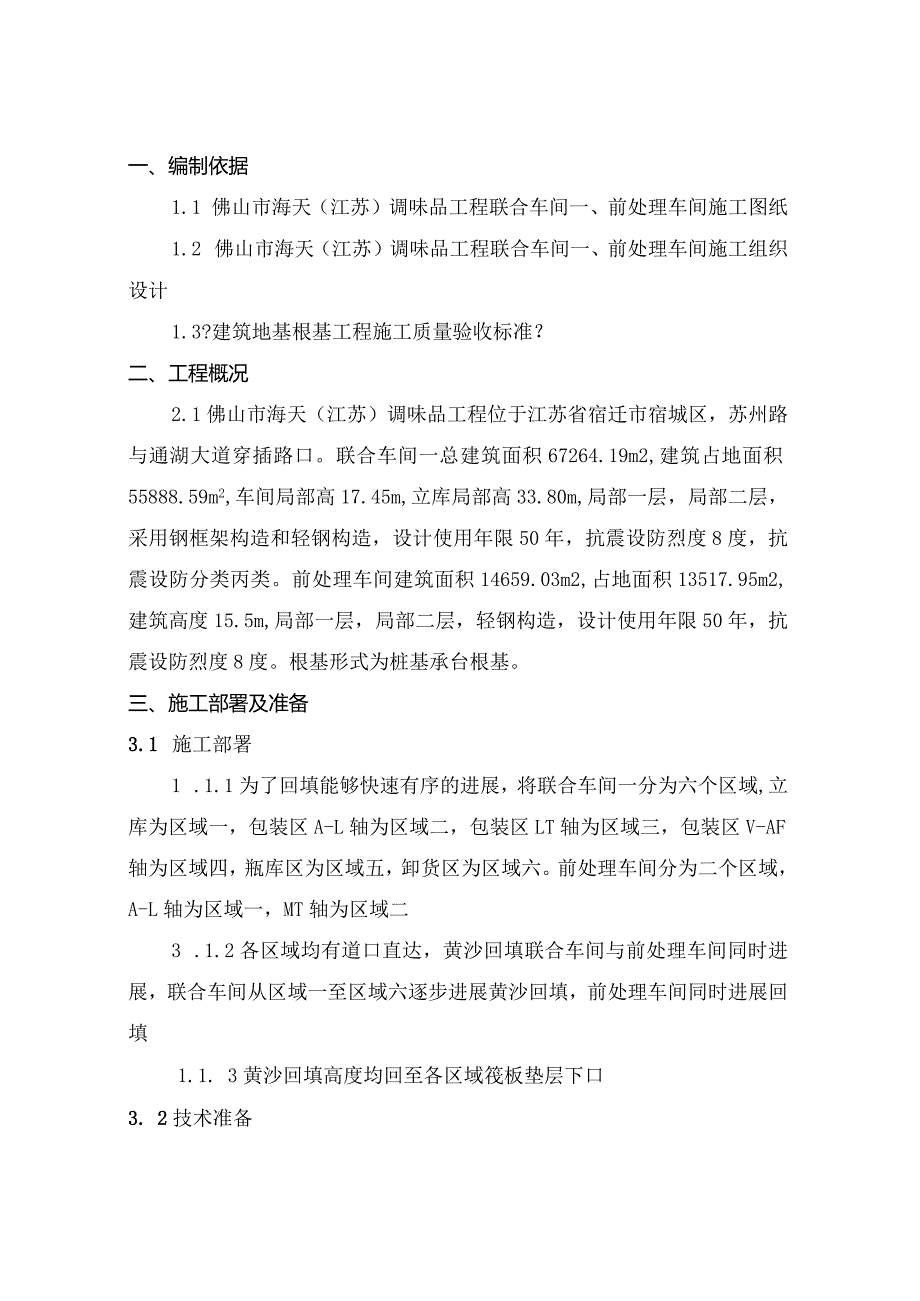

1、佛山市海天江苏调味食品联合车间一、前处理车间一基坑中砂回填方案编制人:周孟东审核人:宋建松审批人:叶文启1 .编制依据-1-2 .工程概况-1-3 .施工部署及准备1-1. 1施工部署-1-3. 2技术准备-2-4. 2材料、劳动力及施工机具准备-2-4 .主要施工措施4.1 施工工艺-2-4.2 2主要施工措施3-4.3 黄沙回填方式-3-5 .质量保证措施及标准-3-5.1 质量保证措施-3-6 .成品保护57 .安全措施5一、编制依据1.1 佛山市海天(江苏)调味品工程联合车间一、前处理车间施工图纸1.2 佛山市海天(江苏)调味品工程联合车间一、前处理车间施工组织设计1.3?建筑地基根基

2、工程施工质量验收标准?二、工程概况2.1佛山市海天(江苏)调味品工程位于江苏省宿迁市宿城区,苏州路与通湖大道穿插路口。联合车间一总建筑面积67264.19m2,建筑占地面积55888.59m2,车间局部高17.45m,立库局部高33.80m,局部一层,局部二层,采用钢框架构造和轻钢构造,设计使用年限50年,抗震设防烈度8度,抗震设防分类丙类。前处理车间建筑面积14659.03m2,占地面积13517.95m2,建筑高度15.5m,局部一层,局部二层,轻钢构造,设计使用年限50年,抗震设防烈度8度。根基形式为桩基承台根基。三、施工部署及准备3.1 施工部署1 .1.1为了回填能够快速有序的进展,

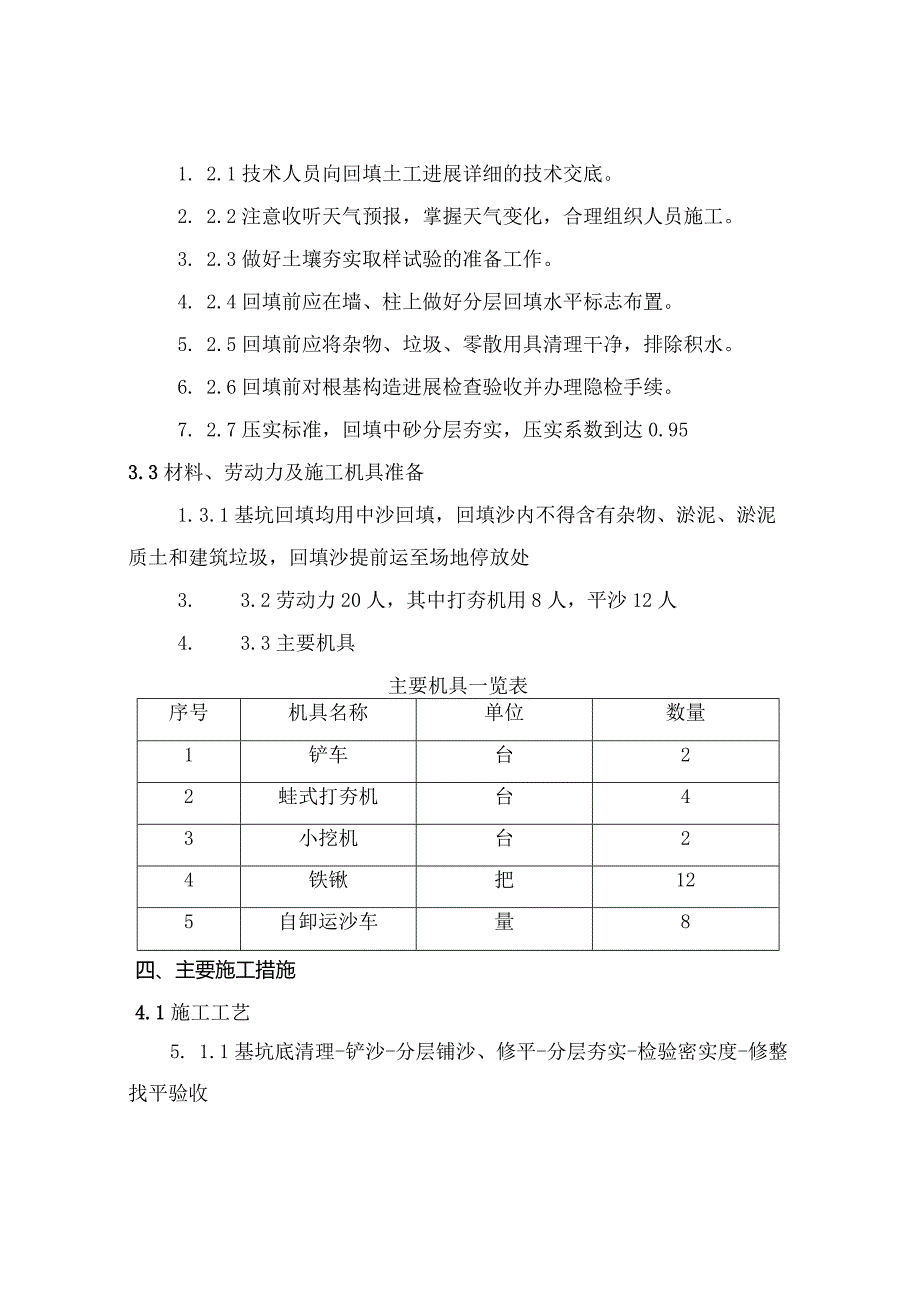

3、将联合车间一分为六个区域,立库为区域一,包装区A-L轴为区域二,包装区LT轴为区域三,包装区V-AF轴为区域四,瓶库区为区域五,卸货区为区域六。前处理车间分为二个区域,A-L轴为区域一,MT轴为区域二3 .1.2各区域均有道口直达,黄沙回填联合车间与前处理车间同时进展,联合车间从区域一至区域六逐步进展黄沙回填,前处理车间同时进展回填1.1. 3黄沙回填高度均回至各区域筏板垫层下口3. 2技术准备1. 2.1技术人员向回填土工进展详细的技术交底。2. 2.2注意收听天气预报,掌握天气变化,合理组织人员施工。3. 2.3做好土壤夯实取样试验的准备工作。4. 2.4回填前应在墙、柱上做好分层回填水平

4、标志布置。5. 2.5回填前应将杂物、垃圾、零散用具清理干净,排除积水。6. 2.6回填前对根基构造进展检查验收并办理隐检手续。7. 2.7压实标准,回填中砂分层夯实,压实系数到达0.953.3材料、劳动力及施工机具准备1. 3.1基坑回填均用中沙回填,回填沙内不得含有杂物、淤泥、淤泥质土和建筑垃圾,回填沙提前运至场地停放处3. 3.2劳动力20人,其中打夯机用8人,平沙12人4. 3.3主要机具主要机具一览表序号机具名称单位数量1铲车台22蛙式打夯机台43小挖机台24铁锹把125自卸运沙车量8四、主要施工措施4.1施工工艺5. 1.1基坑底清理-铲沙-分层铺沙、修平-分层夯实-检验密实度-修

5、整找平验收4. 2主要施工措施1. 2.1土方回填前应清楚基底的垃圾杂物、抽除基坑积水,且经过检查验收做好隐检记录。2. 2.2检验沙质:回填砂采用河砂。含水率控制在8%10%3. 2.3回填沙应分层摊铺,虚铺厚度为500mm,每层沙摊铺后随之用铁锹找平。4. 2.4夯打密实:回填沙夯实采用蛙式打夯机,打夯机夯实不得少于3遍。打夯时应一夯压半夯,夯夯相连,纵横交织。机械打夯不到的部位应配合人工夯实。5. 2.5检查密实度:砂每层夯实后应按标准规定进展环刀取样,测出干砂的质量密度,到达要求后再进展下一层回填。6. 2.6修整找平:回填沙全部完成后应进展外表找平,凡超过或低于标准高程的地方,应依标

6、高铲平或补沙夯实。4.3黄沙回填方式4.3.1自卸车为成堆式卸黄沙,配以铲车运至需要回填的基坑内,分层回填,人工找平,机械夯实;对局部铲车到达不了的部位,由铲车运至附近,由小挖机转至基坑内4.3.2在机械施工到达不了的部位,配合人工推料填充,每层的铺沙厚度为500mn,用蛙式打夯机分层夯打密实,不少于3遍五、质量保证措施及标准5.1质量保证措施5.1.1严格按照施工方案、技术交底及施工标准要求施工。5. 1.2必须按规定分层夯打密实,每层5001)?至少环刀取样取一点,送实验室检验回填砂的密实度。压实系数必须到达图纸规定0.95.5.1. 3回填沙堆放要有妥善的平整场地。5.1.4夜间施工配备

7、足够的照明设施,防止铺填超高。5.2质量标准项序号检查工程允许偏差或允许值检查方法主控工程1顶面标高-50mm水准仪2分层压实系数20.95环刀取样一般工程1回填沙直观鉴别2分层厚度20mm水准仪检查3外表平整度20mm水准仪检查六、成品保护6.1已回填完毕的局部严禁水浇、水泡。6.2操作打夯机时不得碰撞混凝土柱及根基墙七、7.安全措施7.1施工前检查打夯机机械线路是否符合要求,用电保护接地良好,各传动部件均正常前方可施工。7.2使用蛙式打夯机要两人操作,其中一人负责移动电缆。操作人员必须戴绝缘手套,防止漏电。7.3两台打夯机在同一作业面施工时,应保存足够的施工作业面。7.4夜间施工要有足够照明,班组长要跟班作业。7.5打夯机在挪位时必须切断电源,以防触碰开关时伤人。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
