《大体积混凝土-XX医院.docx》由会员分享,可在线阅读,更多相关《大体积混凝土-XX医院.docx(22页珍藏版)》请在第壹文秘上搜索。

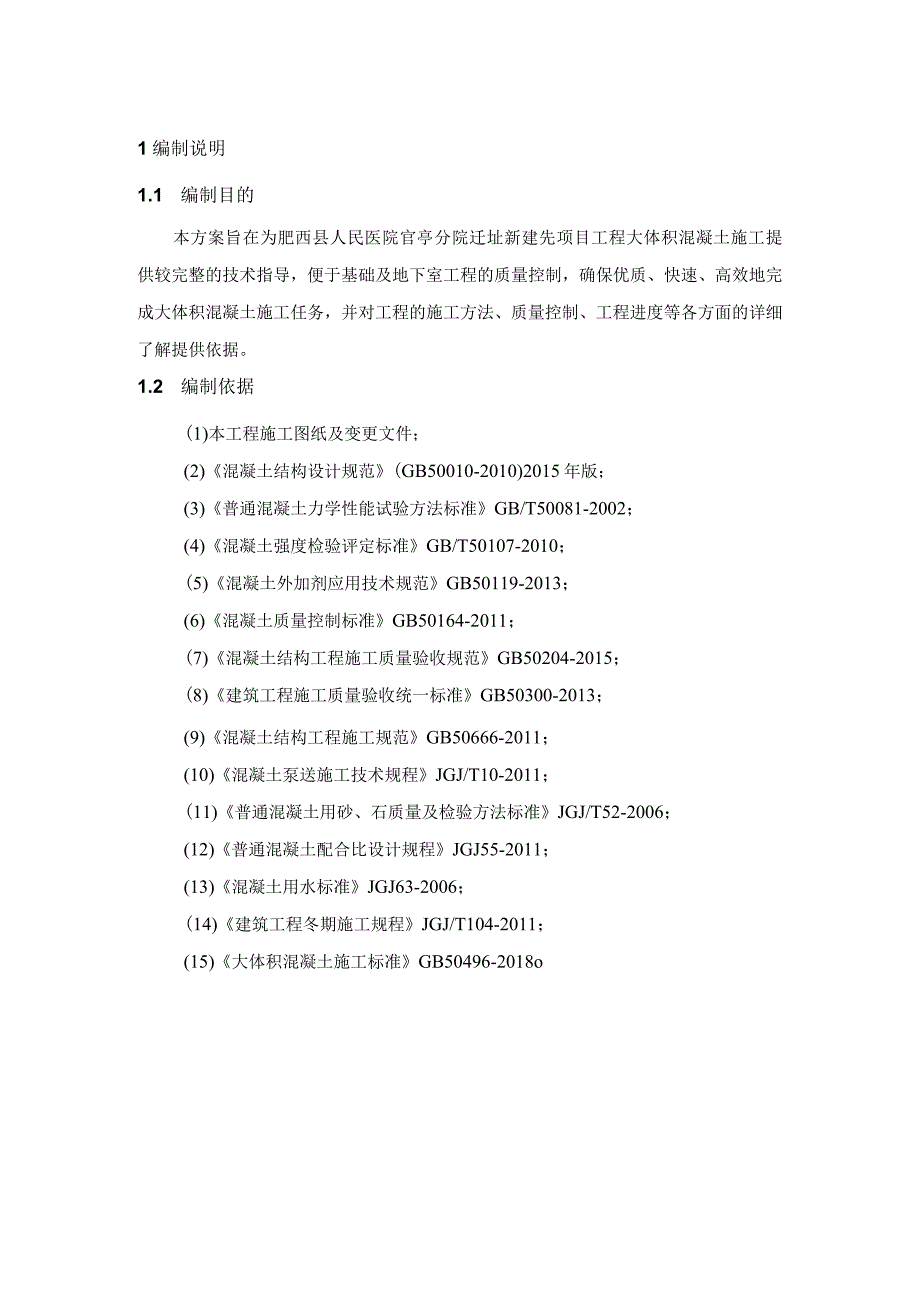

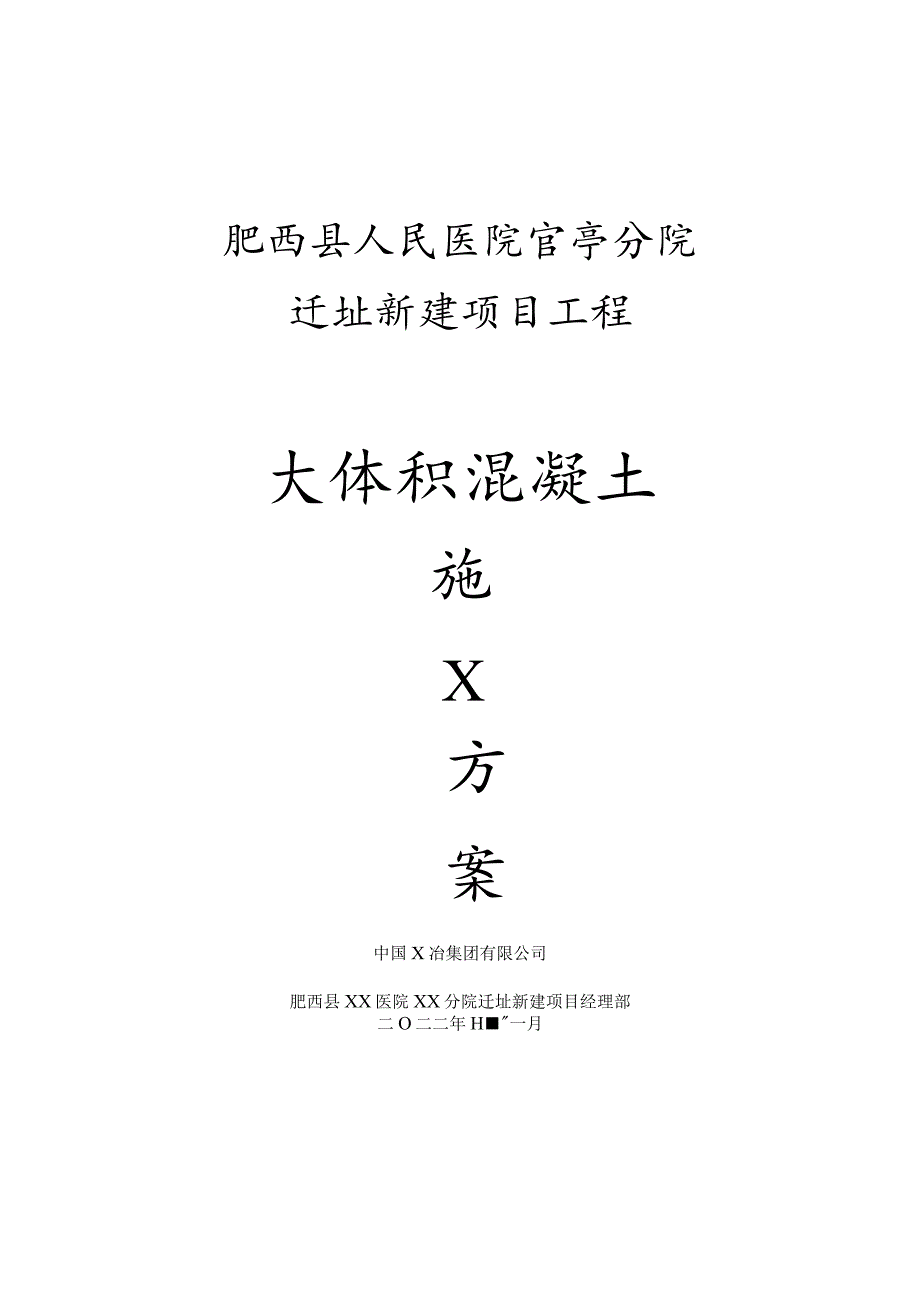

1、肥西县人民医院官亭分院迁址新建项目工程大体积混凝土施X方案中国X冶集团有限公司肥西县XX医院XX分院迁址新建项目经理部二O二二年H一月目录1编制说明21.1 编制目的21.2 编制依据22工程概况及特点32.1 工程概况32.2 筏板基础混凝土施工的特点33施工准备及部署43.1施工准备44混凝土浇筑施工64.1 混凝土测温方案114.2 .大体积混凝土裂缝控制方法154.3 .混凝土试件留置165质量管理175.1 质量目标175.2 质量标准175.3 质量管理186安全文明施工206.1 安全施工206.2 文明施工216.3 其它211编制说明1.1 编制目的本方案旨在为肥西县人民医院
2、官亭分院迁址新建先项目工程大体积混凝土施工提供较完整的技术指导,便于基础及地下室工程的质量控制,确保优质、快速、高效地完成大体积混凝土施工任务,并对工程的施工方法、质量控制、工程进度等各方面的详细了解提供依据。1.2 编制依据(1)本工程施工图纸及变更文件;(2)混凝土结构设计规范(GB50010-2010)2015年版;(3)普通混凝土力学性能试验方法标准GB/T50081-2002;(4)混凝土强度检验评定标准GB/T50107-2010;(5)混凝土外加剂应用技术规范GB50119-2013;(6)混凝土质量控制标准GB50164-2011;(7)混凝土结构工程施工质量验收规范GB502
3、04-2015;(8)建筑工程施工质量验收统一标准GB50300-2013;(9)混凝土结构工程施工规范GB50666-2011;(10)混凝土泵送施工技术规程JGJ/T10-2011;(11)普通混凝土用砂、石质量及检验方法标准JGJ/T52-2006;(12)普通混凝土配合比设计规程JGJ55-2011;(13)混凝土用水标准JGJ63-2006;(14)建筑工程冬期施工规程JGJ/T104-2011;(15)大体积混凝土施工标准GB50496-2018o2工程概况及特点2.1工程概况工程名称工程地点建设单位设计单位勘察单位监理单位施工单位2.2筏板基础混凝土施工的特点医院综合楼十层塔楼区
4、域及其周边地库HS轴722轴,该范围地下室筏板厚度为100Omm,板底标高-6.500m,板面标高-5.5000m,局部降板板面标高为-6.45m,-6.1m,混凝土强度为C35,P6,属大体积混凝土范畴。浇筑厚度大为本工程筏板基础混凝土施工的主要特点。1、混凝土结构物体积较大,混凝土一次性浇筑量大。2、大体积混凝土除了需要满足强度外,还必须具有良好的耐久性和抗渗性,有的还要求具有抗冲击或抗震动及耐侵蚀性等性能。3、混凝土强度等级比较高。单位水泥用量较大,水化热和收缩容易造成结构的开裂。4、混凝土由于其水泥水化热不容易很快散失,蓄热于内部,使温度升高较大,容易产生由温度引起的裂缝。5、施工中需
5、重点控制混凝土的配制、浇筑,采取专门的保温养护措施,避免混凝土裂缝。3施工准备及部署3.1 施工准备3.1.1 技术准备1、混凝土施工前,要充分熟悉图纸,了解混凝土的类型、强度、抗渗等级,了解底板的平面尺寸、各部位厚度,提供足够的资源。2、应选用水化热低的通用硅酸盐水泥,3d水化热不宜大于250KJkg,7d水化热不宜大于280kJkgo3、为充分降低水化热,可在规范要求内减少水泥比例,在设计单位同意条件下,当采用混凝土60d或90d强度验收指标时,应将其作为混凝土配合比的设计依据。4、提前联系混凝土搅拌站进行混凝土配合比的设计,配合比除了满足设计要求的强度等级、抗渗等级、最大水灰比、最小水泥
6、用量等及满足现场泵送条件外,还应尽可能降低混凝土的干缩与温度收缩。5、混凝土浇筑施工前,由项目技术负责人组织相关专业工长以及质检员、施工作业班组负责人等人员,进行全面详细的技术交底,并将本方案下发到相关部门和个人。6、由专业工长组织所有施工作业队伍人员,根据本方案要求进行详尽的施工质量技术交底,并形成书面记录,签字齐全。3.1.2 材料物资准备1、本工程筏板基础混凝土施工所需材料物资计划如下表:表3-1材料物资需用计划序号物资名称单位数量备注1塑料薄膜m23500防雨、保温、养护用2麻袋m21700保温、养护用3彩条布m21700防雨备用4测温仪套1根据测温点布置配备足够的测温导线2、对于筏板
7、基础混凝土施工所需材料物资,麻袋、塑料薄膜、彩条布及测温仪等提前采购进场,商品混凝土根据现场实际情况及时调度,保证每台混凝土输送泵配备足够的混凝土罐车,并至少满足现场连续浇筑。混凝土浇筑开盘阶段尽量避开早中晚上下班高峰期。3、商品混凝土进场前,商品混凝土站必须严格按照国家有关规定对其组成材料进行取样检验,商品混凝土进场前报送。3.1.3 机械设备准备1、大体积混凝土施工存在体积大、用量多,要求浇筑过程中连续施工,确保大体积混凝土的整体性和施工质量。本工程筏板均使用商品混凝土,并配用混凝土搅拌运输车和泵车及进行输送。施工前提前组织好各种施工机械设备进场。表3-2机械设备需用计划序号名称型号数量1
8、混凝土泵56m2台2振动棒直径50mm30mm5/5根3平板振动器2台4输送管12512Om长,弯管、短管、软管配套5水泵6022、各种机械设备进场后,项目机电部门必须对各种机械设备进行检查验收,合格后方可投入使用,机械设备进场必须进行及时登记,建立机械设备台帐,随时对机械设备进行检查、维护、保养,确保使用时处于良好状态。314劳动力准备1、按每次浇筑的工作量计算浇筑时间以确定劳动力需用计划,在下达浇筑令之前,必须全部落实。各楼栋底板混凝土浇筑量较大,连续浇筑时间长,要求每次浇筑混凝土劳动力按至少两班人员配备。表3-3每班组劳动力需用计划工种泵送时各工种需用人数(个)工作内容混凝土收、卸料1人
9、(且经三方签字)收、卸料普工5人提振动棒、扒料、扶泵管混凝土工10人振捣(包括平板器振捣)指挥人员1人现场指挥、前后联系试验员1人测坍落度、制作试块注:本表中数据可以根据不同区域碎浇筑量作适当调整;2、劳动力进场后,项目安全部门必须对各工种人员进行安全教育,并与相关施工队伍签定安全生产责任书,项目技术部以及专业工长要对参与施工作业的人员进行详尽的质量技术交底,并作好书面记录。3.1.5 现场准备1、混凝土浇筑前钢筋、模板、预埋等工程要施工完成,并经检查验收合格,办好隐蔽验收和佐浇灌许可。2、泵车、泵管、地泵就位,各种人员安排到位。3、各种浇筑混凝土用施工机械如振动棒、振动器、抹光机、污水泵等试
10、用正常,准备充足并留有备用。4、现场照明走线到位,确保晚上施工的需要。动力用电接至施工部位并留有接线箱。5、应急混凝土吊斗制作完毕,塔吊准备完毕。6、各岗位管理人员、司机、机操工及相应钢筋工、模板保护工、混凝土工等各种劳务人员到位,并全部接受过相应的各种书面交底。7、与地方城管、环卫、交通等相关单位的各种手续业已办理完毕。8、各种预埋铁件、预留洞口等都已完成,并经验收通过。9、各种应急物资(如下雨、机械故障等)全部到位。4混凝土浇筑施工本工程混凝土供应由安徽誉诚新型建材有限公司提供,从搅拌站至施工现场6km,需10分钟,为保证混凝土及时供应不间断,现场两台汽车泵,每小时发10车,第一阶段混凝土
11、浇筑预计6小时浇筑完毕,为保证混凝土连续浇筑,人员安排两个作业班组,轮班作业。(1)工艺流程:泵机试运转一搅拌站供货一核实混凝土配合比、开盘鉴定,混凝土运输单一检查混凝土质量、坍落度f输送与混凝土同配合比水泥砂浆润滑输送管内壁f输送混凝土一分层浇筑一振捣一抹面一扫出浮浆、排除泌水一养护一测温一成品保护。(2)浇筑方案确定医院综合楼十层塔楼区域及其周边地库HS轴722轴按膨胀加强带)划分为2个板块(如下图),按照顺序依次施工,混凝土采用整体分层浇筑。其中。板块面积最大,浇筑方法如下图,板块浇筑方法下同。I-UB-D11-2(B-2)1-3(眈4(3)施工准备1)施工现场内照明准备与备用发电机调试
12、:为了保证夜间施工,施工现场内四周安装照明用铜灯。浇筑前到当地相关部门办理夜间施工许可证,保证昼夜施工。2)浇筑前对模板、钢筋、预留预埋等工作进行验收并留存验收记录,浇筑前必须请设备厂商现场指导和复核确认,防止预留管线、埋件的遗漏或不满足后期安装要求。3)混凝土浇筑机械进场安装调试完成。对现场场地进行清理,确定泵车,罐车行驶路线及泵车布置位置。4)混凝土养护所需材料包括:保温用塑料薄膜、土工布准备齐全。5)熟悉施工图纸,对作业班组进行大体积混凝浇筑、振捣、养护、保温、测温等操作规程进行技术交底。由于大体积混凝土浇筑属于连续作业,施工班组轮换作业,作好劳动力组织及调配。6)混凝土搅拌原料储备足够
13、,大体积混凝土的供应能力应满足混凝土连续施工的需要,不宜低于单位时间所需量的1.2倍,混凝土搅拌站的机械设备作施工前的检查与维修。(4)浇筑前准备事项1)混凝土浇筑前对商品混凝土搅拌站进行查看,对砂、石、水泥、外加剂等材料及混凝土配合比进行检查,检查合格后方可进行混凝土浇筑。2)浇筑混凝土前,由项目技术负责人及全体施工员和质量员对现场各项准备工作进行细致检查,做到准备充足后方可进行大体积混凝土浇筑。3)保证水电供应在混凝土浇筑期间,要保证现场水、电、照明不中断。可事先与水、电供应部门取得联系,确保水电供应。当有断电可能时,有自备电源措施(即租赁的大功率发电机,在正式开始施工之前将发电机运至现场
14、,一旦停电立即投入使用)。4)掌握天气季节变化情况对气象部门加强预测预报的联系工作。在每一施工段浇混凝土时,掌握天气的变化情况,尽量避开雨天、大风天气、高温时段,以确保混凝土的浇筑质量。当大风天气浇筑混凝土时,在作业面周边用彩条布封闭,并应增加混凝土表面的抹压次数,应及时覆盖塑料薄膜、土工布。5)检查模板、支架、钢筋和预埋件在混凝土浇筑之前,应检查和控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置,其偏差应符合施工规范要求。在检查时应注意以下几点:模板的标高、位置和构件的截面尺寸是否符合设计要求。所安装的支架是否稳定;支撑和模板的固定是否可靠。混凝土浇筑前,模板内的垃圾、木屑等应清除干净。6)作好机具、材料准备机具准备及检查:混凝土输送泵、料斗、振动棒等机具设备,在浇筑混凝土前应进行全面的检修和试运转,同时配有专职技工以便随时维修,其性能和数量应满足大体积混凝土连续浇筑的需要,并有备用设备。材料准备:混凝土保温保湿材料及测温设备准备齐全。(5)混凝土运输1)采用混凝土罐车进行场外运输,要求每辆罐车的运输、浇筑和间歇的时间不得超过1小时,混凝土从拌筒中卸出到浇筑完毕的时间不超过30分钟,罐车运输的间隔时间不得超过15分钟。2)混凝土运输车到达现场后,每车混凝土的坍落度都需一次检测(塌落度筒检测)。从搅拌车运卸的混凝土中,分别取1/4和3/4处试样进行坍落度试验,两个试
